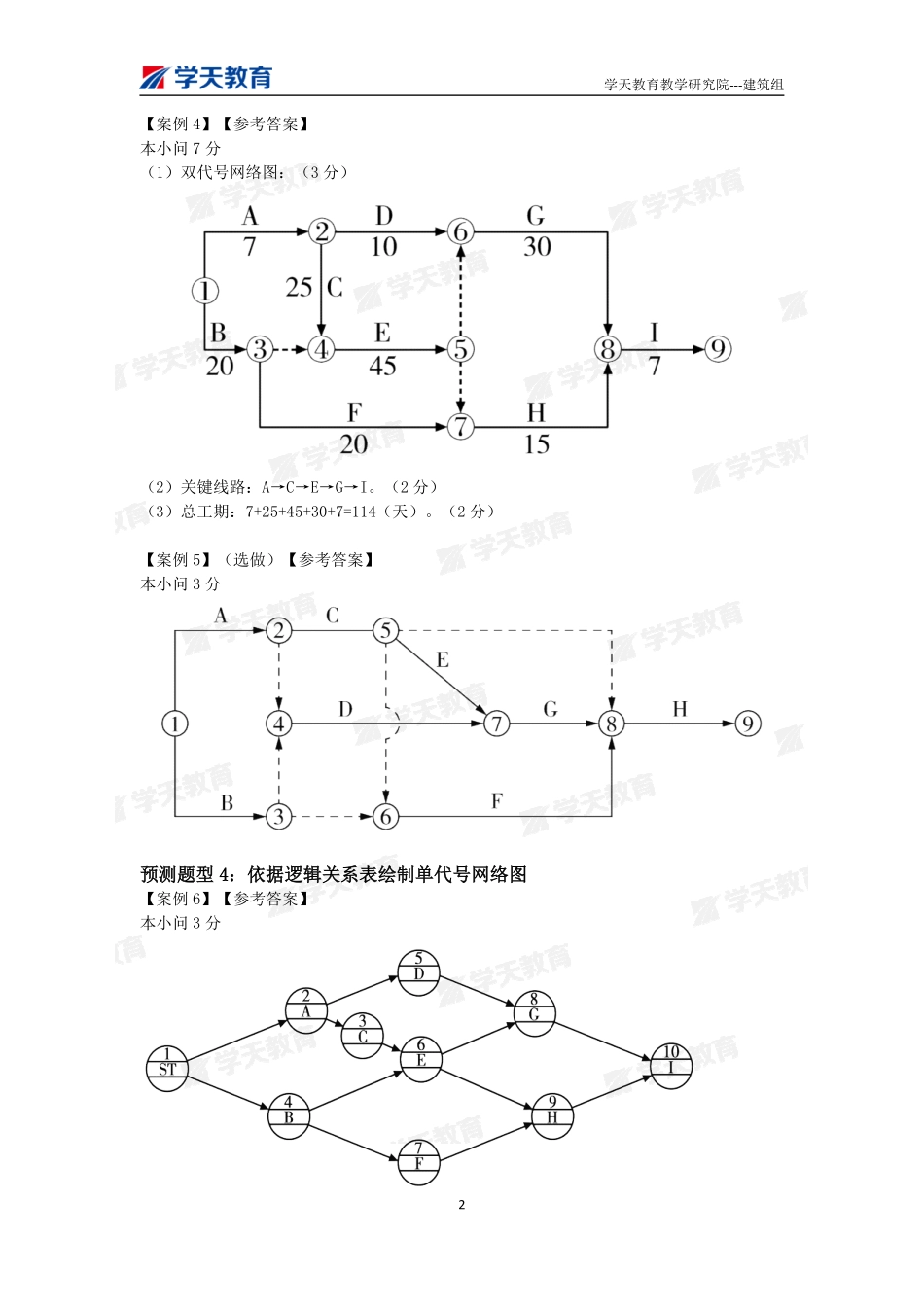

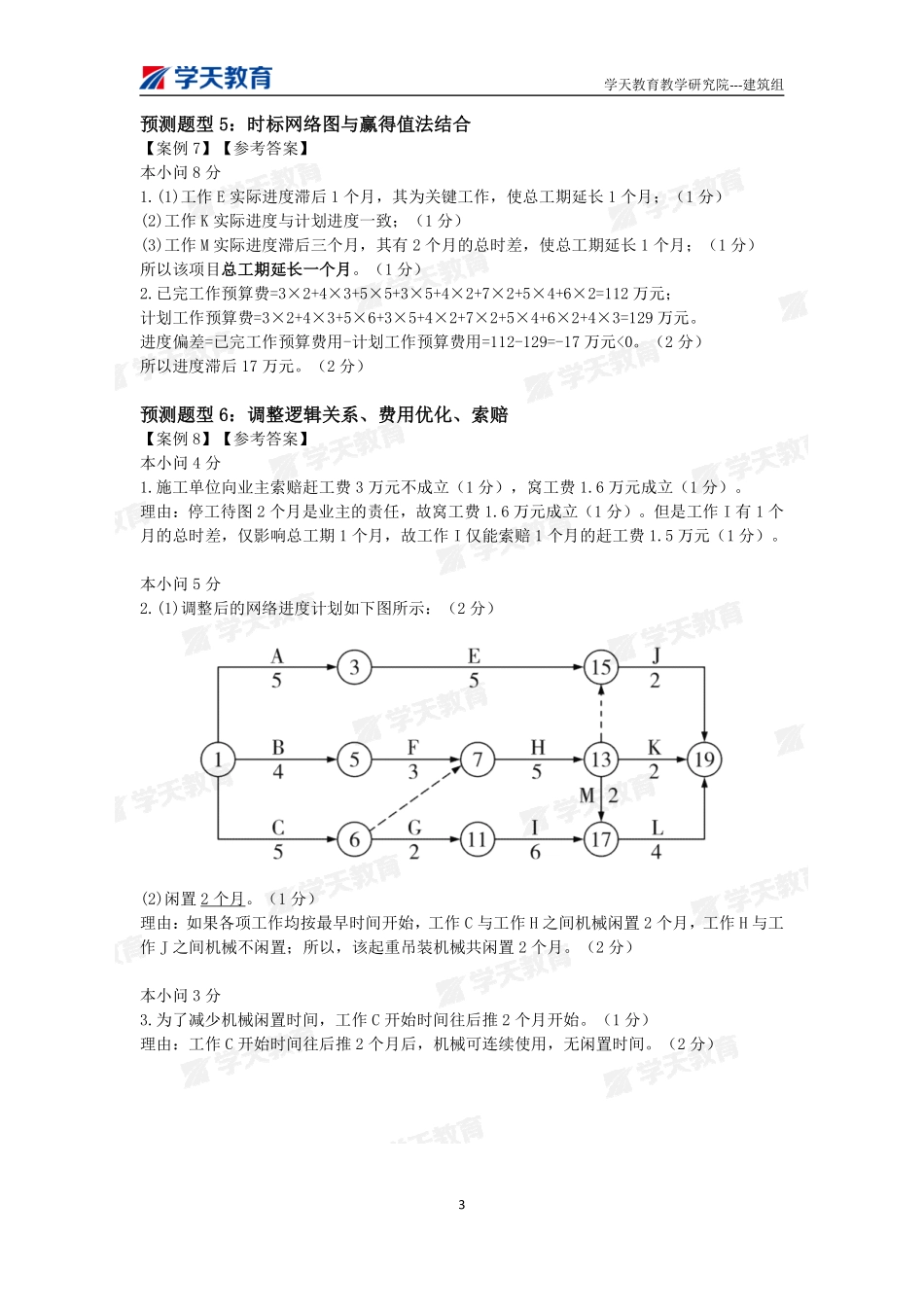

学天教育教学研究院---建筑组12022年一建《建筑》考前刷题1参考答案代表性真题【Ⅰ-18案2.2、2.4】【参考答案】1.本小问5分(1)总工期:22个月。(1分)(2)自由时差:0个月(1分);总时差:1个月。(1分)2.本小问2分工期索赔1个月的申请不成立。(1分)理由:延迟开始1个月不影响总工期(或电缆电线工程总时差至少有1个月)(1分)预测题型1:异步距异节奏节奏流水、横道图绘制【案例1】【参考答案】本小问3分(1)进度横道图为:(2分)(2)总工期=2+10+8+(2+2+2)+2=28d。(1分)预测题型2:异步距异节奏流水横道图搭接、间隔工序关系计算【案例2】【参考答案】本小问4分(1)A对应的工序关系:搭接;(1分)B对应的时间:1周;(1分)(2)C对应的工序关系:间隔。(1分)D对应的时间2周。(1分)预测题型3:依据逻辑关系表绘制双代号网络图【案例3】【参考答案】本小问3分学天教育教学研究院---建筑组2【案例4】【参考答案】本小问7分(1)双代号网络图:(3分)(2)关键线路:A→C→E→G→I。(2分)(3)总工期:7+25+45+30+7=114(天)。(2分)【案例5】(选做)【参考答案】本小问3分预测题型4:依据逻辑关系表绘制单代号网络图【案例6】【参考答案】本小问3分学天教育教学研究院---建筑组3预测题型5:时标网络图与赢得值法结合【案例7】【参考答案】本小问8分1.(1)工作E实际进度滞后1个月,其为关键工作,使总工期延长1个月;(1分)(2)工作K实际进度与计划进度一致;(1分)(3)工作M实际进度滞后三个月,其有2个月的总时差,使总工期延长1个月;(1分)所以该项目总工期延长一个月。(1分)2.已完工作预算费=3×2+4×3+5×5+3×5+4×2+7×2+5×4+6×2=112万元;计划工作预算费=3×2+4×3+5×6+3×5+4×2+7×2+5×4+6×2+4×3=129万元。进度偏差=已完工作预算费用-计划工作预算费用=112-129=-17万元<0。(2分)所以进度滞后17万元。(2分)预测题型6:调整逻辑关系、费用优化、索赔【案例8】【参考答案】本小问4分1.施工单位向业主索赔赶工费3万元不成立(1分),窝工费1.6万元成立(1分)。理由:停工待图2个月是业主的责任,故窝工费1.6万元成立(1分)。但是工作I有1个月的总时差,仅影响总工期1个月,故工作I仅能索赔1个月的赶工费1.5万元(1分)。本小问5分2.(1)调整后的网络进度计划如下图所示:(2分)(2)闲置2个月。(1分)理由:如果各项工作均按最早时间开始,工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不...
