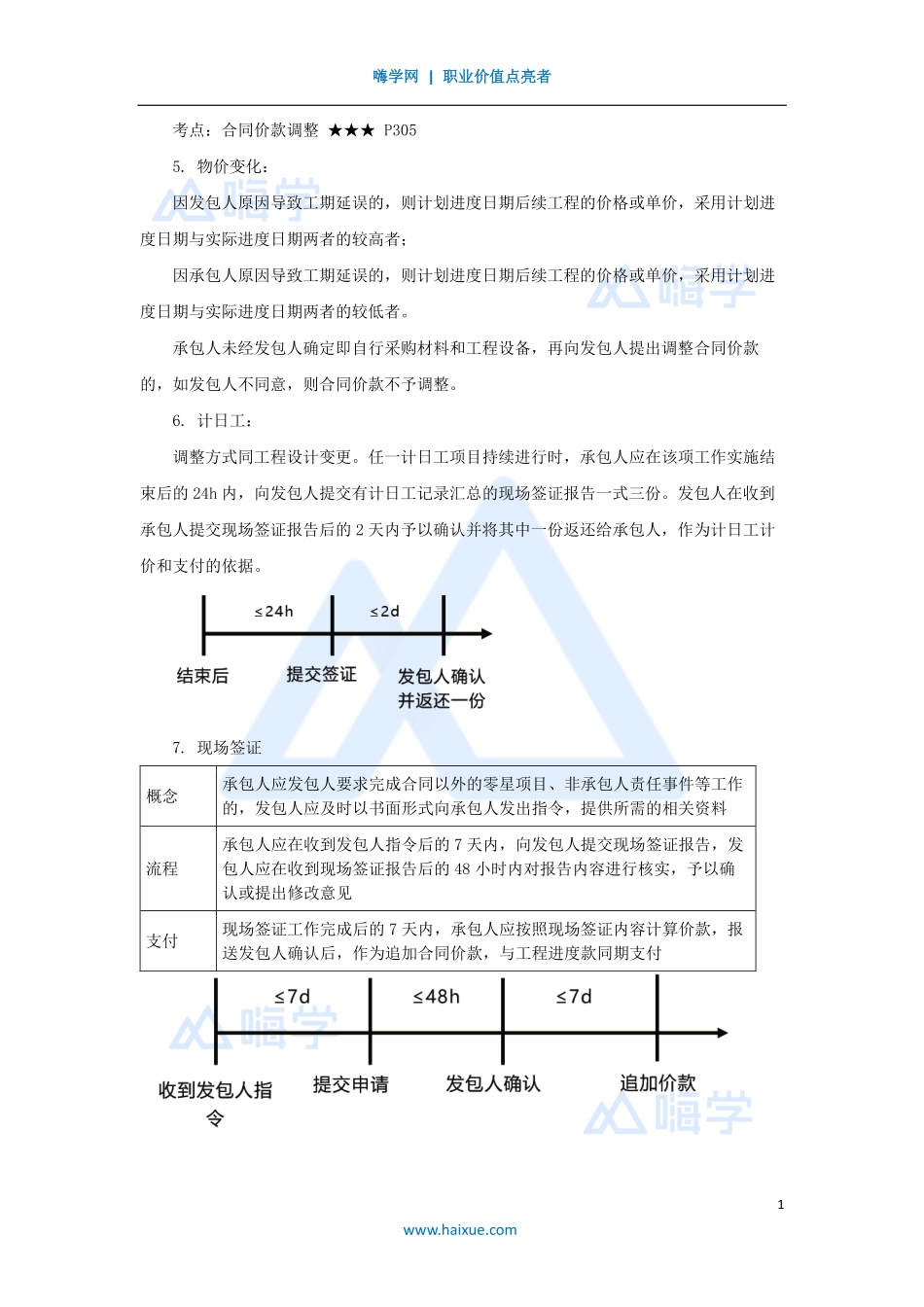

嗨学网|职业价值点亮者1www.haixue.com考点:合同价款调整★★★P3055.物价变化:因发包人原因导致工期延误的,则计划进度日期后续工程的价格或单价,采用计划进度日期与实际进度日期两者的较高者;因承包人原因导致工期延误的,则计划进度日期后续工程的价格或单价,采用计划进度日期与实际进度日期两者的较低者。承包人未经发包人确定即自行采购材料和工程设备,再向发包人提出调整合同价款的,如发包人不同意,则合同价款不予调整。6.计日工:调整方式同工程设计变更。任一计日工项目持续进行时,承包人应在该项工作实施结束后的24h内,向发包人提交有计日工记录汇总的现场签证报告一式三份。发包人在收到承包人提交现场签证报告后的2天内予以确认并将其中一份返还给承包人,作为计日工计价和支付的依据。7.现场签证概念承包人应发包人要求完成合同以外的零星项目、非承包人责任事件等工作的,发包人应及时以书面形式向承包人发出指令,提供所需的相关资料流程承包人应在收到发包人指令后的7天内,向发包人提交现场签证报告,发包人应在收到现场签证报告后的48小时内对报告内容进行核实,予以确认或提出修改意见支付现场签证工作完成后的7天内,承包人应按照现场签证内容计算价款,报送发包人确认后,作为追加合同价款,与工程进度款同期支付嗨学网|职业价值点亮者2www.haixue.com思维导图考点:工程价款计算与调整★★P310内容:工程预付款的计算工程进度款的计算工程竣工结算款与保修金竣工结算确定与调整考频:年份2018201920202021题型---案例---案例分值0502一、工程预付款和进度款的计算概念工程预付款又称材料备料款或材料预付款用途帮助承包人解决工程施工前期资金紧张的困难而提前给付的一笔款项,为该承包工程开工准备和准备主要材料、结构件所需的流动资金,不得挪作他用。工程是否实行预付款,取决于发包人在招标文件中的规定违约应不迟于约定的开工日期前7天预付。发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润一、工程预付款的计算1.预付款=(工程总价-暂列金额)×预付款比例2.预付款常用的方式有如下两种:(1)百分比法(注意减去暂列金额)(2)数学计算法:嗨学网|职业价值点亮者3www.haixue.com工程备料款数额=合同造价×材料比重(%)年度施工天数×材料储备天数公式中:年度施工天数按365个日历天计算;3.起扣点=...
