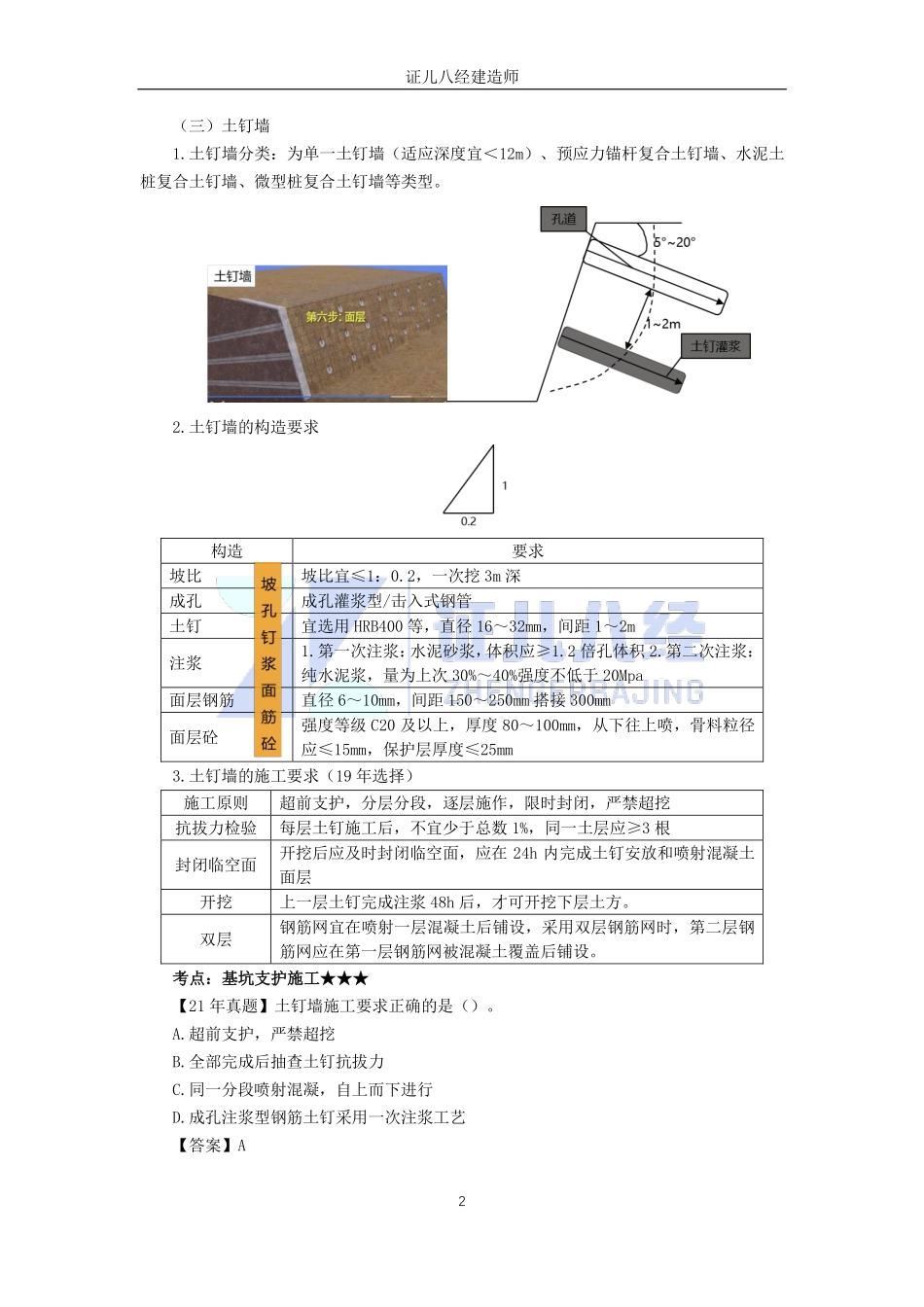

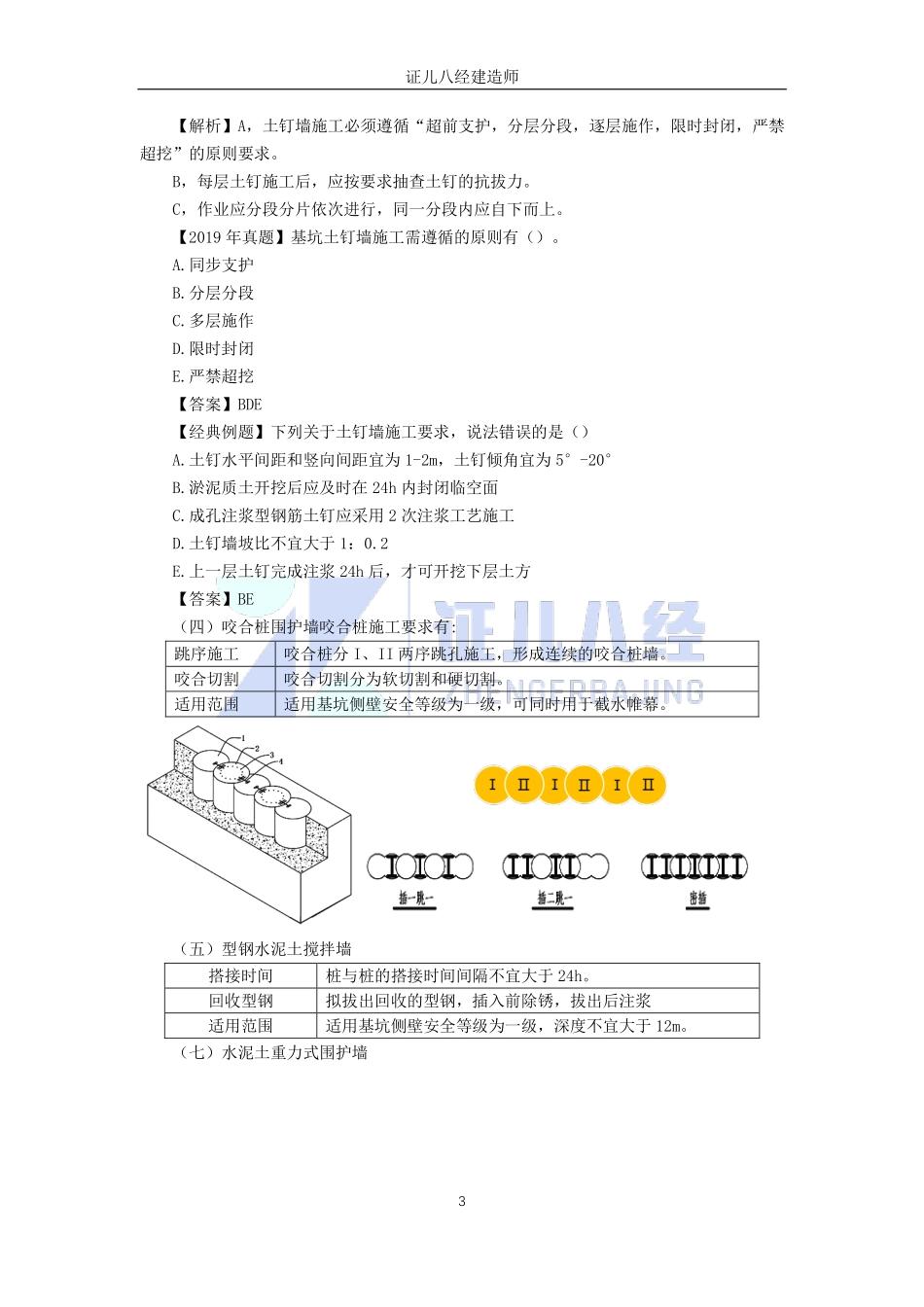

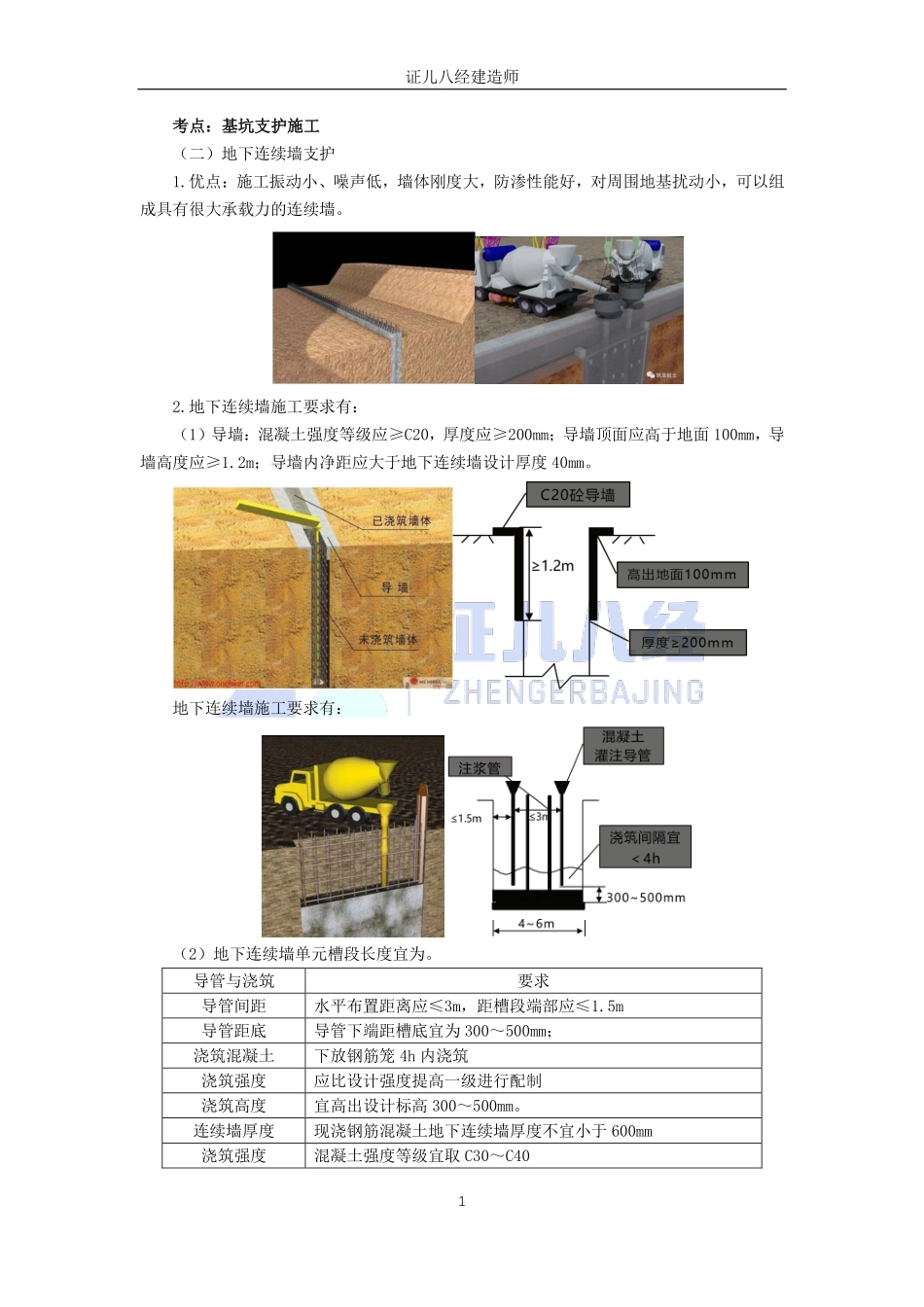

证儿八经建造师1考点:基坑支护施工(二)地下连续墙支护1.优点:施工振动小、噪声低,墙体刚度大,防渗性能好,对周围地基扰动小,可以组成具有很大承载力的连续墙。2.地下连续墙施工要求有:(1)导墙:混凝土强度等级应≥C20,厚度应≥200mm;导墙顶面应高于地面100mm,导墙高度应≥1.2m;导墙内净距应大于地下连续墙设计厚度40mm。地下连续墙施工要求有:(2)地下连续墙单元槽段长度宜为。导管与浇筑要求导管间距水平布置距离应≤3m,距槽段端部应≤1.5m导管距底导管下端距槽底宜为300~500mm;浇筑混凝土下放钢筋笼4h内浇筑浇筑强度应比设计强度提高一级进行配制浇筑高度宜高出设计标高300~500mm。连续墙厚度现浇钢筋混凝土地下连续墙厚度不宜小于600mm浇筑强度混凝土强度等级宜取C30~C40证儿八经建造师2(三)土钉墙1.土钉墙分类:为单一土钉墙(适应深度宜<12m)、预应力锚杆复合土钉墙、水泥土桩复合土钉墙、微型桩复合土钉墙等类型。2.土钉墙的构造要求构造要求坡比坡比宜≤1:0.2,一次挖3m深成孔成孔灌浆型/击入式钢管土钉宜选用HRB400等,直径16~32mm,间距1~2m注浆1.第一次注浆:水泥砂浆,体积应≥1.2倍孔体积2.第二次注浆:纯水泥浆,量为上次30%~40%强度不低于20Mpa面层钢筋直径6~10mm,间距150~250mm搭接300mm面层砼强度等级C20及以上,厚度80~100mm,从下往上喷,骨料粒径应≤15mm,保护层厚度≤25mm3.土钉墙的施工要求(19年选择)施工原则超前支护,分层分段,逐层施作,限时封闭,严禁超挖抗拔力检验每层土钉施工后,不宜少于总数1%,同一土层应≥3根封闭临空面开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层开挖上一层土钉完成注浆48h后,才可开挖下层土方。双层钢筋网宜在喷射一层混凝土后铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。考点:基坑支护施工★★★【21年真题】土钉墙施工要求正确的是()。A.超前支护,严禁超挖B.全部完成后抽查土钉抗拔力C.同一分段喷射混凝,自上而下进行D.成孔注浆型钢筋土钉采用一次注浆工艺【答案】A证儿八经建造师3【解析】A,土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求。B,每层土钉施工后,应按要求抽查土钉的抗拔力。C,作业应分段分片依次进行,同一分段内应自下而上。【2019年真题】基坑土钉墙施工需遵循的原则有()。A.同步支护B.分层分段C.多层施作D.限时封闭E.严禁超挖【答...
