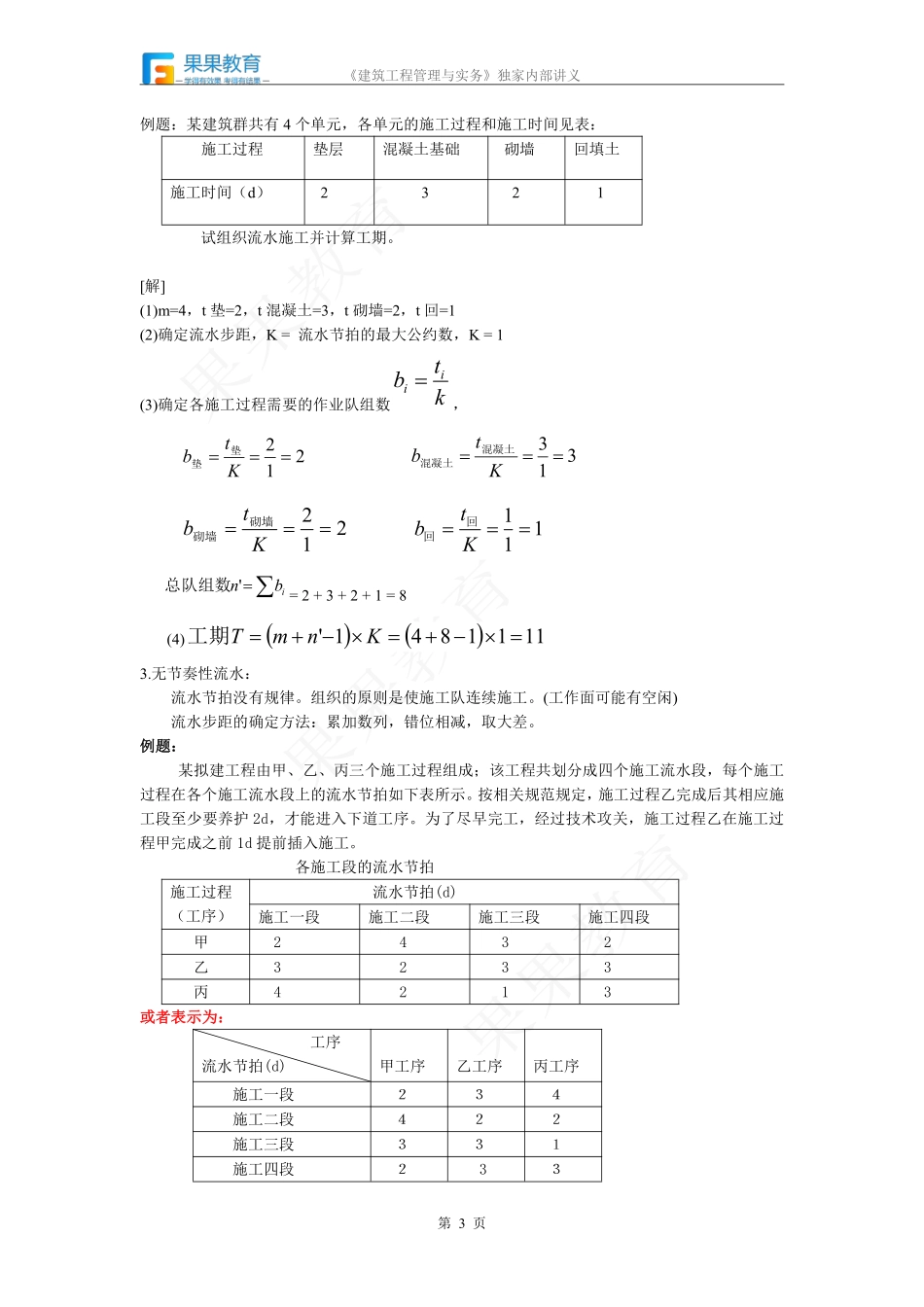

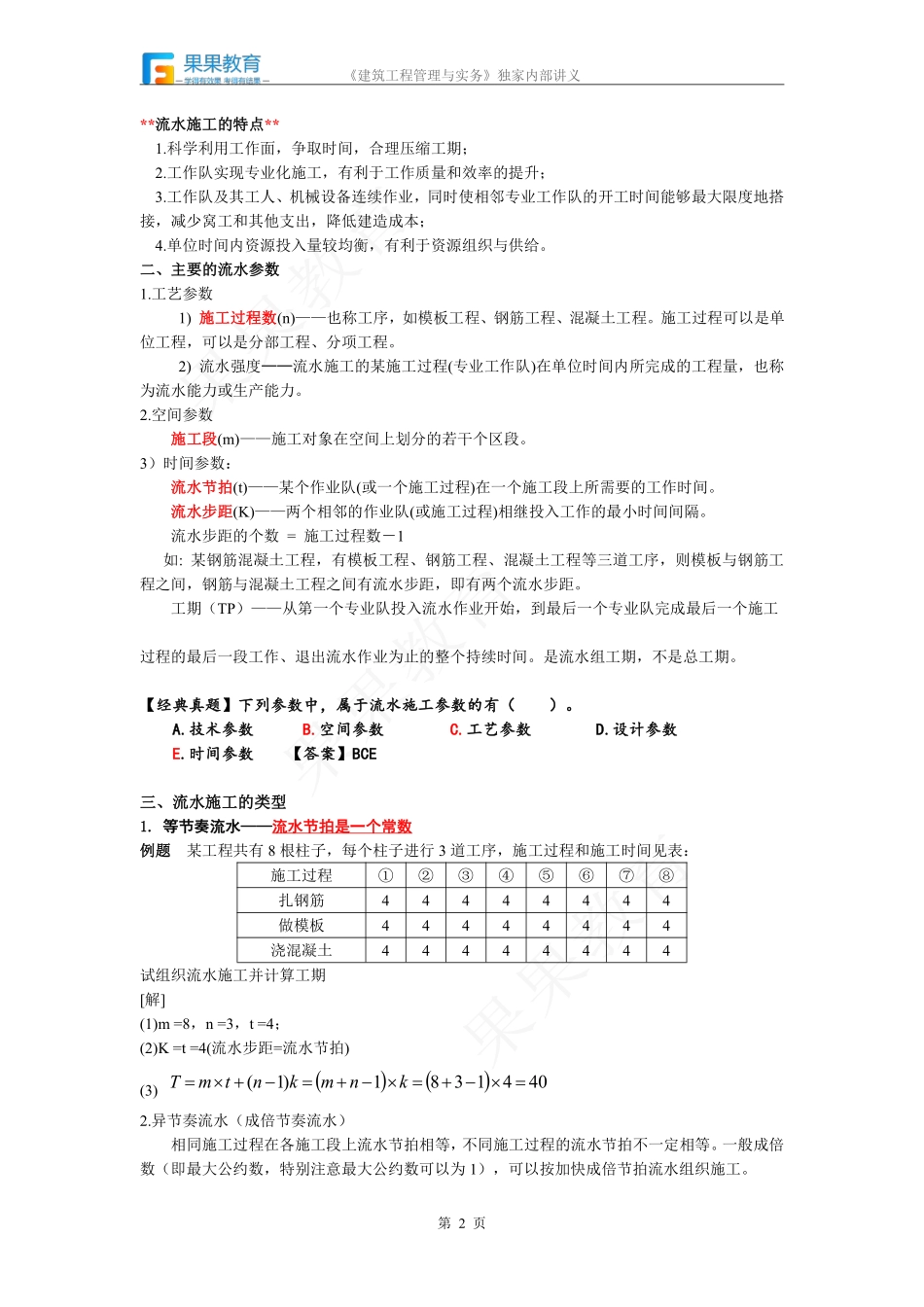

《建筑工程管理与实务》独家内部讲义第1页1A420000建筑工程项目施工管理1A421000项目组织管理1A422000项目施工进度管理1A423000项目施工质量管理1A44000项目施工安全管理1A425000项目合同与成本管理1A426000项目资源管理1A427000建筑工程验收管理1A422000项目施工进度管理流水施工方法1A422010施工进度控制方法网络计划技术施工进度计划的编制1A422020施工进度计划施工进度控制本节近4年考题分值分布注:本节内容对应2017年之前教材的2小节内容,此统计表是将新版教材涵盖2小节合并进行统计的。1A422010施工进度控制方法1A422011流水施工方法一、流水施工的概念将工作对象划分为若干个施工段(m),若干个施工过程(n),每个施工过程组织一至几个专业施工队,专业工作队连续施工,充分利用空间(工作面、施工段)与时间(搭接施工等措施),提高工作效率。进度控制方法2015年2016年2017年2018年单选多选案例单选多选案例单选多选案例单选多选案例10140060060015《建筑工程管理与实务》独家内部讲义第2页**流水施工的特点**1.科学利用工作面,争取时间,合理压缩工期;2.工作队实现专业化施工,有利于工作质量和效率的提升;3.工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;4.单位时间内资源投入量较均衡,有利于资源组织与供给。二、主要的流水参数1.工艺参数1)施工过程数(n)——也称工序,如模板工程、钢筋工程、混凝土工程。施工过程可以是单位工程,可以是分部工程、分项工程。2)流水强度——流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。2.空间参数施工段(m)——施工对象在空间上划分的若干个区段。3)时间参数:流水节拍(t)——某个作业队(或一个施工过程)在一个施工段上所需要的工作时间。流水步距(K)——两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。流水步距的个数=施工过程数-1如:某钢筋混凝土工程,有模板工程、钢筋工程、混凝土工程等三道工序,则模板与钢筋工程之间,钢筋与混凝土工程之间有流水步距,即有两个流水步距。工期(TP)——从第一个专业队投入流水作业开始,到最后一个专业队完成最后一个施工过程的最后一段工作、退出流水作业为止的整个持续时间。是流水组工期,不是总工期。【经典真题】下列参数中,属于流水施工参数的有()。A.技术参数B.空间参数C.工艺参数D.设计参数E.时间参数【答...
