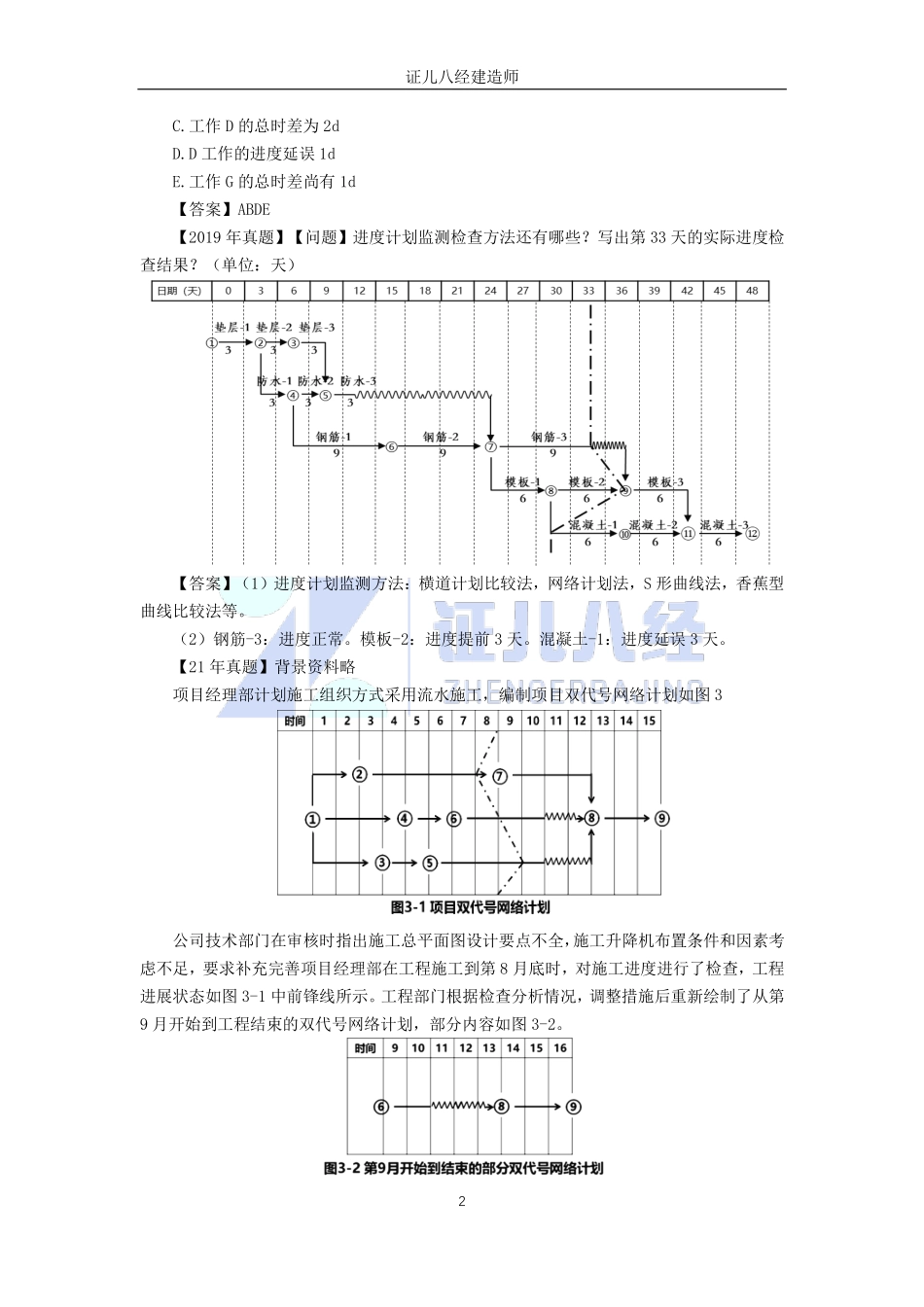

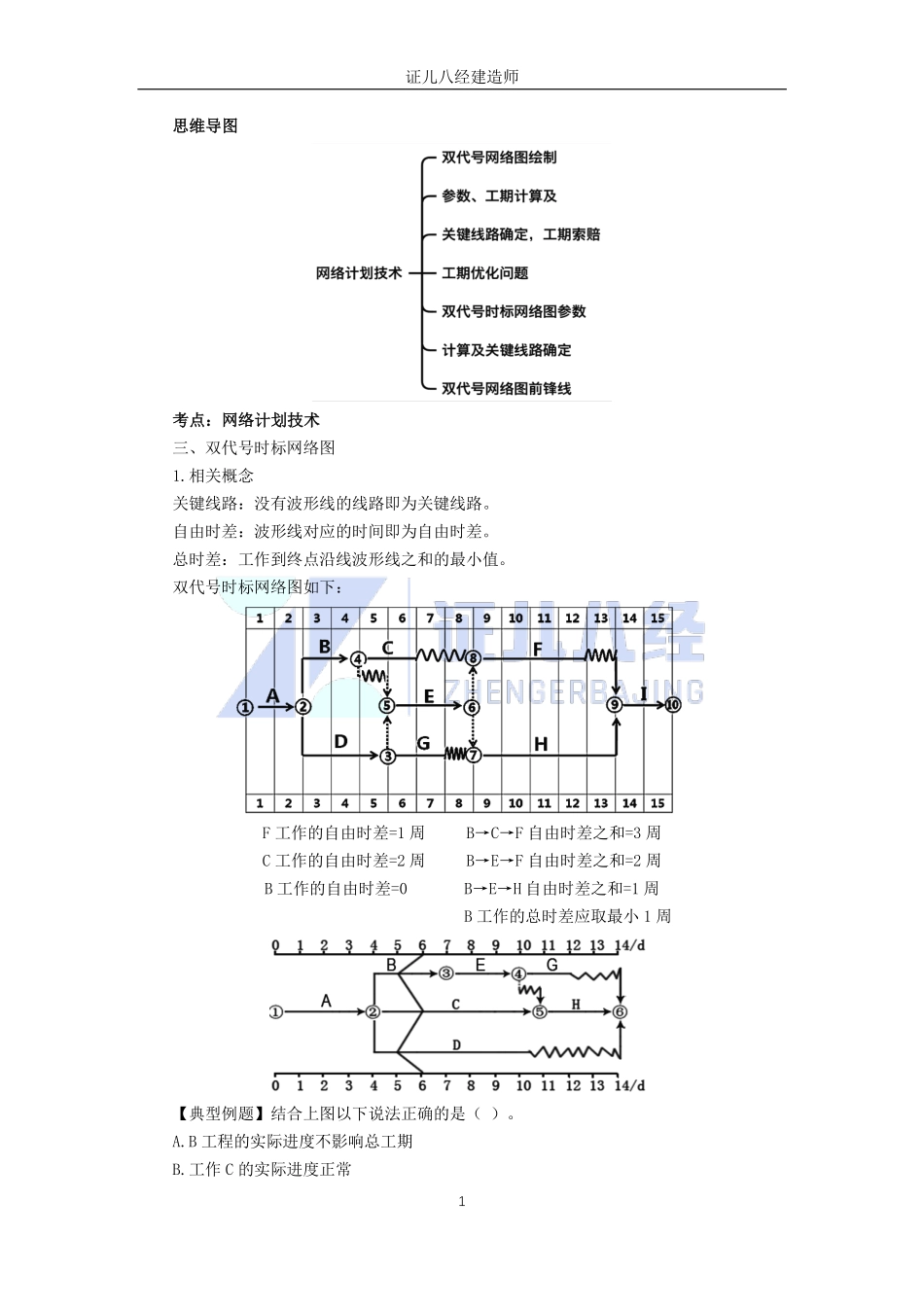

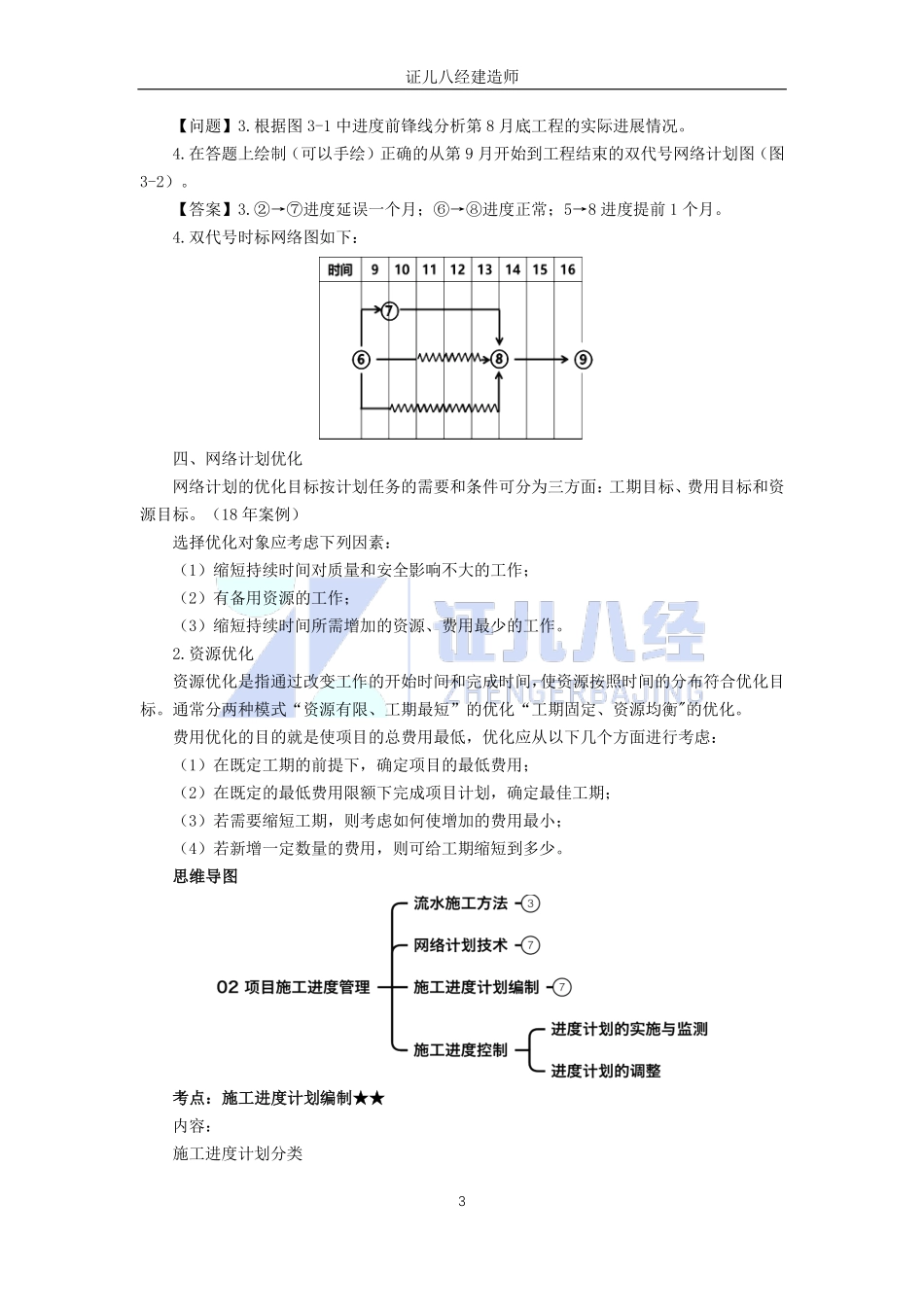

证儿八经建造师1思维导图考点:网络计划技术三、双代号时标网络图1.相关概念关键线路:没有波形线的线路即为关键线路。自由时差:波形线对应的时间即为自由时差。总时差:工作到终点沿线波形线之和的最小值。双代号时标网络图如下:F工作的自由时差=1周B→C→F自由时差之和=3周C工作的自由时差=2周B→E→F自由时差之和=2周B工作的自由时差=0B→E→H自由时差之和=1周B工作的总时差应取最小1周【典型例题】结合上图以下说法正确的是()。A.B工程的实际进度不影响总工期B.工作C的实际进度正常证儿八经建造师2C.工作D的总时差为2dD.D工作的进度延误1dE.工作G的总时差尚有1d【答案】ABDE【2019年真题】【问题】进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果?(单位:天)【答案】(1)进度计划监测方法:横道计划比较法,网络计划法,S形曲线法,香蕉型曲线比较法等。(2)钢筋-3:进度正常。模板-2:进度提前3天。混凝土-1:进度延误3天。【21年真题】背景资料略项目经理部计划施工组织方式采用流水施工,编制项目双代号网络计划如图3公司技术部门在审核时指出施工总平面图设计要点不全,施工升降机布置条件和因素考虑不足,要求补充完善项目经理部在工程施工到第8月底时,对施工进度进行了检查,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划,部分内容如图3-2。证儿八经建造师3【问题】3.根据图3-1中进度前锋线分析第8月底工程的实际进展情况。4.在答题上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图(图3-2)。【答案】3.②→⑦进度延误一个月;⑥→⑧进度正常;5→8进度提前1个月。4.双代号时标网络图如下:四、网络计划优化网络计划的优化目标按计划任务的需要和条件可分为三方面:工期目标、费用目标和资源目标。(18年案例)选择优化对象应考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有备用资源的工作;(3)缩短持续时间所需增加的资源、费用最少的工作。2.资源优化资源优化是指通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。通常分两种模式“资源有限、工期最短”的优化“工期固定、资源均衡"的优化。费用优化的目的就是使项目的总费用最低,优化应从以下几个方面进行考虑:(1)在既定工期的前提下,确定项目的最低费用;(2)在既定的最低费用限额下完成项目计划,确定最佳...
