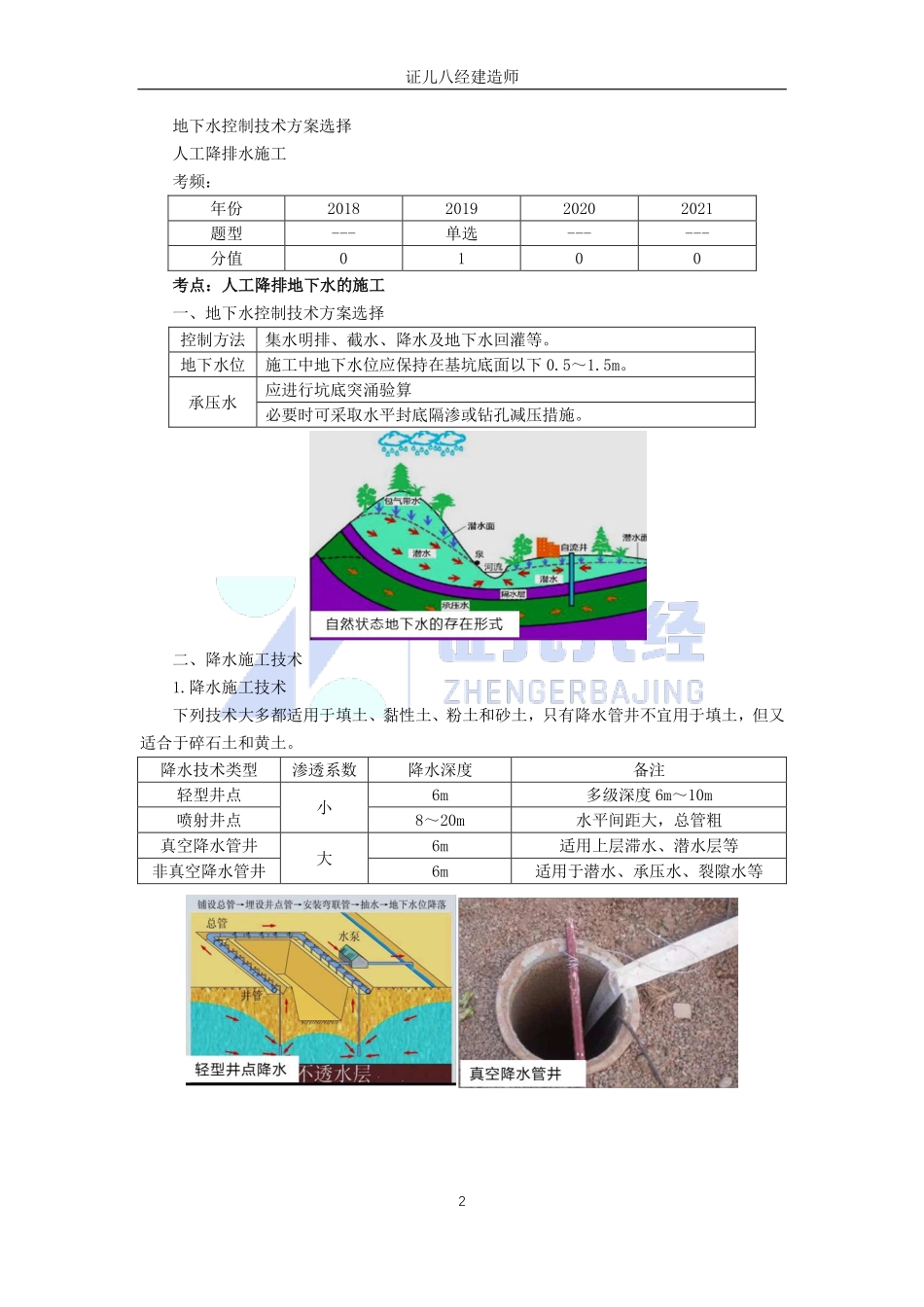

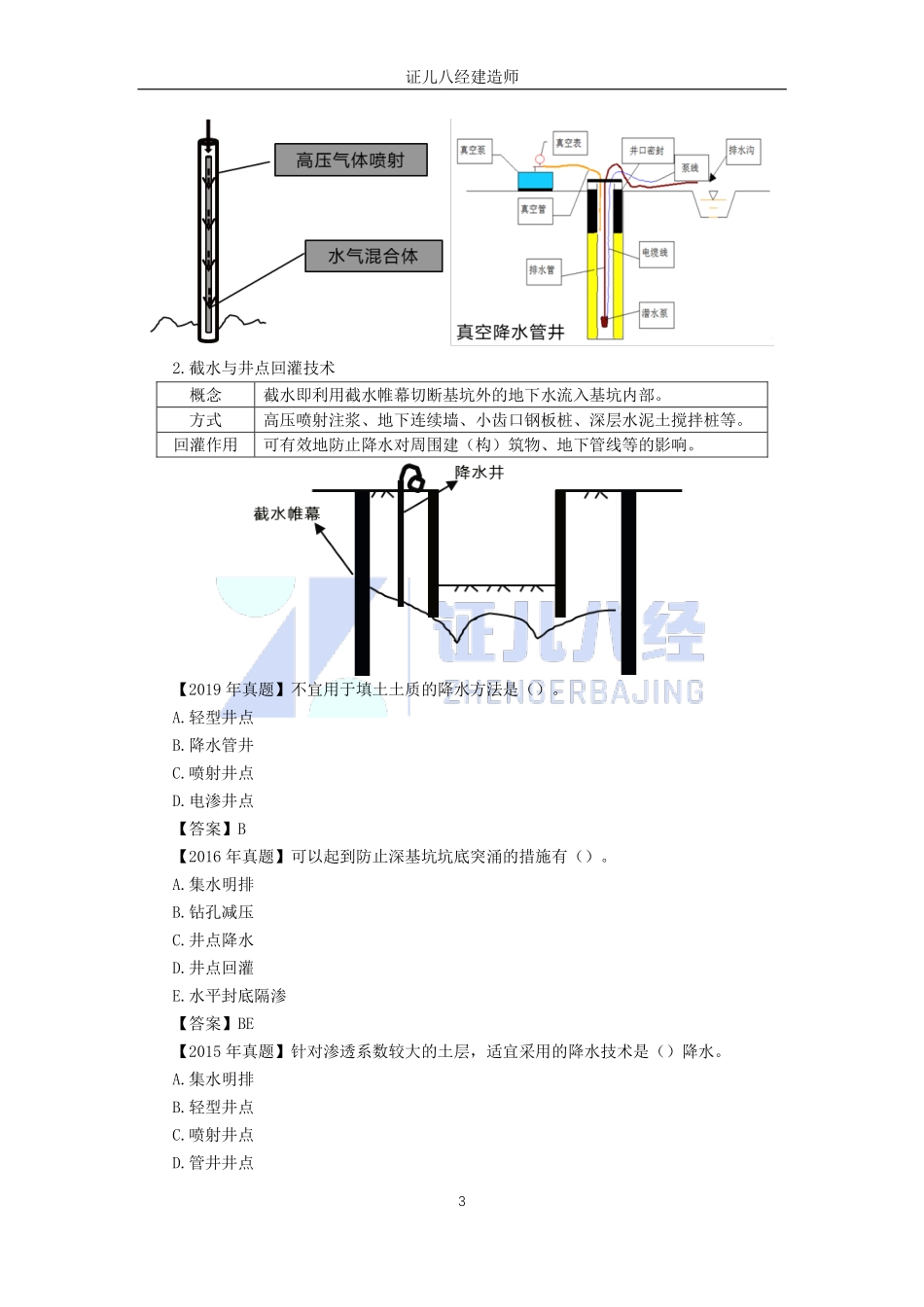

证儿八经建造师1考点:基坑支护施工三、基坑监测1.应实施监测的基坑工程(1)基坑设计安全等级为一、二级的基坑。(2)开挖深度≥5m的下列基坑:①土质基坑②极软岩基坑、破碎的软岩基坑、极破碎的岩体基坑;③上部为土体,下部为极软岩、破碎的软岩、极破碎的岩体构成的土岩组合基坑。3.基坑工程监测,应符合下列规定:(22年变化)(1)基坑工程施工前,应编制基坑工程监测方案。(3)应至少进行围护墙顶部水平位移、沉降以及周边建筑、道路等沉降监测,并应根据项目技术设计条件对围护墙或土体深层水平位移、支护结构内力、土压力、孔隙水压力等进行监测。(4)监测点应沿基坑围护墙顶部周边布设,周边中部、阳角处应布点。(6)基坑降水应对水位降深进行监测,地下水回灌施工应对回灌量和水质进行监测。6.基坑工程整个施工期内,每天均应有专人进行巡视检查。巡视检查应包括主要内容:支护结构、施工状况、周边环境、监测设施及其他巡视检查内容。7.巡视检查的方法以目测为主,可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。8.基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作应从基坑工程施工前开始,直至地下工程完成为止。6.基坑工程整个施工期内,每天均应有专人进行巡视检查。巡视检查内容:支护结构、施工状况、周边环境、监测设施及其他巡视检查内容。7.巡视检查的方法:以目测为主,可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。8.基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作应从基坑工程施工前开始,直至地下工程完成为止。思维导图考点:人工降排地下水的施工★★内容:证儿八经建造师2地下水控制技术方案选择人工降排水施工考频:年份2018201920202021题型---单选------分值0100考点:人工降排地下水的施工一、地下水控制技术方案选择控制方法集水明排、截水、降水及地下水回灌等。地下水位施工中地下水位应保持在基坑底面以下0.5~1.5m。承压水应进行坑底突涌验算必要时可采取水平封底隔渗或钻孔减压措施。二、降水施工技术1.降水施工技术下列技术大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土,但又适合于碎石土和黄土。降水技术类型渗透系数降水深度备注轻型井点小6m多级深度6m~10m喷射井点8~20m水平间距大,总管粗真空降水管井大6m适用上层滞水、潜水层等非真空降水管井6m适用于潜水、承压水、裂隙水等证儿八经建造师32.截水与井...
