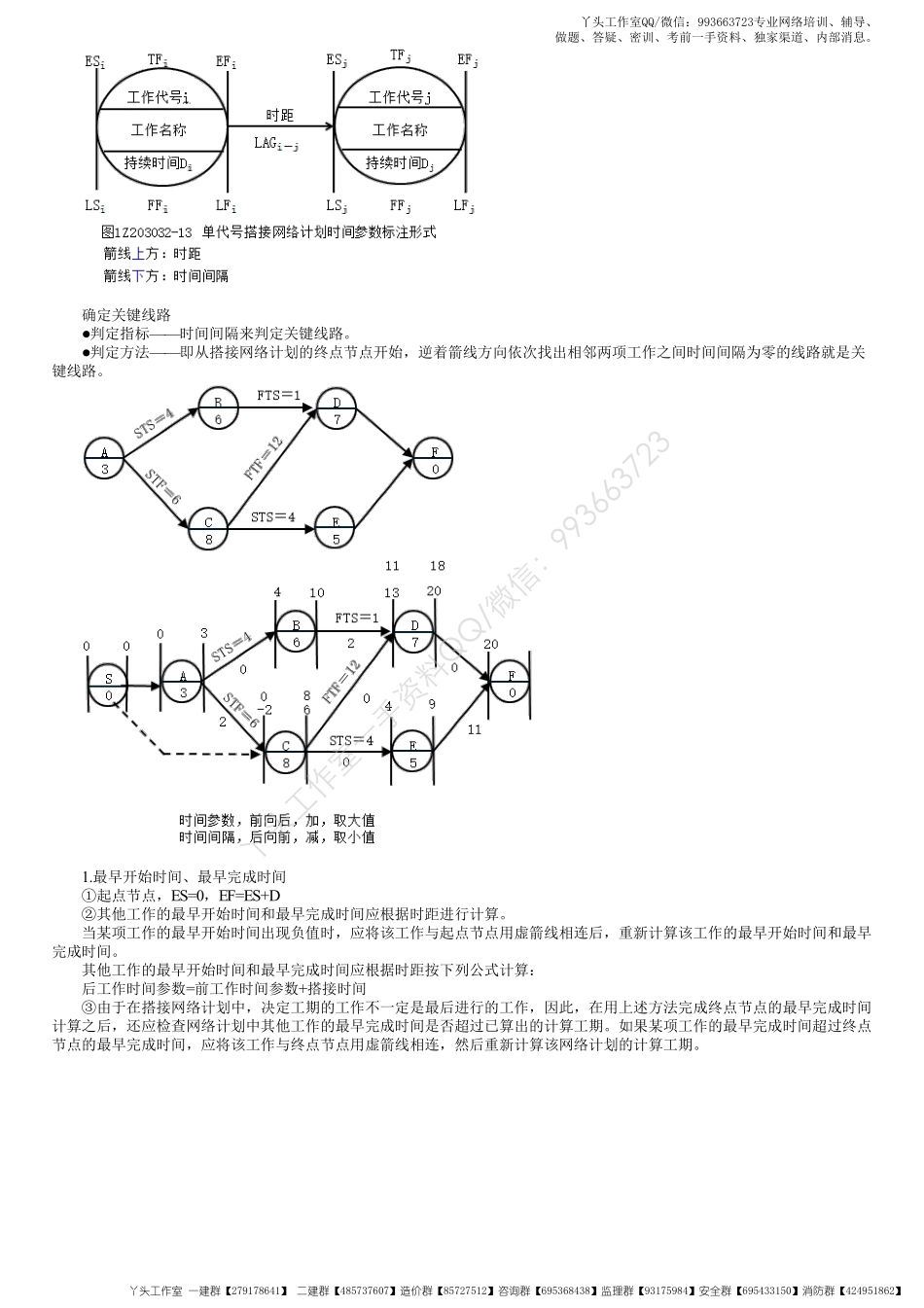

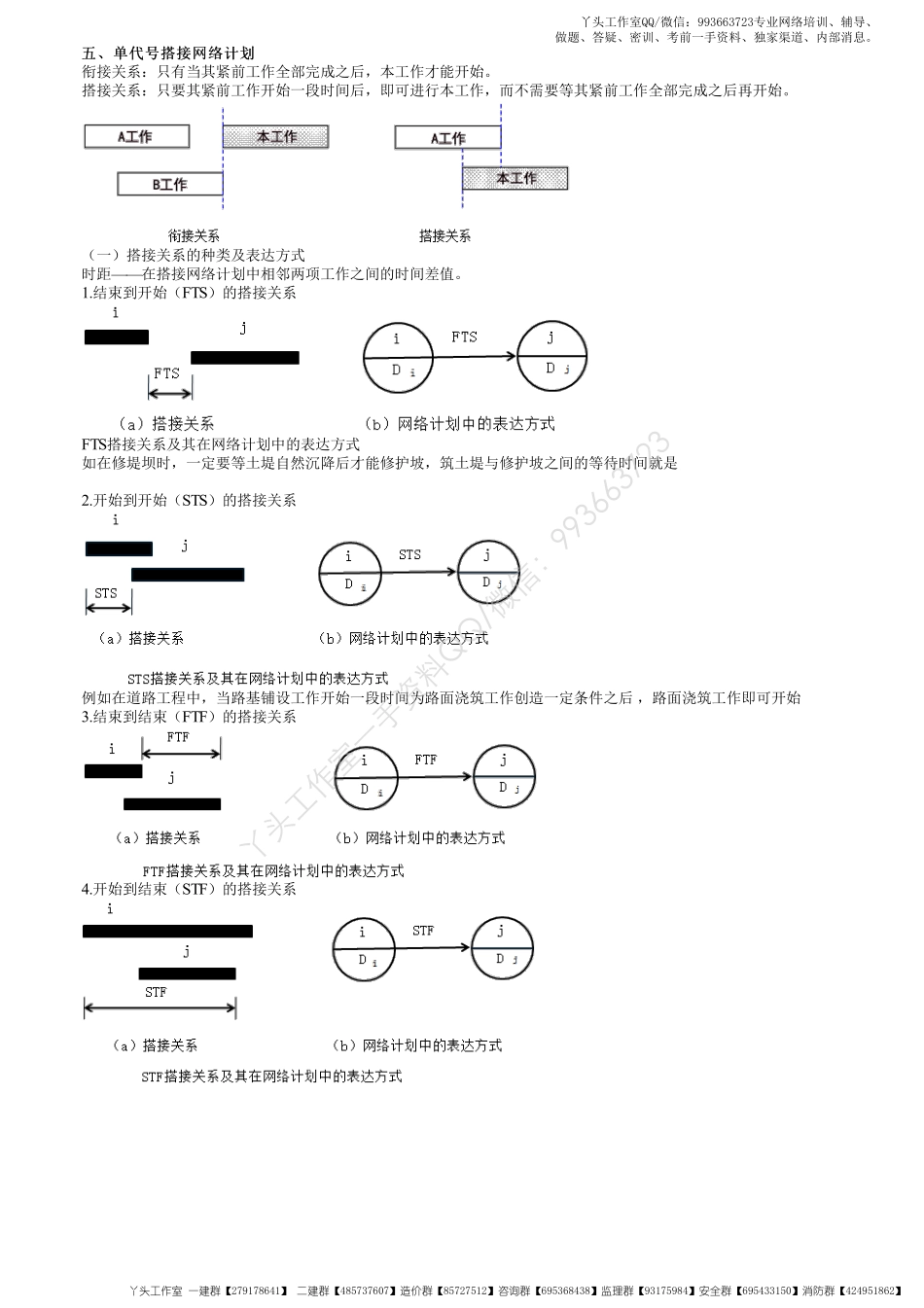

五、单代号搭接网络计划五、单代号搭接网络计划衔接关系:只有当其紧前工作全部完成之后,本工作才能开始。搭接关系:只要其紧前工作开始一段时间后,即可进行本工作,而不需要等其紧前工作全部完成之后再开始。(一)搭接关系的种类及表达方式时距——在搭接网络计划中相邻两项工作之间的时间差值。1.结束到开始(FTS)的搭接关系FTS搭接关系及其在网络计划中的表达方式如在修堤坝时,一定要等土堤自然沉降后才能修护坡,筑土堤与修护坡之间的等待时间就是2.开始到开始(STS)的搭接关系例如在道路工程中,当路基铺设工作开始一段时间为路面浇筑工作创造一定条件之后,路面浇筑工作即可开始3.结束到结束(FTF)的搭接关系4.开始到结束(STF)的搭接关系丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】确定关键线路●判定指标——时间间隔来判定关键线路。●判定方法——即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。1.最早开始时间、最早完成时间①起点节点,ES=0,EF=ES+D②其他工作的最早开始时间和最早完成时间应根据时距进行计算。当某项工作的最早开始时间出现负值时,应将该工作与起点节点用虚箭线相连后,重新计算该工作的最早开始时间和最早完成时间。其他工作的最早开始时间和最早完成时间应根据时距按下列公式计算:后工作时间参数=前工作时间参数+搭接时间③由于在搭接网络计划中,决定工期的工作不一定是最后进行的工作,因此,在用上述方法完成终点节点的最早完成时间计算之后,还应检查网络计划中其他工作的最早完成时间是否超过已算出的计算工期。如果某项工作的最早完成时间超过终点节点的最早完成时间,应将该工作与终点节点用虚箭线相连,然后重新计算该网络计划的计算工期。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】【例题·多选】(2021年)某单代号搭接网络...
