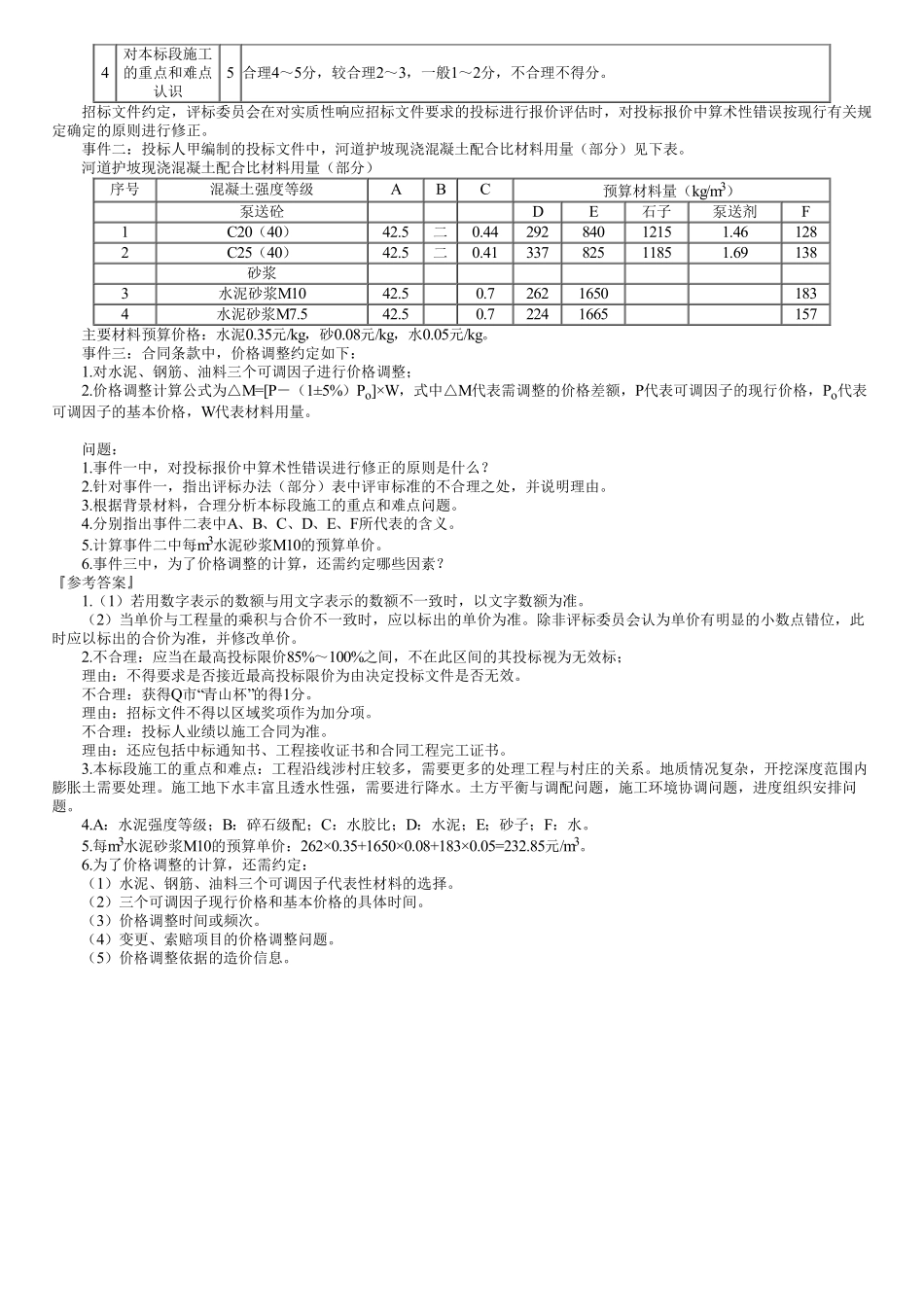

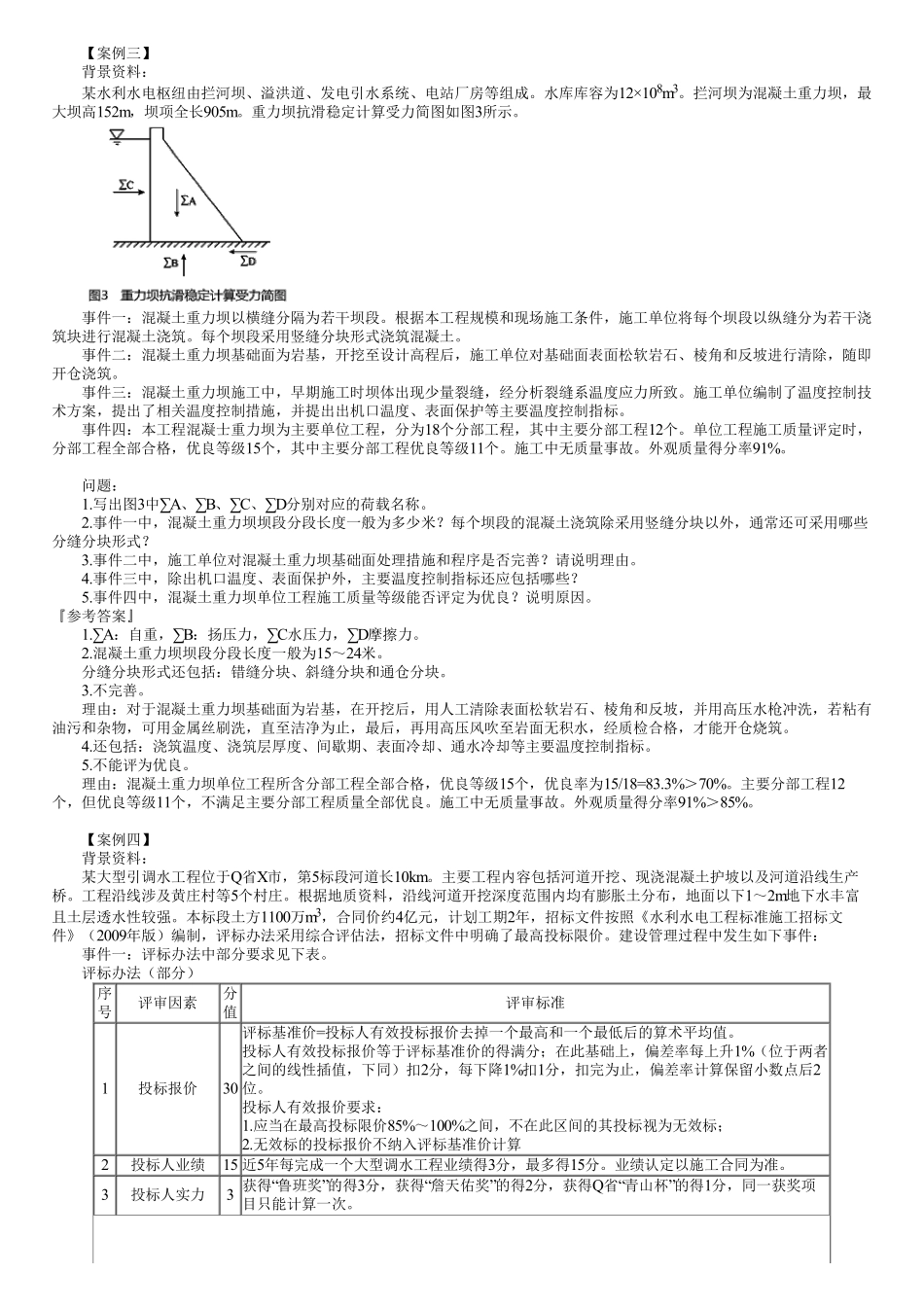

【案例三】背景资料:某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m3。拦河坝为混凝土重力坝,最大坝高152m,坝项全长905m。重力坝抗滑稳定计算受力简图如图3所示。事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。事件二:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。事件三:混凝土重力坝施工中,早期施工时坝体出现少量裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。事件四:本工程混凝士重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。问题:1.写出图3中∑A、∑B、∑C、∑D分别对应的荷载名称。2.事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用哪些分缝分块形式?3.事件二中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。4.事件三中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?5.事件四中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。『参考答案』1.∑A:自重,∑B:扬压力,∑C水压力,∑D摩擦力。2.混凝土重力坝坝段分段长度一般为15~24米。分缝分块形式还包括:错缝分块、斜缝分块和通仓分块。3.不完善。理由:对于混凝土重力坝基础面为岩基,在开挖后,用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经质检合格,才能开仓烧筑。4.还包括:浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却等主要温度控制指标。5.不能评为优良。理由:混凝土重力坝单位工程所含分部工程全部合格,优良等级15个,优良率为15/18=83.3%>70%。主要分部工程12个,但优良等级11个,不满足主要分部工程质量全部优良。施工中无质量事故。外观质量得分率91%>85%。【案例四】背景资料:某大型引调水工程位于Q省X市,第5标段河道长10km。主要工程内容包括河道开挖、...
