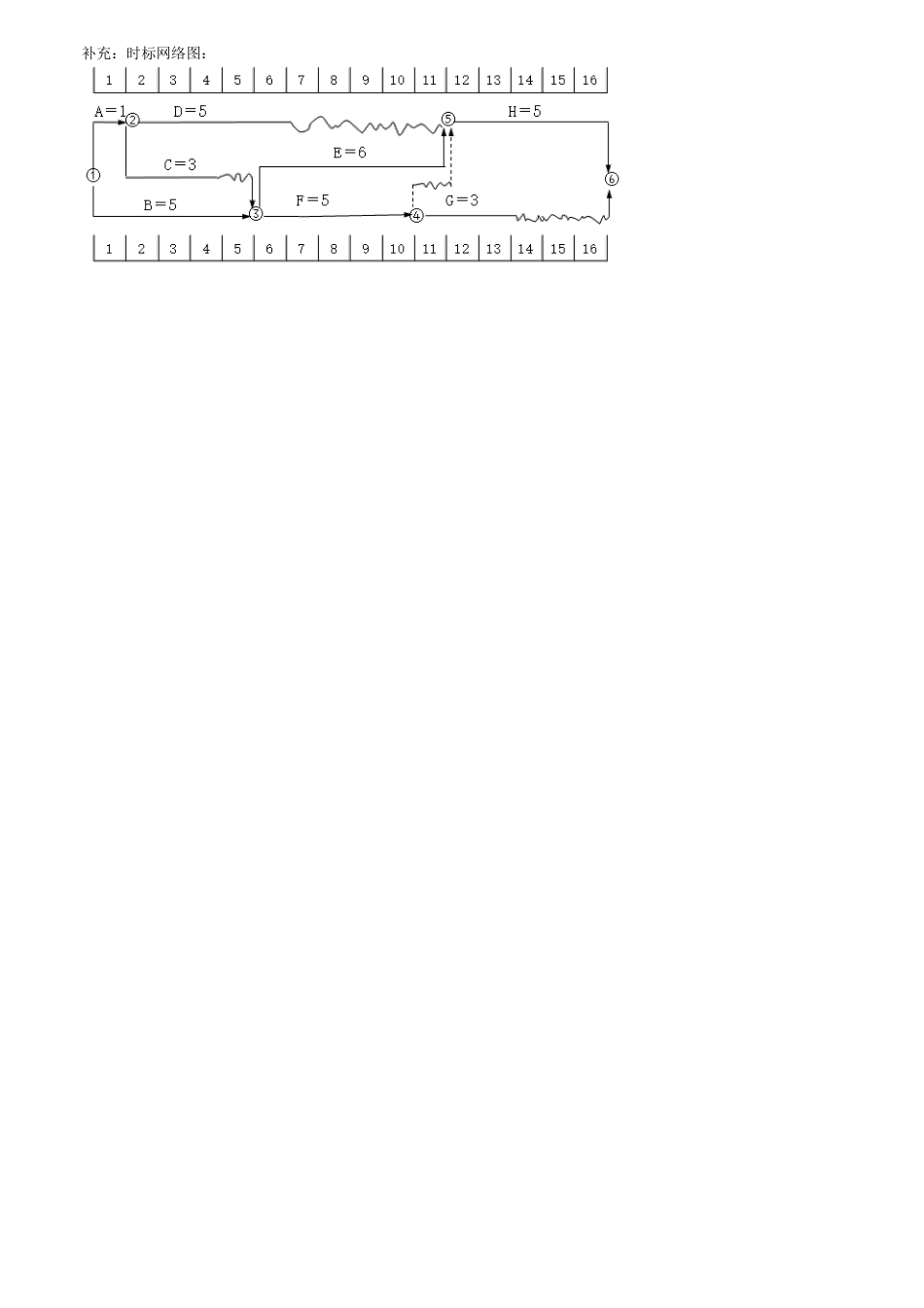

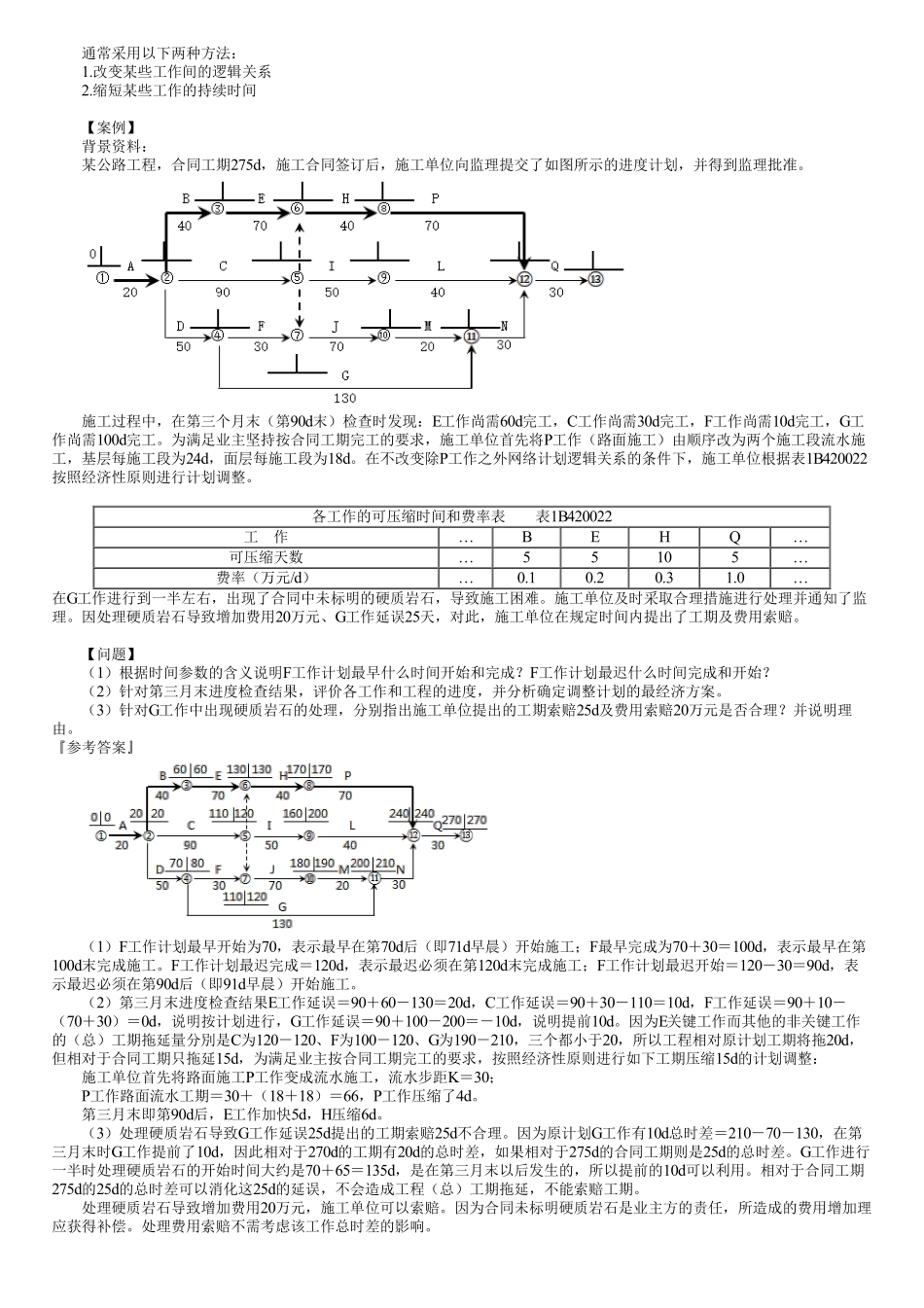

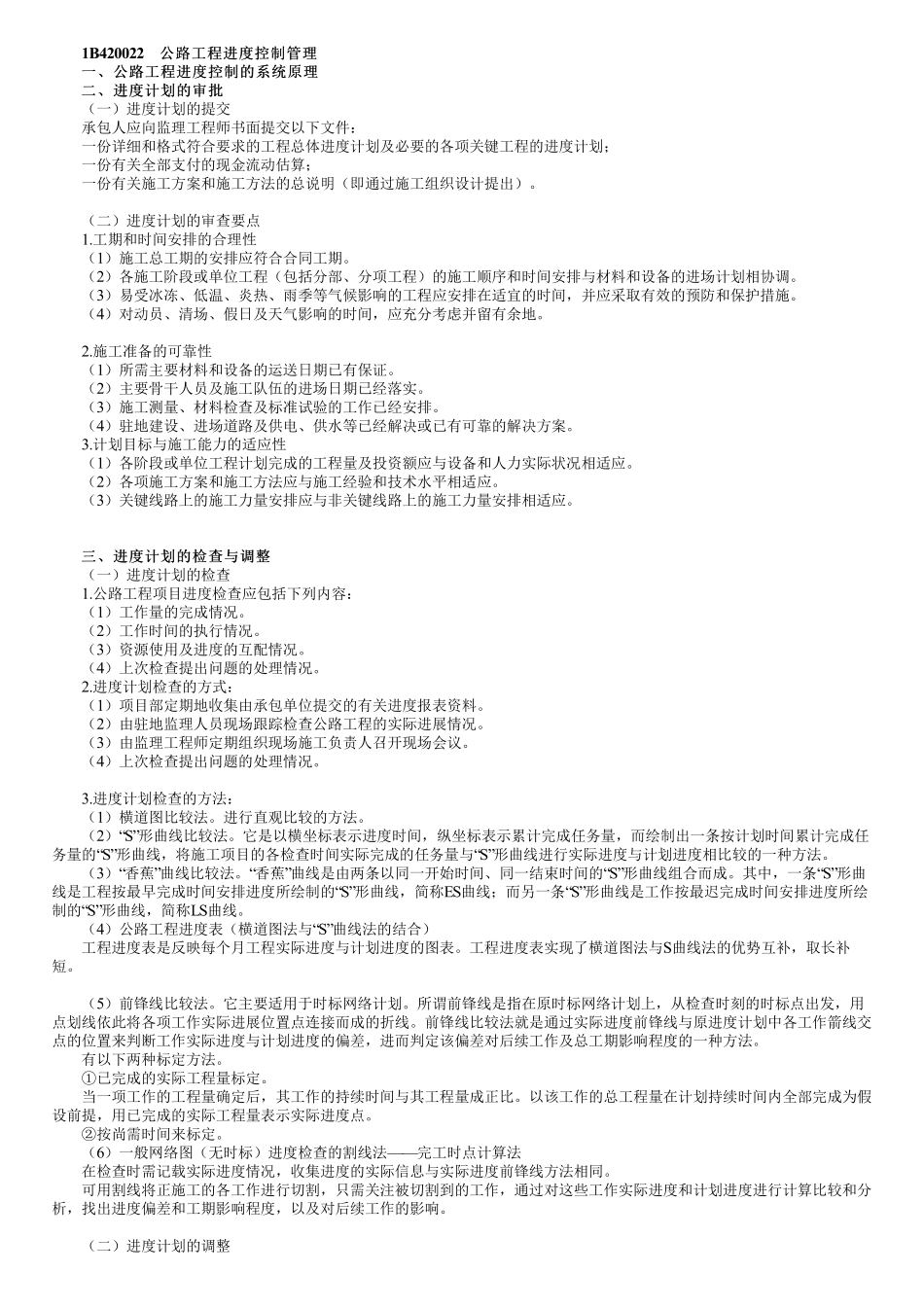

1B420022公路工程进度控制管理公路工程进度控制管理一、公路工程进度控制的系统原理一、公路工程进度控制的系统原理二、进度计划的审批二、进度计划的审批(一)进度计划的提交承包人应向监理工程师书面提交以下文件:一份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;一份有关全部支付的现金流动估算;一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。(二)进度计划的审查要点1.工期和时间安排的合理性(1)施工总工期的安排应符合合同工期。(2)各施工阶段或单位工程(包括分部、分项工程)的施工顺序和时间安排与材料和设备的进场计划相协调。(3)易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间,并应采取有效的预防和保护措施。(4)对动员、清场、假日及天气影响的时间,应充分考虑并留有余地。2.施工准备的可靠性(1)所需主要材料和设备的运送日期已有保证。(2)主要骨干人员及施工队伍的进场日期已经落实。(3)施工测量、材料检查及标准试验的工作已经安排。(4)驻地建设、进场道路及供电、供水等已经解决或已有可靠的解决方案。3.计划目标与施工能力的适应性(1)各阶段或单位工程计划完成的工程量及投资额应与设备和人力实际状况相适应。(2)各项施工方案和施工方法应与施工经验和技术水平相适应。(3)关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应。三、进度计划的检查与调整三、进度计划的检查与调整(一)进度计划的检查1.公路工程项目进度检查应包括下列内容:(1)工作量的完成情况。(2)工作时间的执行情况。(3)资源使用及进度的互配情况。(4)上次检查提出问题的处理情况。2.进度计划检查的方式:(1)项目部定期地收集由承包单位提交的有关进度报表资料。(2)由驻地监理人员现场跟踪检查公路工程的实际进展情况。(3)由监理工程师定期组织现场施工负责人召开现场会议。(4)上次检查提出问题的处理情况。3.进度计划检查的方法:(1)横道图比较法。进行直观比较的方法。(2)“S”形曲线比较法。它是以横坐标表示进度时间,纵坐标表示累计完成任务量,而绘制出一条按计划时间累计完成任务量的“S”形曲线,将施工项目的各检查时间实际完成的任务量与“S”形曲线进行实际进度与计划进度相比较的一种方法。(3)“香蕉”曲线比较法。“香蕉”曲线是由两条以同一开始时间、同一结束时间的“S”形曲线组合而成。其中,一条“S”形曲线是工...
