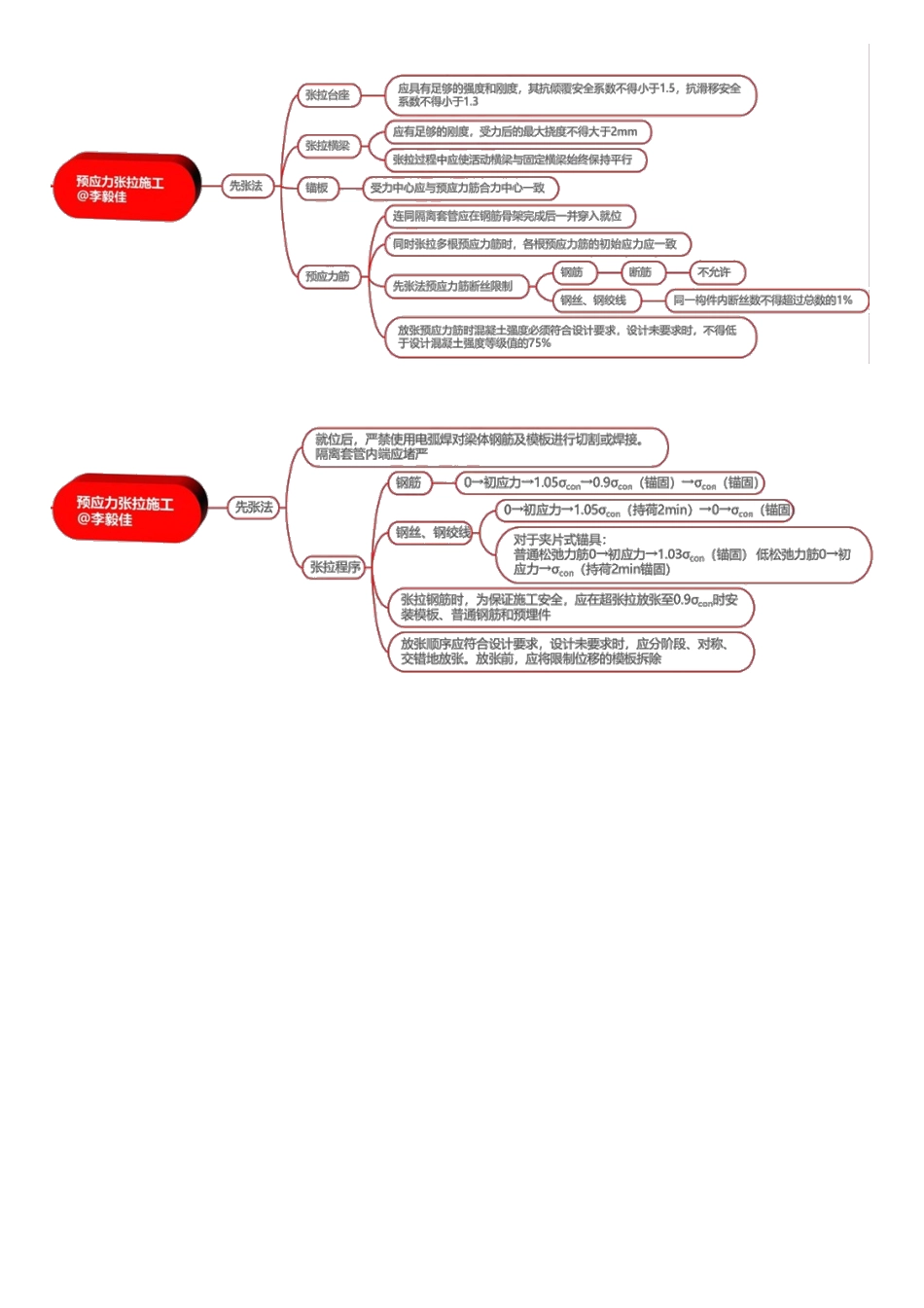

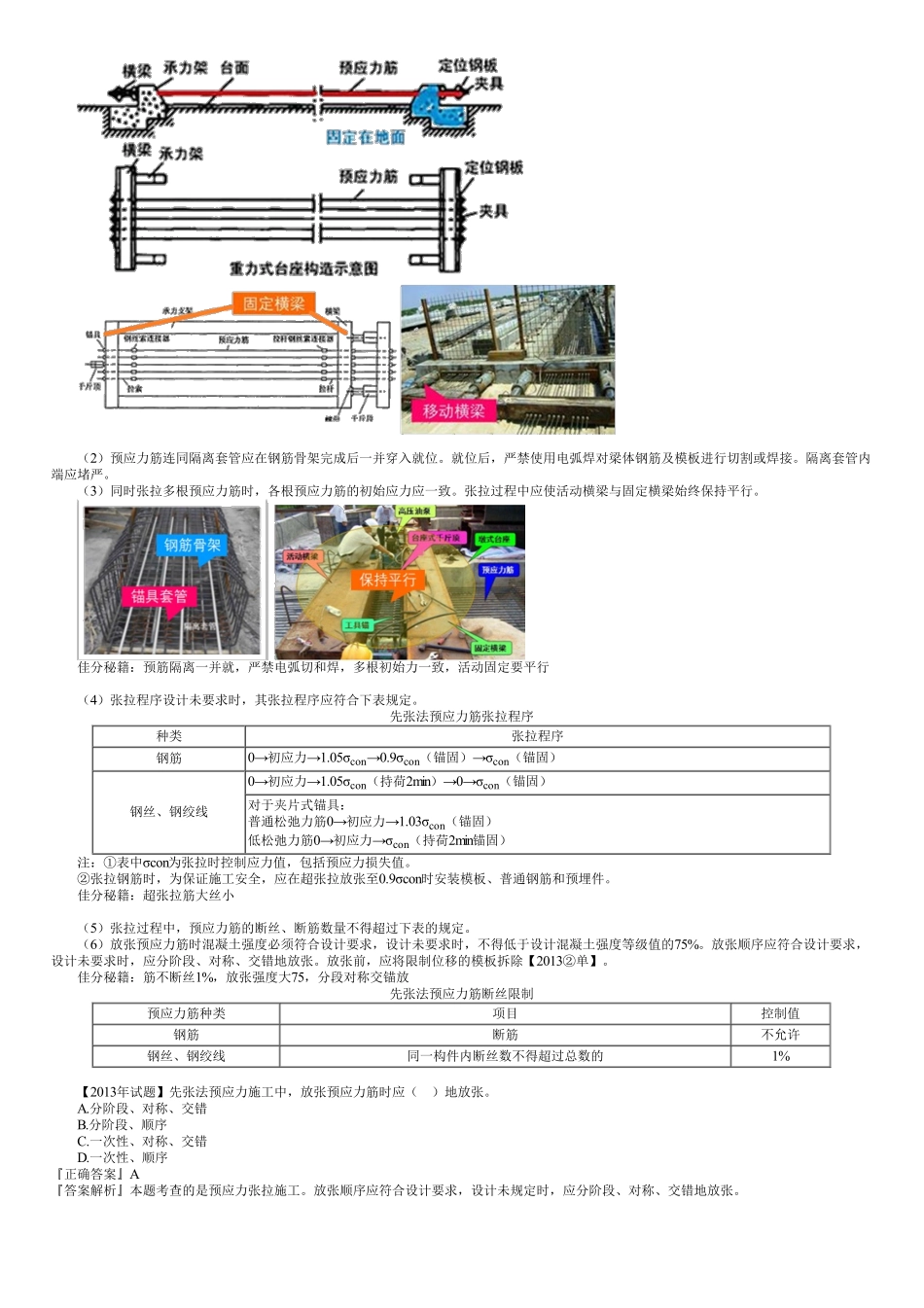

四、预应力张拉施工四、预应力张拉施工(一)基本规定(2)预应力筋采用应力控制方法张拉时,应以伸长值进行校核。设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉【2014①选】。(3)预应力张拉时,应先调整到初应力(σ0),该初应力宜为张拉控制应力(σcon)的10%~15%,伸长值应从初应力时开始量测。(5)预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内缩量,不得大于设计或规范规定。佳分秘籍:应力控制伸长校,实际理论6%之内,张拉控制初应力初为控制10~15%,稳定状态去锚固,筋内缩量合规范(二)先张法预应力施工(1)张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小于1.3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm。锚板受力中心应与预应力筋合力中心一致。先张法预应力施工工艺【2017①案】清理模板、台座→刷涂隔离剂→钢筋、预应力筋安装(含隔离套管安装)→隔离套管封堵→整体张拉→安装模板→浇筑混凝土→拆除模板→养护→整体放张→切除多余预应力筋→吊运存放。佳分秘籍:台座有强又有刚,抗倾1.5抗滑1.3,横梁变形不大2,板筋合力一中心槽式台座(2)预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管内端应堵严。(3)同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁与固定横梁始终保持平行。佳分秘籍:预筋隔离一并就,严禁电弧切和焊,多根初始力一致,活动固定要平行(4)张拉程序设计未要求时,其张拉程序应符合下表规定。先张法预应力筋张拉程序种类张拉程序钢筋0→初应力→1.05σcon→0.9σcon(锚固)→σcon(锚固)钢丝、钢绞线0→初应力→1.05σcon(持荷2min)→0→σcon(锚固)对于夹片式锚具:普通松弛力筋0→初应力→1.03σcon(锚固)低松弛力筋0→初应力→σcon(持荷2min锚固)注:①表中σcon为张拉时控制应力值,包括预应力损失值。②张拉钢筋时,为保证施工安全,应在超张拉放张至0.9σcon时安装模板、普通钢筋和预埋件。佳分秘籍:超张拉筋大丝小(5)张拉过程中,预应力筋的断丝、断筋数量不得超过下表的规定。(6)放张预应力筋时混凝土强度必须符合设计要求,设计未要求时,不得低于设计混凝土强度等级值的75%。放张顺序应符合设计要求,...
