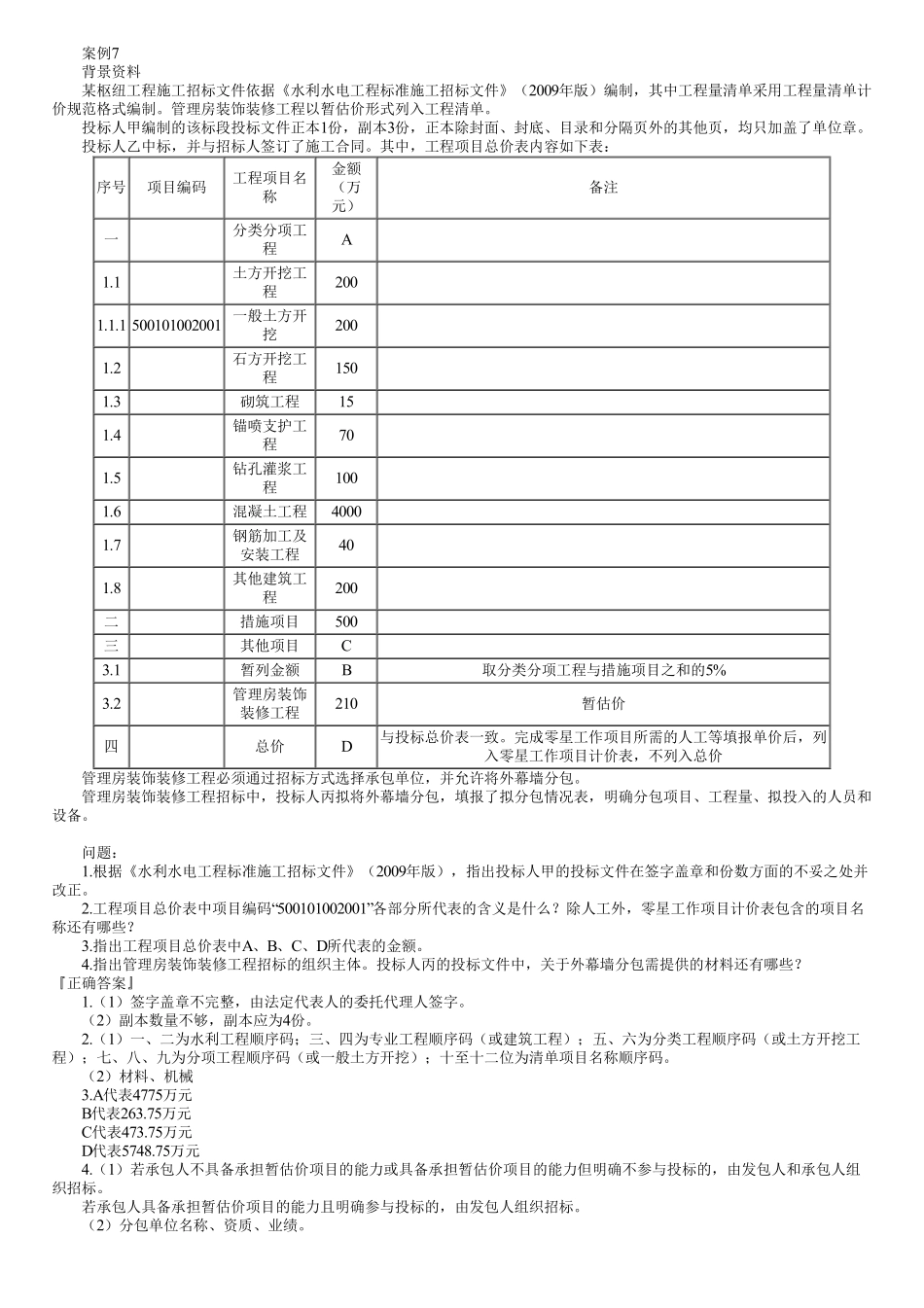

案例7背景资料某枢纽工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,其中工程量清单采用工程量清单计价规范格式编制。管理房装饰装修工程以暂估价形式列入工程清单。投标人甲编制的该标段投标文件正本1份,副本3份,正本除封面、封底、目录和分隔页外的其他页,均只加盖了单位章。投标人乙中标,并与招标人签订了施工合同。其中,工程项目总价表内容如下表:序号项目编码工程项目名称金额(万元)备注一分类分项工程A1.1土方开挖工程2001.1.1500101002001一般土方开挖2001.2石方开挖工程1501.3砌筑工程151.4锚喷支护工程701.5钻孔灌浆工程1001.6混凝土工程40001.7钢筋加工及安装工程401.8其他建筑工程200二措施项目500三其他项目C3.1暂列金额B取分类分项工程与措施项目之和的5%3.2管理房装饰装修工程210暂估价四总价D与投标总价表一致。完成零星工作项目所需的人工等填报单价后,列入零星工作项目计价表,不列入总价管理房装饰装修工程必须通过招标方式选择承包单位,并允许将外幕墙分包。管理房装饰装修工程招标中,投标人丙拟将外幕墙分包,填报了拟分包情况表,明确分包项目、工程量、拟投入的人员和设备。问题:1.根据《水利水电工程标准施工招标文件》(2009年版),指出投标人甲的投标文件在签字盖章和份数方面的不妥之处并改正。2.工程项目总价表中项目编码“500101002001”各部分所代表的含义是什么?除人工外,零星工作项目计价表包含的项目名称还有哪些?3.指出工程项目总价表中A、B、C、D所代表的金额。4.指出管理房装饰装修工程招标的组织主体。投标人丙的投标文件中,关于外幕墙分包需提供的材料还有哪些?『正确答案』1.(1)签字盖章不完整,由法定代表人的委托代理人签字。(2)副本数量不够,副本应为4份。2.(1)一、二为水利工程顺序码;三、四为专业工程顺序码(或建筑工程);五、六为分类工程顺序码(或土方开挖工程);七、八、九为分项工程顺序码(或一般土方开挖);十至十二位为清单项目名称顺序码。(2)材料、机械3.A代表4775万元B代表263.75万元C代表473.75万元D代表5748.75万元4.(1)若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由发包人和承包人组织招标。若承包人具备承担暂估价项目的能力且明确参与投标的,由发包人组织招标。(2)分包单位名称、资质、业绩。案例8背景资料某中型水闸工程施工招标文件按《水利水电工程标准施工招标文件》(200...
