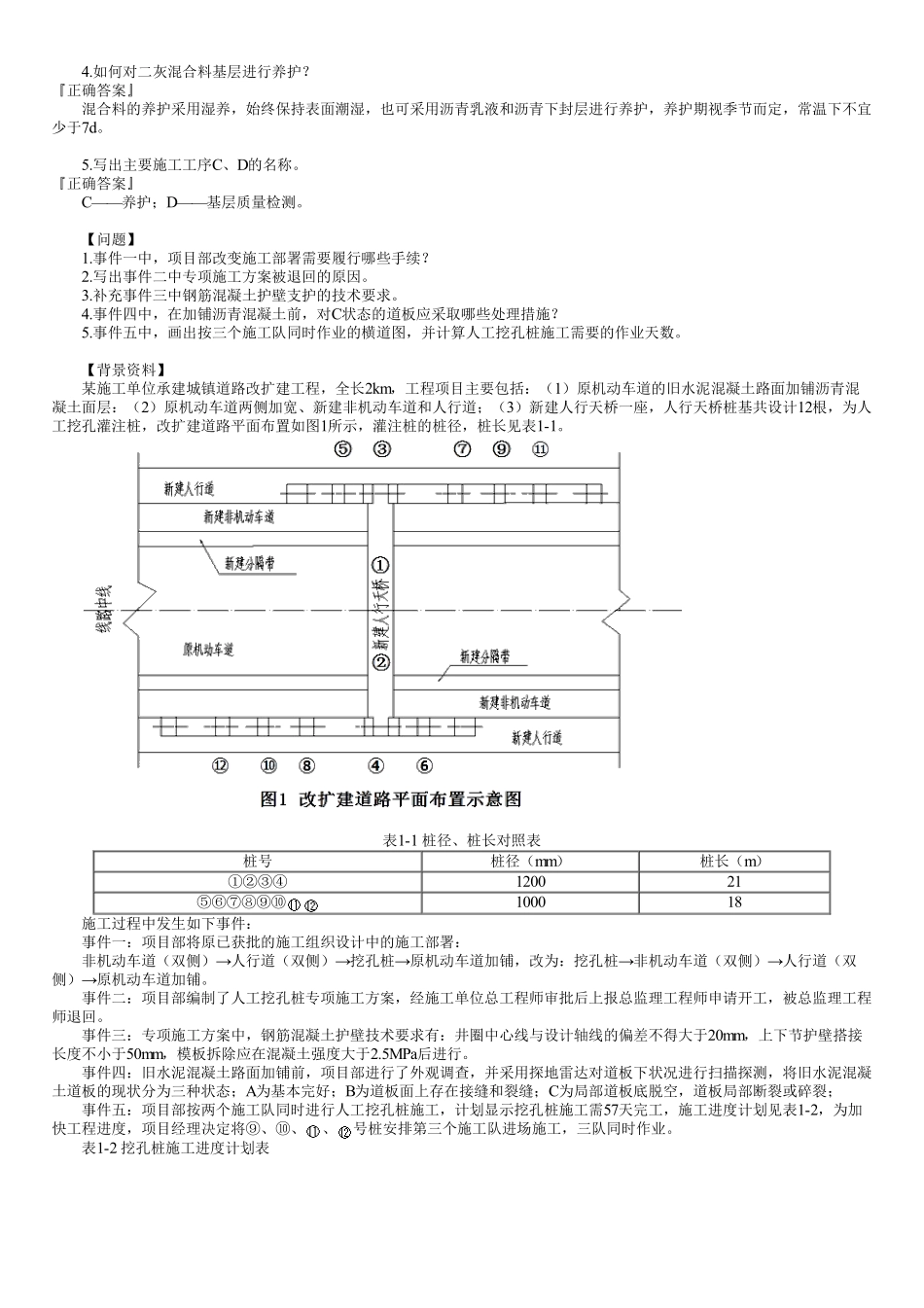

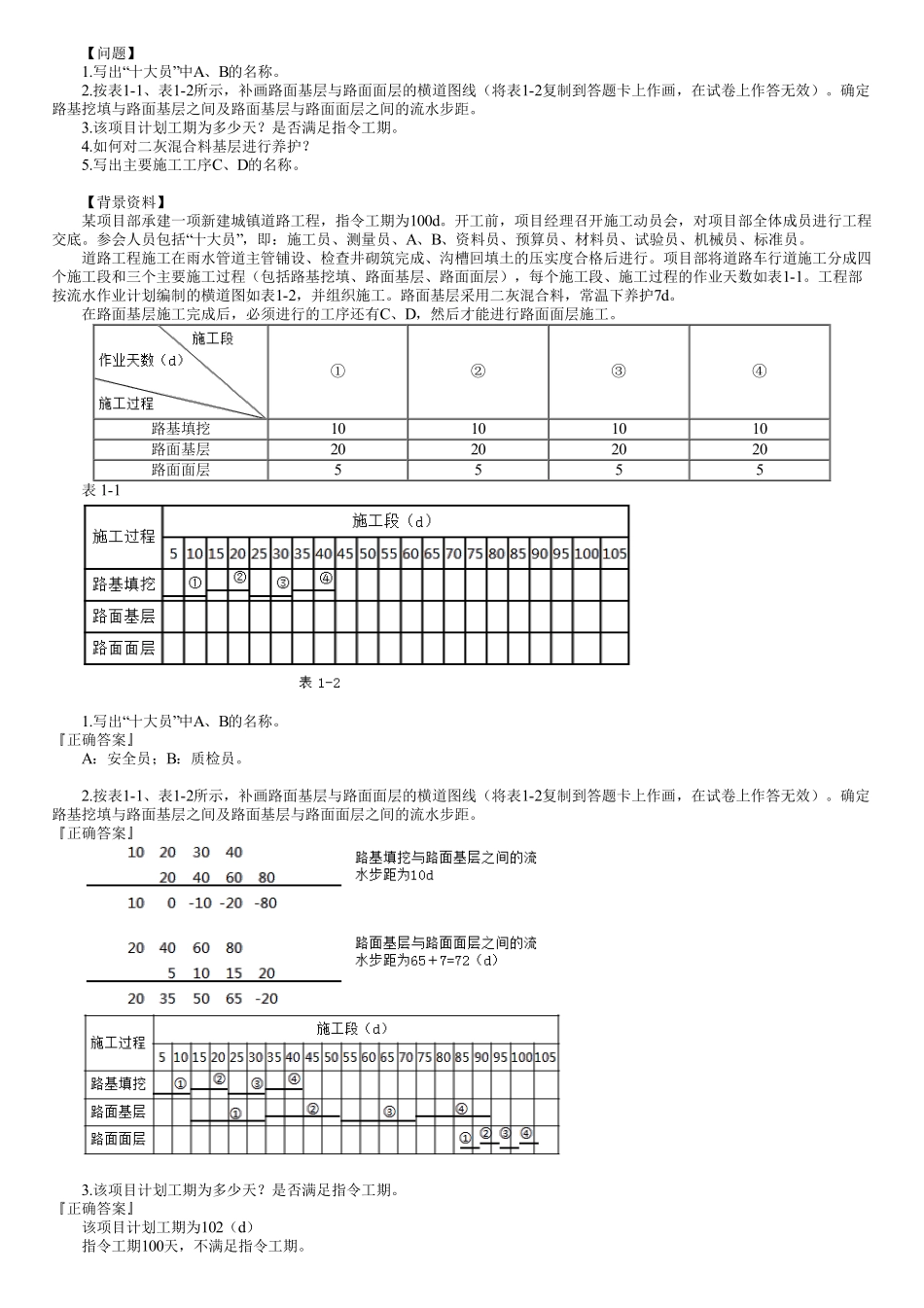

【问题】1.写出“十大员”中A、B的名称。2.按表1-1、表1-2所示,补画路面基层与路面面层的横道图线(将表1-2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。3.该项目计划工期为多少天?是否满足指令工期。4.如何对二灰混合料基层进行养护?5.写出主要施工工序C、D的名称。【背景资料】某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人员包括“十大员”,即:施工员、测量员、A、B、资料员、预算员、材料员、试验员、机械员、标准员。道路工程施工在雨水管道主管铺设、检查井砌筑完成、沟槽回填土的压实度合格后进行。项目部将道路车行道施工分成四个施工段和三个主要施工过程(包括路基挖填、路面基层、路面面层),每个施工段、施工过程的作业天数如表1-1。工程部按流水作业计划编制的横道图如表1-2,并组织施工。路面基层采用二灰混合料,常温下养护7d。在路面基层施工完成后,必须进行的工序还有C、D,然后才能进行路面面层施工。①②③④路基填挖10101010路面基层20202020路面面层5555表1-11.写出“十大员”中A、B的名称。『正确答案』A:安全员;B:质检员。2.按表1-1、表1-2所示,补画路面基层与路面面层的横道图线(将表1-2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。『正确答案』3.该项目计划工期为多少天?是否满足指令工期。『正确答案』该项目计划工期为102(d)指令工期100天,不满足指令工期。4.如何对二灰混合料基层进行养护?『正确答案』混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期视季节而定,常温下不宜少于7d。5.写出主要施工工序C、D的名称。『正确答案』C——养护;D——基层质量检测。【问题】1.事件一中,项目部改变施工部署需要履行哪些手续?2.写出事件二中专项施工方案被退回的原因。3.补充事件三中钢筋混凝土护壁支护的技术要求。4.事件四中,在加铺沥青混凝土前,对C状态的道板应采取哪些处理措施?5.事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。【背景资料】某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和...
