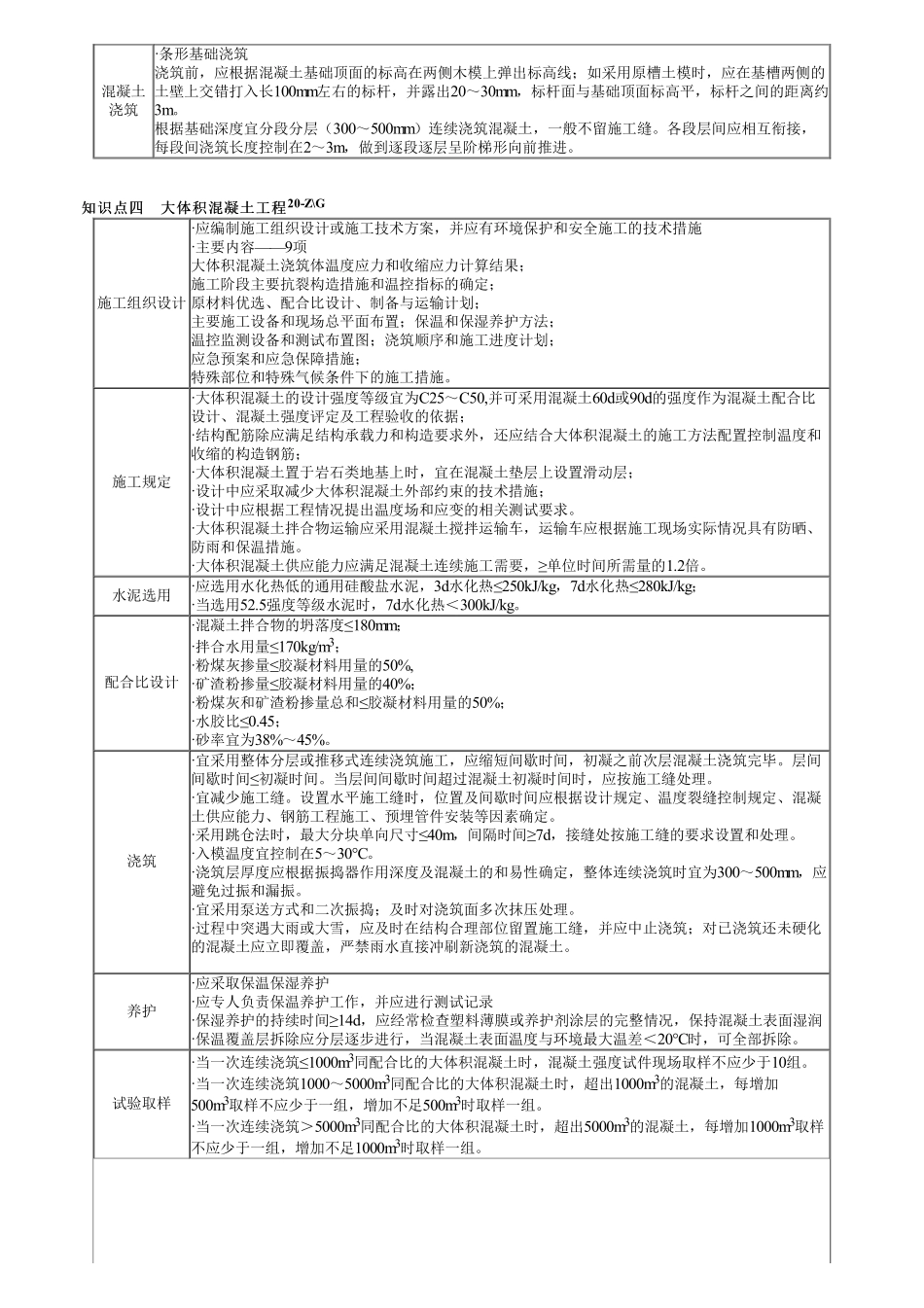

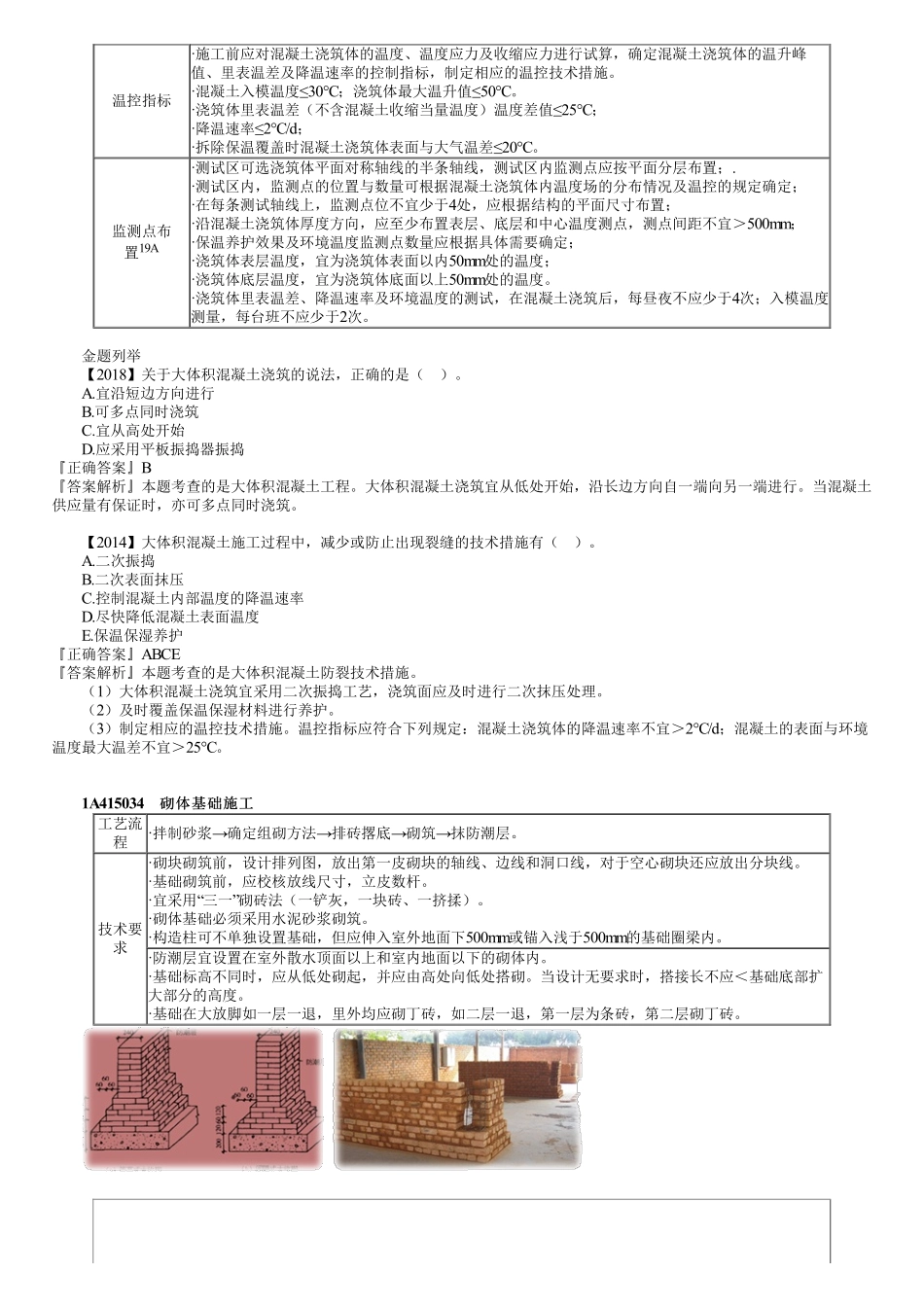

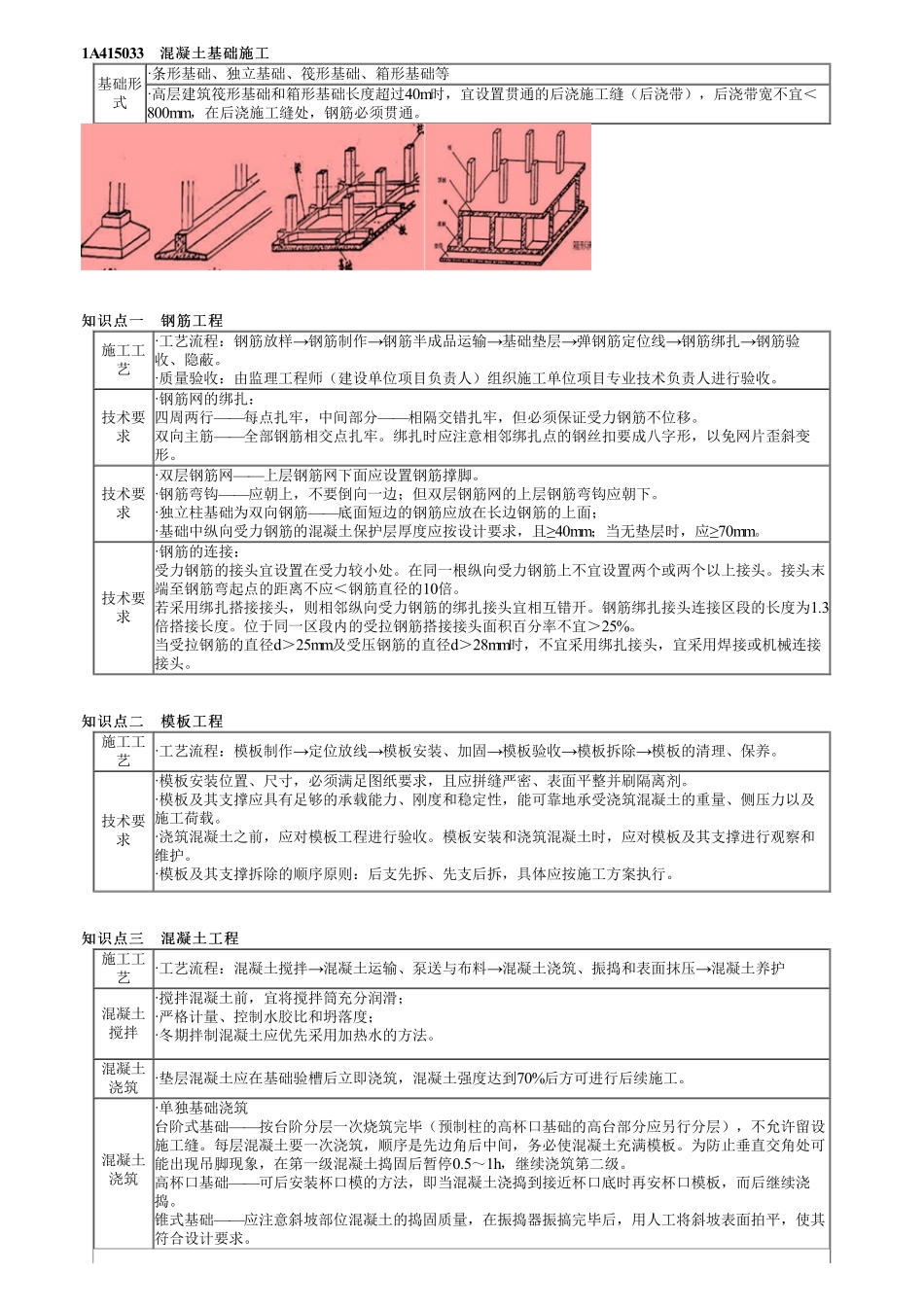

1A415033混凝土基础施工混凝土基础施工基础形式·条形基础、独立基础、筏形基础、箱形基础等·高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带宽不宜<800mm,在后浇施工缝处,钢筋必须贯通。知识点一钢筋工程知识点一钢筋工程施工工艺·工艺流程:钢筋放样→钢筋制作→钢筋半成品运输→基础垫层→弹钢筋定位线→钢筋绑扎→钢筋验收、隐蔽。·质量验收:由监理工程师(建设单位项目负责人)组织施工单位项目专业技术负责人进行验收。技术要求·钢筋网的绑扎:四周两行——每点扎牢,中间部分——相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋——全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。技术要求·双层钢筋网——上层钢筋网下面应设置钢筋撑脚。·钢筋弯钩——应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。·独立柱基础为双向钢筋——底面短边的钢筋应放在长边钢筋的上面;·基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且≥40mm;当无垫层时,应≥70mm。技术要求·钢筋的连接:受力钢筋的接头宜设置在受力较小处。在同一根纵向受力钢筋上不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应<钢筋直径的10倍。若采用绑扎搭接接头,则相邻纵向受力钢筋的绑扎接头宜相互错开。钢筋绑扎接头连接区段的长度为1.3倍搭接长度。位于同一区段内的受拉钢筋搭接接头面积百分率不宜>25%。当受拉钢筋的直径d>25mm及受压钢筋的直径d>28mm时,不宜采用绑扎接头,宜采用焊接或机械连接接头。知识点二模板工程知识点二模板工程施工工艺·工艺流程:模板制作→定位放线→模板安装、加固→模板验收→模板拆除→模板的清理、保养。技术要求·模板安装位置、尺寸,必须满足图纸要求,且应拼缝严密、表面平整并刷隔离剂。·模板及其支撑应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。·浇筑混凝土之前,应对模板工程进行验收。模板安装和浇筑混凝土时,应对模板及其支撑进行观察和维护。·模板及其支撑拆除的顺序原则:后支先拆、先支后拆,具体应按施工方案执行。知识点三混凝土工程知识点三混凝土工程施工工艺·工艺流程:混凝土搅拌→混凝土运输、泵送与布料→混凝土浇筑、振捣和表面抹压→混凝土养护混凝土搅拌·搅拌混凝土前,宜将搅拌筒充分润滑;·严格计量、控制水胶比和坍落度;·冬期拌制...
