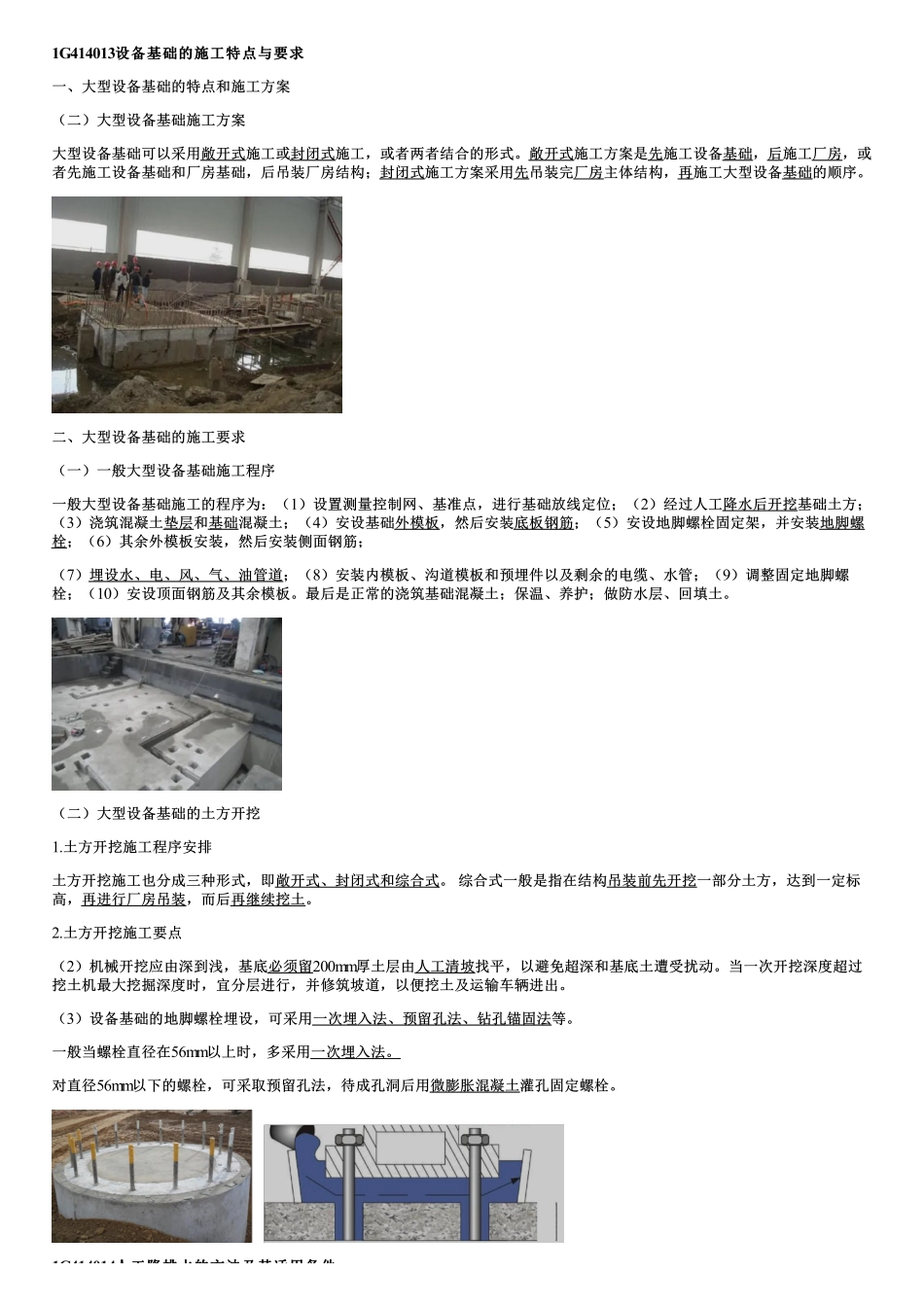

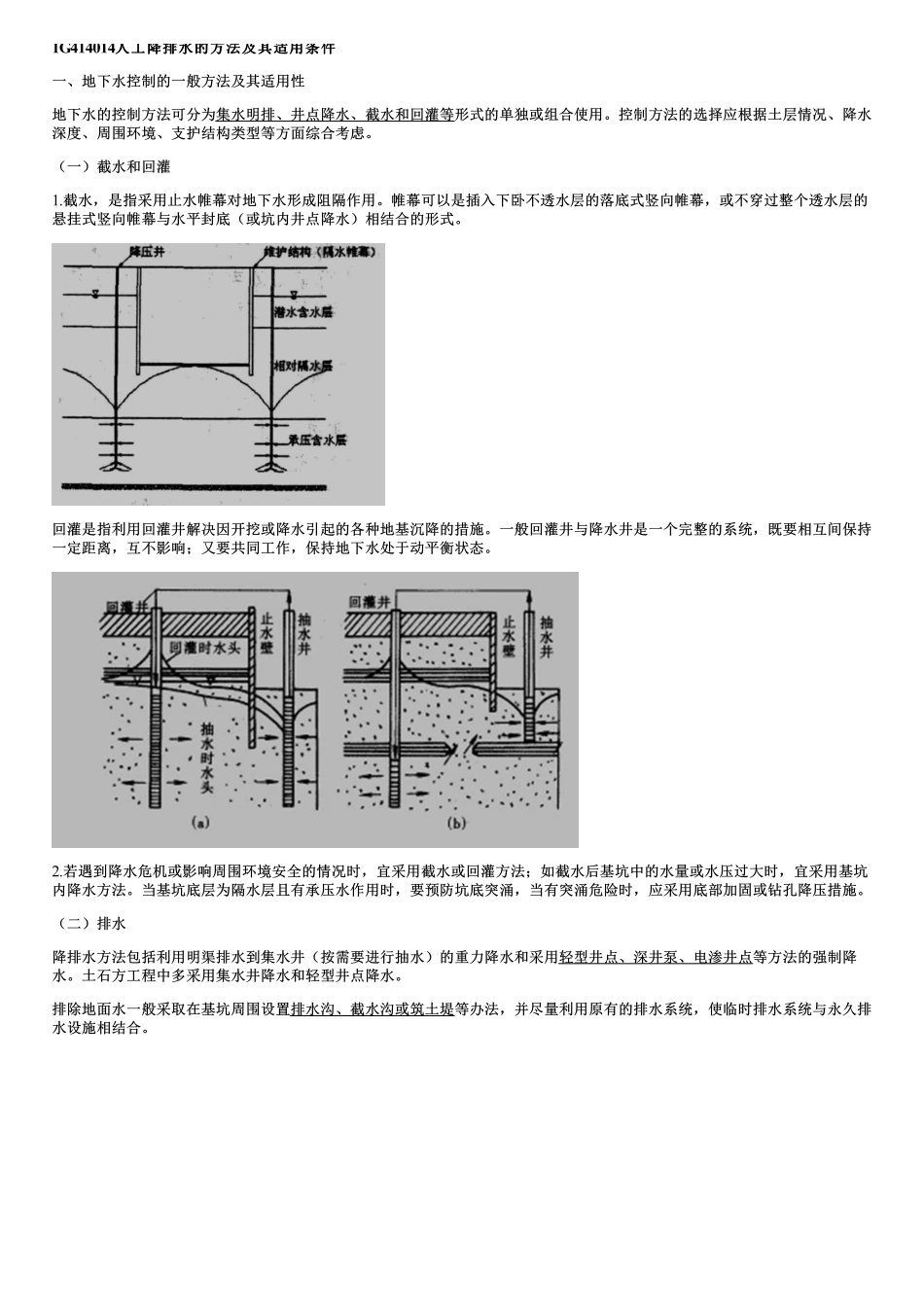

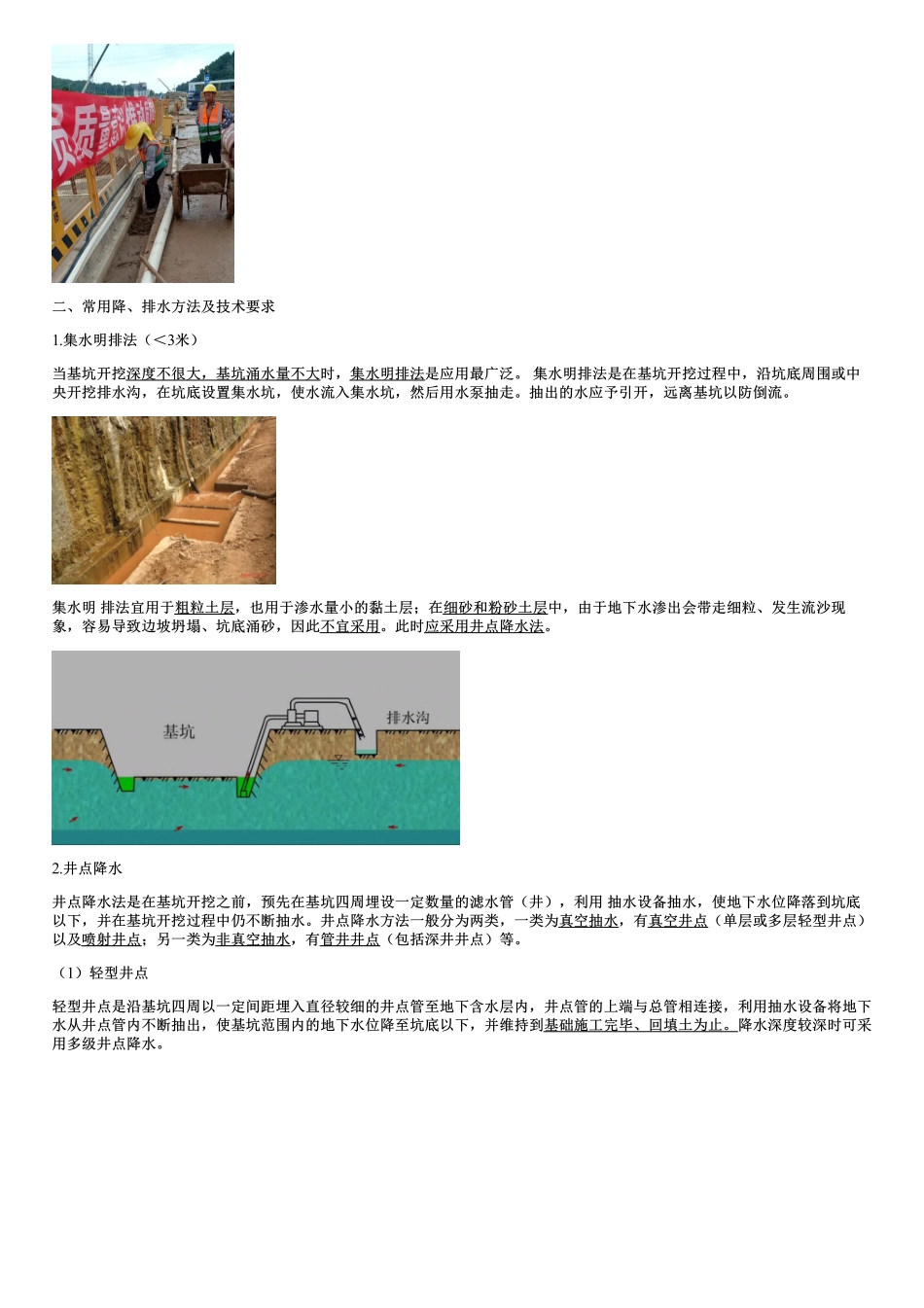

1G414013设备基础的施工特点与要求设备基础的施工特点与要求一、大型设备基础的特点和施工方案(二)大型设备基础施工方案大型设备基础可以采用敞开式施工或封闭式施工,或者两者结合的形式。敞开式施工方案是先施工设备基础,后施工厂房,或者先施工设备基础和厂房基础,后吊装厂房结构;封闭式施工方案采用先吊装完厂房主体结构,再施工大型设备基础的顺序。二、大型设备基础的施工要求(一)一般大型设备基础施工程序一般大型设备基础施工的程序为:(1)设置测量控制网、基准点,进行基础放线定位;(2)经过人工降水后开挖基础土方;(3)浇筑混凝土垫层和基础混凝土;(4)安设基础外模板,然后安装底板钢筋;(5)安设地脚螺栓固定架,并安装地脚螺栓;(6)其余外模板安装,然后安装侧面钢筋;(7)埋设水、电、风、气、油管道;(8)安装内模板、沟道模板和预埋件以及剩余的电缆、水管;(9)调整固定地脚螺栓;(10)安设顶面钢筋及其余模板。最后是正常的浇筑基础混凝土;保温、养护;做防水层、回填土。(二)大型设备基础的土方开挖1.土方开挖施工程序安排土方开挖施工也分成三种形式,即敞开式、封闭式和综合式。综合式一般是指在结构吊装前先开挖一部分土方,达到一定标高,再进行厂房吊装,而后再继续挖土。2.土方开挖施工要点(2)机械开挖应由深到浅,基底必须留200mm厚土层由人工清坡找平,以避免超深和基底土遭受扰动。当一次开挖深度超过挖土机最大挖掘深度时,宜分层进行,并修筑坡道,以便挖土及运输车辆进出。(3)设备基础的地脚螺栓埋设,可采用一次埋入法、预留孔法、钻孔锚固法等。一般当螺栓直径在56mm以上时,多采用一次埋入法。对直径56mm以下的螺栓,可采取预留孔法,待成孔洞后用微膨胀混凝土灌孔固定螺栓。1G414014人工降排水的方法及其适用条件人工降排水的方法及其适用条件1G414014人工降排水的方法及其适用条件人工降排水的方法及其适用条件一、地下水控制的一般方法及其适用性地下水的控制方法可分为集水明排、井点降水、截水和回灌等形式的单独或组合使用。控制方法的选择应根据土层情况、降水深度、周围环境、支护结构类型等方面综合考虑。(一)截水和回灌1.截水,是指采用止水帷幕对地下水形成阻隔作用。帷幕可以是插入下卧不透水层的落底式竖向帷幕,或不穿过整个透水层的悬挂式竖向帷幕与水平封底(或坑内井点降水)相结合的形式。回灌是指利用回灌井解决因开挖或降水引起的各种地基沉降的措施。一般...
