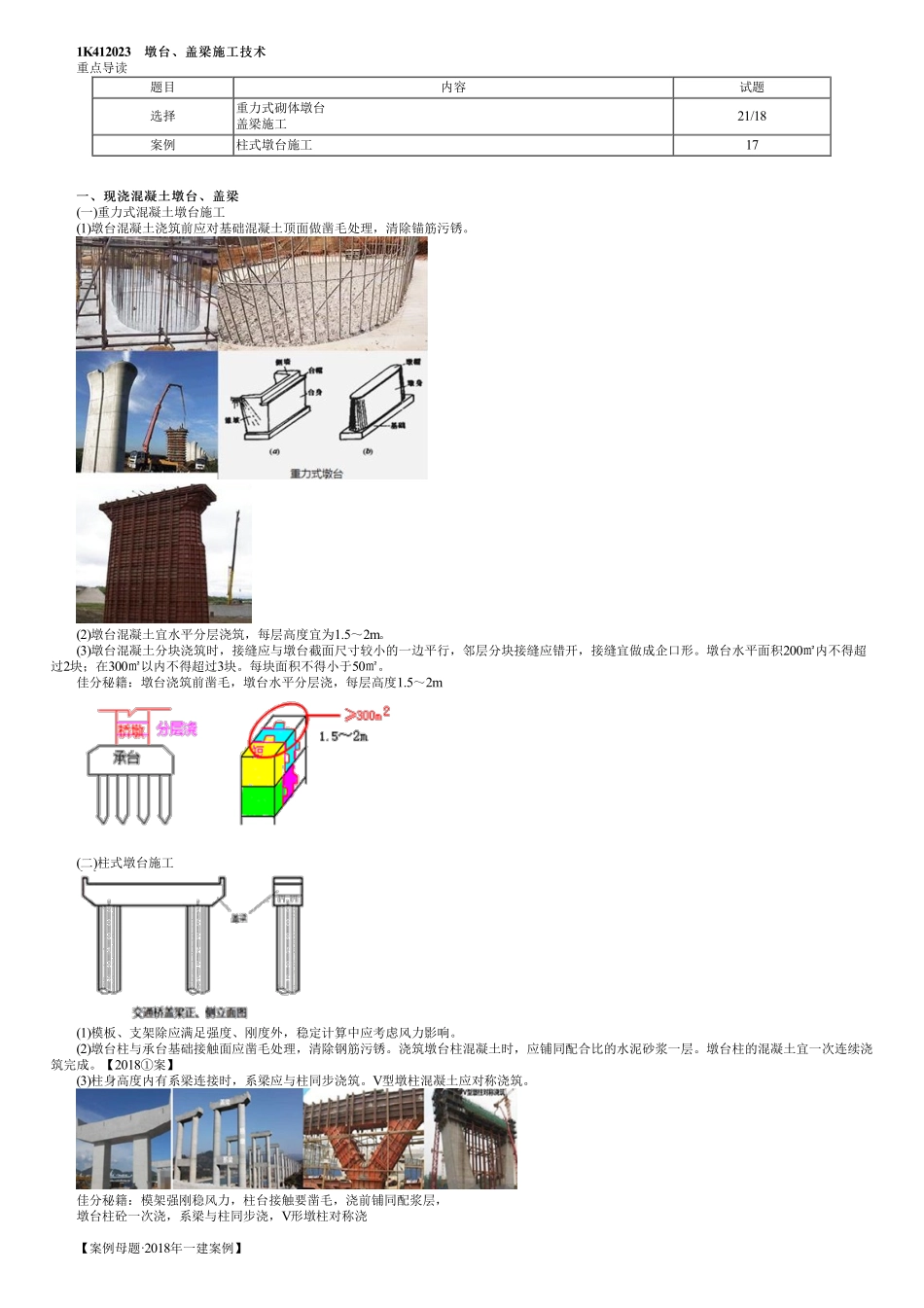

1K412023墩台、盖梁施工技术墩台、盖梁施工技术重点导读题目内容试题选择重力式砌体墩台盖梁施工21/18案例柱式墩台施工17一、现浇混凝土墩台、盖梁一、现浇混凝土墩台、盖梁(一)重力式混凝土墩台施工(1)墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈。(2)墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m。(3)墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。墩台水平面积200㎡内不得超过2块;在300㎡以内不得超过3块。每块面积不得小于50㎡。佳分秘籍:墩台浇筑前凿毛,墩台水平分层浇,每层高度1.5~2m(二)柱式墩台施工(1)模板、支架除应满足强度、刚度外,稳定计算中应考虑风力影响。(2)墩台柱与承台基础接触面应凿毛处理,清除钢筋污锈。浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层。墩台柱的混凝土宜一次连续浇筑完成。【2018①案】(3)柱身高度内有系梁连接时,系梁应与柱同步浇筑。V型墩柱混凝土应对称浇筑。佳分秘籍:模架强刚稳风力,柱台接触要凿毛,浇前铺同配浆层,墩台柱砼一次浇,系梁与柱同步浇,V形墩柱对称浇【案例母题·2018年一建案例】【背景资料】某公司承建一座城市桥梁工程……重力式U型桥台,基础均采用扩大基础……项目部编制的施工方案有如下内容:(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。【问题3】施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?『正确答案』(1)先将混凝土表面的水泥砂浆和松弱层及时凿除。凿除时的混凝土强度,水冲法应达到0.5MPa;人工凿毛应达到2.5MPa;机械凿毛应达到10MPa。(2)经凿毛处理的混凝土面,应清除干净,在浇筑后续混凝土前,应铺10~20mm同配比的水泥砂浆。(3)施工缝处理后,应待下层混凝土强度达到2.5MPa后,方可浇筑后续混凝土。(5)钢管混凝土墩柱应采用补偿收缩混凝土,一次连续浇筑完成。钢管的焊制与防腐应符合设计要求或相关规范规定。佳分秘籍:钢管砼墩补偿收,一次连续浇筑完(三)盖梁施工(1)在城镇交通繁华路段施工盖梁时,宜采用整体组装模板、快装组合支架;以减少占路时间。(2)盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;预应力钢筋混凝土盖梁拆除底模时间应符合设计要求;如设计无要求,孔道压浆强度应达到设计强度后,方可拆除底模板【2021②选】。佳分秘籍:盖梁悬臂浇自悬,孔道浆达强拆模【2021年试题】如设计无要求、预应力钢筋...
