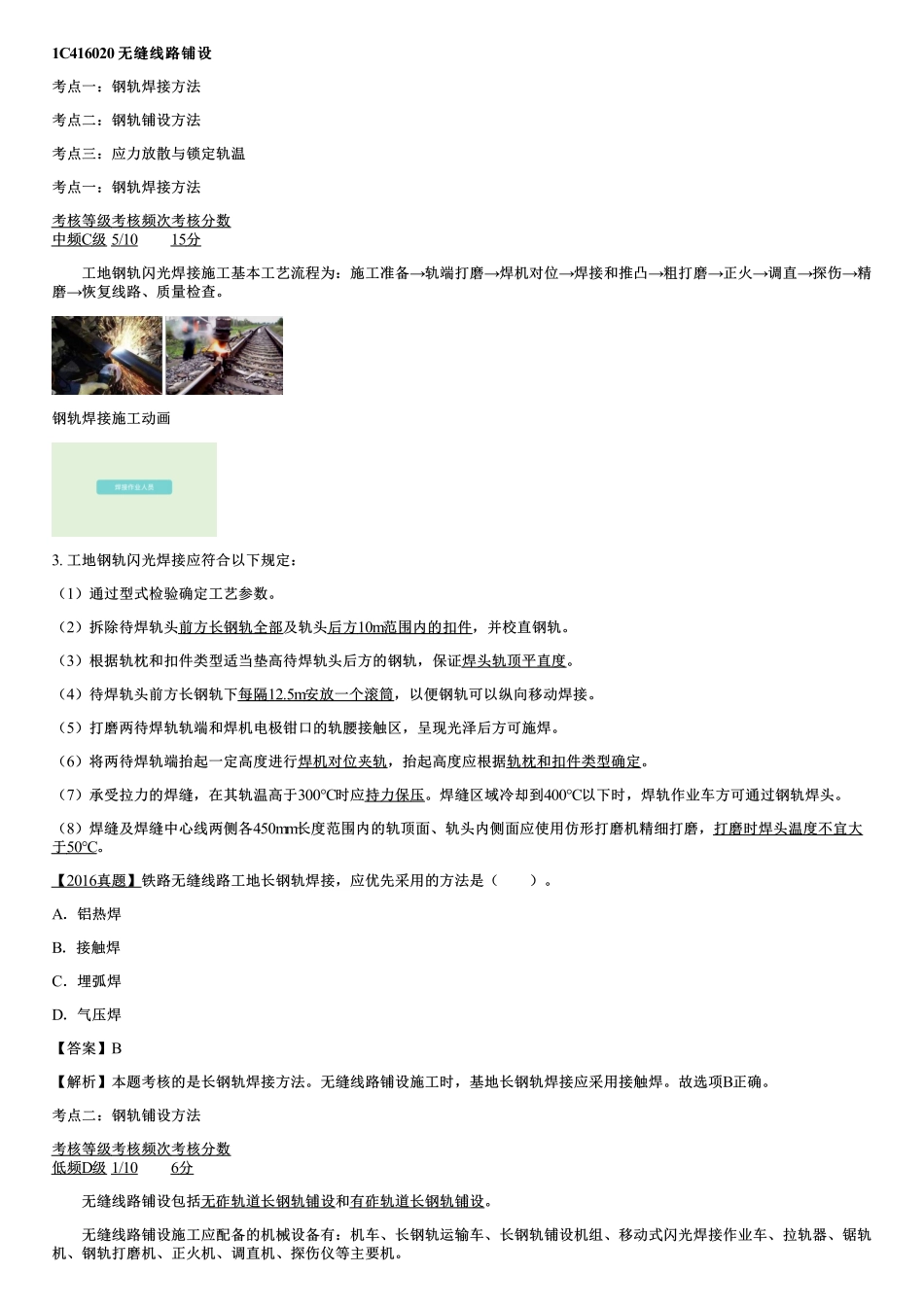

1C416020无缝线路铺设无缝线路铺设考点一:钢轨焊接方法考点二:钢轨铺设方法考点三:应力放散与锁定轨温考点一:钢轨焊接方法考核等级考核频次考核分数中频C级5/1015分工地钢轨闪光焊接施工基本工艺流程为:施工准备→轨端打磨→焊机对位→焊接和推凸→粗打磨→正火→调直→探伤→精磨→恢复线路、质量检查。钢轨焊接施工动画3.工地钢轨闪光焊接应符合以下规定:(1)通过型式检验确定工艺参数。(2)拆除待焊轨头前方长钢轨全部及轨头后方10m范围内的扣件,并校直钢轨。(3)根据轨枕和扣件类型适当垫高待焊轨头后方的钢轨,保证焊头轨顶平直度。(4)待焊轨头前方长钢轨下每隔12.5m安放一个滚筒,以便钢轨可以纵向移动焊接。(5)打磨两待焊轨轨端和焊机电极钳口的轨腰接触区,呈现光泽后方可施焊。(6)将两待焊轨端抬起一定高度进行焊机对位夹轨,抬起高度应根据轨枕和扣件类型确定。(7)承受拉力的焊缝,在其轨温高于300℃时应持力保压。焊缝区域冷却到400℃以下时,焊轨作业车方可通过钢轨焊头。(8)焊缝及焊缝中心线两侧各450mm长度范围内的轨顶面、轨头内侧面应使用仿形打磨机精细打磨,打磨时焊头温度不宜大于50℃。【2016真题】铁路无缝线路工地长钢轨焊接,应优先采用的方法是()。A.铝热焊B.接触焊C.埋弧焊D.气压焊【答案】B【解析】本题考核的是长钢轨焊接方法。无缝线路铺设施工时,基地长钢轨焊接应采用接触焊。故选项B正确。考点二:钢轨铺设方法考核等级考核频次考核分数低频D级1/106分无缝线路铺设包括无砟轨道长钢轨铺设和有砟轨道长钢轨铺设。无缝线路铺设施工应配备的机械设备有:机车、长钢轨运输车、长钢轨铺设机组、移动式闪光焊接作业车、拉轨器、锯轨机、钢轨打磨机、正火机、调直机、探伤仪等主要机。无缝线路轨道施工前应具备的技术资料有:轨道设计说明书、桥隧施工图、长钢轨配轨表、无缝线路布置平纵断面图、线路复测桥隧资料等。无缝线路施工前应掌握的技术资料有:轨道类型、线路平纵断面、长钢轨布置、单元轨节起讫点里程、缓冲区位置及设置标准、设计锁定轨温范围、纵向位移观测桩设置位置及标准、绝缘接头位置、平过道位置、桥梁墩台位置、隧道及无砟道床起讫点里程、不同路基过渡段起讫点里程、道岔区配轨设计、使用线上材料的规格及安装标准、钢轨焊接要求、钢轨伸缩调节器设置位置等。一、无砟轨道长钢轨铺设1、无砟轨道长钢轨铺设主要有拖拉法、推送法两种方法。2、长钢轨铺设应配备的主要设备(1...
