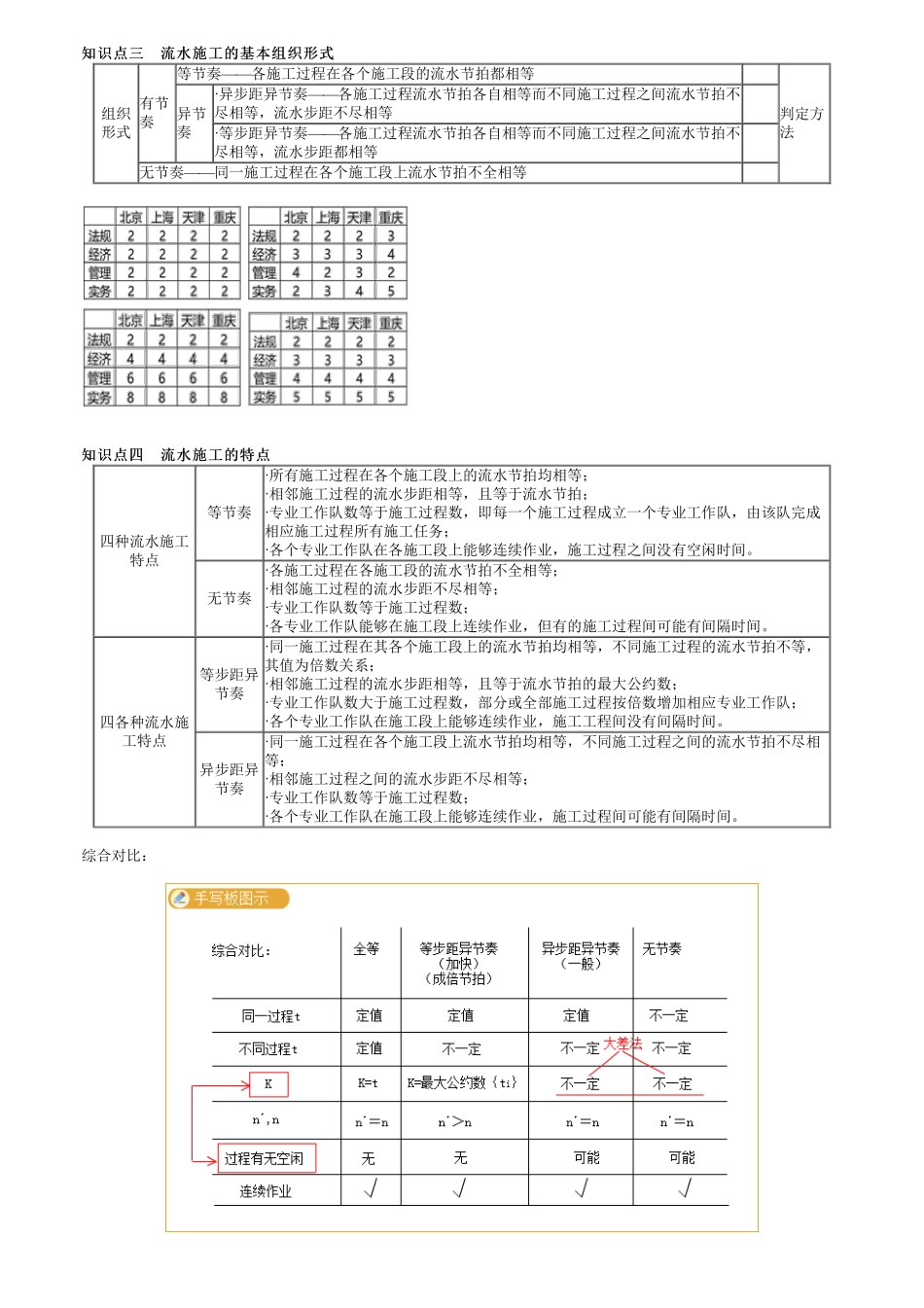

知识点三流水施工的基本组织形式知识点三流水施工的基本组织形式组织形式有节奏等节奏——各施工过程在各个施工段的流水节拍都相等判定方法异节奏·异步距异节奏——各施工过程流水节拍各自相等而不同施工过程之间流水节拍不尽相等,流水步距不尽相等·等步距异节奏——各施工过程流水节拍各自相等而不同施工过程之间流水节拍不尽相等,流水步距都相等无节奏——同一施工过程在各个施工段上流水节拍不全相等知识点四流水施工的特点知识点四流水施工的特点四种流水施工特点等节奏·所有施工过程在各个施工段上的流水节拍均相等;·相邻施工过程的流水步距相等,且等于流水节拍;·专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;·各个专业工作队在各施工段上能够连续作业,施工过程之间没有空闲时间。无节奏·各施工过程在各施工段的流水节拍不全相等;·相邻施工过程的流水步距不尽相等;·专业工作队数等于施工过程数;·各专业工作队能够在施工段上连续作业,但有的施工过程间可能有间隔时间。四各种流水施工特点等步距异节奏·同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;·相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;·专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;·各个专业工作队在施工段上能够连续作业,施工工程间没有间隔时间。异步距异节奏·同一施工过程在各个施工段上流水节拍均相等,不同施工过程之间的流水节拍不尽相等;·相邻施工过程之间的流水步距不尽相等;·专业工作队数等于施工过程数;·各个专业工作队在施工段上能够连续作业,施工过程间可能有间隔时间。综合对比:【2015】关于等节奏流水施工的说法,错误的是()。A.各施工过程在各个施工段流水节拍相等B.相邻施工过程的流水步距相等C.专业工作队数等于施工过程数D.各专业工作队在各施工段上不能连续作业强度『正确答案』D『答案解析』本题考查的是流水施工的特点。等节奏流水施工特点:(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。【2014】下列流水施工的基本组...
