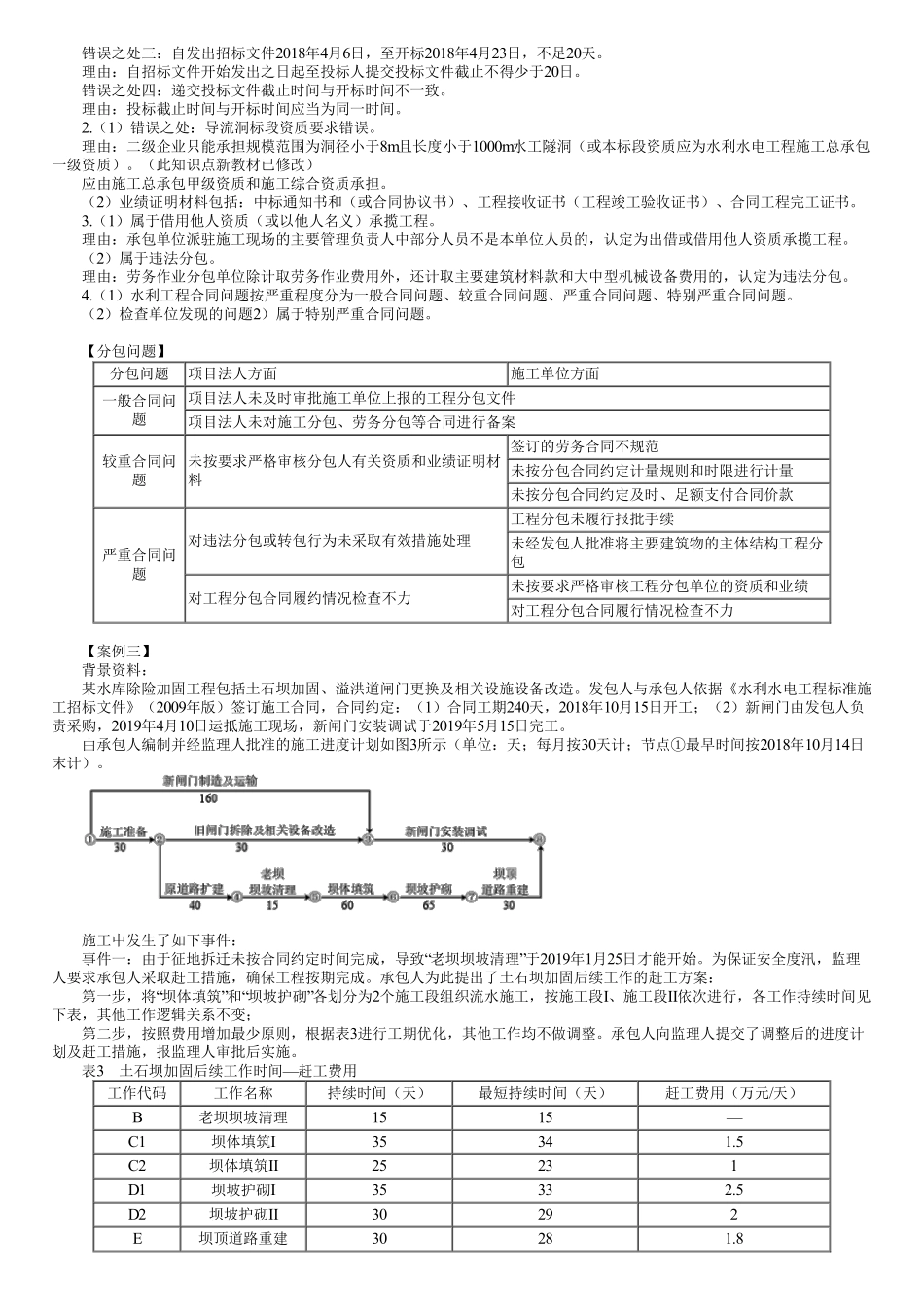

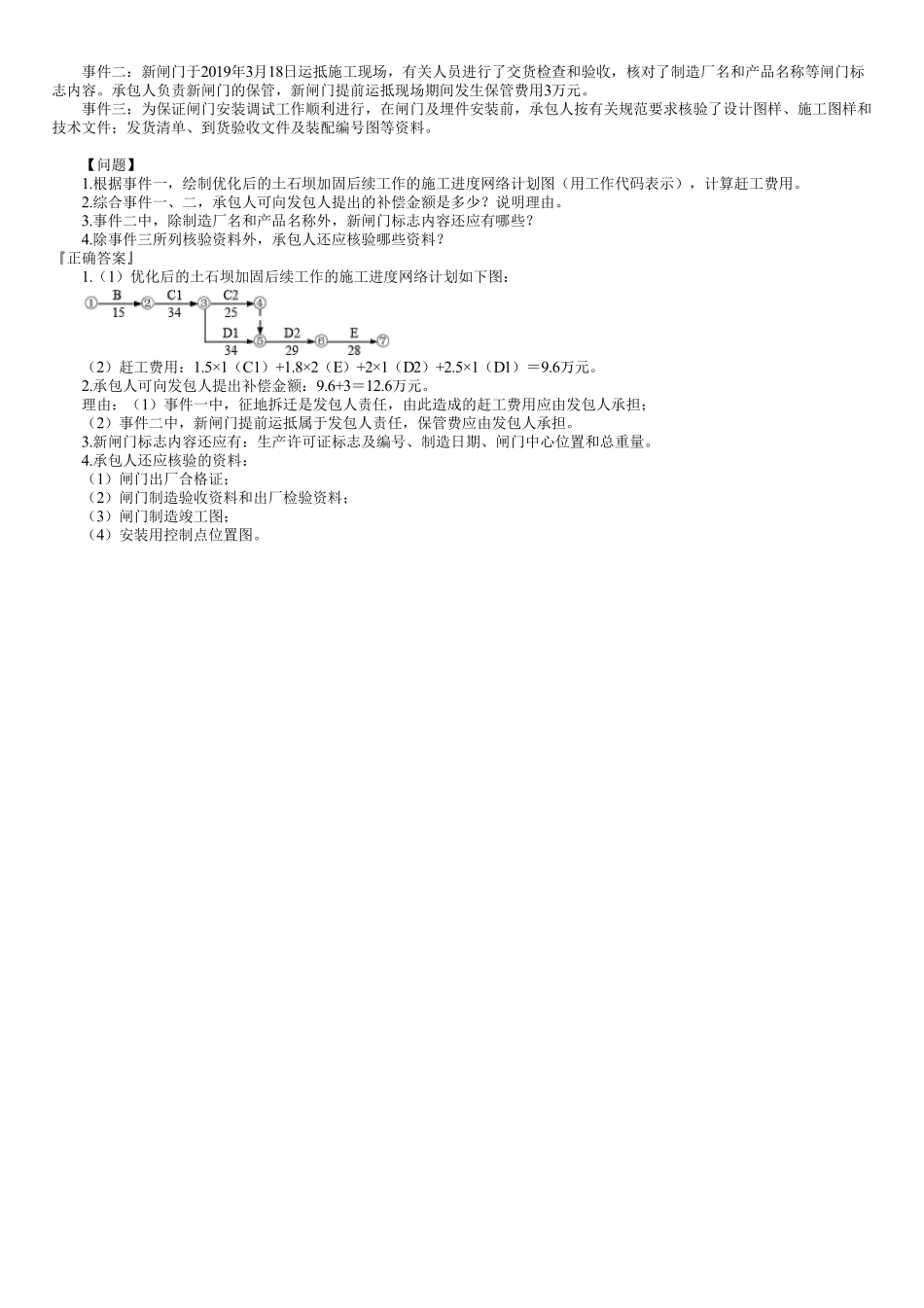

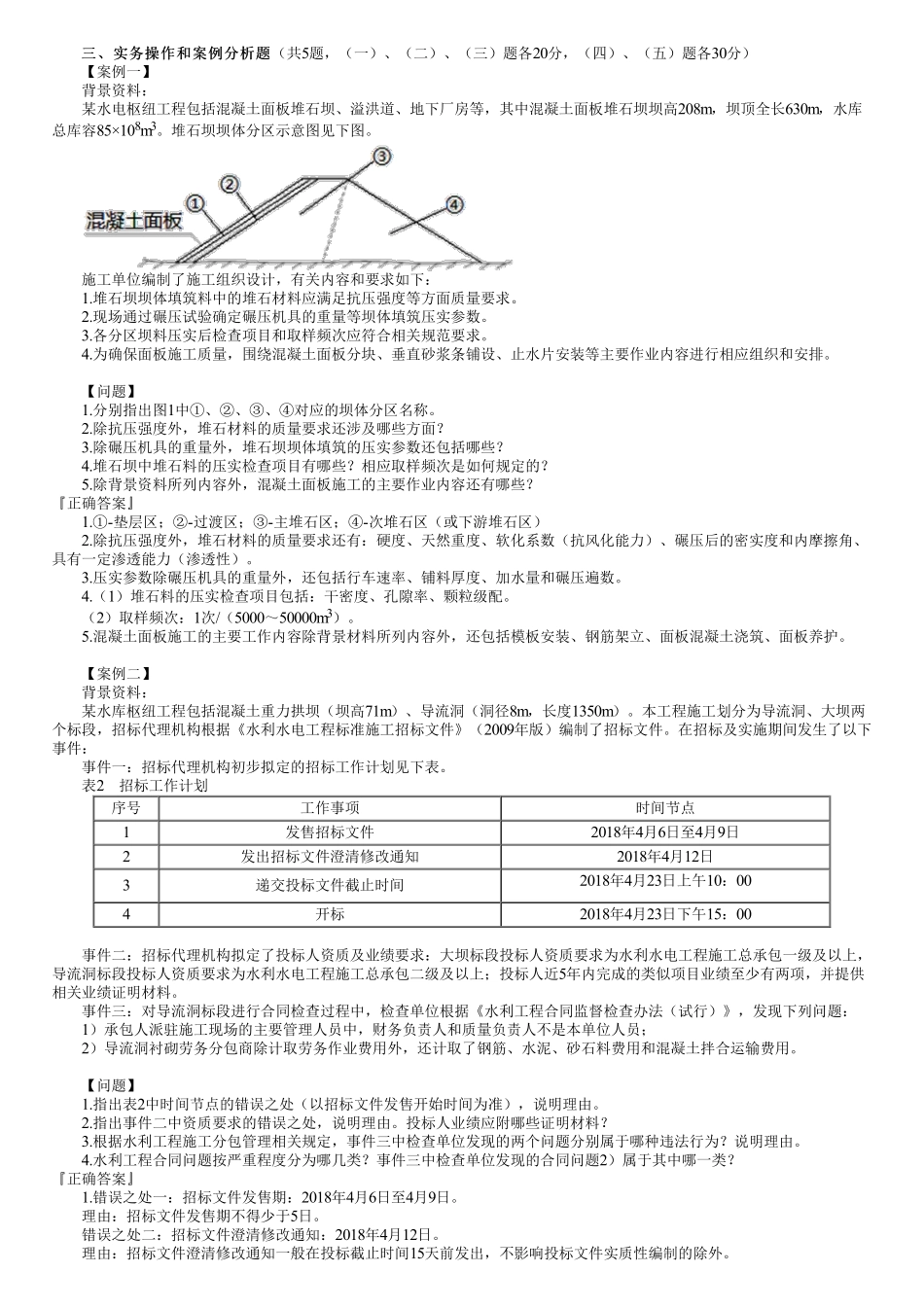

三、实务操作和案例分析题三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)【案例一】背景资料:某水电枢纽工程包括混凝土面板堆石坝、溢洪道、地下厂房等,其中混凝土面板堆石坝坝高208m,坝顶全长630m,水库总库容85×108m3。堆石坝坝体分区示意图见下图。施工单位编制了施工组织设计,有关内容和要求如下:1.堆石坝坝体填筑料中的堆石材料应满足抗压强度等方面质量要求。2.现场通过碾压试验确定碾压机具的重量等坝体填筑压实参数。3.各分区坝料压实后检查项目和取样频次应符合相关规范要求。4.为确保面板施工质量,围绕混凝土面板分块、垂直砂浆条铺设、止水片安装等主要作业内容进行相应组织和安排。【问题】1.分别指出图1中①、②、③、④对应的坝体分区名称。2.除抗压强度外,堆石材料的质量要求还涉及哪些方面?3.除碾压机具的重量外,堆石坝坝体填筑的压实参数还包括哪些?4.堆石坝中堆石料的压实检查项目有哪些?相应取样频次是如何规定的?5.除背景资料所列内容外,混凝土面板施工的主要作业内容还有哪些?『正确答案』1.①-垫层区;②-过渡区;③-主堆石区;④-次堆石区(或下游堆石区)2.除抗压强度外,堆石材料的质量要求还有:硬度、天然重度、软化系数(抗风化能力)、碾压后的密实度和内摩擦角、具有一定渗透能力(渗透性)。3.压实参数除碾压机具的重量外,还包括行车速率、铺料厚度、加水量和碾压遍数。4.(1)堆石料的压实检查项目包括:干密度、孔隙率、颗粒级配。(2)取样频次:1次/(5000~50000m3)。5.混凝土面板施工的主要工作内容除背景材料所列内容外,还包括模板安装、钢筋架立、面板混凝土浇筑、面板养护。【案例二】背景资料:某水库枢纽工程包括混凝土重力拱坝(坝高71m)、导流洞(洞径8m,长度1350m)。本工程施工划分为导流洞、大坝两个标段,招标代理机构根据《水利水电工程标准施工招标文件》(2009年版)编制了招标文件。在招标及实施期间发生了以下事件:事件一:招标代理机构初步拟定的招标工作计划见下表。表2招标工作计划序号工作事项时间节点1发售招标文件2018年4月6日至4月9日2发出招标文件澄清修改通知2018年4月12日3递交投标文件截止时间2018年4月23日上午10:004开标2018年4月23日下午15:00事件二:招标代理机构拟定了投标人资质及业绩要求:大坝标段投标人资质要求为水利水电工程施工总承包一级及以上,导流洞标段投标人资质要求为水利水电工程施工...
