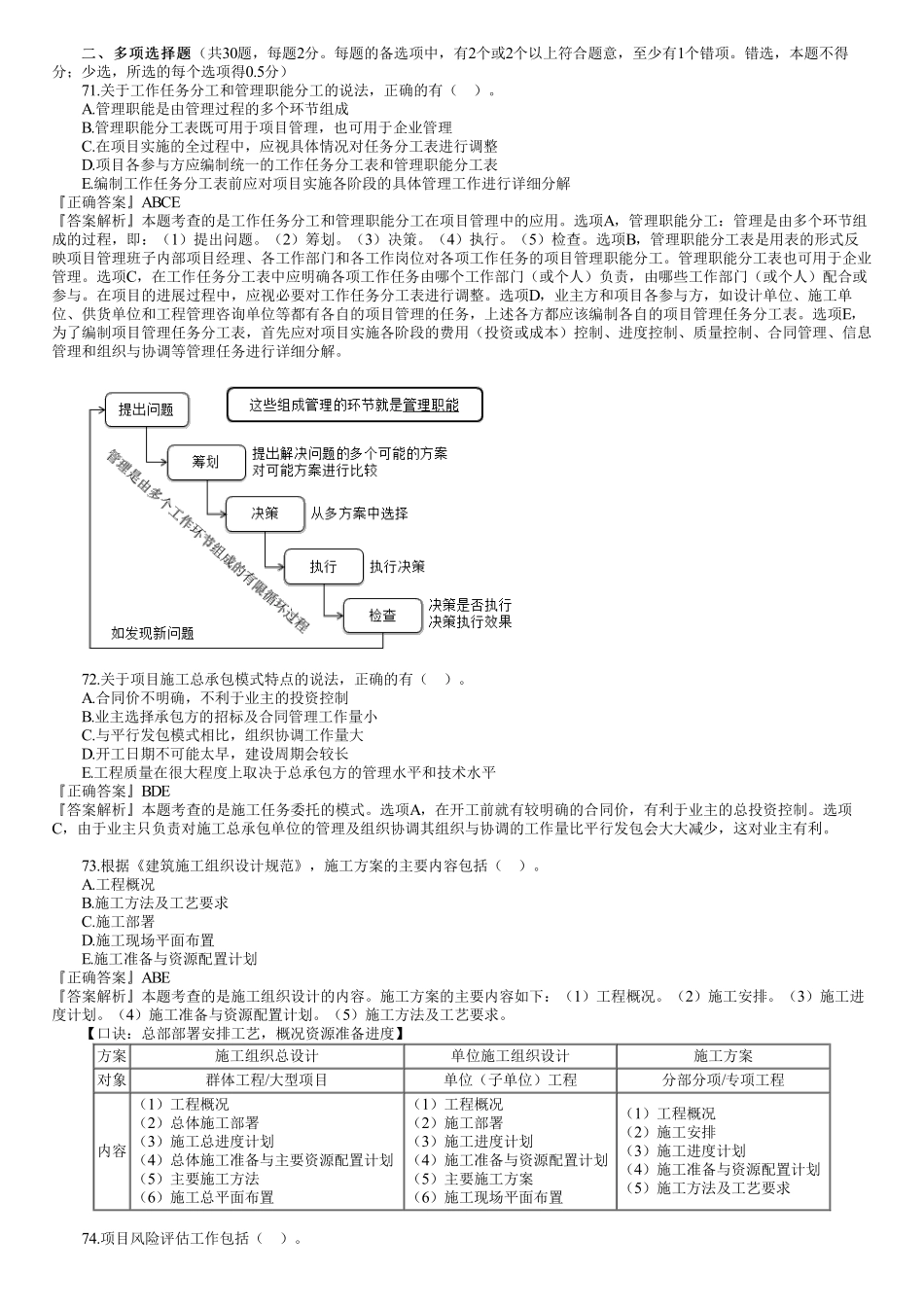

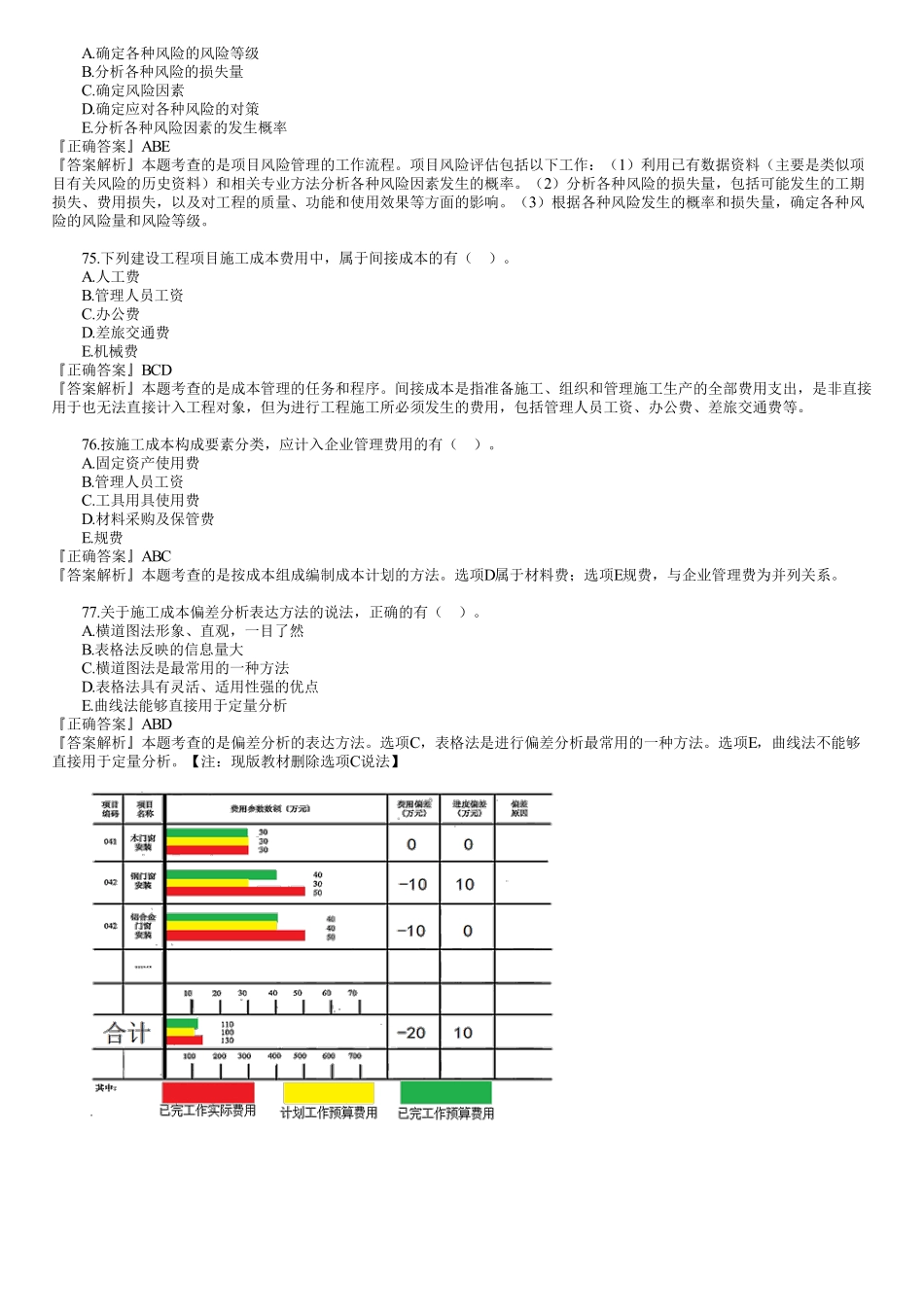

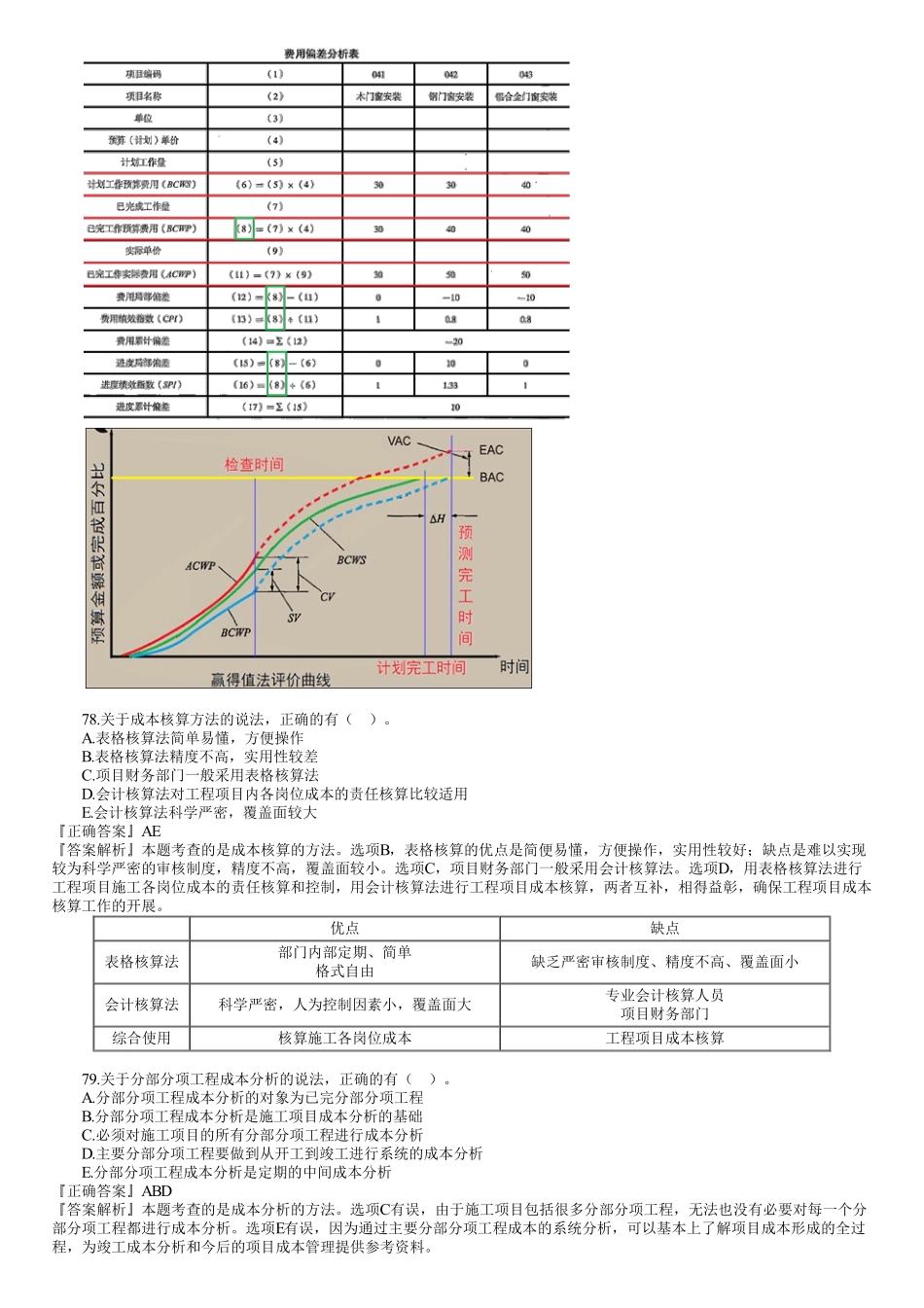

二、多项选择题二、多项选择题(共30题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)71.关于工作任务分工和管理职能分工的说法,正确的有()。A.管理职能是由管理过程的多个环节组成B.管理职能分工表既可用于项目管理,也可用于企业管理C.在项目实施的全过程中,应视具体情况对任务分工表进行调整D.项目各参与方应编制统一的工作任务分工表和管理职能分工表E.编制工作任务分工表前应对项目实施各阶段的具体管理工作进行详细分解『正确答案』ABCE『答案解析』本题考查的是工作任务分工和管理职能分工在项目管理中的应用。选项A,管理职能分工:管理是由多个环节组成的过程,即:(1)提出问题。(2)筹划。(3)决策。(4)执行。(5)检查。选项B,管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。管理职能分工表也可用于企业管理。选项C,在工作任务分工表中应明确各项工作任务由哪个工作部门(或个人)负责,由哪些工作部门(或个人)配合或参与。在项目的进展过程中,应视必要对工作任务分工表进行调整。选项D,业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理的任务,上述各方都应该编制各自的项目管理任务分工表。选项E,为了编制项目管理任务分工表,首先应对项目实施各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。72.关于项目施工总承包模式特点的说法,正确的有()。A.合同价不明确,不利于业主的投资控制B.业主选择承包方的招标及合同管理工作量小C.与平行发包模式相比,组织协调工作量大D.开工日期不可能太早,建设周期会较长E.工程质量在很大程度上取决于总承包方的管理水平和技术水平『正确答案』BDE『答案解析』本题考查的是施工任务委托的模式。选项A,在开工前就有较明确的合同价,有利于业主的总投资控制。选项C,由于业主只负责对施工总承包单位的管理及组织协调其组织与协调的工作量比平行发包会大大减少,这对业主有利。73.根据《建筑施工组织设计规范》,施工方案的主要内容包括()。A.工程概况B.施工方法及工艺要求C.施工部署D.施工现场平面布置E.施工准备与资源配置计划『正确答案』ABE『答案解析』本题考查的是施工组织设计的内容。施工方案的主要内容如下:...
