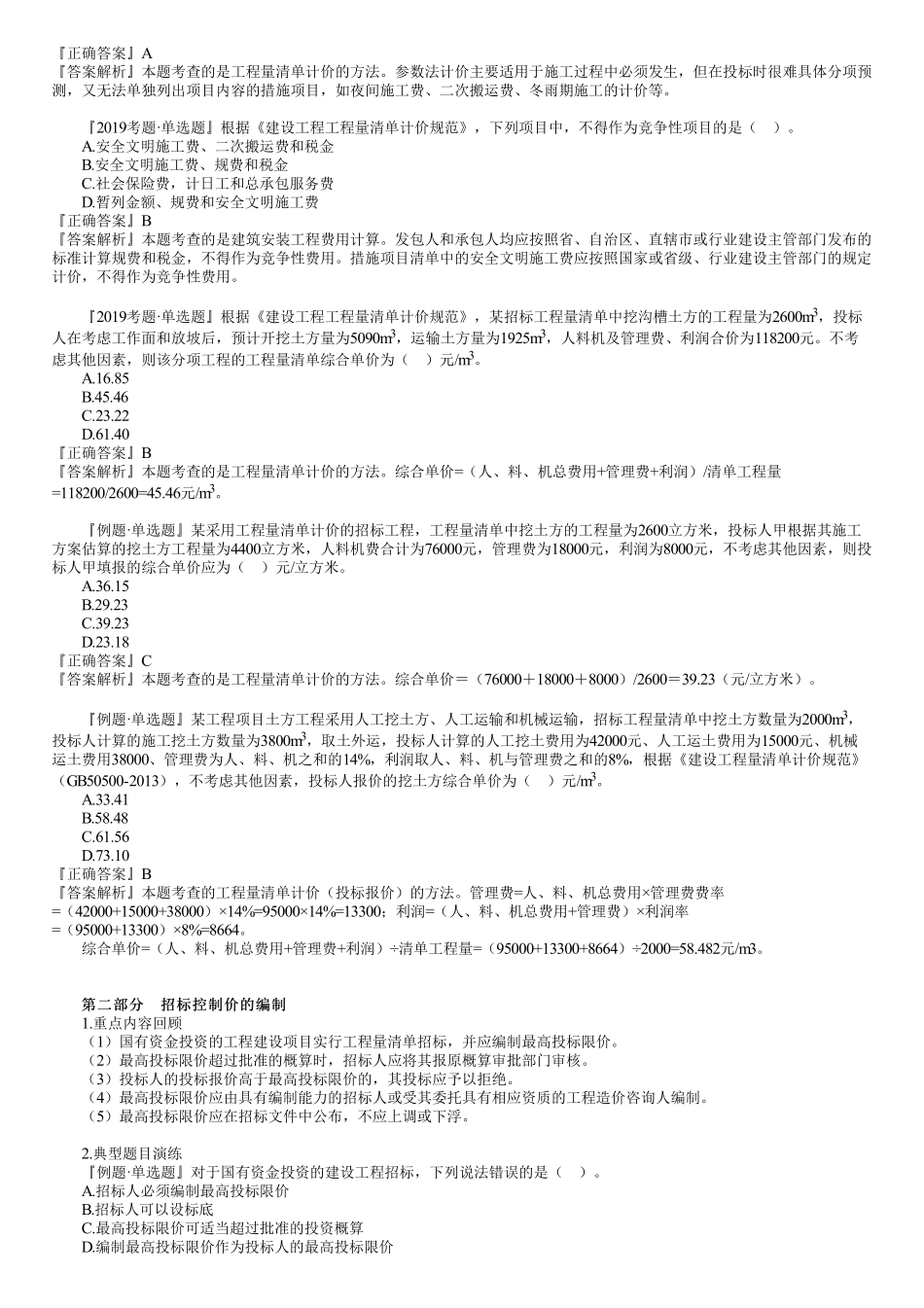

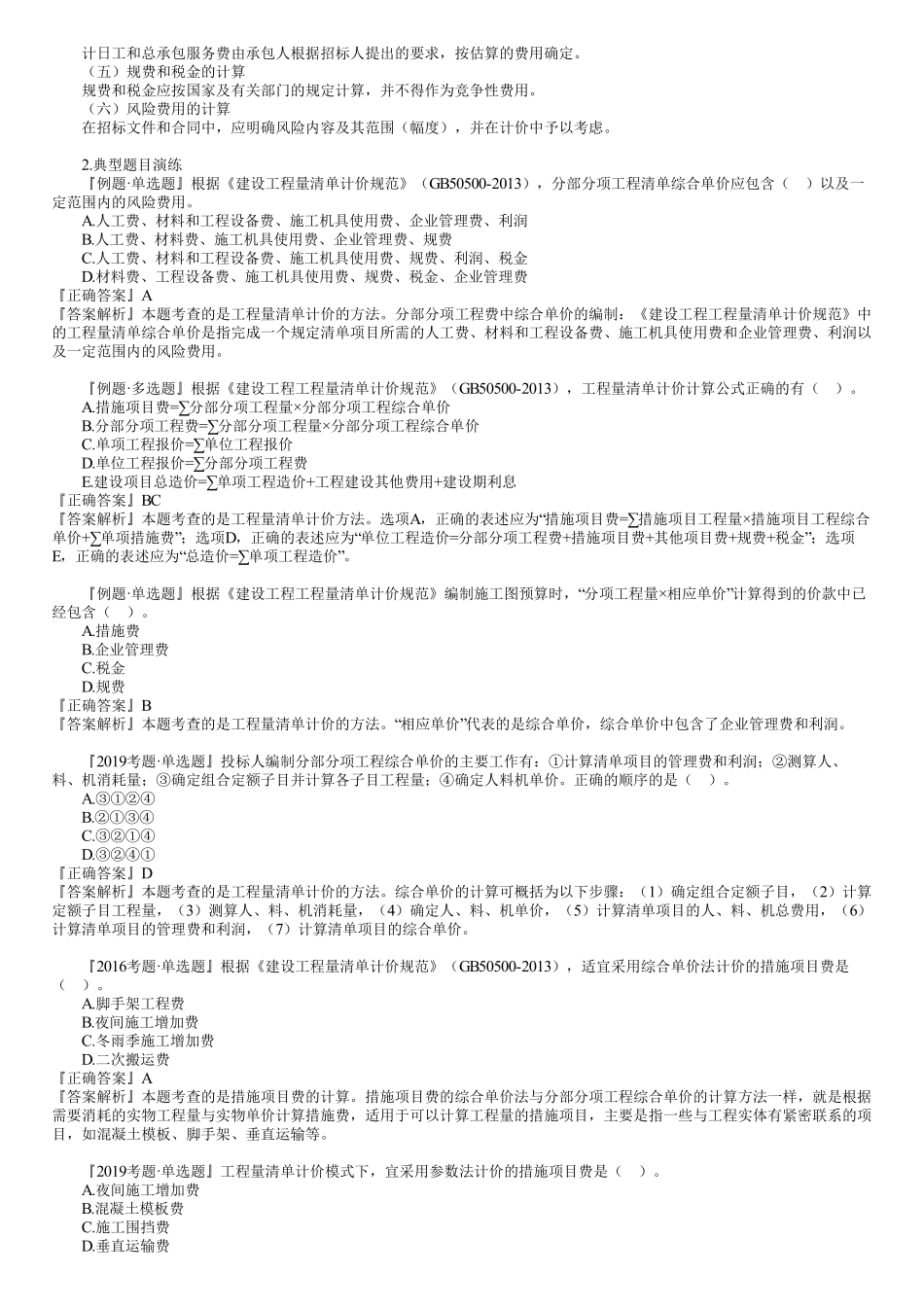

3060工程量清单计价工程量清单计价『知识框架』第一部分工程量清单的计价方法第一部分工程量清单的计价方法1.重点内容回顾(一)工程造价的计算在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。工料单价=人工费+材料费+施工机具使用费综合单价=人工费+材料费+施工机具使用费+管理费+利润全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金分部分项工程费=∑分部分项工程量×分部分项工程综合单价措施项目费=∑措施项目工程量×措施项目综合单价+∑单项措施费其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程报价=∑单位工程报价总造价=∑单项工程造价(二)分部分项工程费计算核心问题:确定各分部分项工程的工程量;综合单价。综合单价是指完成一个规定的计量单位的分部分项工程量清单项目或措施清单项目所需要的人工费、材料和工程设施费、施工机械使用费和企业管理费和利润以及一定范围内的风险费用。规费和税金等不可竞争的费用并不包括在项目单价中。(三)措施项目费计算安全文明施工费不得作为竞争性费用。(1)综合单价法:如混凝土模板、脚手架、垂直运输等。(2)参数法计价:如夜间施工费、二次搬运费、冬雨季施工的计价均可以采用该方法。(+已完工程及设施保护费、安全文明施工费)(3)分包法计价:如室内空气污染测试等(四)其他项目费用的计算暂列金额和暂估价,由招标人按估算金额确定。计日工和总承包服务费由承包人根据招标人提出的要求,按估算的费用确定。(五)规费和税金的计算规费和税金应按国家及有关部门的规定计算,并不得作为竞争性费用。(六)风险费用的计算在招标文件和合同中,应明确风险内容及其范围(幅度),并在计价中予以考虑。2.典型题目演练『例题·单选题』根据《建设工程量清单计价规范》(GB50500-2013),分部分项工程清单综合单价应包含()以及一定范围内的风险费用。A.人工费、材料和工程设备费、施工机具使用费、企业管理费、利润B.人工费、材料费、施工机具使用费、企业管理费、规费C.人工费、材料和工程设备费、施工机具使用费、规费、利润、税金D.材料费、工程设备费、施工机具使用费、规费、税金、企业管理费『正确答案』A『答案解析』本题考查的是工程量清单计价的方法。分部分项工程费中综...
