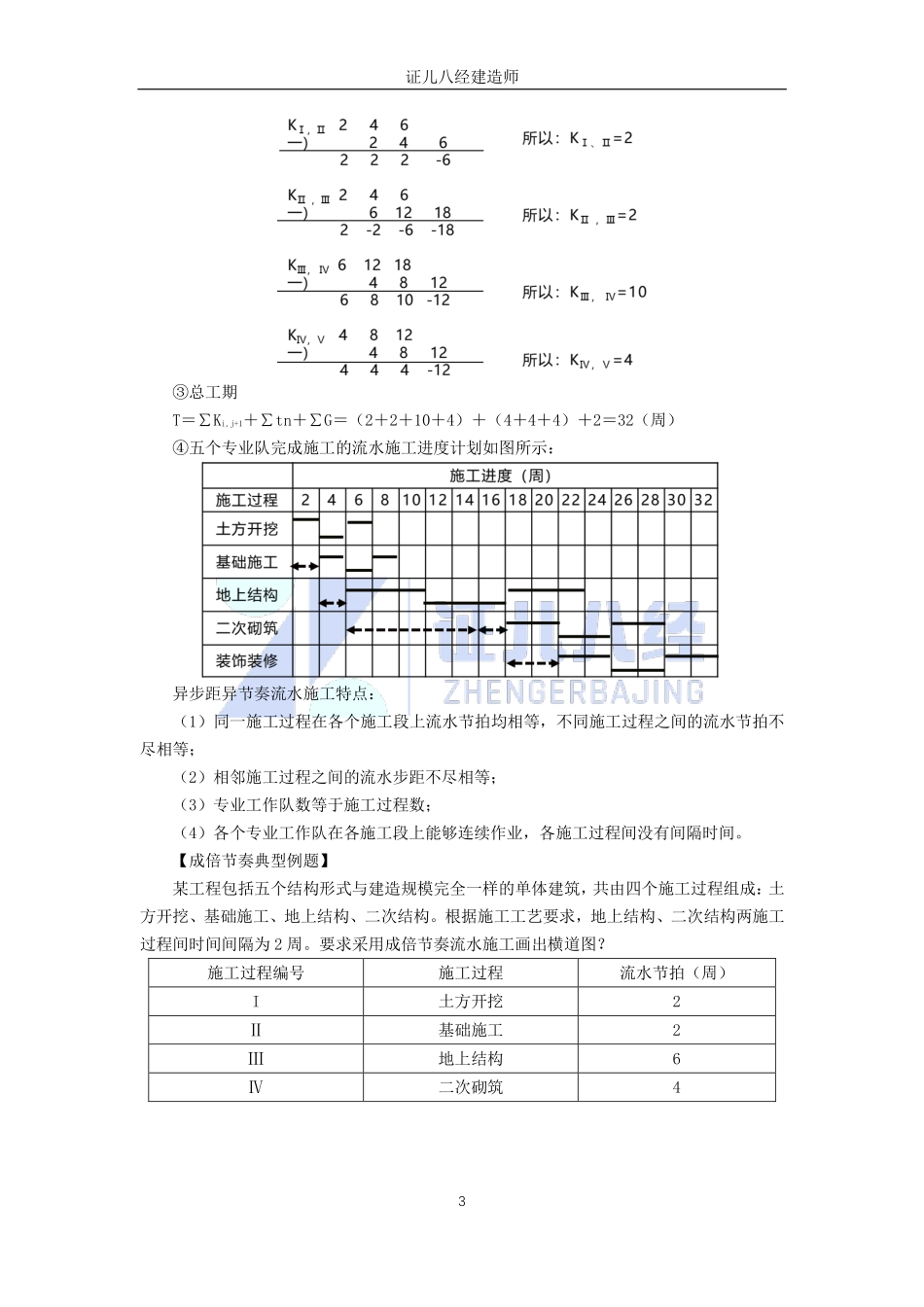

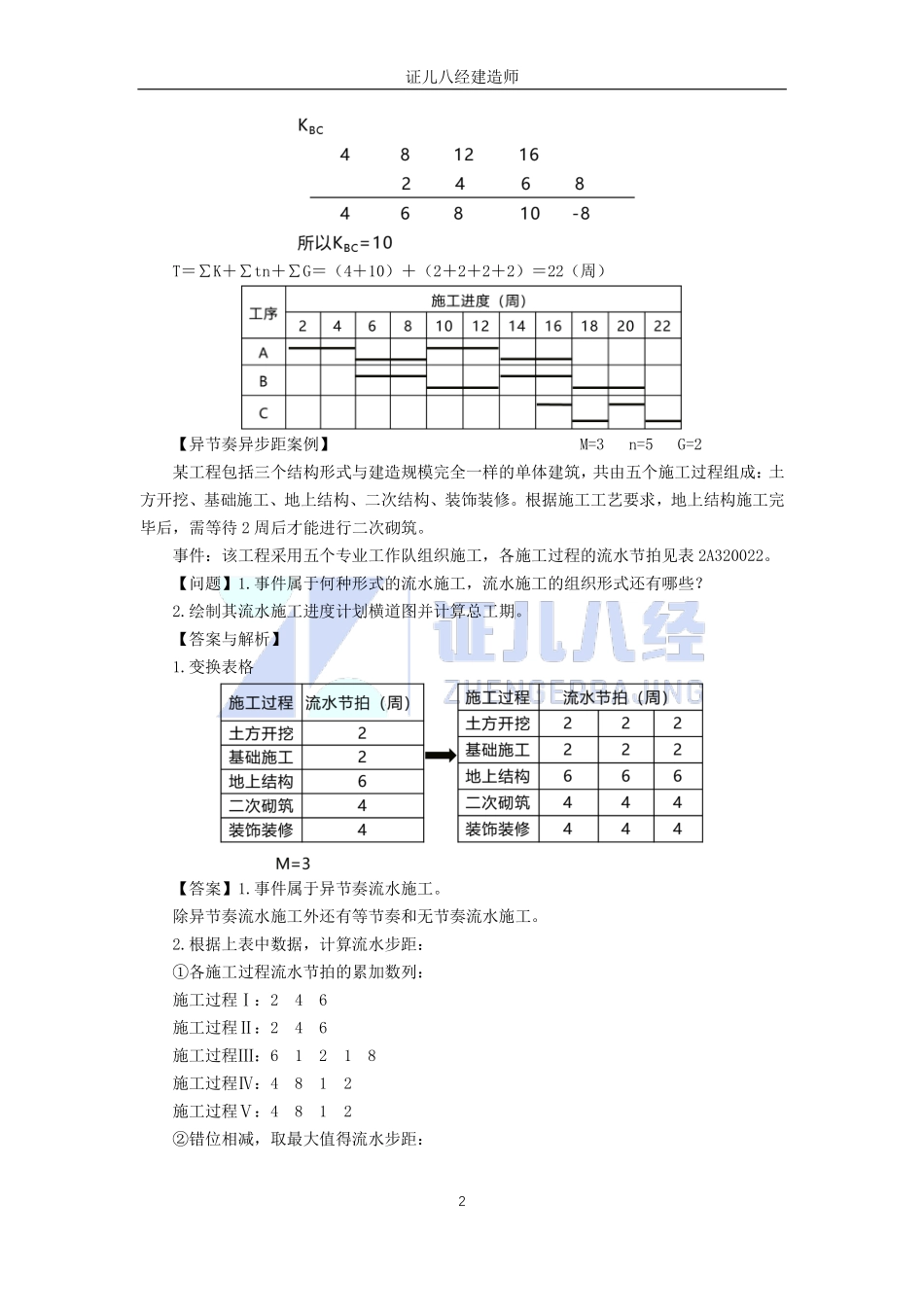

证儿八经建造师1考点:流水施工方法四、异节奏流水施工的特点及绘制异节奏两种组织形式横道图对比【经典例题】某工程包括四栋完全相同的住宅楼,以每个楼为一个流水段,施工单位进行流水施工,每个单位工程三个施工过程,流水节拍分别为4周、4周、2周。【问题】本工程适合采用哪种形式的流水施工?绘制该流水施工横道图。【答案】本工程M=4,n=3,流水节拍见下表。施工过程楼1楼2楼3楼4A4444B4444C2222证儿八经建造师2T=∑K+∑tn+∑G=(4+10)+(2+2+2+2)=22(周)【异节奏异步距案例】M=3n=5G=2某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成:土方开挖、基础施工、地上结构、二次结构、装饰装修。根据施工工艺要求,地上结构施工完毕后,需等待2周后才能进行二次砌筑。事件:该工程采用五个专业工作队组织施工,各施工过程的流水节拍见表2A320022。【问题】1.事件属于何种形式的流水施工,流水施工的组织形式还有哪些?2.绘制其流水施工进度计划横道图并计算总工期。【答案与解析】1.变换表格【答案】1.事件属于异节奏流水施工。除异节奏流水施工外还有等节奏和无节奏流水施工。2.根据上表中数据,计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:246施工过程Ⅱ:246施工过程Ⅲ:61218施工过程Ⅳ:4812施工过程Ⅴ:4812②错位相减,取最大值得流水步距:证儿八经建造师3③总工期T=∑Ki,j+1+∑tn+∑G=(2+2+10+4)+(4+4+4)+2=32(周)④五个专业队完成施工的流水施工进度计划如图所示:异步距异节奏流水施工特点:(1)同一施工过程在各个施工段上流水节拍均相等,不同施工过程之间的流水节拍不尽相等;(2)相邻施工过程之间的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。【成倍节奏典型例题】某工程包括五个结构形式与建造规模完全一样的单体建筑,共由四个施工过程组成:土方开挖、基础施工、地上结构、二次结构。根据施工工艺要求,地上结构、二次结构两施工过程间时间间隔为2周。要求采用成倍节奏流水施工画出横道图?施工过程编号施工过程流水节拍(周)I土方开挖2Ⅱ基础施工2Ⅲ地上结构6Ⅳ二次砌筑4证儿八经建造师4施工过程编号施工过程流水节拍(周)I土方开挖2Ⅱ基础施工2Ⅲ地上结构6Ⅳ二次砌筑4用最大公约数法确定流水步距K及施工队伍数N等步距异节奏流水施工特点:(1)同一施工...
