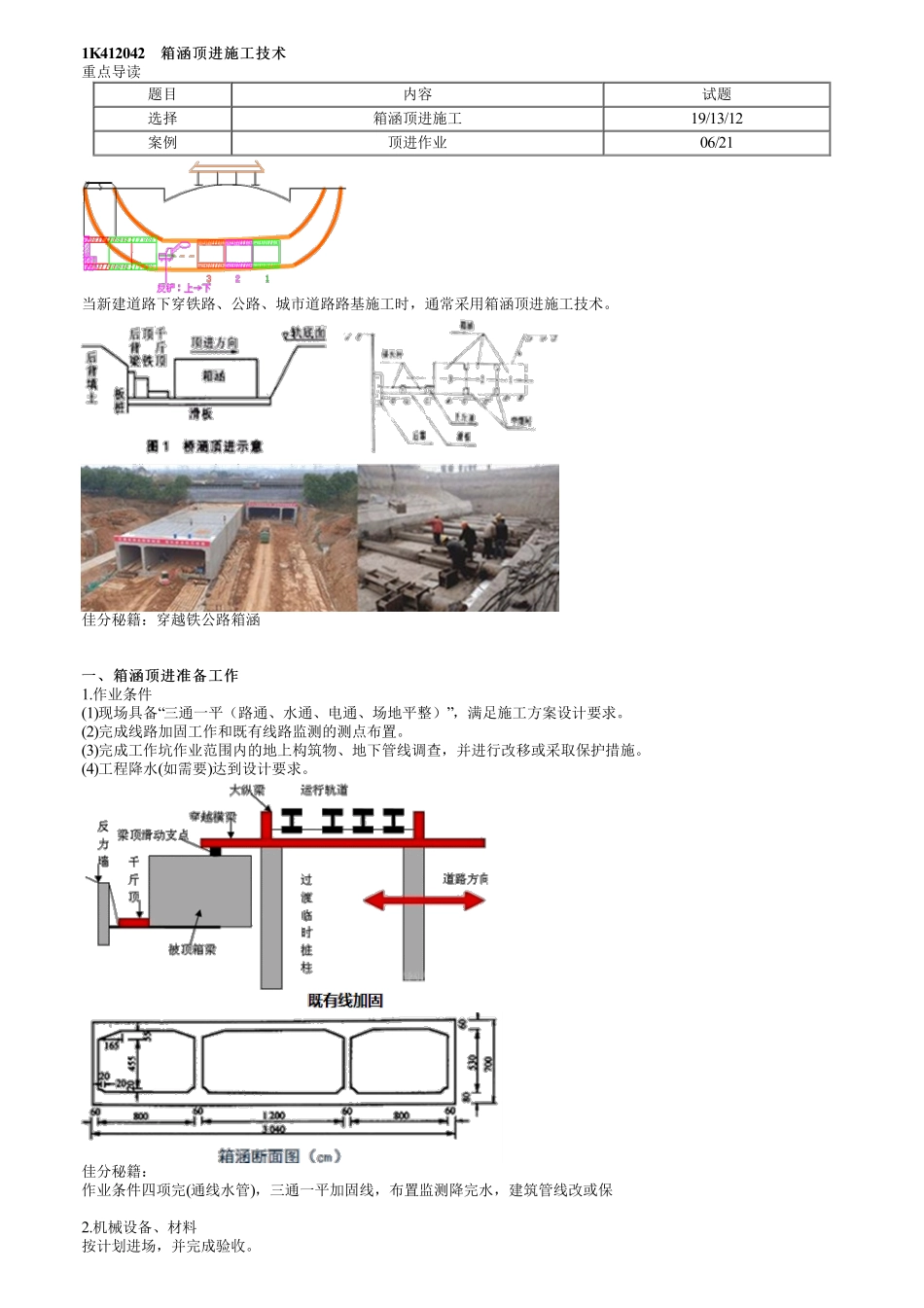

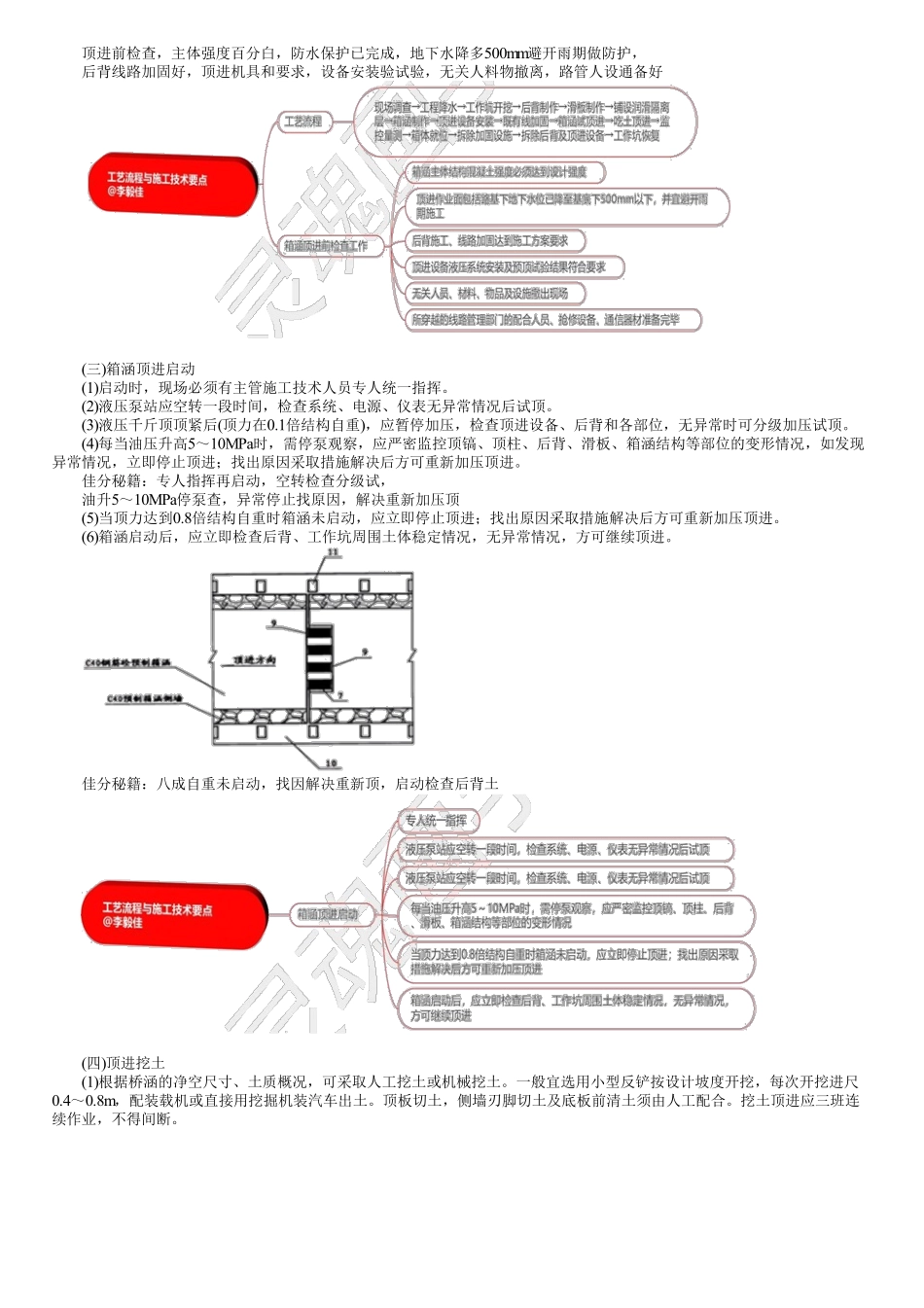

1K412042箱涵顶进施工技术箱涵顶进施工技术重点导读题目内容试题选择箱涵顶进施工19/13/12案例顶进作业06/21当新建道路下穿铁路、公路、城市道路路基施工时,通常采用箱涵顶进施工技术。佳分秘籍:穿越铁公路箱涵一、箱涵顶进准备工作一、箱涵顶进准备工作1.作业条件(1)现场具备“三通一平(路通、水通、电通、场地平整)”,满足施工方案设计要求。(2)完成线路加固工作和既有线路监测的测点布置。(3)完成工作坑作业范围内的地上构筑物、地下管线调查,并进行改移或采取保护措施。(4)工程降水(如需要)达到设计要求。佳分秘籍:作业条件四项完(通线水管),三通一平加固线,布置监测降完水,建筑管线改或保2.机械设备、材料按计划进场,并完成验收。3.技术准备(1)施工组织设计或施工技术方案,应包括顶力计算、后背设计、既有线路加固方案、监测方案、应急预案等内容。(2)全体施工人员进行培训、技术安全交底。(3)完成施工测量放线。佳分秘籍:机械材料要验收,施组顶急监固背,培训交底都签字,测量放线已完成二、工艺流程与施工技术要点【二、工艺流程与施工技术要点【2012①选、①选、2019②选】②选】(一一)工艺流程工艺流程现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进设备安装→既有线加固→箱涵试顶进→吃土顶进→监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。(二)箱涵顶进前检查工作(1)箱涵主体结构混凝土强度必须达到设计强度,防水层及保护层按设计完成。(2)顶进作业面包括路基下地下水位已降至基底下500mm以下,并宜避开雨期施工,雨期施工必须做好防洪及防雨排水工作。(3)后背施工、线路加固达到施工方案要求;顶进设备及施工机具符合要求。(4)顶进设备液压系统安装及预顶试验结果符合要求。(5)工作坑内与顶进无关人员、材料、物品及设施撤出现场。(6)所穿越的线路管理部门的配合人员、抢修设备、通信器材准备完毕。佳分秘籍:顶进前检查,主体强度百分白,防水保护已完成,地下水降多500mm避开雨期做防护,后背线路加固好,顶进机具和要求,设备安装验试验,无关人料物撤离,路管人设通备好(三)箱涵顶进启动(1)启动时,现场必须有主管施工技术人员专人统一指挥。(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。(3)液压千斤顶顶紧后(顶力在0.1倍结构自重),应暂停加压,检查顶进设备、后背和各部位,无异常时可分级加压试顶。(4)每当油压升高5~10M...
