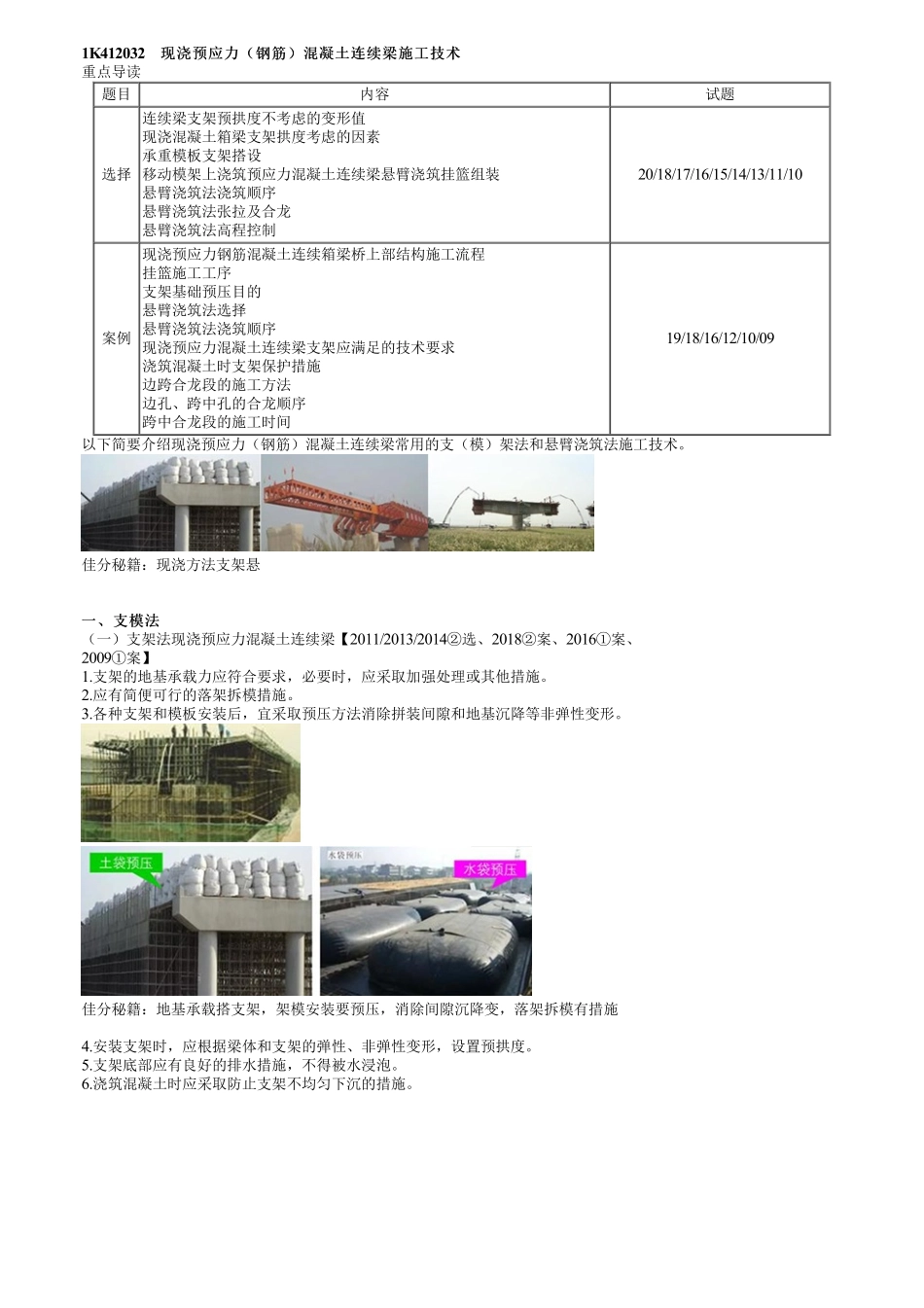

1K412032现浇预应力(钢筋)混凝土连续梁施工技术现浇预应力(钢筋)混凝土连续梁施工技术重点导读题目内容试题选择连续梁支架预拱度不考虑的变形值现浇混凝土箱梁支架拱度考虑的因素承重模板支架搭设移动模架上浇筑预应力混凝土连续梁悬臂浇筑挂篮组装悬臂浇筑法浇筑顺序悬臂浇筑法张拉及合龙悬臂浇筑法高程控制20/18/17/16/15/14/13/11/10案例现浇预应力钢筋混凝土连续箱梁桥上部结构施工流程挂篮施工工序支架基础预压目的悬臂浇筑法选择悬臂浇筑法浇筑顺序现浇预应力混凝土连续梁支架应满足的技术要求浇筑混凝土时支架保护措施边跨合龙段的施工方法边孔、跨中孔的合龙顺序跨中合龙段的施工时间19/18/16/12/10/09以下简要介绍现浇预应力(钢筋)混凝土连续梁常用的支(模)架法和悬臂浇筑法施工技术。佳分秘籍:现浇方法支架悬一、支模法一、支模法(一)支架法现浇预应力混凝土连续梁【2011/2013/2014②选、2018②案、2016①案、2009①案】1.支架的地基承载力应符合要求,必要时,应采取加强处理或其他措施。2.应有简便可行的落架拆模措施。3.各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。佳分秘籍:地基承载搭支架,架模安装要预压,消除间隙沉降变,落架拆模有措施4.安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。5.支架底部应有良好的排水措施,不得被水浸泡。6.浇筑混凝土时应采取防止支架不均匀下沉的措施。佳分秘籍:设弹非弹沉预拱,排水浇砼不下沉【2011年试题】设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形值是()。A.卸架后上部构造本身及活载一半所产生的竖向挠度B.支架在荷载作用下的弹性压缩和非弹性压缩C.支架基底在荷载作用下的弹性沉降D.由混凝土收缩及温度变化而引起的挠度『正确答案』C『答案解析』本题考查的是支(模)架法。现浇预应力钢筋混凝土连续梁支架的弹性、非弹性变形及基础的允许下沉量应满足施工后梁体设计标高的要求。因此,需在施工时设置一定数值的预拱度,其值为以下各项变形值之和:①卸架后上部构造本身及活载一半所产生的竖向挠度;②支架在荷载作用下的弹性压缩;③支架在荷载作用下的非弹性压缩;④支架基底在荷载作用下的非弹性沉陷;⑤由混凝土收缩及温度变化而引起的挠度。【2013年试题】设置现浇混凝土箱梁支架拱度应考虑的因素有()。A.支架在荷载作用下的弹性压缩B.支架在荷载作用下的非弹性压缩C.支架基础的沉陷D.预拱度的最高值应设...
