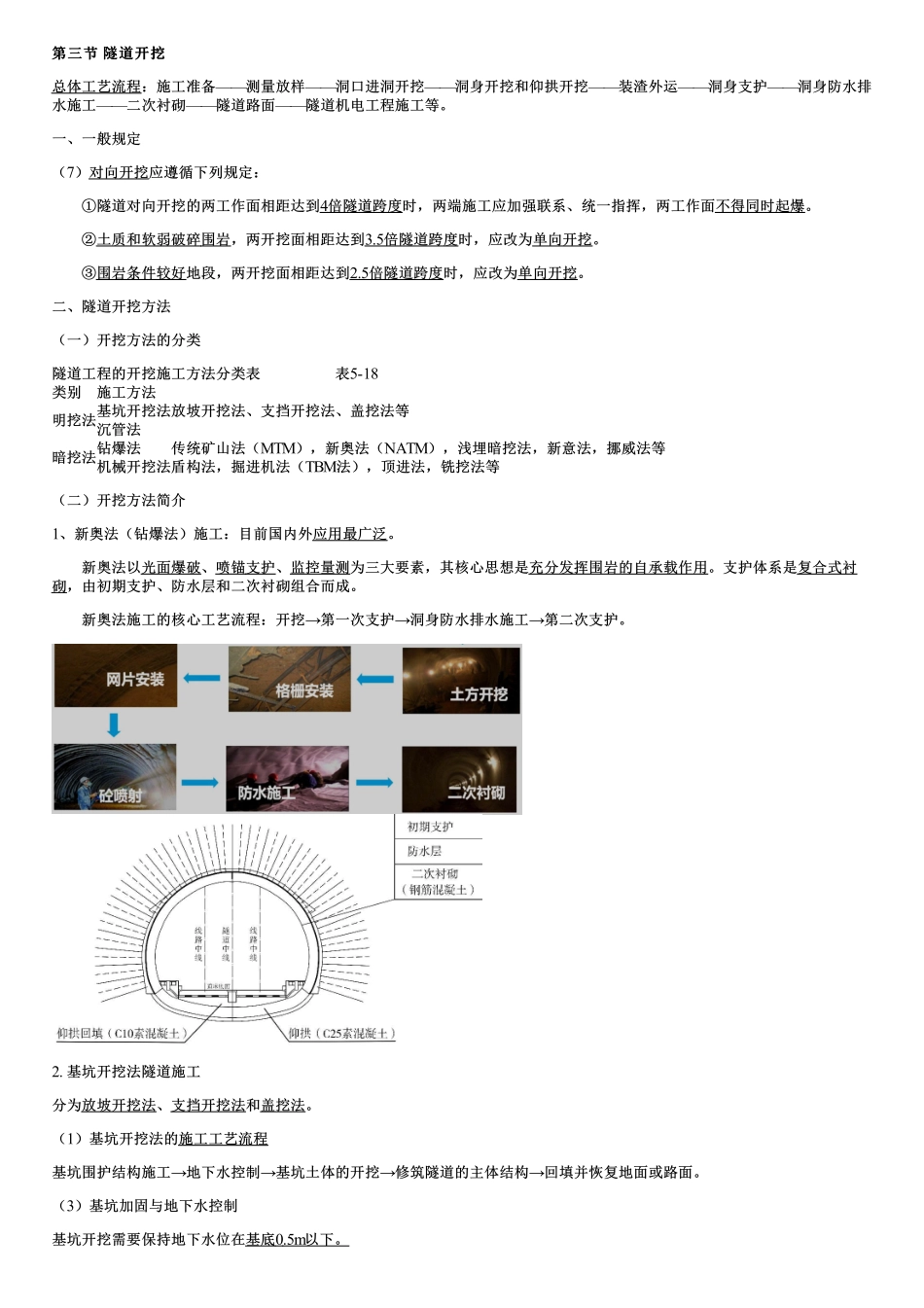

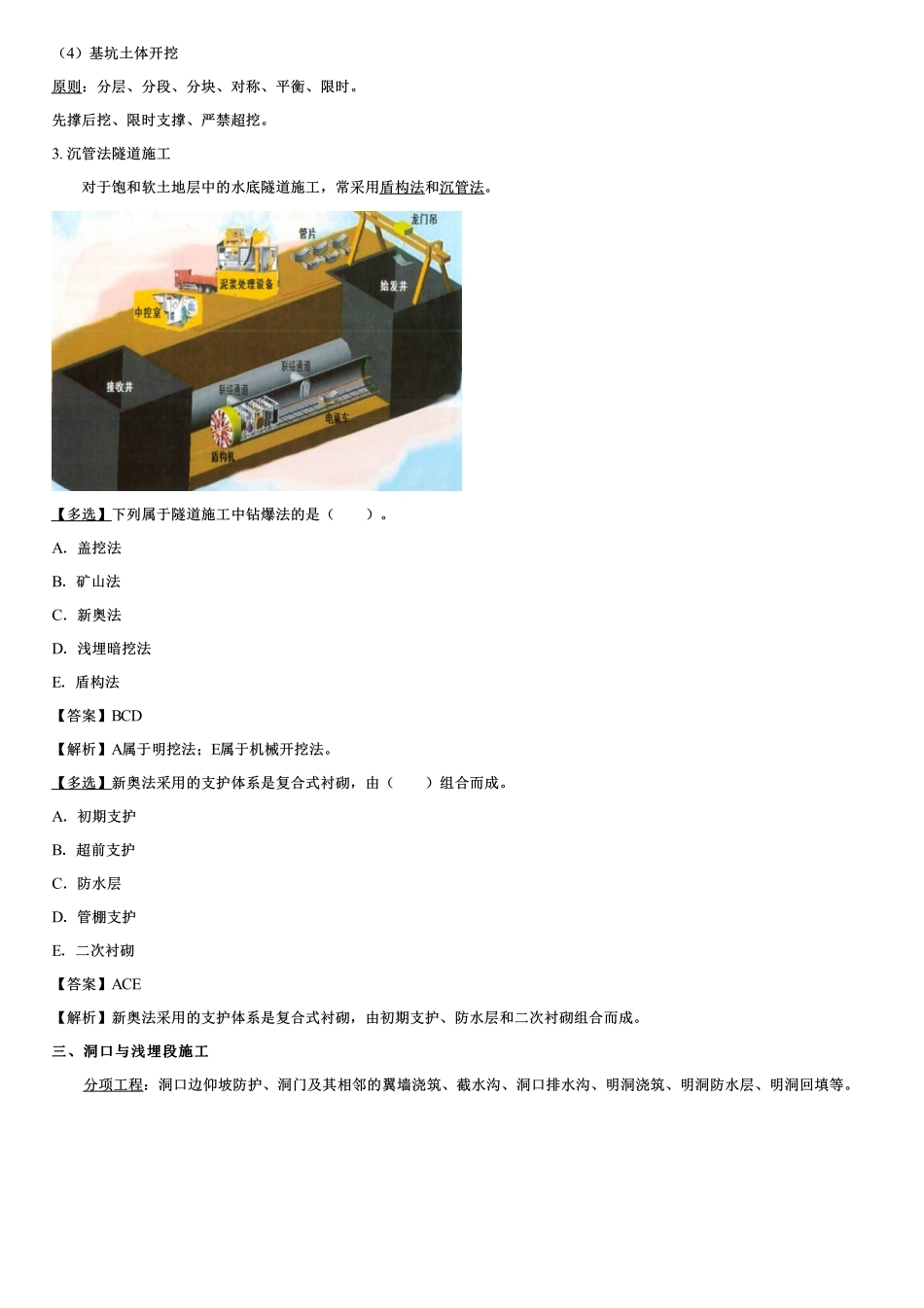

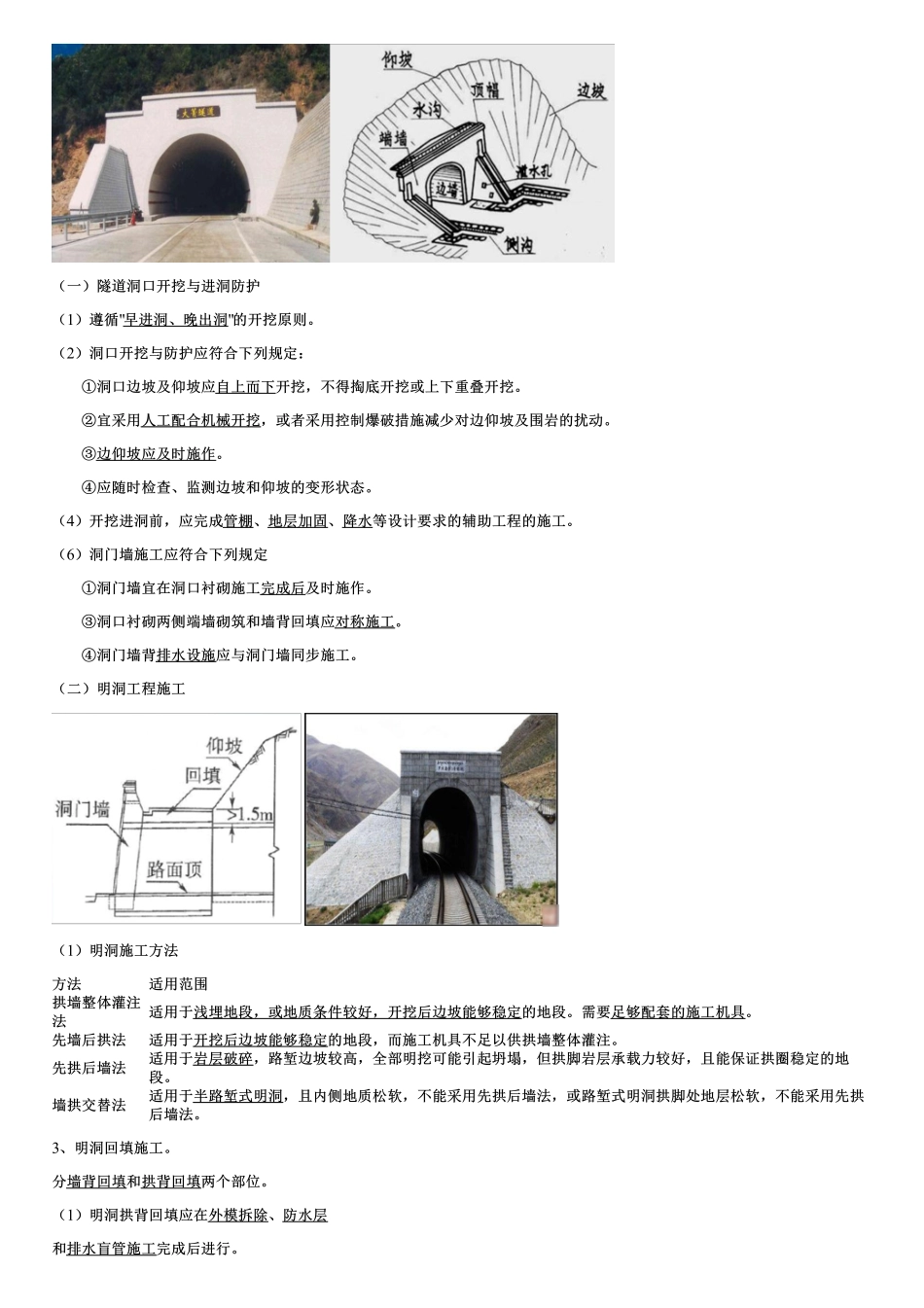

第三节第三节隧道开挖隧道开挖总体工艺流程:施工准备——测量放样——洞口进洞开挖——洞身开挖和仰拱开挖——装渣外运——洞身支护——洞身防水排水施工——二次衬砌——隧道路面——隧道机电工程施工等。一、一般规定(7)对向开挖应遵循下列规定:①隧道对向开挖的两工作面相距达到4倍隧道跨度时,两端施工应加强联系、统一指挥,两工作面不得同时起爆。②土质和软弱破碎围岩,两开挖面相距达到3.5倍隧道跨度时,应改为单向开挖。③围岩条件较好地段,两开挖面相距达到2.5倍隧道跨度时,应改为单向开挖。二、隧道开挖方法(一)开挖方法的分类隧道工程的开挖施工方法分类表表5-18类别施工方法明挖法基坑开挖法放坡开挖法、支挡开挖法、盖挖法等沉管法暗挖法钻爆法传统矿山法(MTM),新奥法(NATM),浅埋暗挖法,新意法,挪威法等机械开挖法盾构法,掘进机法(TBM法),顶进法,铣挖法等(二)开挖方法简介1、新奥法(钻爆法)施工:目前国内外应用最广泛。新奥法以光面爆破、喷锚支护、监控量测为三大要素,其核心思想是充分发挥围岩的自承载作用。支护体系是复合式衬砌,由初期支护、防水层和二次衬砌组合而成。新奥法施工的核心工艺流程:开挖→第一次支护→洞身防水排水施工→第二次支护。2.基坑开挖法隧道施工分为放坡开挖法、支挡开挖法和盖挖法。(1)基坑开挖法的施工工艺流程基坑围护结构施工→地下水控制→基坑土体的开挖→修筑隧道的主体结构→回填并恢复地面或路面。(3)基坑加固与地下水控制基坑开挖需要保持地下水位在基底0.5m以下。(4)基坑土体开挖原则:分层、分段、分块、对称、平衡、限时。先撑后挖、限时支撑、严禁超挖。3.沉管法隧道施工对于饱和软土地层中的水底隧道施工,常采用盾构法和沉管法。【多选】下列属于隧道施工中钻爆法的是()。A.盖挖法B.矿山法C.新奥法D.浅埋暗挖法E.盾构法【答案】BCD【解析】A属于明挖法;E属于机械开挖法。【多选】新奥法采用的支护体系是复合式衬砌,由()组合而成。A.初期支护B.超前支护C.防水层D.管棚支护E.二次衬砌【答案】ACE【解析】新奥法采用的支护体系是复合式衬砌,由初期支护、防水层和二次衬砌组合而成。三三、洞口与浅埋段施工、洞口与浅埋段施工分项工程:洞口边仰坡防护、洞门及其相邻的翼墙浇筑、截水沟、洞口排水沟、明洞浇筑、明洞防水层、明洞回填等。(一)隧道洞口开挖与进洞防护(1)遵循"早进洞、晚出洞"的开挖原则。(2)洞口开挖与防护应符合...
