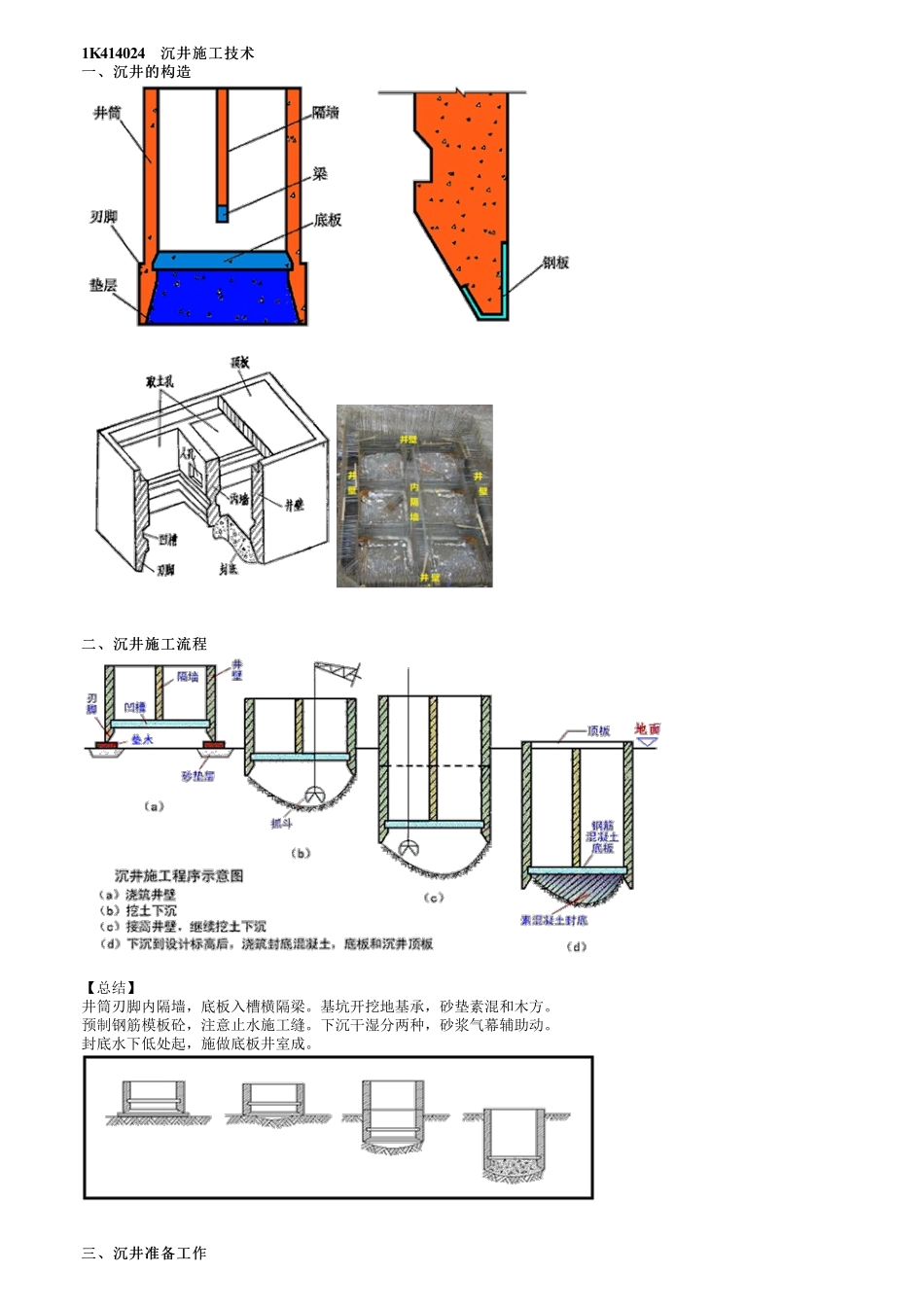

1K414024沉井施工技术沉井施工技术一、沉井的构造一、沉井的构造二、沉井施工流程二、沉井施工流程【总结】井筒刃脚内隔墙,底板入槽横隔梁。基坑开挖地基承,砂垫素混和木方。预制钢筋模板砼,注意止水施工缝。下沉干湿分两种,砂浆气幕辅助动。封底水下低处起,施做底板井室成。三、沉井准备工作三、沉井准备工作(一)基坑准备地下水位应控制在沉井基坑以下0.5m,基坑内的水应及时排除;采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出0.5m以上。(二)地基与垫层施工1.制作沉井的地基承载力不能满足沉井制作阶段的荷载时,应按设计进行地基加固。2.刃脚的垫层采用砂垫层上铺垫木或素混凝土,且应满足下列要求:(1)垫层的结构厚度和宽度应根据土体地基承载力、沉井下沉结构高度和结构形式经计算确定。(2)砂垫层分布在刃脚中心线的两侧范围,应考虑方便抽除垫木;砂垫层宜采用中粗砂,并应分层铺设、分层夯实;(3)垫木铺设应使刃脚底面在同一水平面上;平面布置要均匀对称,每根垫木的长度中心应与刃脚底面中心线重合。定位垫木的布置应使沉井有对称的着力点。(2018a)3.沉井刃脚采用砖模时,其底模和斜面部分可采用砂浆、砖砌筑;每隔适当距离砌成垂直缝。砖模表面可采用水泥砂浆抹面,并应涂一层隔离剂。四、沉井预制四、沉井预制(一)混凝土应对称、均匀、水平连续分层浇筑。(二)分节制作沉井(2019x)1.第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时应与刃脚部分整体浇捣。2.混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土。3.混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净;内外模板采用对拉螺栓固定时,其对拉螺栓的中间应设置防渗止水片。4.沉井每次接高时及时做好沉降和位移监测;必要时应对刃脚地基承载力进行验算。5.分节制作、分次下沉的沉井,前次下沉后进行后续接高施工。(1)应验算接高后稳定系数等,严禁在接高施工过程中沉井发生倾斜和突然下沉。(2)后续各节的模板不应支撑于地面上,模板底部应距地面不小于1m。五、下沉施工五、下沉施工(一)排水下沉1.下沉过程中应连续排水。2.挖土应分层、均匀、对称进行;对于有底梁或支撑梁沉井,其相邻格仓高差不宜超过0.5m;严禁超挖。3.用抓斗取土时,井内严禁站人,对于有底梁或支撑梁的沉井,严禁人员在底梁以下穿越。(二)不排水下沉1.沉井井内水位不得低于井外水位;流动性土层开挖时,应保持井内水...
