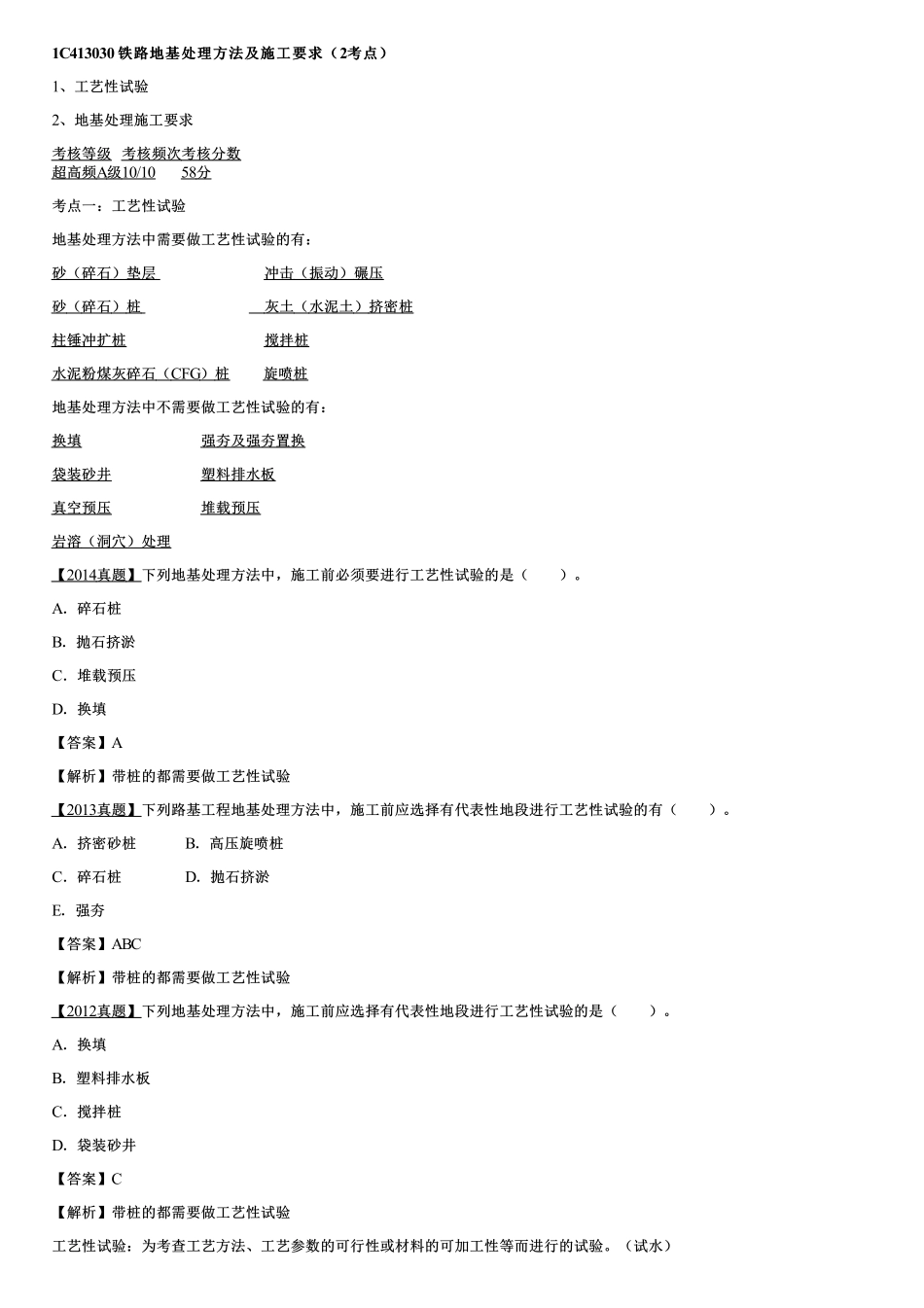

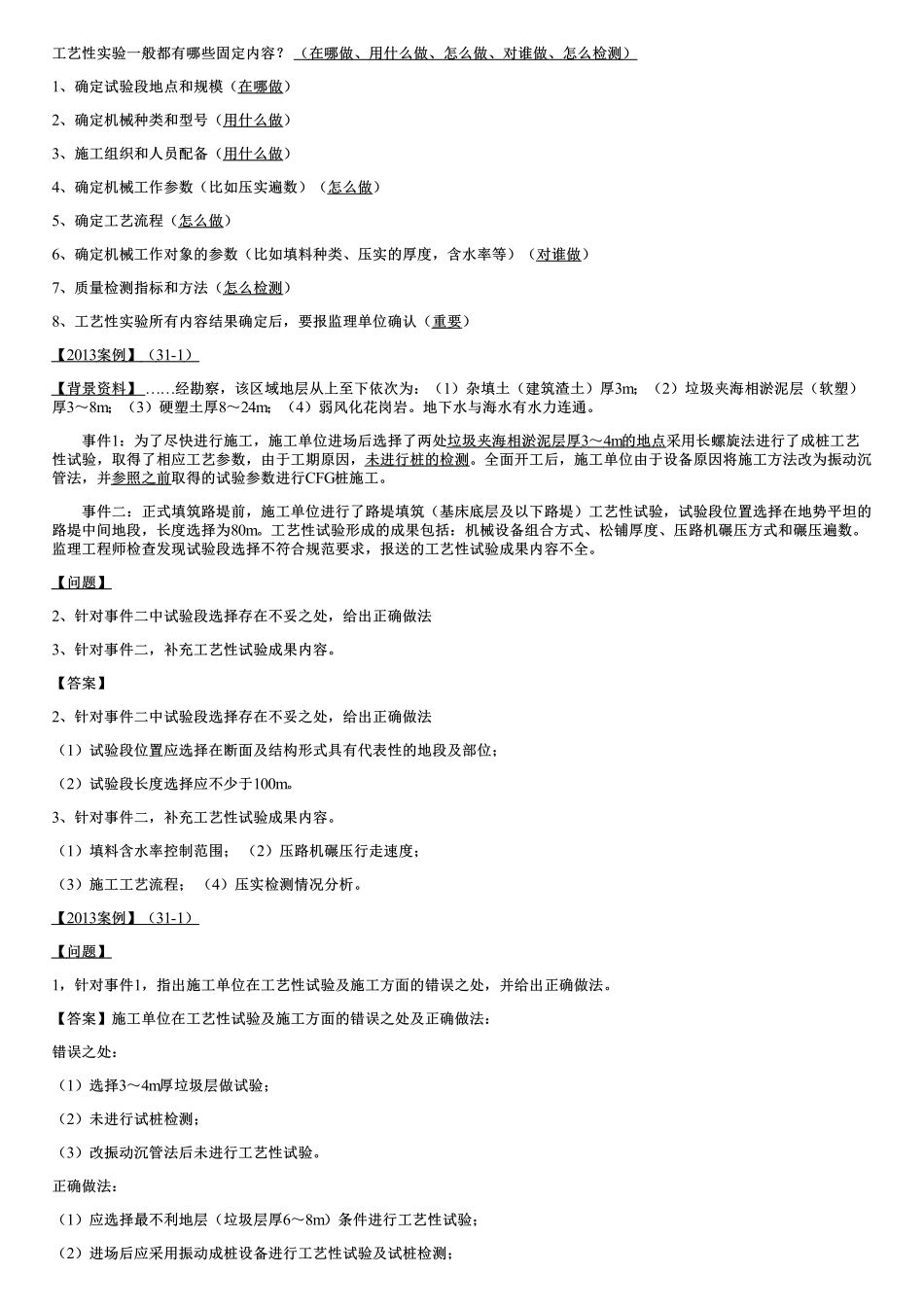

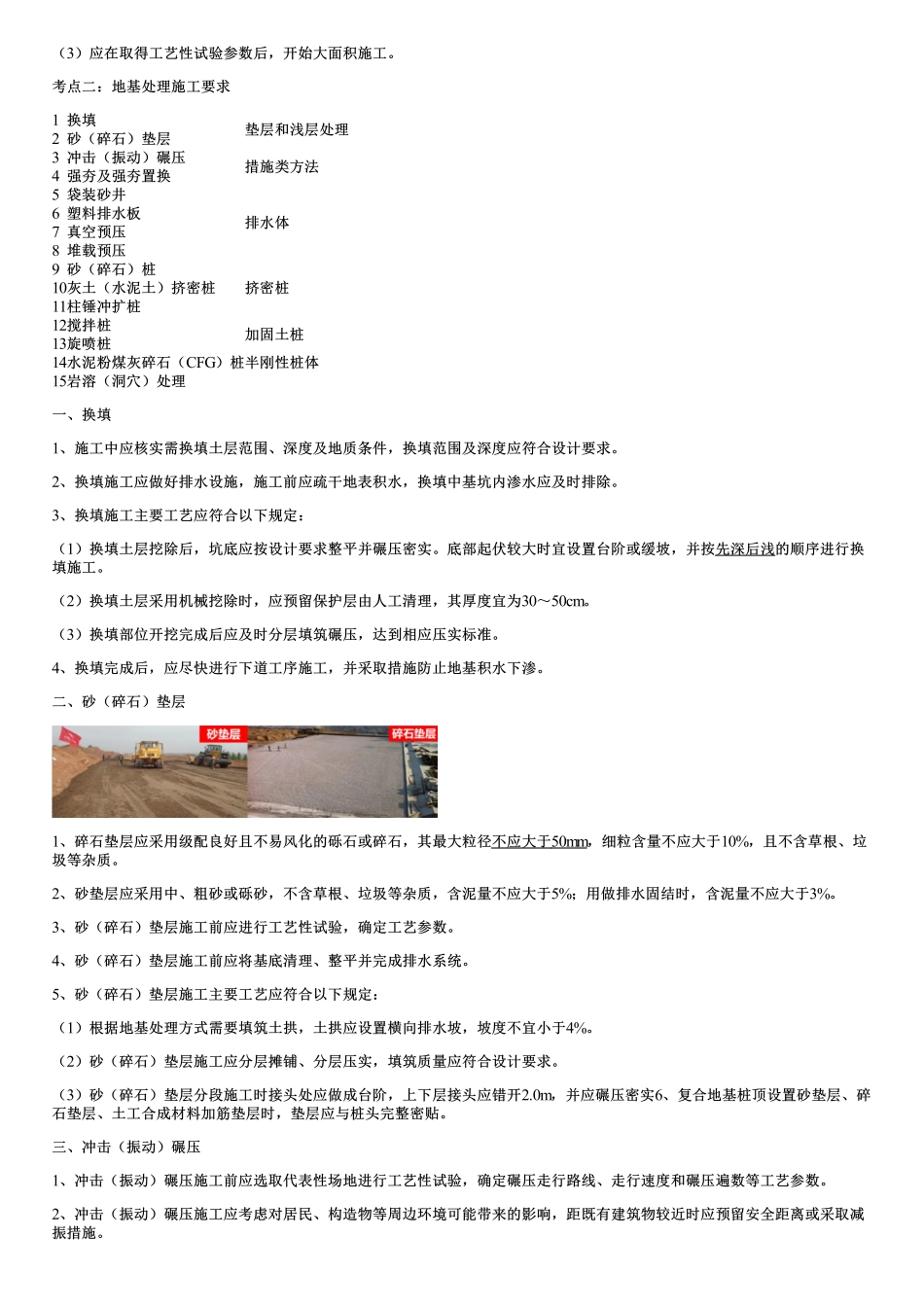

1C413030铁路地基处理方法及施工要求(铁路地基处理方法及施工要求(2考点)考点)1、工艺性试验2、地基处理施工要求考核等级考核频次考核分数超高频A级10/1058分考点一:工艺性试验地基处理方法中需要做工艺性试验的有:砂(碎石)垫层冲击(振动)碾压砂(碎石)桩灰土(水泥土)挤密桩柱锤冲扩桩搅拌桩水泥粉煤灰碎石(CFG)桩旋喷桩地基处理方法中不需要做工艺性试验的有:换填强夯及强夯置换袋装砂井塑料排水板真空预压堆载预压岩溶(洞穴)处理【2014真题】下列地基处理方法中,施工前必须要进行工艺性试验的是()。A.碎石桩B.抛石挤淤C.堆载预压D.换填【答案】A【解析】带桩的都需要做工艺性试验【2013真题】下列路基工程地基处理方法中,施工前应选择有代表性地段进行工艺性试验的有()。A.挤密砂桩B.高压旋喷桩C.碎石桩D.抛石挤淤E.强夯【答案】ABC【解析】带桩的都需要做工艺性试验【2012真题】下列地基处理方法中,施工前应选择有代表性地段进行工艺性试验的是()。A.换填B.塑料排水板C.搅拌桩D.袋装砂井【答案】C【解析】带桩的都需要做工艺性试验工艺性试验:为考查工艺方法、工艺参数的可行性或材料的可加工性等而进行的试验。(试水)工艺性实验一般都有哪些固定内容?(在哪做、用什么做、怎么做、对谁做、怎么检测)1、确定试验段地点和规模(在哪做)2、确定机械种类和型号(用什么做)3、施工组织和人员配备(用什么做)4、确定机械工作参数(比如压实遍数)(怎么做)5、确定工艺流程(怎么做)6、确定机械工作对象的参数(比如填料种类、压实的厚度,含水率等)(对谁做)7、质量检测指标和方法(怎么检测)8、工艺性实验所有内容结果确定后,要报监理单位确认(重要)【2013案例】(31-1)【背景资料】……经勘察,该区域地层从上至下依次为:(1)杂填土(建筑渣土)厚3m;(2)垃圾夹海相淤泥层(软塑)厚3~8m;(3)硬塑土厚8~24m;(4)弱风化花岗岩。地下水与海水有水力连通。事件1:为了尽快进行施工,施工单位进场后选择了两处垃圾夹海相淤泥层厚3~4m的地点采用长螺旋法进行了成桩工艺性试验,取得了相应工艺参数,由于工期原因,未进行桩的检测。全面开工后,施工单位由于设备原因将施工方法改为振动沉管法,并参照之前取得的试验参数进行CFG桩施工。事件二:正式填筑路堤前,施工单位进行了路堤填筑(基床底层及以下路堤)工艺性试验,试验段位置选择在地势平坦的路堤中间地段,长度选择为80m。...
