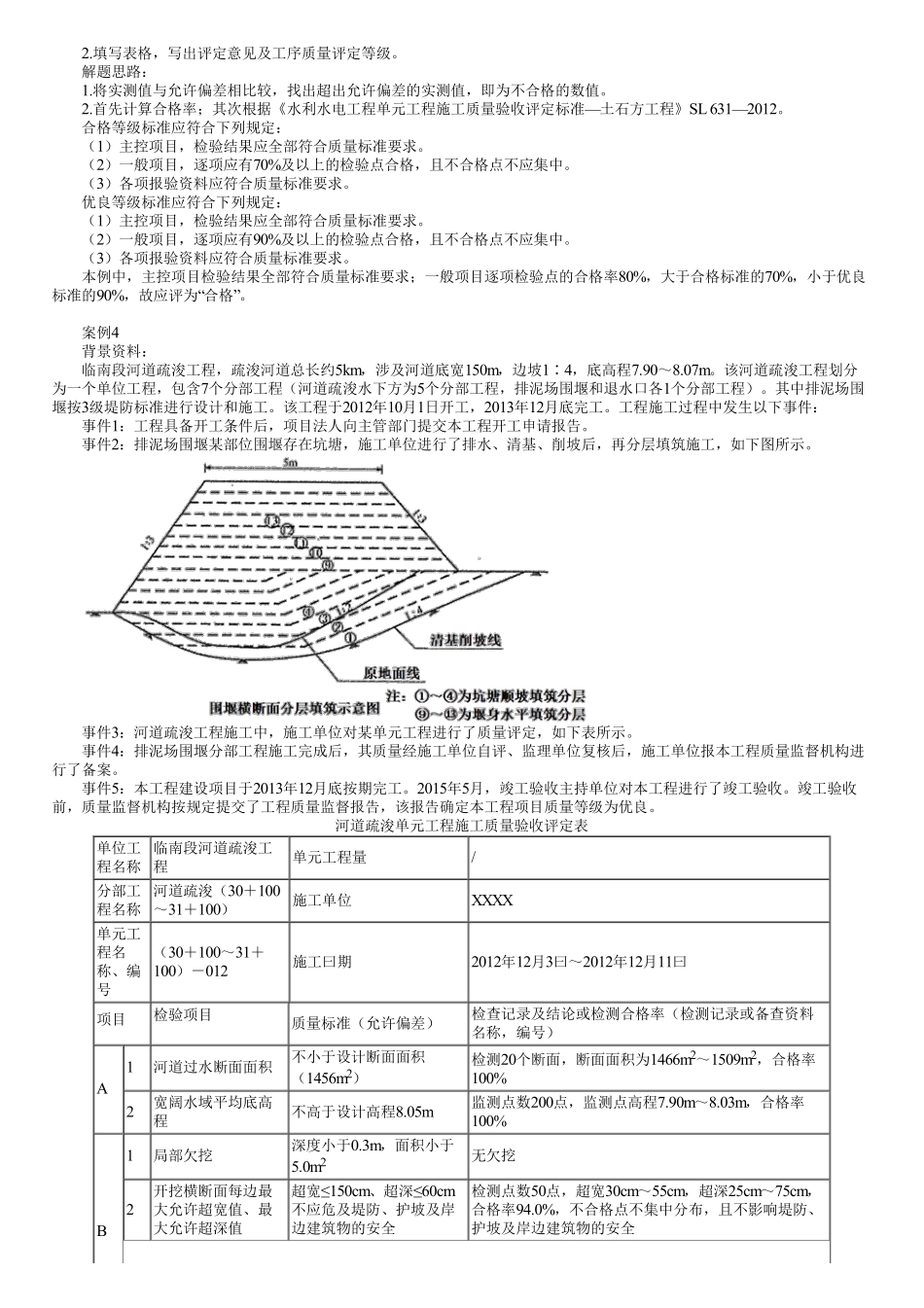

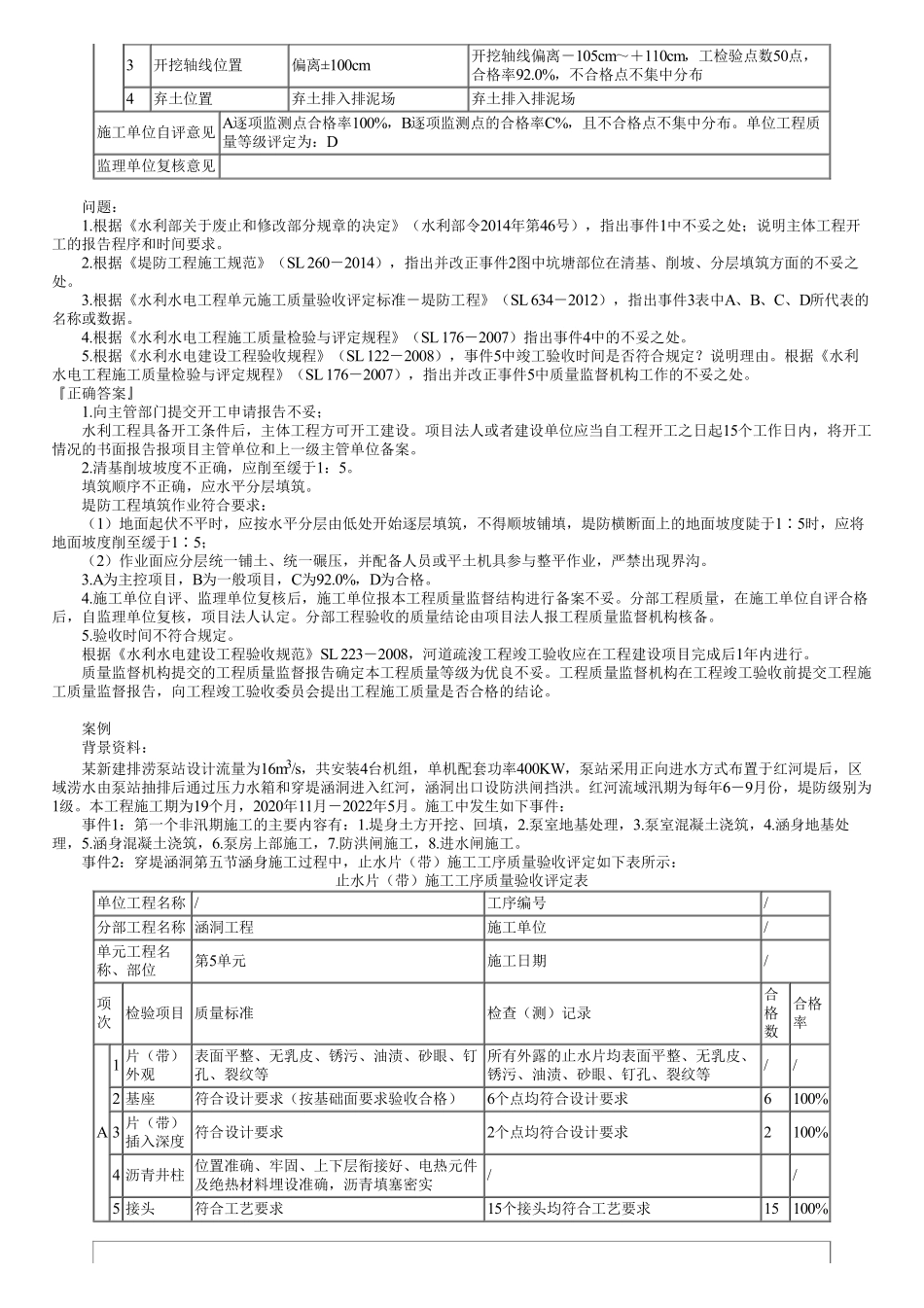

案例3(教材案例1F420140-6)背景资料:某闸室基础开挖是闸室分部工程中的一部分,其中右岸边墩基础开挖单元工程施工质量验收评定表见下表。单位工程名称XXXX单元工程量XXXX分部工程名称XXXX施工单位XXXX单元工程名称、部位XXXX施工日期XXXX年XX月XX日~XXXX年XX月XX日项次检验项目质量标准检查(测)记录或备查资料名称合格数合格率主控项目1保护层开挖保护层开挖方式应符合设计要求,在接近建基面时,宜使用小型机具或人工挖除,不应扰动建基面以下的原地基保护层开挖方式符合设计要求,在接近建基面时,采用人工挖除,未扰动建基面以下的原地基2建基面处理构筑物软基和土质岸坡开挖面平顺。软基和土质岸坡与土质构筑物接触时,采用斜面连接,无台阶、急剧变坡及反坡构筑物软基和土质岸坡开挖面平顺。软基和土质岸坡与土质构筑物接触时,采用斜面连接,无台阶、急剧变坡及反坡3渗水处理构筑物基础区及土质岸坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水构筑物基础区及土质岸坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水一般项目1基坑断面尺寸及开挖面平整度无结构要求或无配筋长或宽不大于10m符合设计要求,允许偏差为一10~20cm——长或宽大于10m符合设计要求,允许偏差为一20~30cm——坑(槽)底部标高符合设计要求,允许偏差为—10~20cm——垂直或斜面平整度符合设计要求,允许偏差为20cm——有结构要求有配筋预埋件长或宽不大于10m符合设计要求,允许偏差为0~20cm——长或宽大于10m符合设计要求,允许偏差为0~30cm10,40,20,30,35,20,30,10,25,20坑(槽)底部标高符合设要求,允许偏差为0~20cm6,2,6,10,8,1,5,7,6,9'斜面平整度符合设计要求,允许偏差为15cm30,8,6,30,8,18,12,14,16,15施工单位自评意见主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。单元质量等级评定为:(签字,加盖公章)XXXX年XX月XX日监理单位复核意见经抽检并查验相关检验报告和检验资料,主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。单元质量等级评定为(签字,加盖公章)XXXX年XX月XX日注:1.对关键部位单元工程和重要隐蔽单元工程的施工质盘验收评定应于设计、建设等单位的代表签字,具体要求应满足SL176的规定;2.本表所填“单元工程量”不作为施工单位工程量结算计量的依据。问题:1.找出不合格的数值,并用“★”表示在其后。2.填写表格,写出评定...
