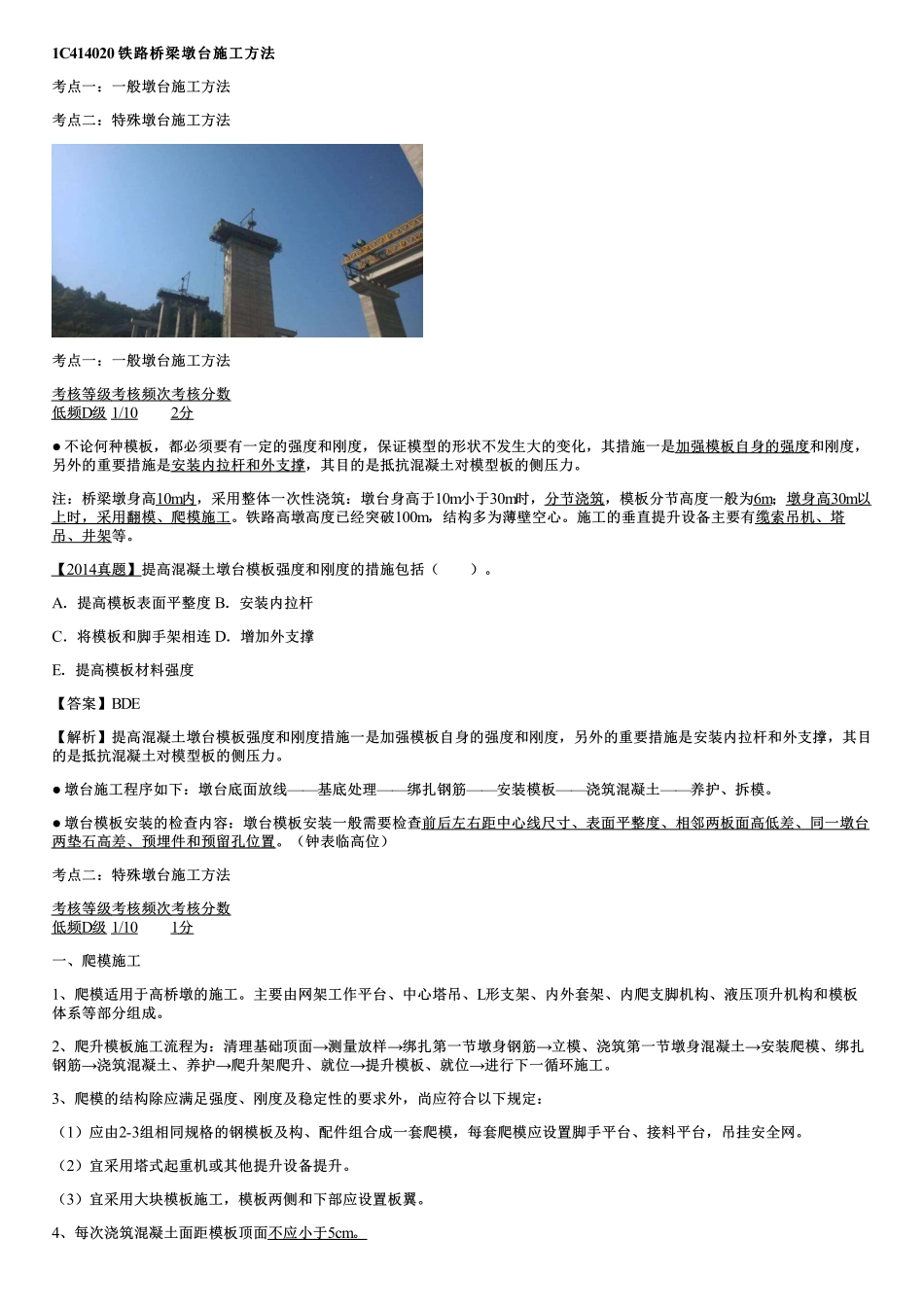

1C414020铁路桥梁墩台施工方法铁路桥梁墩台施工方法考点一:一般墩台施工方法考点二:特殊墩台施工方法考点一:一般墩台施工方法考核等级考核频次考核分数低频D级1/102分●不论何种模板,都必须要有一定的强度和刚度,保证模型的形状不发生大的变化,其措施一是加强模板自身的强度和刚度,另外的重要措施是安装内拉杆和外支撑,其目的是抵抗混凝土对模型板的侧压力。注:桥梁墩身高10m内,采用整体一次性浇筑:墩台身高于10m小于30m时,分节浇筑,模板分节高度一般为6m;墩身高30m以上时,采用翻模、爬模施工。铁路高墩高度已经突破100m,结构多为薄壁空心。施工的垂直提升设备主要有缆索吊机、塔吊、井架等。【2014真题】提高混凝土墩台模板强度和刚度的措施包括()。A.提高模板表面平整度B.安装内拉杆C.将模板和脚手架相连D.增加外支撑E.提高模板材料强度【答案】BDE【解析】提高混凝土墩台模板强度和刚度措施一是加强模板自身的强度和刚度,另外的重要措施是安装内拉杆和外支撑,其目的是抵抗混凝土对模型板的侧压力。●墩台施工程序如下:墩台底面放线——基底处理——绑扎钢筋——安装模板——浇筑混凝土——养护、拆模。●墩台模板安装的检查内容:墩台模板安装一般需要检查前后左右距中心线尺寸、表面平整度、相邻两板面高低差、同一墩台两垫石高差、预埋件和预留孔位置。(钟表临高位)考点二:特殊墩台施工方法考核等级考核频次考核分数低频D级1/101分一、爬模施工1、爬模适用于高桥墩的施工。主要由网架工作平台、中心塔吊、L形支架、内外套架、内爬支脚机构、液压顶升机构和模板体系等部分组成。2、爬升模板施工流程为:清理基础顶面→测量放样→绑扎第一节墩身钢筋→立模、浇筑第一节墩身混凝土→安装爬模、绑扎钢筋→浇筑混凝土、养护→爬升架爬升、就位→提升模板、就位→进行下一循环施工。3、爬模的结构除应满足强度、刚度及稳定性的要求外,尚应符合以下规定:(1)应由2-3组相同规格的钢模板及构、配件组合成一套爬模,每套爬模应设置脚手平台、接料平台,吊挂安全网。(2)宜采用塔式起重机或其他提升设备提升。(3)宜采用大块模板施工,模板两侧和下部应设置板翼。4、每次浇筑混凝土面距模板顶面不应小于5cm。5、浇筑混凝土时,应使用插入式振捣器捣固,并应避免接触模板、对拉螺栓、钢筋或支撑。6、模板安装前均应清除表面灰浆污垢,整修变形部位并涂刷脱模剂。7、模板沿墩身周边方向应始终保持顺向搭接。8、爬模施工...
