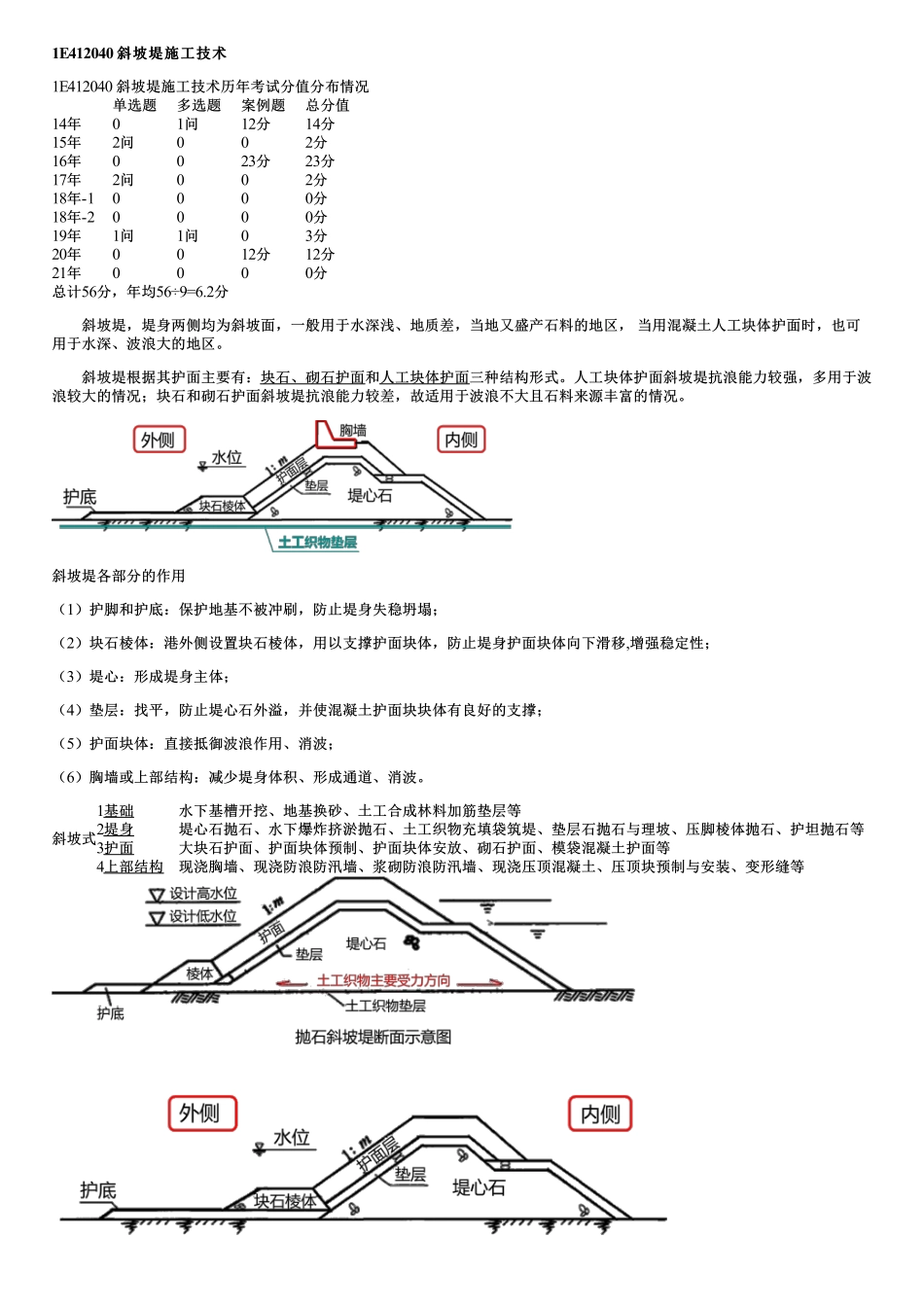

1E412040斜坡堤施工技术斜坡堤施工技术1E412040斜坡堤施工技术历年考试分值分布情况单选题多选题案例题总分值14年01问12分14分15年2问002分16年0023分23分17年2问002分18年-10000分18年-20000分19年1问1问03分20年0012分12分21年0000分总计56分,年均56÷9=6.2分斜坡堤,堤身两侧均为斜坡面,一般用于水深浅、地质差,当地又盛产石料的地区,当用混凝土人工块体护面时,也可用于水深、波浪大的地区。斜坡堤根据其护面主要有:块石、砌石护面和人工块体护面三种结构形式。人工块体护面斜坡堤抗浪能力较强,多用于波浪较大的情况;块石和砌石护面斜坡堤抗浪能力较差,故适用于波浪不大且石料来源丰富的情况。斜坡堤各部分的作用(1)护脚和护底:保护地基不被冲刷,防止堤身失稳坍塌;(2)块石棱体:港外侧设置块石棱体,用以支撑护面块体,防止堤身护面块体向下滑移,增强稳定性;(3)堤心:形成堤身主体;(4)垫层:找平,防止堤心石外溢,并使混凝土护面块块体有良好的支撑;(5)护面块体:直接抵御波浪作用、消波;(6)胸墙或上部结构:减少堤身体积、形成通道、消波。斜坡式1基础水下基槽开挖、地基换砂、土工合成林料加筋垫层等2堤身堤心石抛石、水下爆炸挤淤抛石、土工织物充填袋筑堤、垫层石抛石与理坡、压脚棱体抛石、护坦抛石等3护面大块石护面、护面块体预制、护面块体安放、砌石护面、模袋混凝土护面等4上部结构现浇胸墙、现浇防浪防汛墙、浆砌防浪防汛墙、现浇压顶混凝土、压顶块预制与安装、变形缝等斜坡式防波堤施工工期一般较长,在未形成设计断面以前,其抗风能力很差,施工中应根据实际情况采取相应的防护措施及防护预案,必要时,应通过模型试验确定,对未成型的斜坡堤进行施工期复核时,波高重现期采用2-5年。在安排施工顺序时,必须根据能够实现的施工强度进行合理的分段和分层,并做好施工期间出现灾害天气(如台风)时和施工停工期间(冰冻期)建筑物的防护工作。斜坡防波堤施工组织的原则是:合理控制施工步距、尽快形成设计断面和全断面推进。1E412041砂垫层与土工织物垫层施工一、砂垫层1.砂垫层抛填时,应考虑水深、水流和波浪等自然条件对砂粒产生漂流的影响,可通过试抛确定抛砂船的驻位。3.垫层的质量要求:(1)砂垫层的顶面高程不高于设计高程0.5m,不低于设计高程0.3m,砂垫层厚度不小于设计厚度;(2)砂垫层的顶面宽度不小于设计宽度,水下砂垫层铺设顶面标高的允许偏差为+500mm和-300mm。用于加筋垫层的砂垫层,...
