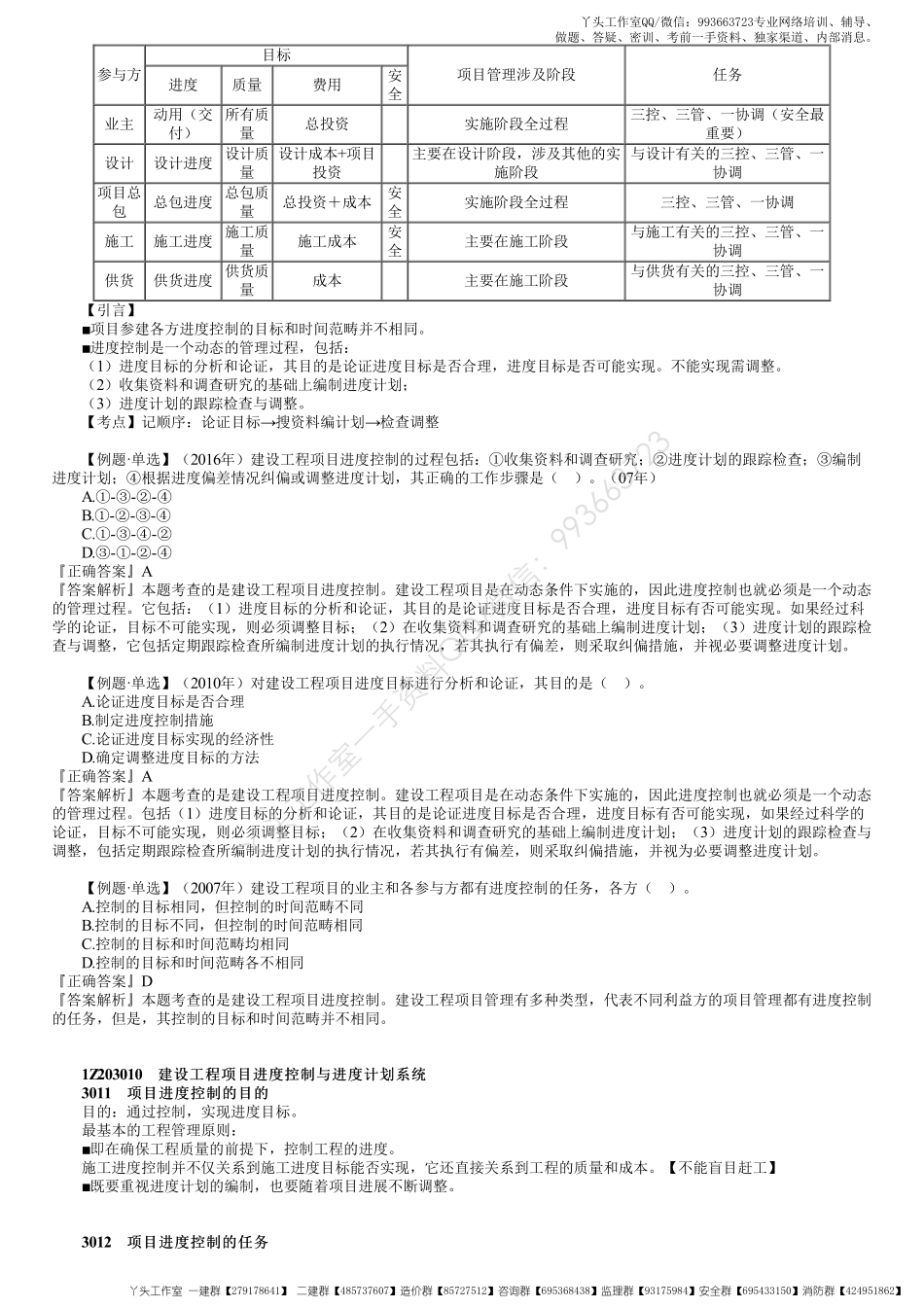

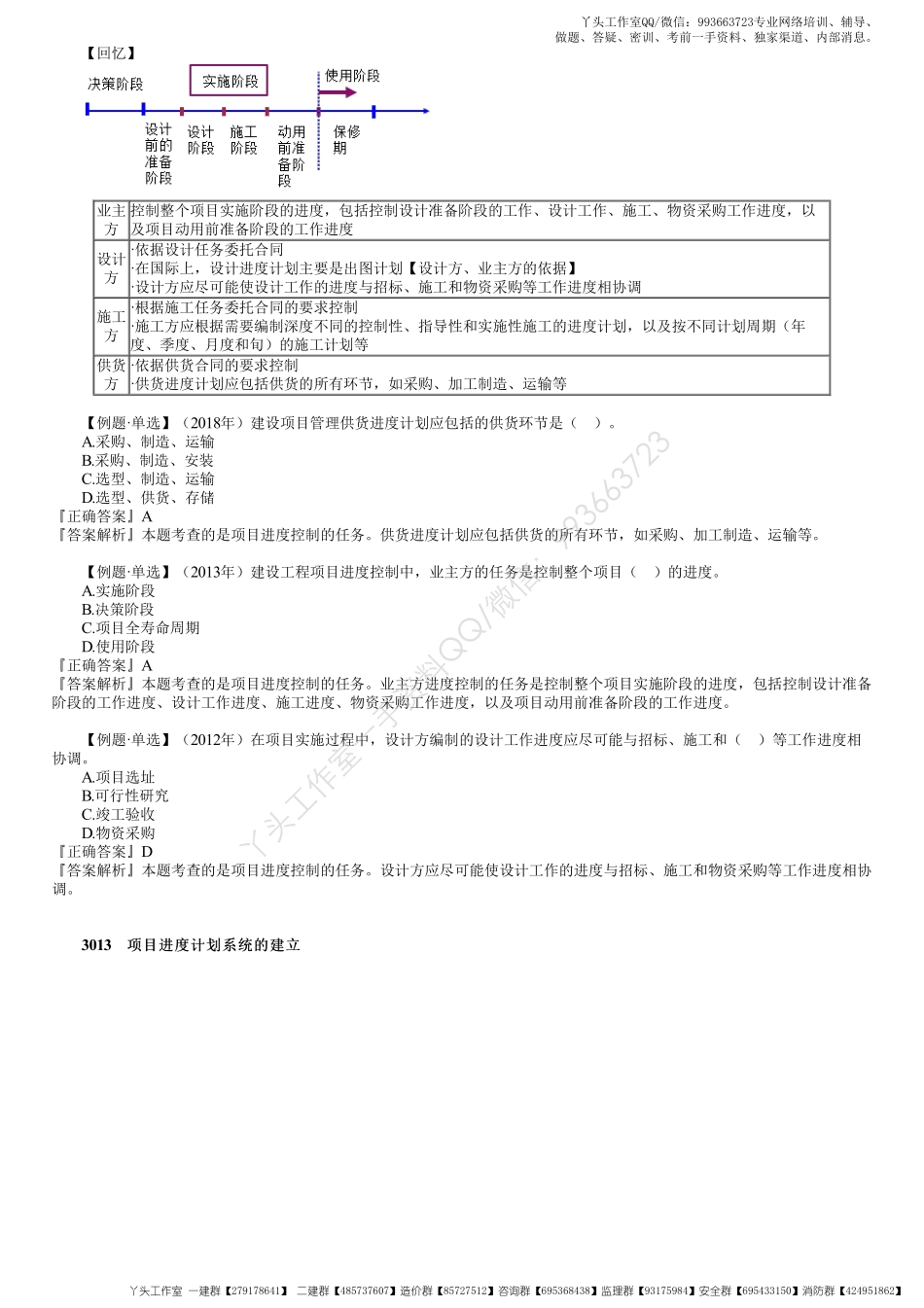

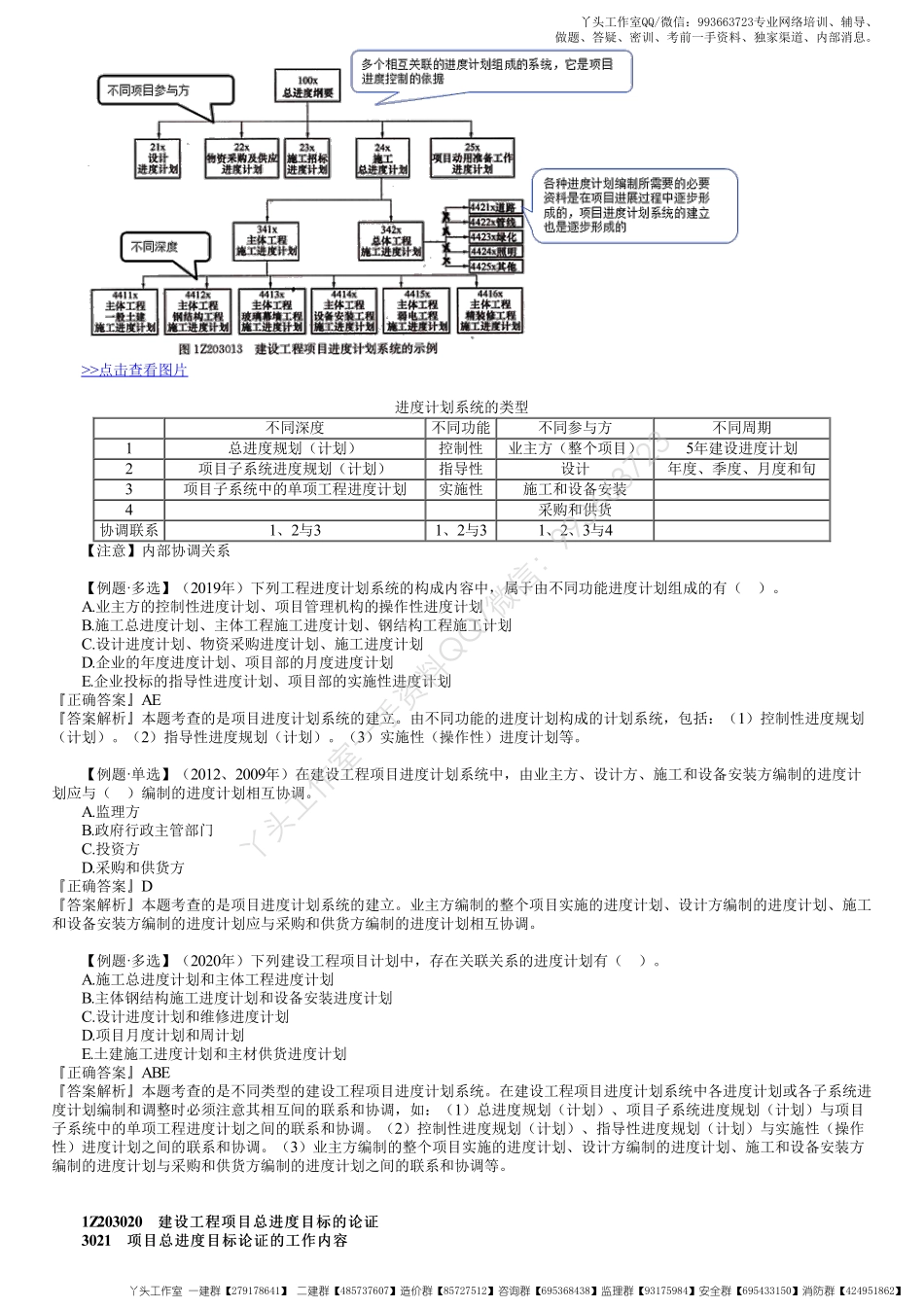

参与方目标项目管理涉及阶段任务进度质量费用安全业主动用(交付)所有质量总投资实施阶段全过程三控、三管、一协调(安全最重要)设计设计进度设计质量设计成本+项目投资主要在设计阶段,涉及其他的实施阶段与设计有关的三控、三管、一协调项目总包总包进度总包质量总投资+成本安全实施阶段全过程三控、三管、一协调施工施工进度施工质量施工成本安全主要在施工阶段与施工有关的三控、三管、一协调供货供货进度供货质量成本主要在施工阶段与供货有关的三控、三管、一协调【引言】■项目参建各方进度控制的目标和时间范畴并不相同。■进度控制是一个动态的管理过程,包括:(1)进度目标的分析和论证,其目的是论证进度目标是否合理,进度目标是否可能实现。不能实现需调整。(2)收集资料和调查研究的基础上编制进度计划;(3)进度计划的跟踪检查与调整。【考点】记顺序:论证目标→搜资料编计划→检查调整【例题·单选】(2016年)建设工程项目进度控制的过程包括:①收集资料和调查研究;②进度计划的跟踪检查;③编制进度计划;④根据进度偏差情况纠偏或调整进度计划,其正确的工作步骤是()。(07年)A.①-③-②-④B.①-②-③-④C.①-③-④-②D.③-①-②-④『正确答案』A『答案解析』本题考查的是建设工程项目进度控制。建设工程项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程。它包括:(1)进度目标的分析和论证,其目的是论证进度目标是否合理,进度目标有否可能实现。如果经过科学的论证,目标不可能实现,则必须调整目标;(2)在收集资料和调查研究的基础上编制进度计划;(3)进度计划的跟踪检查与调整,它包括定期跟踪检查所编制进度计划的执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。【例题·单选】(2010年)对建设工程项目进度目标进行分析和论证,其目的是()。A.论证进度目标是否合理B.制定进度控制措施C.论证进度目标实现的经济性D.确定调整进度目标的方法『正确答案』A『答案解析』本题考查的是建设工程项目进度控制。建设工程项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程。包括(1)进度目标的分析和论证,其目的是论证进度目标是否合理,进度目标有否可能实现,如果经过科学的论证,目标不可能实现,则必须调整目标;(2)在收集资料和调查研究的基础上编制进度计划;(3)进度计划的跟踪检查与调整,包括定期跟踪检查所编制进度计划的执行情况,...
