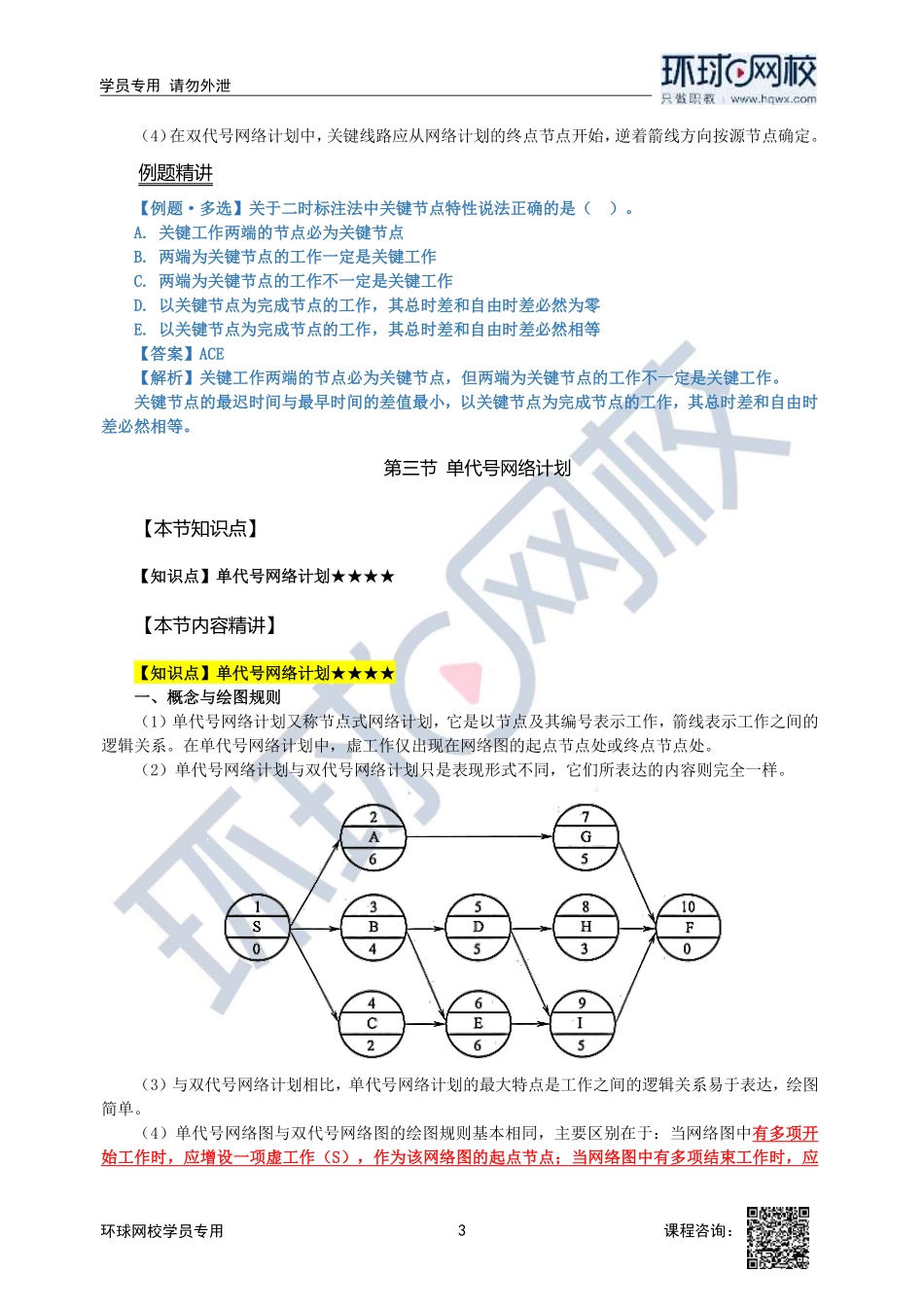

1学员专用请勿外泄课程咨询:环球网校学员专用【知识点】双代号网络图时间参数计算(节点计算法)★★★一、时间参数按节点计算法1.二时标注法为使网络计划的图面更加简洁,在双代号网络计划中,除各项工作的持续时间以外,通常只需标注两个最基本的时间参数——各项工作的最早开始时间和最迟开始时间即可,而工作的其他四个时间参数(最早完成时间、最迟完成时间、总时差和自由时差)均可根据工作的最早开始时间、最迟开始时间及持续时间导出。这种方法称为二时标注法。2.节点最早时间和最迟时间(1)节点最早时间。节点最早时间是指在双代号网络计划中,以该节点为开始节点的各项工作的最早开始时间。节点最早时间用ET表示。(2)节点最迟时间。节点最迟时间是指在双代号网络计划中,以该节点为完成节点的各项工作的最迟完成时间。节点最迟时间用LT表示。3.计算过程:4.关键节点及其特性(1)在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。(2)关键节点的最迟时间与最早时间的差值最小。特别注意,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。(3)关键节点的特性①开始节点和完成节点均为关键节点的工作,不一定是关键工作。2课程咨询:环球网校学员专用学员专用请勿外泄②以关键节点为完成节点的工作,其总时差和自由时差必然相等。③当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项工作的总时差均相等。在这些工作中,除以关键节点为完成的节点的工作自由时差等于总时差外,其余工作的自由时差均为零。④当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各项工作的总时差不一定相等。在这些工作中,除以关键节点为完成的节点的工作自由时差等于总时差外,其余工作的自由时差均为零。5.利用关键节点判断关键工作和关键线路①当利用关键节点判别关键工作时,还要满足下列判别式:ETi+Di-j=ETj或LTi+Di-j=LTj式中ETi——工作的开始节点(关键节点)i的最早时间;Di-j——工作i-j的持续时间;ETj——工作i-j的完成节点(关键节点)j的最早时间;LTi——工作i-j的开始节点(关键节点i的最迟时间;LTj——工作i-j的完成节点(关键节点)j的最迟时间。②如果两个关键节点之间的工作符合上述判别式,则该工作必然为关键工作,...
