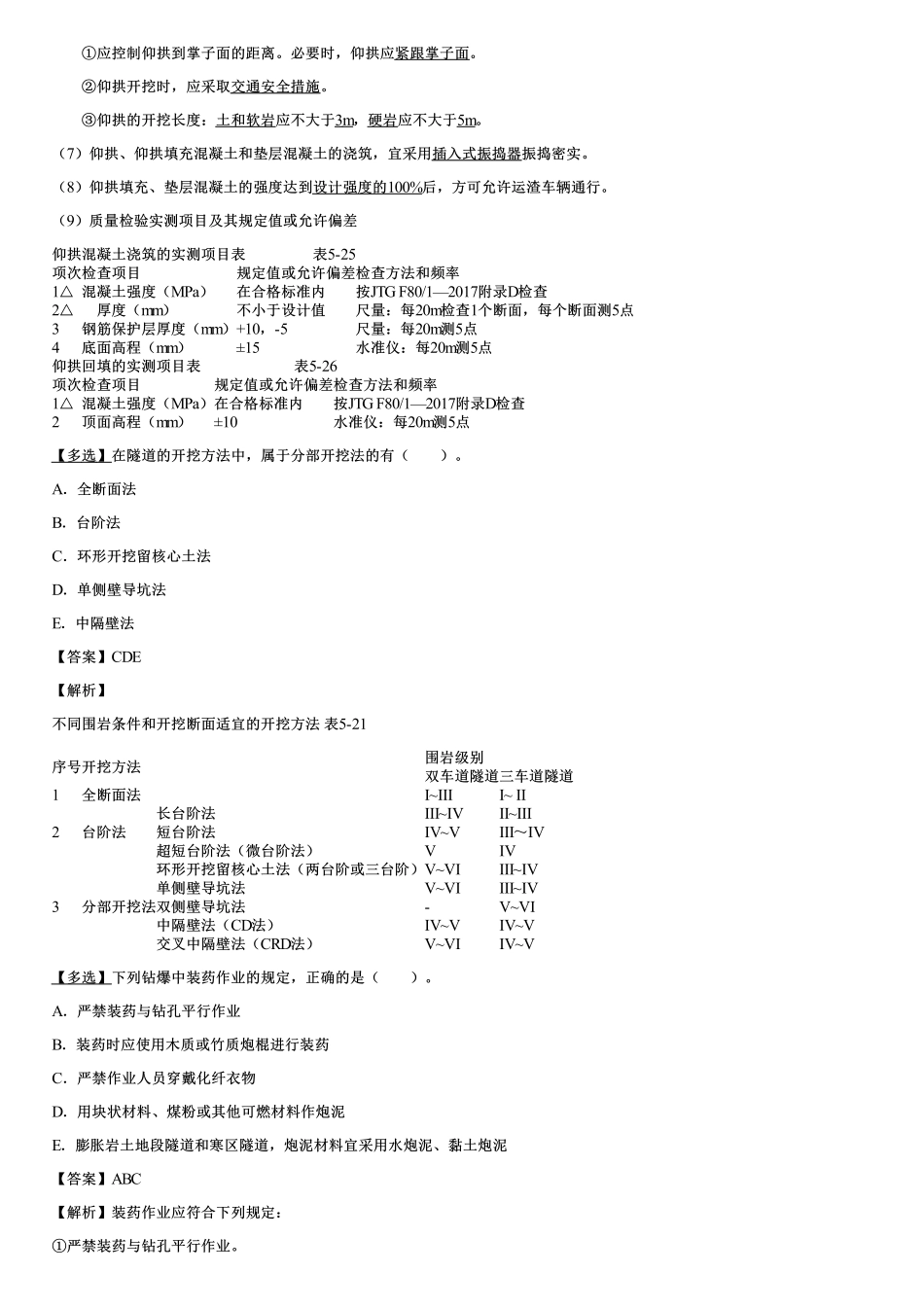

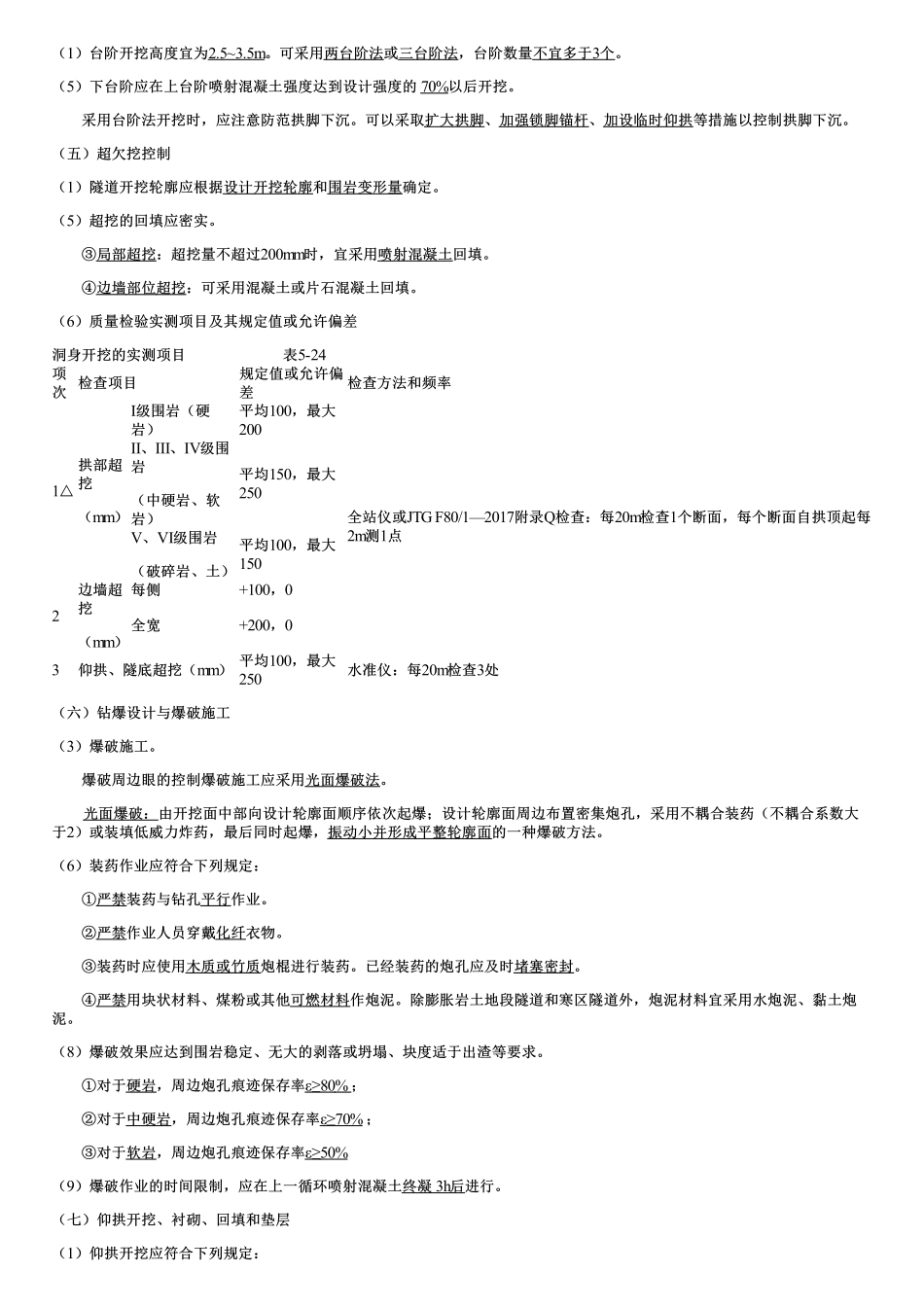

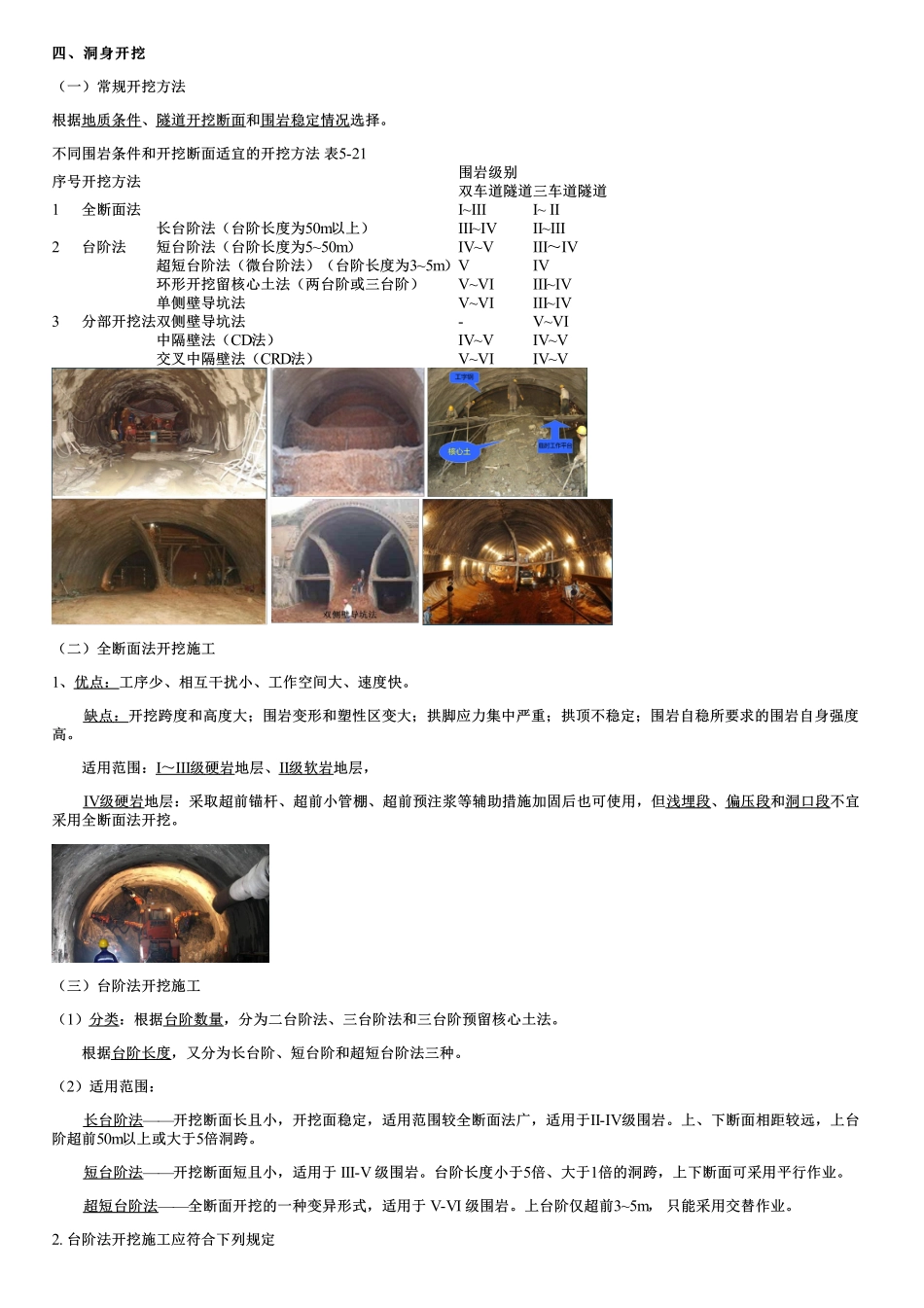

四、洞身开挖四、洞身开挖(一)常规开挖方法根据地质条件、隧道开挖断面和围岩稳定情况选择。不同围岩条件和开挖断面适宜的开挖方法表5-21序号开挖方法围岩级别双车道隧道三车道隧道1全断面法Ⅰ~ⅢⅠ~Ⅱ2台阶法长台阶法(台阶长度为50m以上)Ⅲ~ⅣⅡ~Ⅲ短台阶法(台阶长度为5~50m)Ⅳ~ⅤⅢ~Ⅳ超短台阶法(微台阶法)(台阶长度为3~5m)ⅤⅣ3分部开挖法环形开挖留核心土法(两台阶或三台阶)Ⅴ~ⅥⅢ~Ⅳ单侧壁导坑法Ⅴ~ⅥⅢ~Ⅳ双侧壁导坑法-Ⅴ~Ⅵ中隔壁法(CD法)Ⅳ~ⅤⅣ~Ⅴ交叉中隔壁法(CRD法)Ⅴ~ⅥⅣ~Ⅴ(二)全断面法开挖施工1、优点:工序少、相互干扰小、工作空间大、速度快。缺点:开挖跨度和高度大;围岩变形和塑性区变大;拱脚应力集中严重;拱顶不稳定;围岩自稳所要求的围岩自身强度高。适用范围:I~Ⅲ级硬岩地层、Ⅱ级软岩地层,Ⅳ级硬岩地层:采取超前锚杆、超前小管棚、超前预注浆等辅助措施加固后也可使用,但浅埋段、偏压段和洞口段不宜采用全断面法开挖。(三)台阶法开挖施工(1)分类:根据台阶数量,分为二台阶法、三台阶法和三台阶预留核心土法。根据台阶长度,又分为长台阶、短台阶和超短台阶法三种。(2)适用范围:长台阶法——开挖断面长且小,开挖面稳定,适用范围较全断面法广,适用于Ⅱ-Ⅳ级围岩。上、下断面相距较远,上台阶超前50m以上或大于5倍洞跨。短台阶法——开挖断面短且小,适用于III-V级围岩。台阶长度小于5倍、大于1倍的洞跨,上下断面可采用平行作业。超短台阶法——全断面开挖的一种变异形式,适用于V-VI级围岩。上台阶仅超前3~5m,只能采用交替作业。2.台阶法开挖施工应符合下列规定(1)台阶开挖高度宜为2.5~3.5m。可采用两台阶法或三台阶法,台阶数量不宜多于3个。(5)下台阶应在上台阶喷射混凝土强度达到设计强度的70%以后开挖。采用台阶法开挖时,应注意防范拱脚下沉。可以采取扩大拱脚、加强锁脚锚杆、加设临时仰拱等措施以控制拱脚下沉。(五)超欠挖控制(1)隧道开挖轮廓应根据设计开挖轮廓和围岩变形量确定。(5)超挖的回填应密实。③局部超挖:超挖量不超过200mm时,宜采用喷射混凝土回填。④边墙部位超挖:可采用混凝土或片石混凝土回填。(6)质量检验实测项目及其规定值或允许偏差洞身开挖的实测项目表5-24项次检查项目规定值或允许偏差检查方法和频率1△拱部超挖(mm)Ⅰ级围岩(硬岩)平均100,最大200全站仪或JTGF80/1—2017附录Q检查:每20m检查1个断面,每个断面自拱顶起每2m测1...
