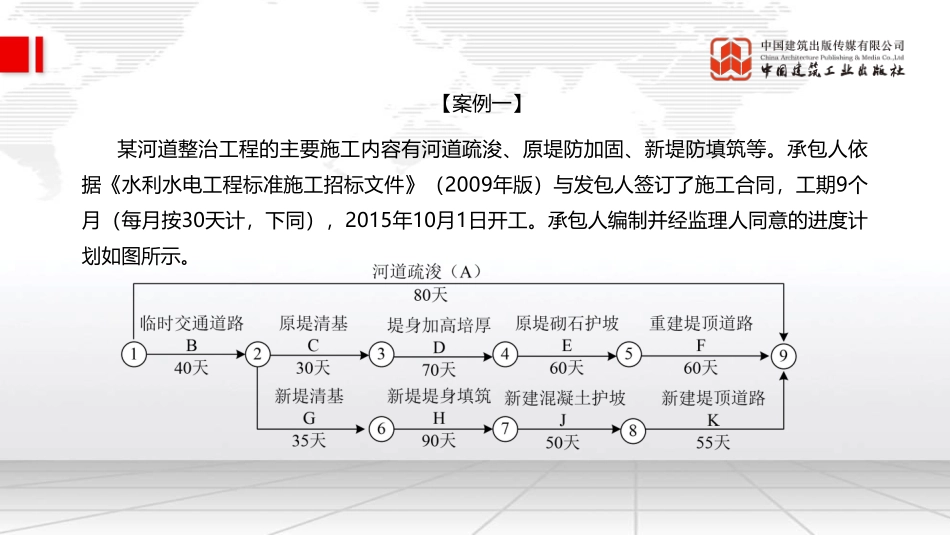

2022一级建造师《水利水电工程管理与实务》授课:刘二林感谢您下载包图网平台上提供的PPT作品,为了您和包图网以及原创作者的利益,请勿复制、传播、销售,否则将承担法律责任!包图网将对作品进行维权,按照传播下载次数进行十倍的索取赔偿!ibaotu.com【案例一】某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,工期9个月(每月按30天计,下同),2015年10月1日开工。承包人编制并经监理人同意的进度计划如图所示。感谢您下载包图网平台上提供的PPT作品,为了您和包图网以及原创作者的利益,请勿复制、传播、销售,否则将承担法律责任!包图网将对作品进行维权,按照传播下载次数进行十倍的索取赔偿!ibaotu.com本工程施工中发生以下事件:事件一:工程如期开工,但因征地未按期完成,导致“临时交通道路”推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成。承包人确定了工期优化方案:(1)“原堤防加固”按增加费用最小原则进行工期优化,相应的工期优化—费用关系见表2-1;(2)“新堤填筑”采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整—费用增加情况见表2-2;(3)河道疏浚计划于2015年12月1日开始。感谢您下载包图网平台上提供的PPT作品,为了您和包图网以及原创作者的利益,请勿复制、传播、销售,否则将承担法律责任!包图网将对作品进行维权,按照传播下载次数进行十倍的索取赔偿!ibaotu.com表2-1“原堤防加固”工期优化—费用表代码工作名称计划工作时间(天)最短工作时间(天)费用增加率(万元/天)C原堤清基3030D堤身加高培厚70652.6E原堤砌石护坡60582.4F重建堤顶道路60452.8感谢您下载包图网平台上提供的PPT作品,为了您和包图网以及原创作者的利益,请勿复制、传播、销售,否则将承担法律责任!包图网将对作品进行维权,按照传播下载次数进行十倍的索取赔偿!ibaotu.com表2-2“新堤填筑”计划调整—费用增加表代码工作名称工作时间(天)紧前工作增加费用(万元)G新堤清基35-H1新堤堤身填筑Ⅰ80G25H2新堤堤身填筑Ⅱ30GJ1新建混凝土护坡Ⅰ40H122J2新建混凝土护坡Ⅱ20H2K新建堤顶道路55J1、J2感谢您下载包图网平台上提供的PPT作品,为了您和包图网以及原创作者的利益,请勿复制、传播、销售,否则将承担法律责任!包图网将对作品进行维权,按照传播下载次数进行十倍的...
