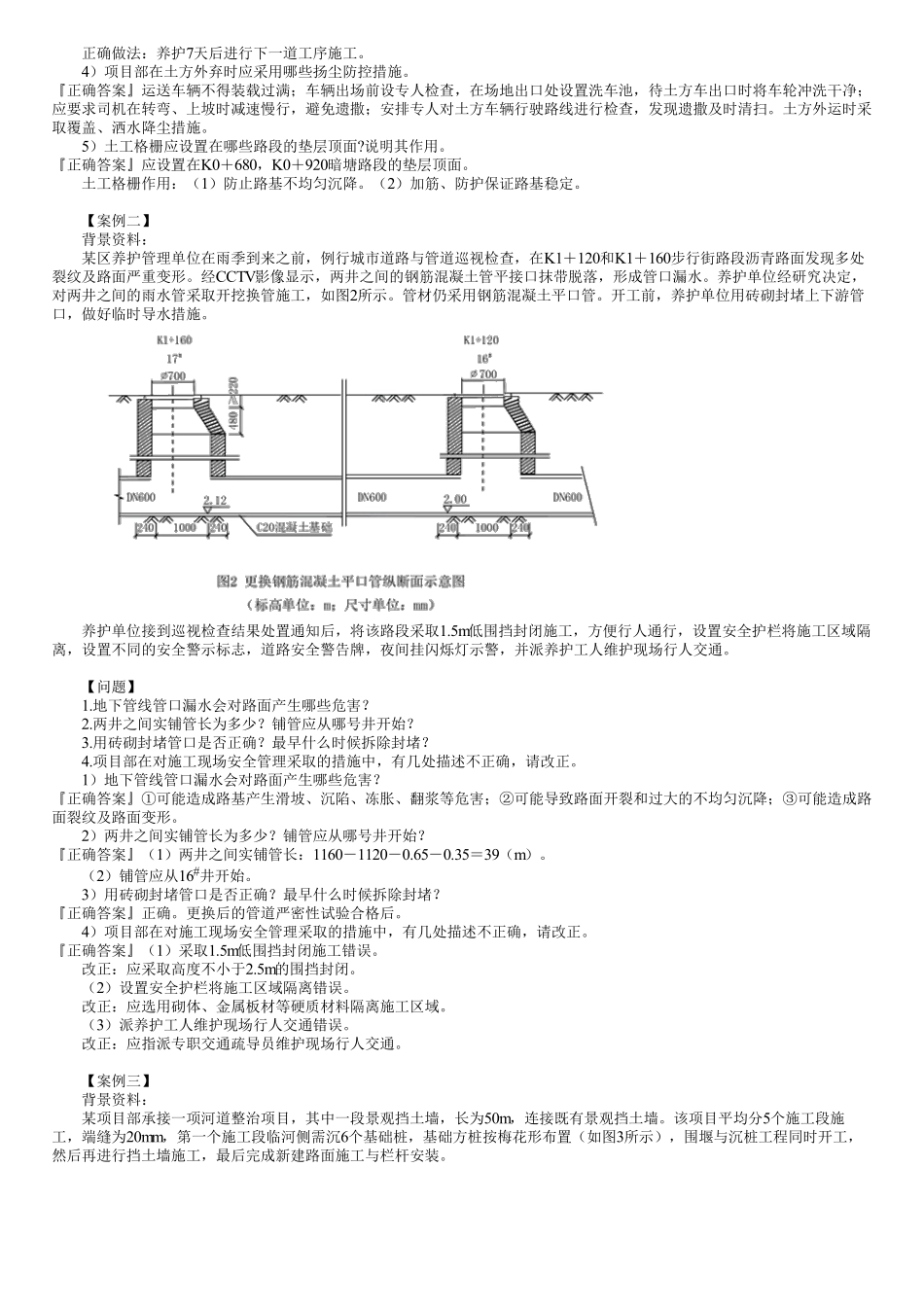

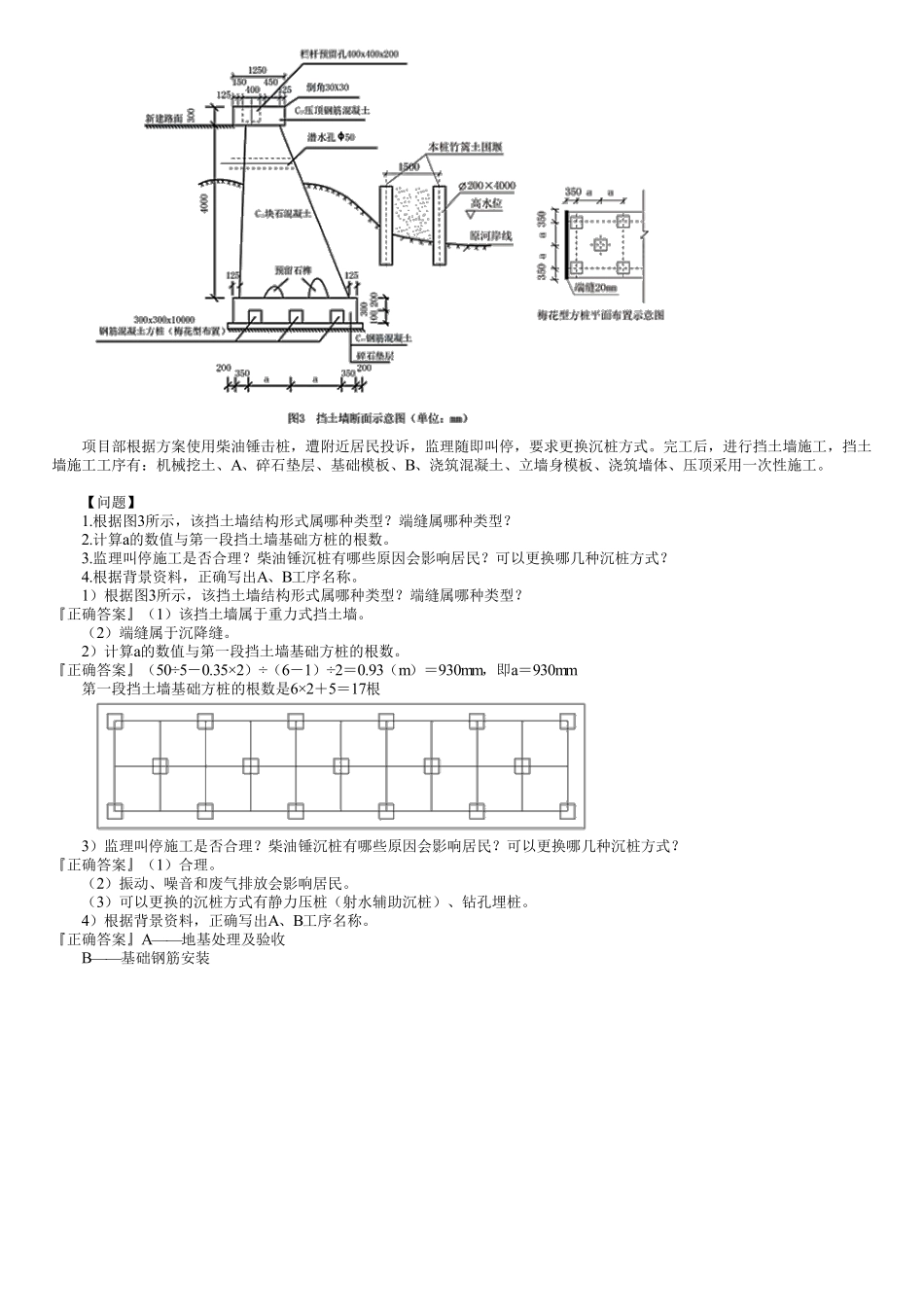

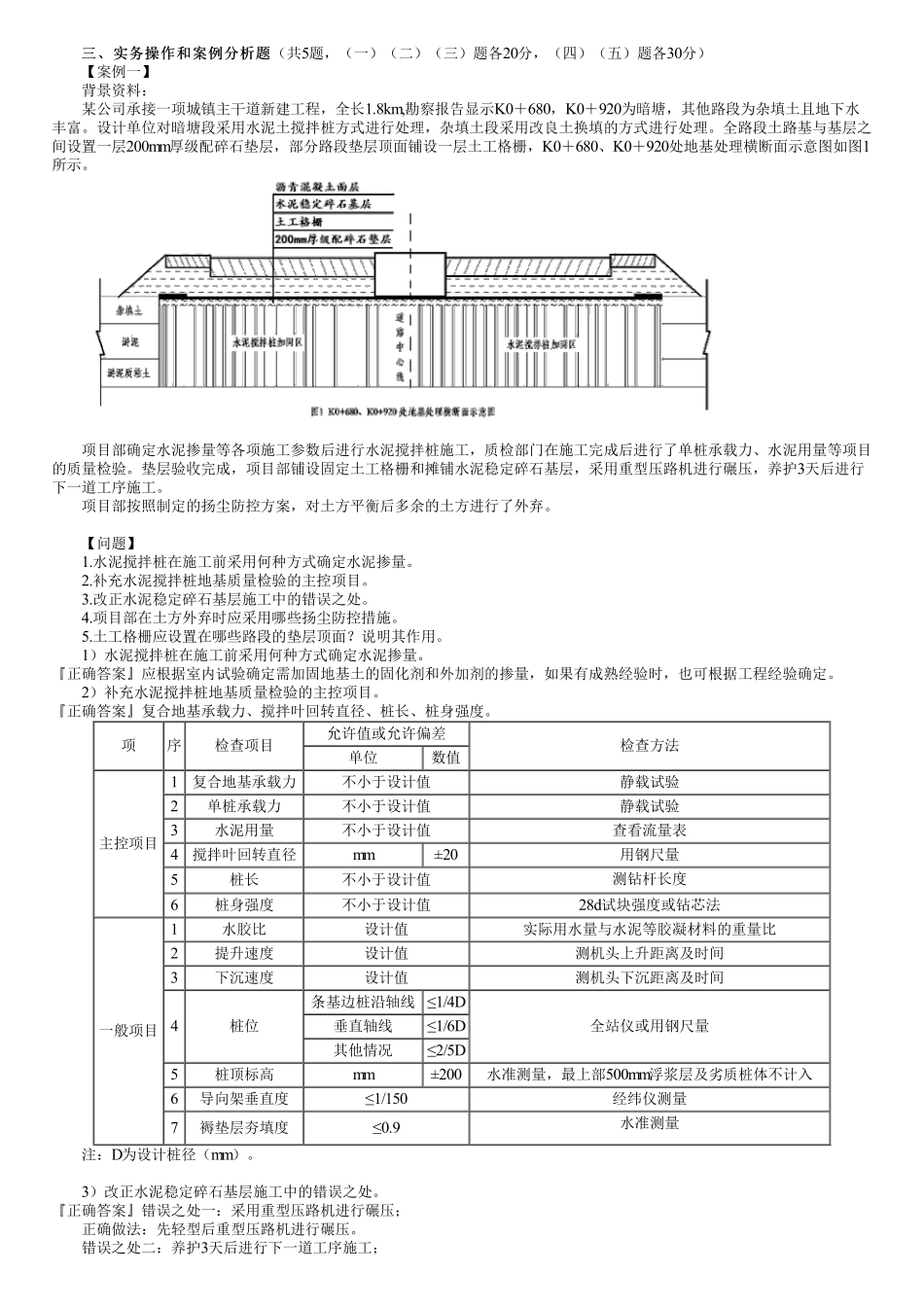

三、实务操作和案例分析题三、实务操作和案例分析题(共5题,(一)(二)(三)题各20分,(四)(五)题各30分)【案例一】背景资料:某公司承接一项城镇主干道新建工程,全长1.8km,勘察报告显示K0+680,K0+920为暗塘,其他路段为杂填土且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图1所示。项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3天后进行下一道工序施工。项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。【问题】1.水泥搅拌桩在施工前采用何种方式确定水泥掺量。2.补充水泥搅拌桩地基质量检验的主控项目。3.改正水泥稳定碎石基层施工中的错误之处。4.项目部在土方外弃时应采用哪些扬尘防控措施。5.土工格栅应设置在哪些路段的垫层顶面?说明其作用。1)水泥搅拌桩在施工前采用何种方式确定水泥掺量。『正确答案』应根据室内试验确定需加固地基土的固化剂和外加剂的掺量,如果有成熟经验时,也可根据工程经验确定。2)补充水泥搅拌桩地基质量检验的主控项目。『正确答案』复合地基承载力、搅拌叶回转直径、桩长、桩身强度。项序检查项目允许值或允许偏差检查方法单位数值主控项目1复合地基承载力不小于设计值静载试验2单桩承载力不小于设计值静载试验3水泥用量不小于设计值查看流量表4搅拌叶回转直径mm±20用钢尺量5桩长不小于设计值测钻杆长度6桩身强度不小于设计值28d试块强度或钻芯法一般项目1水胶比设计值实际用水量与水泥等胶凝材料的重量比2提升速度设计值测机头上升距离及时间3下沉速度设计值测机头下沉距离及时间4桩位条基边桩沿轴线≤1/4D全站仪或用钢尺量垂直轴线≤1/6D其他情况≤2/5D5桩顶标高mm±200水准测量,最上部500mm浮浆层及劣质桩体不计入6导向架垂直度≤1/150经纬仪测量7褥垫层夯填度≤0.9水准测量注:D为设计桩径(mm)。3)改正水泥稳定碎石基层施工中的错误之处。『正确答案』错误之处一:采用重型压路机进行碾压;正确做法:先轻型后重型压路机进行碾压。错误之处二:养护3天后进行下一道工序施工;正确做法:养护7天后...
