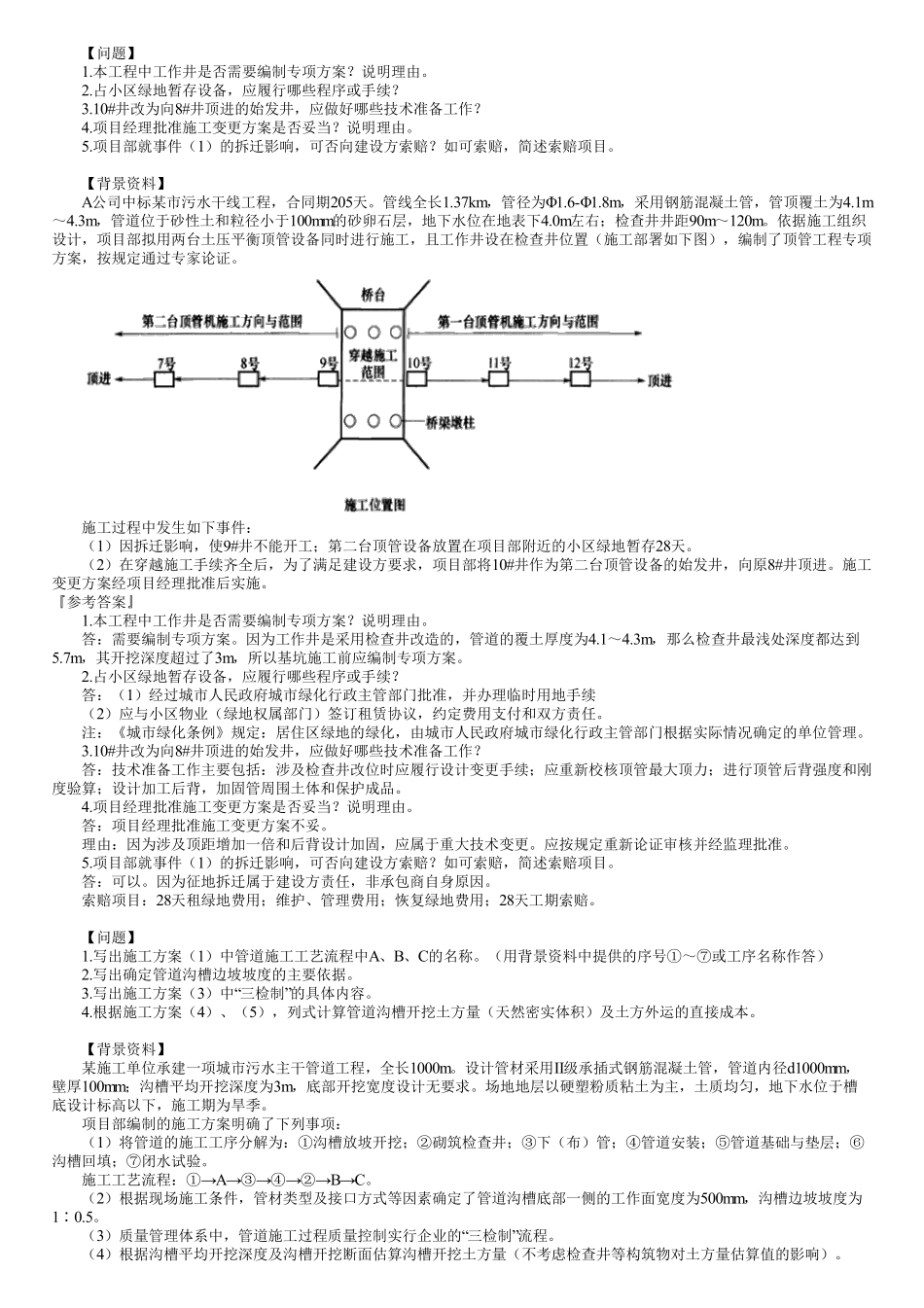

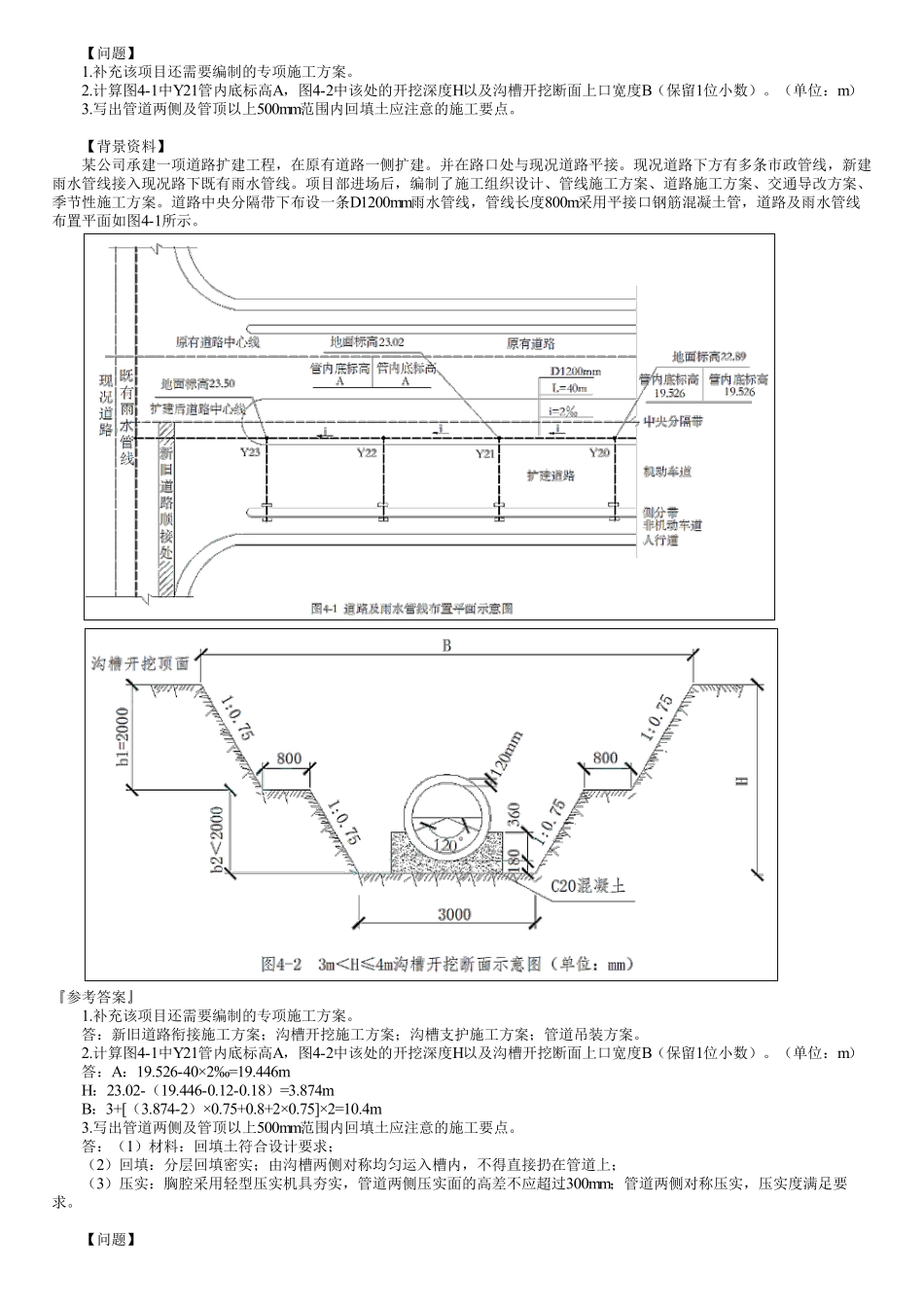

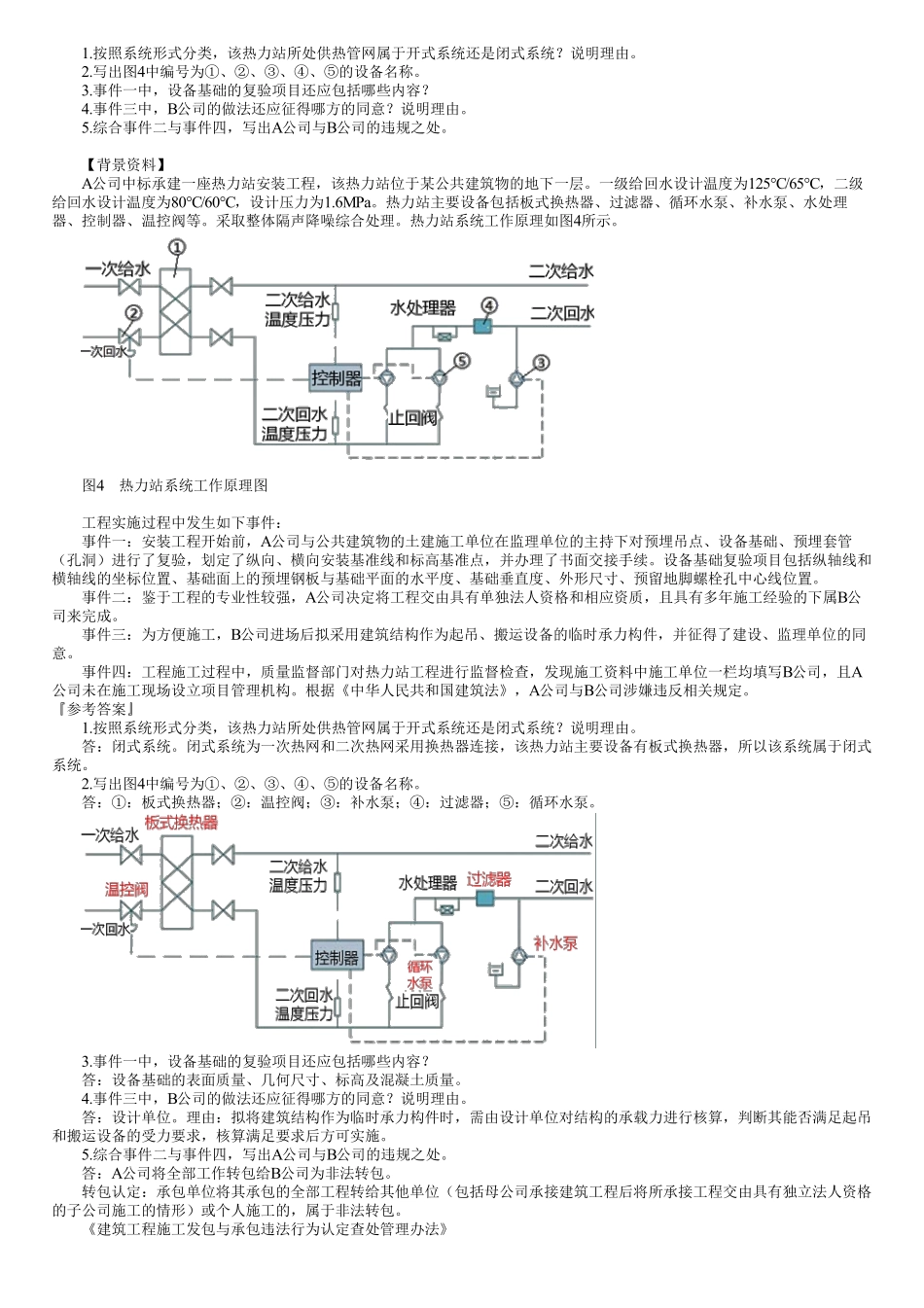

【问题】1.补充该项目还需要编制的专项施工方案。2.计算图4-1中Y21管内底标高A,图4-2中该处的开挖深度H以及沟槽开挖断面上口宽度B(保留1位小数)。(单位:m)3.写出管道两侧及管顶以上500mm范围内回填土应注意的施工要点。【背景资料】某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口处与现况道路平接。现况道路下方有多条市政管线,新建雨水管线接入现况路下既有雨水管线。项目部进场后,编制了施工组织设计、管线施工方案、道路施工方案、交通导改方案、季节性施工方案。道路中央分隔带下布设一条D1200mm雨水管线,管线长度800m采用平接口钢筋混凝土管,道路及雨水管线布置平面如图4-1所示。『参考答案』1.补充该项目还需要编制的专项施工方案。答:新旧道路衔接施工方案;沟槽开挖施工方案;沟槽支护施工方案;管道吊装方案。2.计算图4-1中Y21管内底标高A,图4-2中该处的开挖深度H以及沟槽开挖断面上口宽度B(保留1位小数)。(单位:m)答:A:19.526-40×2‰=19.446mH:23.02-(19.446-0.12-0.18)=3.874mB:3+[(3.874-2)×0.75+0.8+2×0.75]×2=10.4m3.写出管道两侧及管顶以上500mm范围内回填土应注意的施工要点。答:(1)材料:回填土符合设计要求;(2)回填:分层回填密实;由沟槽两侧对称均匀运入槽内,不得直接扔在管道上;(3)压实:胸腔采用轻型压实机具夯实,管道两侧压实面的高差不应超过300mm;管道两侧对称压实,压实度满足要求。【问题】1.按照系统形式分类,该热力站所处供热管网属于开式系统还是闭式系统?说明理由。2.写出图4中编号为①、②、③、④、⑤的设备名称。3.事件一中,设备基础的复验项目还应包括哪些内容?4.事件三中,B公司的做法还应征得哪方的同意?说明理由。5.综合事件二与事件四,写出A公司与B公司的违规之处。【背景资料】A公司中标承建一座热力站安装工程,该热力站位于某公共建筑物的地下一层。一级给回水设计温度为125℃/65℃,二级给回水设计温度为80℃/60℃,设计压力为1.6MPa。热力站主要设备包括板式换热器、过滤器、循环水泵、补水泵、水处理器、控制器、温控阀等。采取整体隔声降噪综合处理。热力站系统工作原理如图4所示。图4热力站系统工作原理图工程实施过程中发生如下事件:事件一:安装工程开始前,A公司与公共建筑物的土建施工单位在监理单位的主持下对预埋吊点、设备基础、预埋套管(孔洞)进行了复验,划定了纵向、横向安装基准线和标高基准点,并办理了书面交接手续。...
