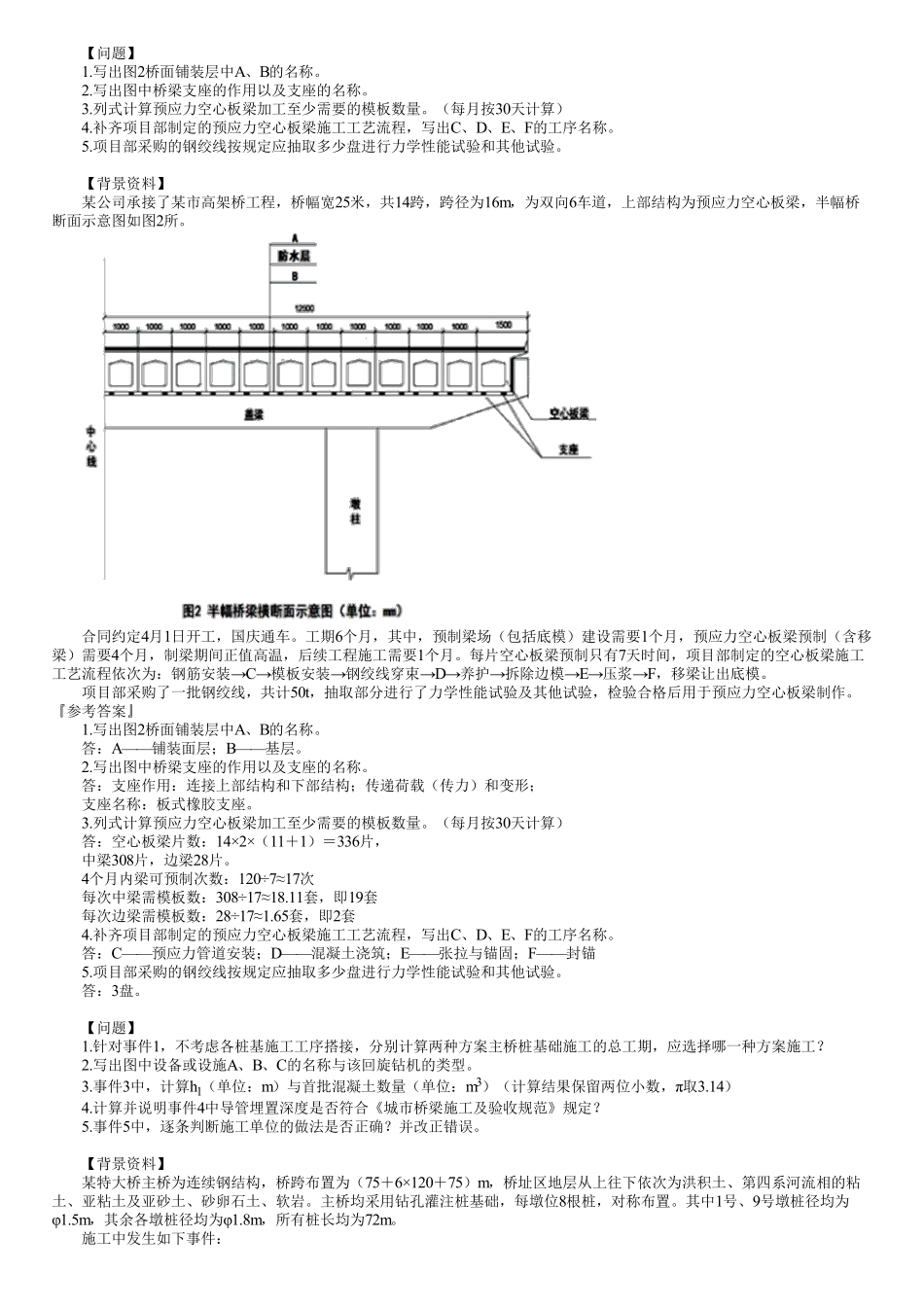

【问题】1.写出图2桥面铺装层中A、B的名称。2.写出图中桥梁支座的作用以及支座的名称。3.列式计算预应力空心板梁加工至少需要的模板数量。(每月按30天计算)4.补齐项目部制定的预应力空心板梁施工工艺流程,写出C、D、E、F的工序名称。5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他试验。【背景资料】某公司承接了某市高架桥工程,桥幅宽25米,共14跨,跨径为16m,为双向6车道,上部结构为预应力空心板梁,半幅桥断面示意图如图2所。合同约定4月1日开工,国庆通车。工期6个月,其中,预制梁场(包括底模)建设需要1个月,预应力空心板梁预制(含移梁)需要4个月,制梁期间正值高温,后续工程施工需要1个月。每片空心板梁预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆→F,移梁让出底模。项目部采购了一批钢绞线,共计50t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板梁制作。『参考答案』1.写出图2桥面铺装层中A、B的名称。答:A——铺装面层;B——基层。2.写出图中桥梁支座的作用以及支座的名称。答:支座作用:连接上部结构和下部结构;传递荷载(传力)和变形;支座名称:板式橡胶支座。3.列式计算预应力空心板梁加工至少需要的模板数量。(每月按30天计算)答:空心板梁片数:14×2×(11+1)=336片,中梁308片,边梁28片。4个月内梁可预制次数:120÷7≈17次每次中梁需模板数:308÷17≈18.11套,即19套每次边梁需模板数:28÷17≈1.65套,即2套4.补齐项目部制定的预应力空心板梁施工工艺流程,写出C、D、E、F的工序名称。答:C——预应力管道安装;D——混凝土浇筑;E——张拉与锚固;F——封锚5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他试验。答:3盘。【问题】1.针对事件1,不考虑各桩基施工工序搭接,分别计算两种方案主桥桩基础施工的总工期,应选择哪一种方案施工?2.写出图中设备或设施A、B、C的名称与该回旋钻机的类型。3.事件3中,计算h1(单位:m)与首批混凝土数量(单位:m3)(计算结果保留两位小数,π取3.14)4.计算并说明事件4中导管埋置深度是否符合《城市桥梁施工及验收规范》规定?5.事件5中,逐条判断施工单位的做法是否正确?并改正错误。【背景资料】某特大桥主桥为连续钢结构,桥跨布置为(75+6×120+75)m,桥址区地层从上往下依次为洪积土、第四系河流相的粘土、亚...
