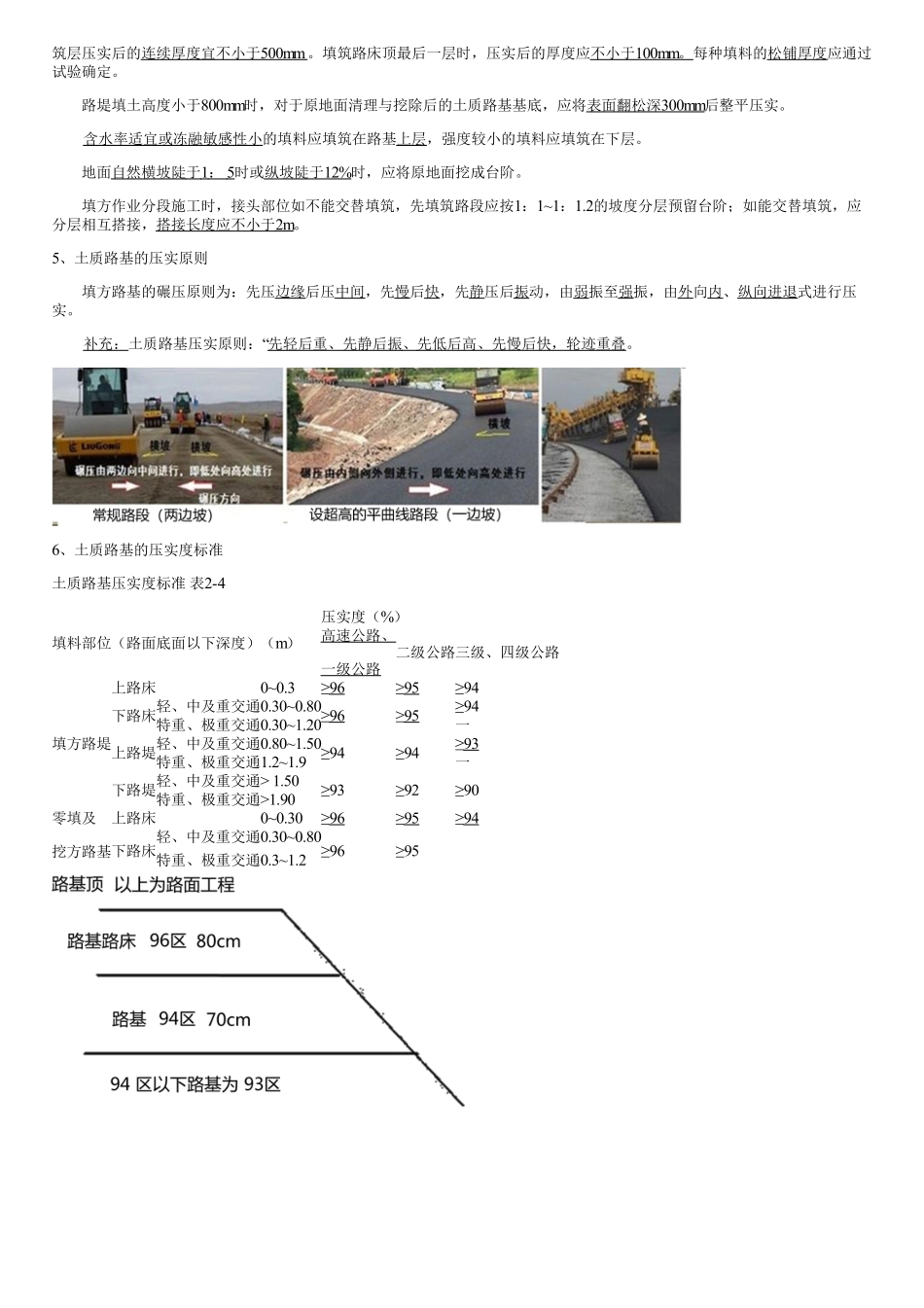

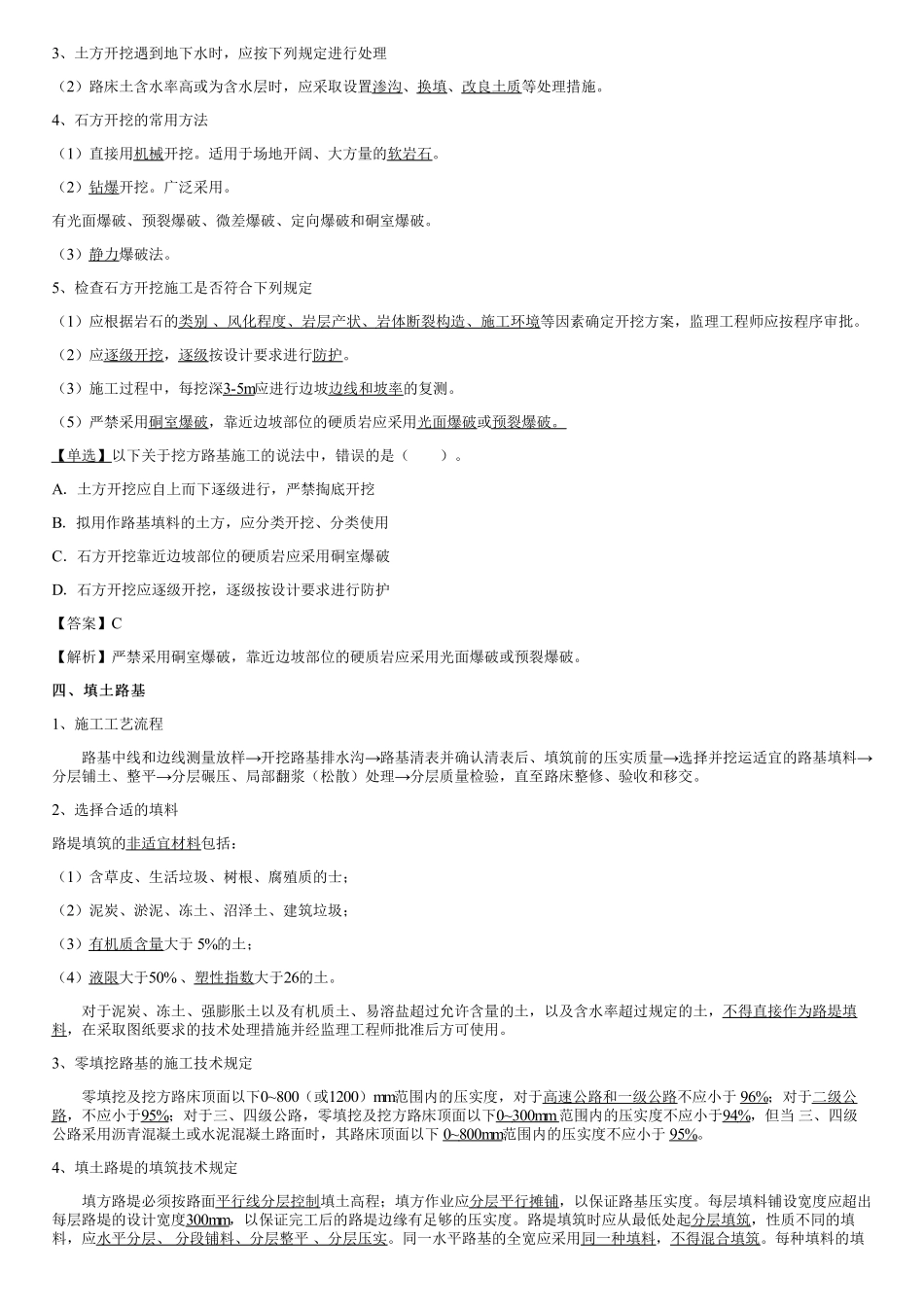

3、土方开挖遇到地下水时,应按下列规定进行处理(2)路床土含水率高或为含水层时,应采取设置渗沟、换填、改良土质等处理措施。4、石方开挖的常用方法(1)直接用机械开挖。适用于场地开阔、大方量的软岩石。(2)钻爆开挖。广泛采用。有光面爆破、预裂爆破、微差爆破、定向爆破和硐室爆破。(3)静力爆破法。5、检查石方开挖施工是否符合下列规定(1)应根据岩石的类别、风化程度、岩层产状、岩体断裂构造、施工环境等因素确定开挖方案,监理工程师应按程序审批。(2)应逐级开挖,逐级按设计要求进行防护。(3)施工过程中,每挖深3-5m应进行边坡边线和坡率的复测。(5)严禁采用硐室爆破,靠近边坡部位的硬质岩应采用光面爆破或预裂爆破。【单选】以下关于挖方路基施工的说法中,错误的是()。A.土方开挖应自上而下逐级进行,严禁掏底开挖B.拟用作路基填料的土方,应分类开挖、分类使用C.石方开挖靠近边坡部位的硬质岩应采用硐室爆破D.石方开挖应逐级开挖,逐级按设计要求进行防护【答案】C【解析】严禁采用硐室爆破,靠近边坡部位的硬质岩应采用光面爆破或预裂爆破。四、填土四、填土路基路基1、施工工艺流程路基中线和边线测量放样→开挖路基排水沟→路基清表并确认清表后、填筑前的压实质量→选择并挖运适宜的路基填料→分层铺土、整平→分层碾压、局部翻浆(松散)处理→分层质量检验,直至路床整修、验收和移交。2、选择合适的填料路堤填筑的非适宜材料包括:(1)含草皮、生活垃圾、树根、腐殖质的士;(2)泥炭、淤泥、冻土、沼泽土、建筑垃圾;(3)有机质含量大于5%的土;(4)液限大于50%、塑性指数大于26的土。对于泥炭、冻土、强膨胀土以及有机质土、易溶盐超过允许含量的土,以及含水率超过规定的土,不得直接作为路堤填料,在采取图纸要求的技术处理措施并经监理工程师批准后方可使用。3、零填挖路基的施工技术规定零填挖及挖方路床顶面以下0~800(或1200)mm范围内的压实度,对于高速公路和一级公路不应小于96%;对于二级公路,不应小于95%;对于三、四级公路,零填挖及挖方路床顶面以下0~300mm范围内的压实度不应小于94%,但当三、四级公路采用沥青混凝土或水泥混凝土路面时,其路床顶面以下0~800mm范围内的压实度不应小于95%。4、填土路堤的填筑技术规定填方路堤必须按路面平行线分层控制填土高程;填方作业应分层平行摊铺,以保证路基压实度。每层填料铺设宽度应超出每层路堤的设计宽度300mm,以保证完工后的路堤边缘有...
