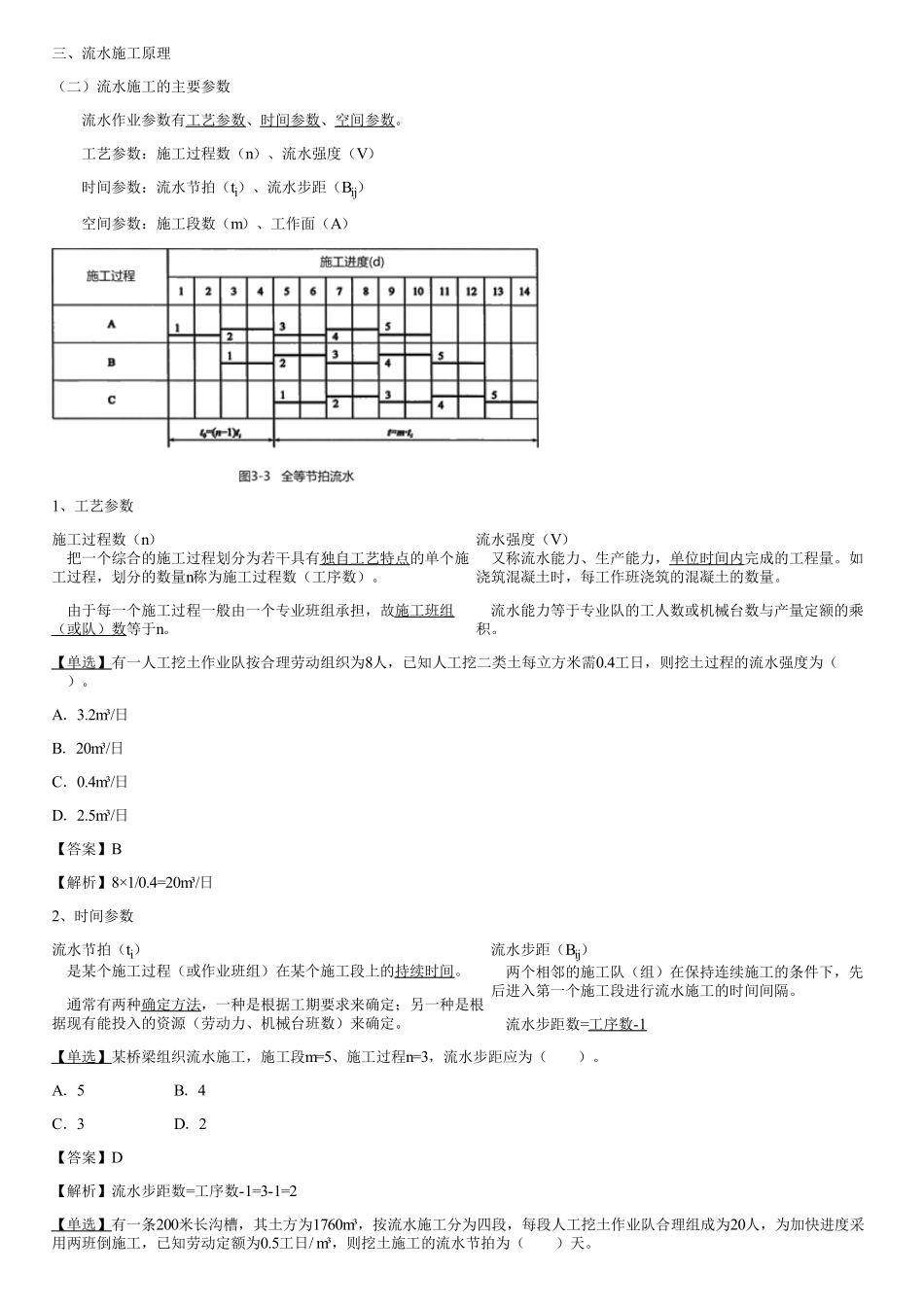

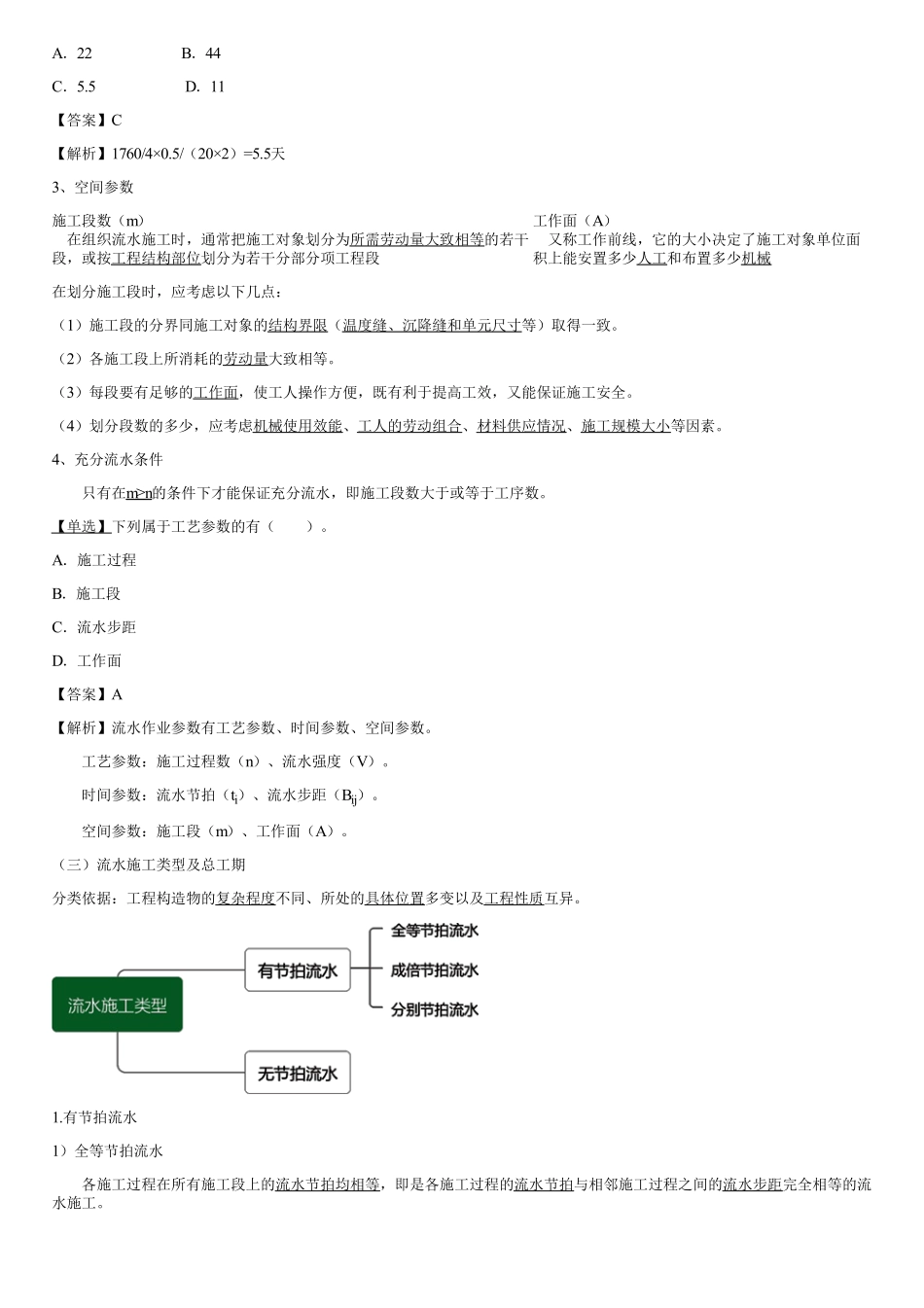

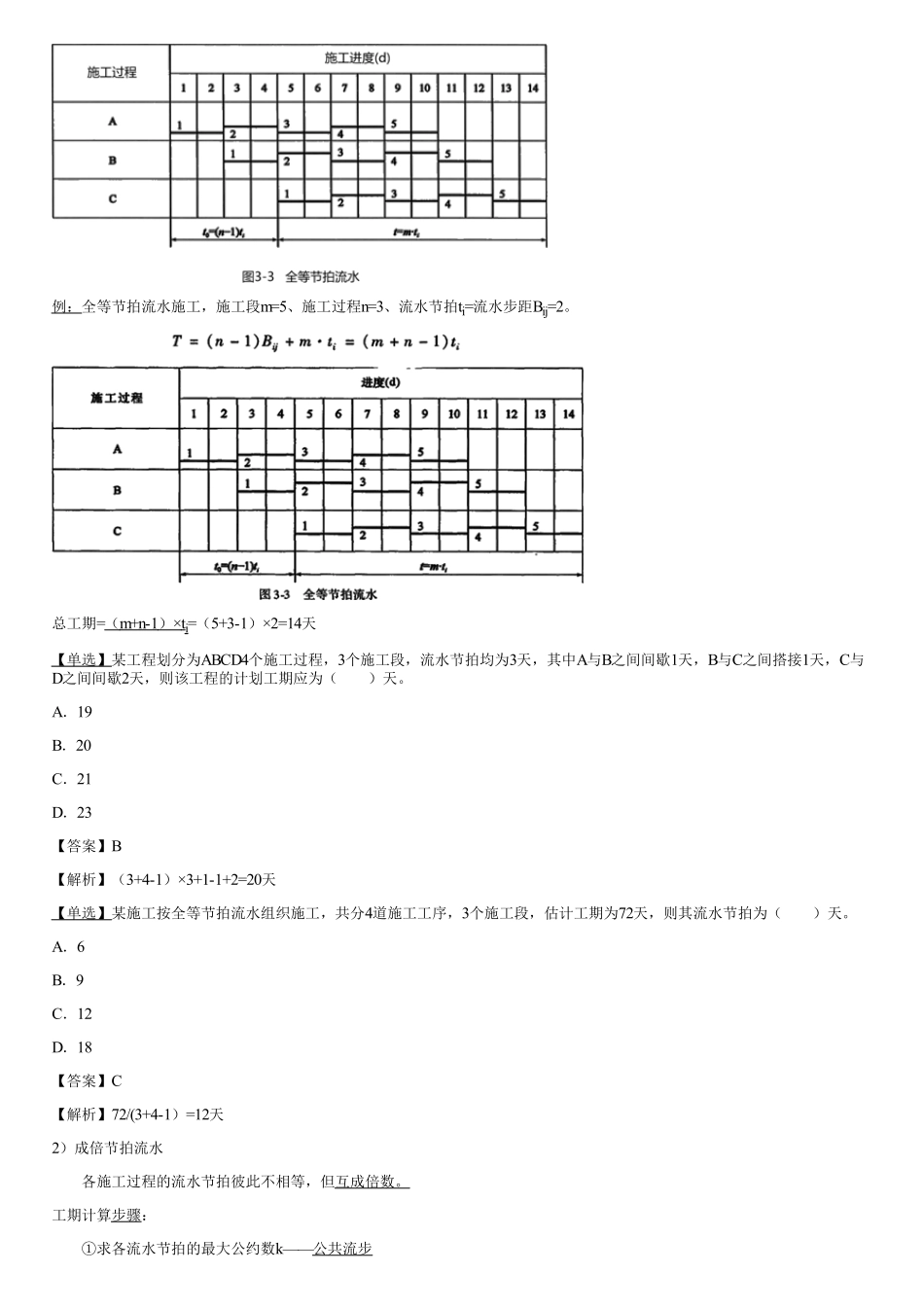

三、流水施工原理(二)流水施工的主要参数流水作业参数有工艺参数、时间参数、空间参数。工艺参数:施工过程数(n)、流水强度(V)时间参数:流水节拍(ti)、流水步距(Bij)空间参数:施工段数(m)、工作面(A)1、工艺参数施工过程数(n)流水强度(V)把一个综合的施工过程划分为若干具有独自工艺特点的单个施工过程,划分的数量n称为施工过程数(工序数)。由于每一个施工过程一般由一个专业班组承担,故施工班组(或队)数等于n。又称流水能力、生产能力,单位时间内完成的工程量。如浇筑混凝土时,每工作班浇筑的混凝土的数量。流水能力等于专业队的工人数或机械台数与产量定额的乘积。【单选】有一人工挖土作业队按合理劳动组织为8人,已知人工挖二类土每立方米需0.4工日,则挖土过程的流水强度为()。A.3.2m³/日B.20m³/日C.0.4m³/日D.2.5m³/日【答案】B【解析】8×1/0.4=20m³/日2、时间参数流水节拍(ti)流水步距(Bij)是某个施工过程(或作业班组)在某个施工段上的持续时间。通常有两种确定方法,一种是根据工期要求来确定;另一种是根据现有能投入的资源(劳动力、机械台班数)来确定。两个相邻的施工队(组)在保持连续施工的条件下,先后进入第一个施工段进行流水施工的时间间隔。流水步距数=工序数-1【单选】某桥梁组织流水施工,施工段m=5、施工过程n=3,流水步距应为()。A.5B.4C.3D.2【答案】D【解析】流水步距数=工序数-1=3-1=2【单选】有一条200米长沟槽,其土方为1760m³,按流水施工分为四段,每段人工挖土作业队合理组成为20人,为加快进度采用两班倒施工,已知劳动定额为0.5工日/m³,则挖土施工的流水节拍为()天。A.22B.44C.5.5D.11【答案】C【解析】1760/4×0.5/(20×2)=5.5天3、空间参数施工段数(m)工作面(A)在组织流水施工时,通常把施工对象划分为所需劳动量大致相等的若干段,或按工程结构部位划分为若干分部分项工程段又称工作前线,它的大小决定了施工对象单位面积上能安置多少人工和布置多少机械在划分施工段时,应考虑以下几点:(1)施工段的分界同施工对象的结构界限(温度缝、沉降缝和单元尺寸等)取得一致。(2)各施工段上所消耗的劳动量大致相等。(3)每段要有足够的工作面,使工人操作方便,既有利于提高工效,又能保证施工安全。(4)划分段数的多少,应考虑机械使用效能、工人的劳动组合、材料供应情况、施工规模大小等因素。4、充分流水条件只有在m≥n的条件下才能...
