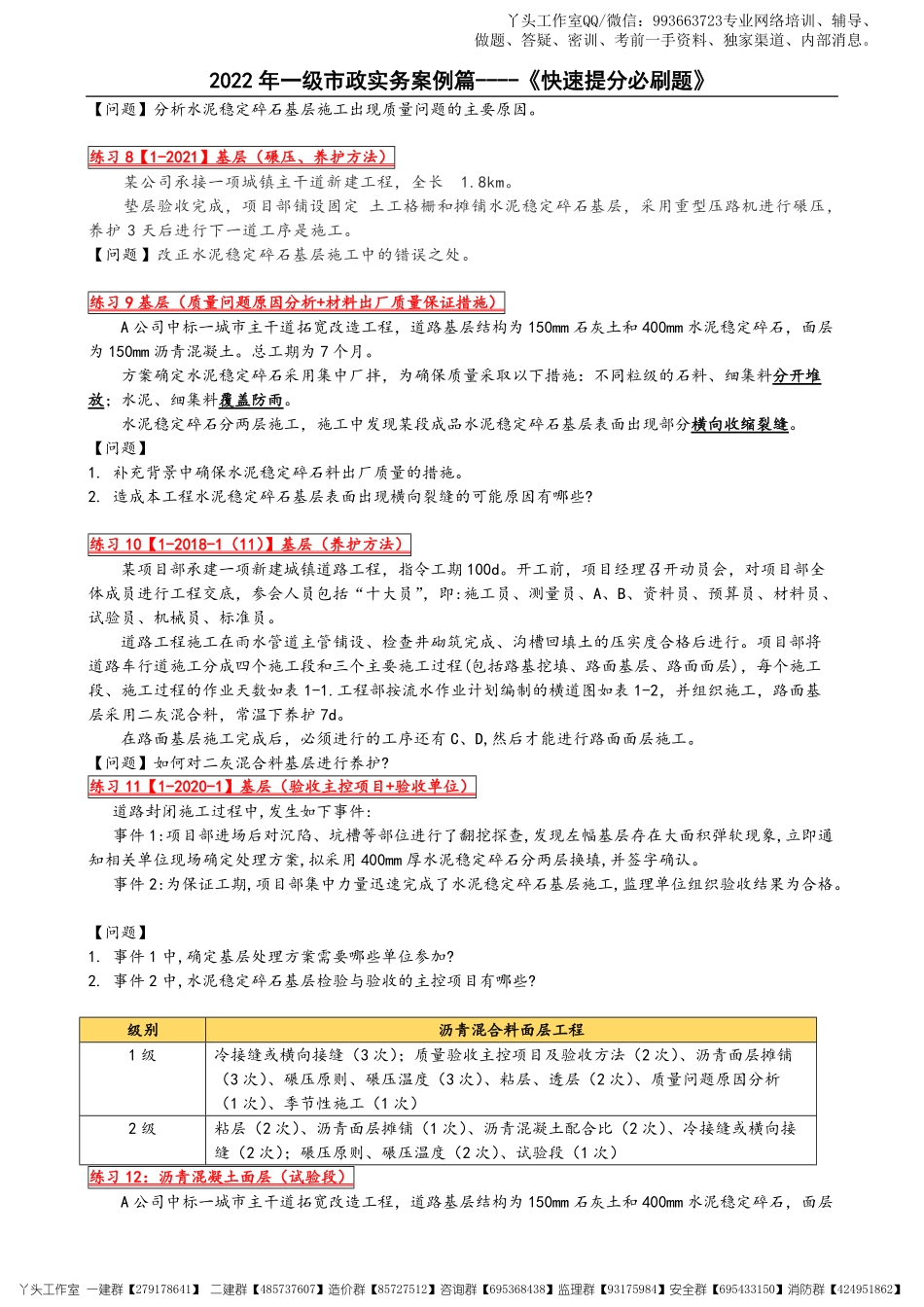

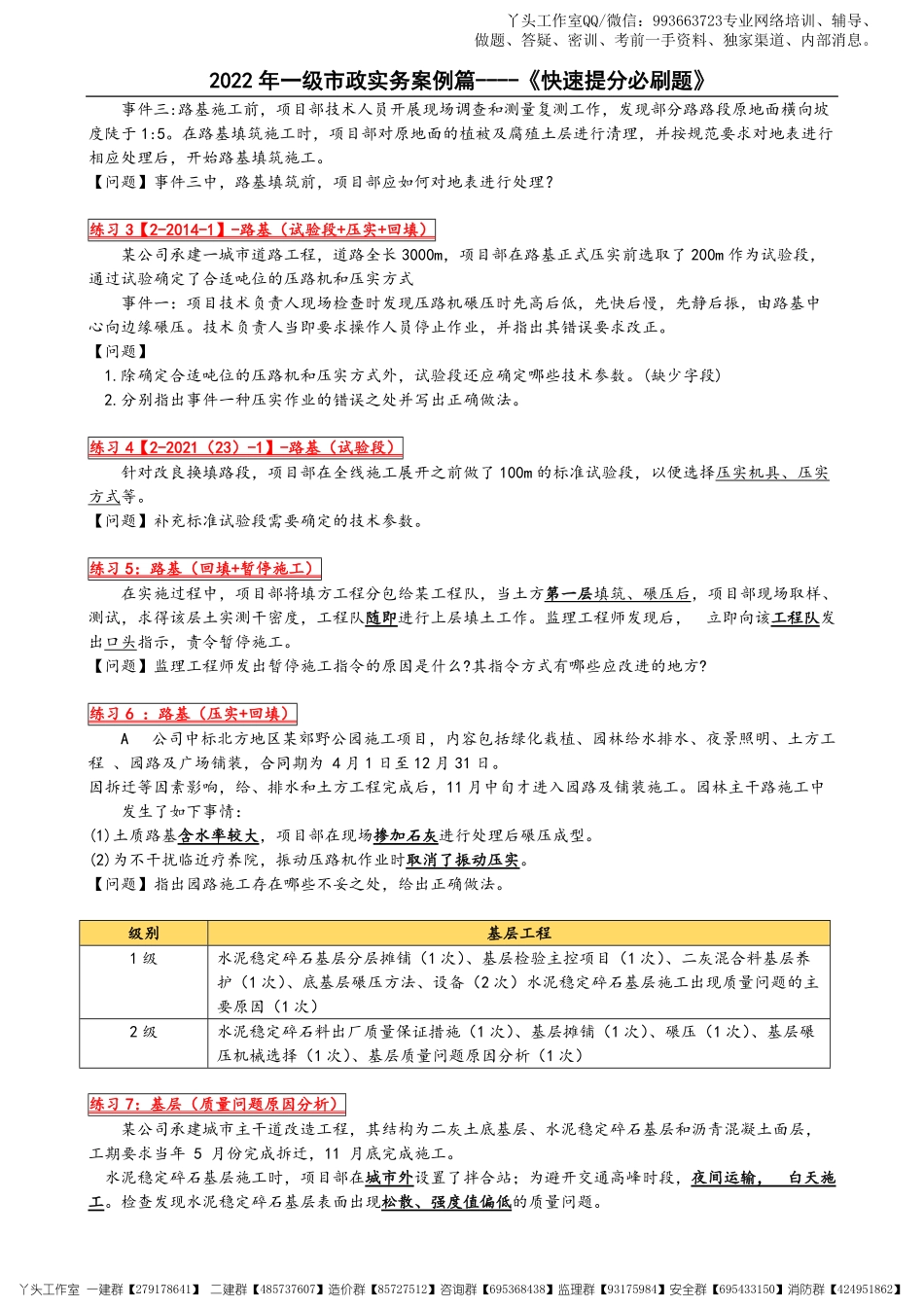

2022年一级市政实务案例篇----《快速提分必刷题》2022年.一级市政公用工程管理与实务《快速提分必刷题》第一章:城镇道路工程专项练习级别路基工程1级路基回填(3次)、路基碾压(1次)、路基施工机械(1次)2级路基试验段(2次)、路基回填(2次)、路基压实(2次)、清表(1次)路基压实度表格(1次)练习1【2-2015-1(含改编)】-路基压实某公司中标北方城市道路工程,道路全长1000m,…事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。【问题】针对事件1写出部分路基雨后土基压实的处理措施练习2【2-2019-1】-路基清表丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】2022年一级市政实务案例篇----《快速提分必刷题》事件三:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路路段原地面橫向坡度陡于1:5。在路基填筑施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范要求对地表进行相应处理后,开始路基填筑施工。【问题】事件三中,路基填筑前,项目部应如何对地表进行处理?练习3【2-2014-1】-路基(试验段+压实+回填)某公司承建一城市道路工程,道路全长3000m,项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。【问题】1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数。(缺少字段)2.分别指出事件一种压实作业的错误之处并写出正确做法。练习4【2-2021(23)-1】-路基(试验段)针对改良换填路段,项目部在全线施工展开之前做了100m的标准试验段,以便选择压实机具、压实方式等。【问题】补充标准试验段需要确定的技术参数。练习5:路基(回填+暂停施工)在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。【问题】监理工程师发出暂停施工指令的原因是什么?其指令...
