11、典型案例 第05讲 实操案例—进度管理(二).pdfVIP免费

11、典型案例 第05讲 实操案例—进度管理(二).pdf_第1页

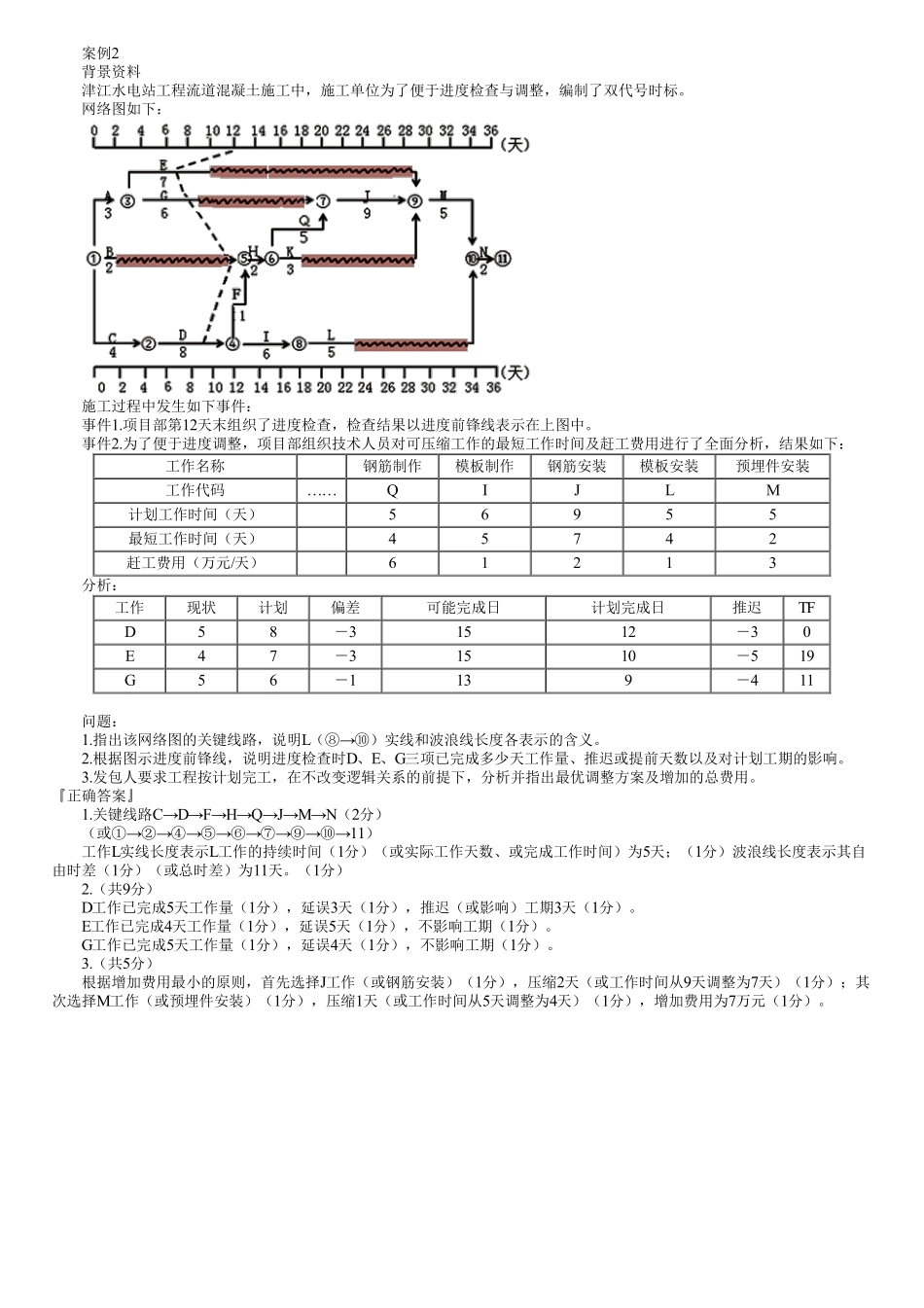

案例2背景资料津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标。网络图如下:施工过程中发生如下事件:事件1.项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。事件2.为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果如下:工作名称钢筋制作模板制作钢筋安装模板安装预埋件安装工作代码……QⅠJLM计划工作时间(天)56955最短工作时间(天)45742赶工费用(万元/天)61213分析:工作现状计划偏差可能完成日计划完成日推迟TFD58-31512-30E47-31510-519G56-1139-411问题:1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。『正确答案』1.关键线路C→D→F→H→Q→J→M→N(2分)(或①→②→④→⑤→⑥→⑦→⑨→⑩→11)工作L实线长度表示L工作的持续时间(1分)(或实际工作天数、或完成工作时间)为5天;(1分)波浪线长度表示其自由时差(1分)(或总时差)为11天。(1分)2.(共9分)D工作已完成5天工作量(1分),延误3天(1分),推迟(或影响)工期3天(1分)。E工作已完成4天工作量(1分),延误5天(1分),不影响工期(1分)。G工作已完成5天工作量(1分),延误4天(1分),不影响工期(1分)。3.(共5分)根据增加费用最小的原则,首先选择J工作(或钢筋安装)(1分),压缩2天(或工作时间从9天调整为7天)(1分);其次选择M工作(或预埋件安装)(1分),压缩1天(或工作时间从5天调整为4天)(1分),增加费用为7万元(1分)。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

蜗牛文库的最新文档

二年级数学下册其中检测卷二年级数学下册其中检测卷附答案#期中测试卷.pdf
10.00金币
0下载
二年级数学下册期末质检卷(苏教版)二年级数学下册期末质检卷(苏教版)#期末复习 #期末测试卷 #二年级数学 #二年级数学下册#关注我持续更新小学知识.pdf
10.00金币
0下载
二年级数学下册期末混合运算专项练习二年级数学下册期末混合运算专项练习#二年级#二年级数学下册#关注我持续更新小学知识 #知识分享 #家长收藏孩子受益.pdf
10.00金币
1下载
二年级数学下册年月日三类周期问题解题方法二年级数学下册年月日三类周期问题解题方法#二年级#二年级数学下册#知识分享 #关注我持续更新小学知识 #家长收藏孩子受益.pdf
10.00金币
0下载
二年级数学下册解决问题专项训练二年级数学下册解决问题专项训练#专项训练#解决问题#二年级#二年级数学下册#知识分享.pdf
10.00金币
1下载
二年级数学下册还原问题二年级数学下册还原问题#二年级#二年级数学#关注我持续更新小学知识 #知识分享 #家长收藏孩子受益.pdf
10.00金币
1下载
二年级数学下册第六单元考试卷家长打印出来给孩子测试测试争取拿到高分!#小学二年级试卷分享 #二年级第六单考试数学 #第六单考试#二年级数学下册.pdf
10.00金币
0下载
二年级数学下册必背顺口溜口诀汇总二年级数学下册必背顺口溜口诀汇总#二年级#二年级数学下册 #知识分享 #家长收藏孩子受益 #关注我持续更新小学知识.pdf
10.00金币
0下载
二年级数学下册《重点难点思维题》两大问题解决技巧和方法巧算星期几解决周期问题还原问题强化思维训练老师精心整理家长可以打印出来给孩子练习#家长收藏孩子受益 #学霸秘籍 #思维训练 #二年级 #知识点总结.pdf
10.00金币
0下载
二年级数学下册 必背公式大全寒假提前背一背开学更轻松#二年级 #二年级数学 #二年级数学下册 #寒假充电计划 #公式.pdf
10.00金币
0下载
蜗牛文库+ 关注
实名认证
内容提供者

提供各种专业文档内容

确认删除?
QQ
  • QQ点击这里给我发消息
微信客服
  • 微信客服
回到顶部
