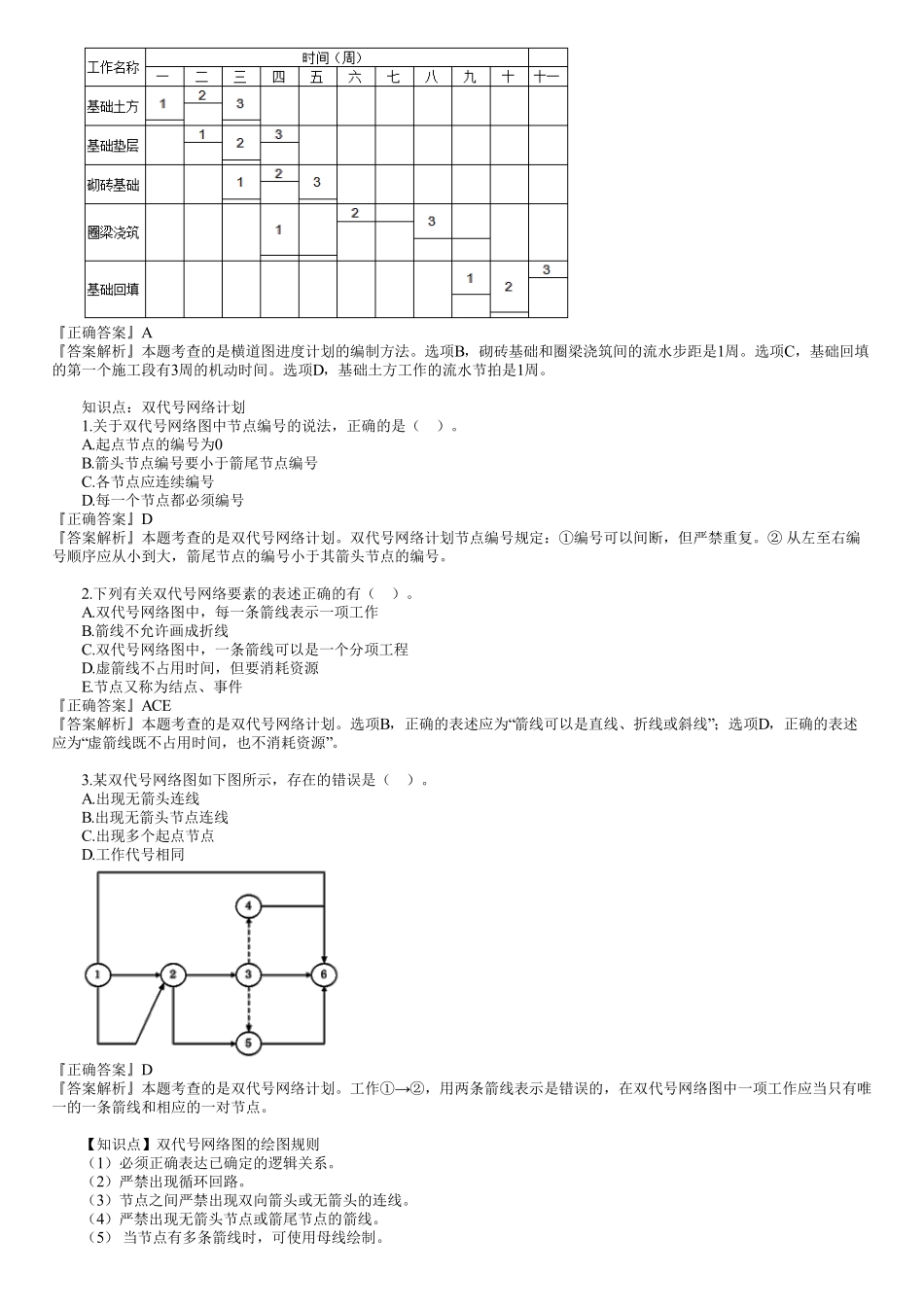

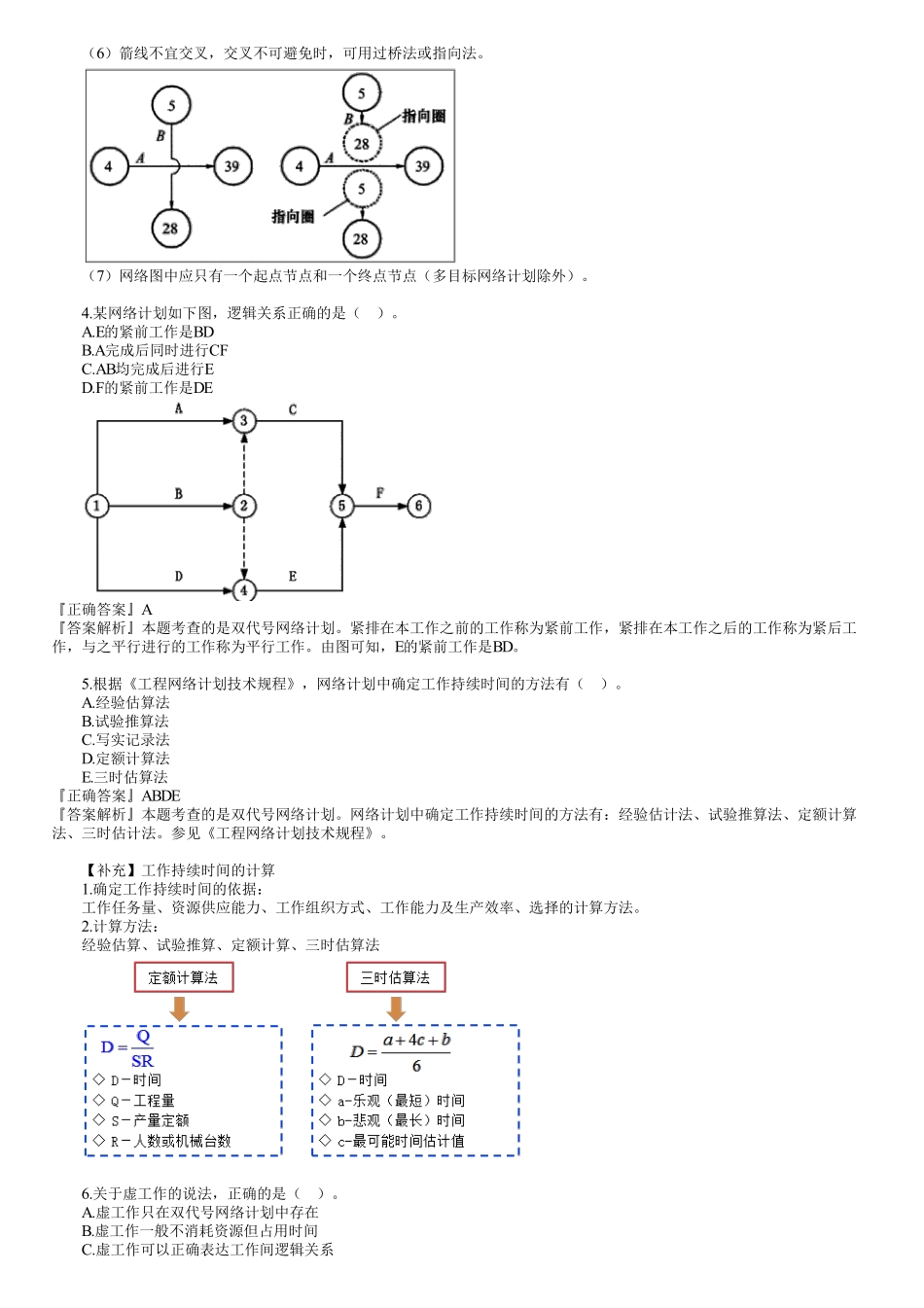

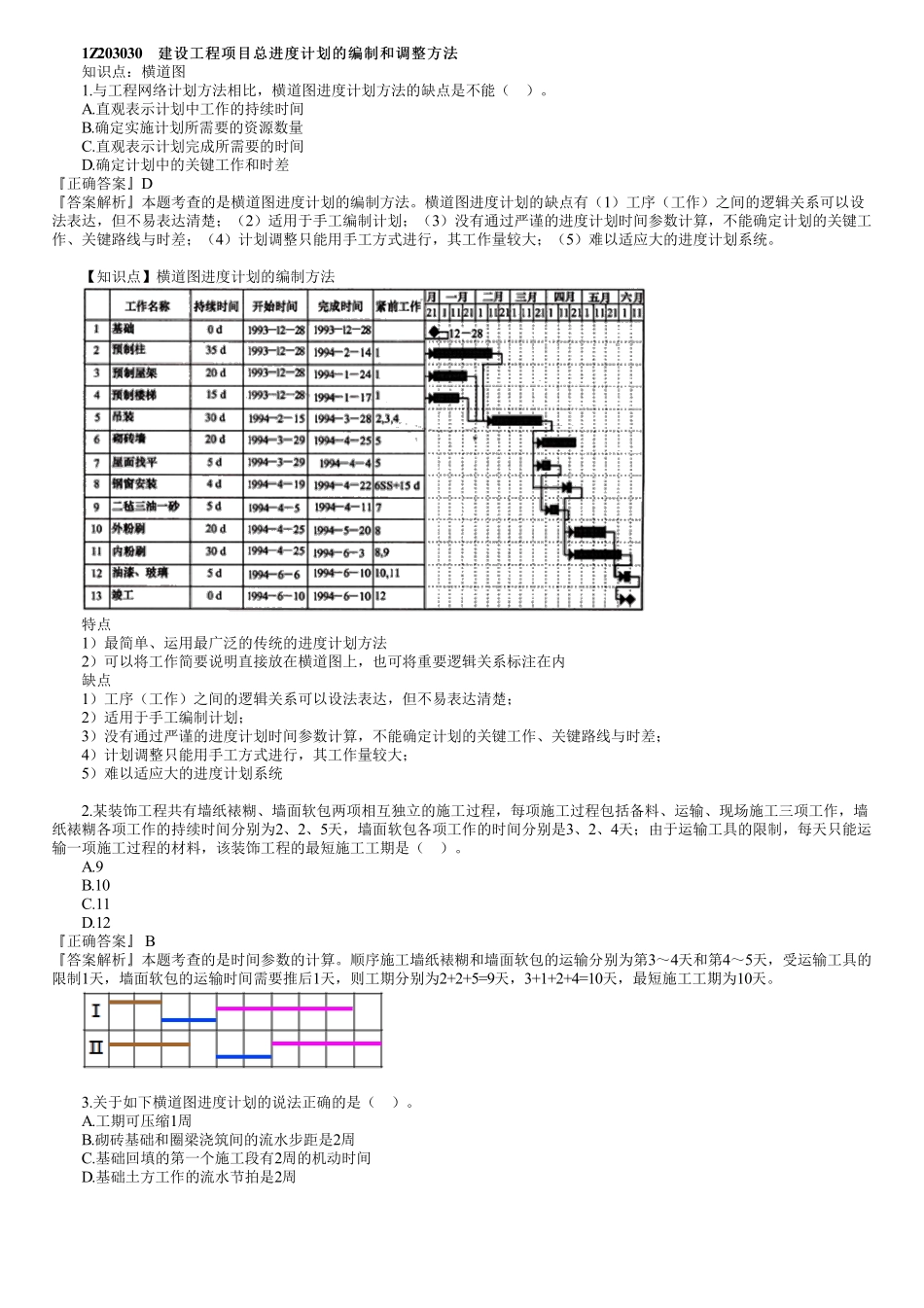

1Z203030建设工程项目总进度计划的编制和调整方法建设工程项目总进度计划的编制和调整方法知识点:横道图1.与工程网络计划方法相比,横道图进度计划方法的缺点是不能()。A.直观表示计划中工作的持续时间B.确定实施计划所需要的资源数量C.直观表示计划完成所需要的时间D.确定计划中的关键工作和时差『正确答案』D『答案解析』本题考查的是横道图进度计划的编制方法。横道图进度计划的缺点有(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;(2)适用于手工编制计划;(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;(4)计划调整只能用手工方式进行,其工作量较大;(5)难以适应大的进度计划系统。【知识点】横道图进度计划的编制方法特点1)最简单、运用最广泛的传统的进度计划方法2)可以将工作简要说明直接放在横道图上,也可将重要逻辑关系标注在内缺点1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;2)适用于手工编制计划;3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;4)计划调整只能用手工方式进行,其工作量较大;5)难以适应大的进度计划系统2.某装饰工程共有墙纸裱糊、墙面软包两项相互独立的施工过程,每项施工过程包括备料、运输、现场施工三项工作,墙纸裱糊各项工作的持续时间分别为2、2、5天,墙面软包各项工作的时间分别是3、2、4天;由于运输工具的限制,每天只能运输一项施工过程的材料,该装饰工程的最短施工工期是()。A.9B.10C.11D.12『正确答案』B『答案解析』本题考查的是时间参数的计算。顺序施工墙纸裱糊和墙面软包的运输分别为第3~4天和第4~5天,受运输工具的限制1天,墙面软包的运输时间需要推后1天,则工期分别为2+2+5=9天,3+1+2+4=10天,最短施工工期为10天。3.关于如下横道图进度计划的说法正确的是()。A.工期可压缩1周B.砌砖基础和圈梁浇筑间的流水步距是2周C.基础回填的第一个施工段有2周的机动时间D.基础土方工作的流水节拍是2周『正确答案』A『答案解析』本题考查的是横道图进度计划的编制方法。选项B,砌砖基础和圈梁浇筑间的流水步距是1周。选项C,基础回填的第一个施工段有3周的机动时间。选项D,基础土方工作的流水节拍是1周。知识点:双代号网络计划1.关于双代号网络图中节点编号的说法,正确的是()。A.起点节点的编号为0B.箭头节点编号要小于箭尾节点编号C.各节点应连续编号D.每一个...
