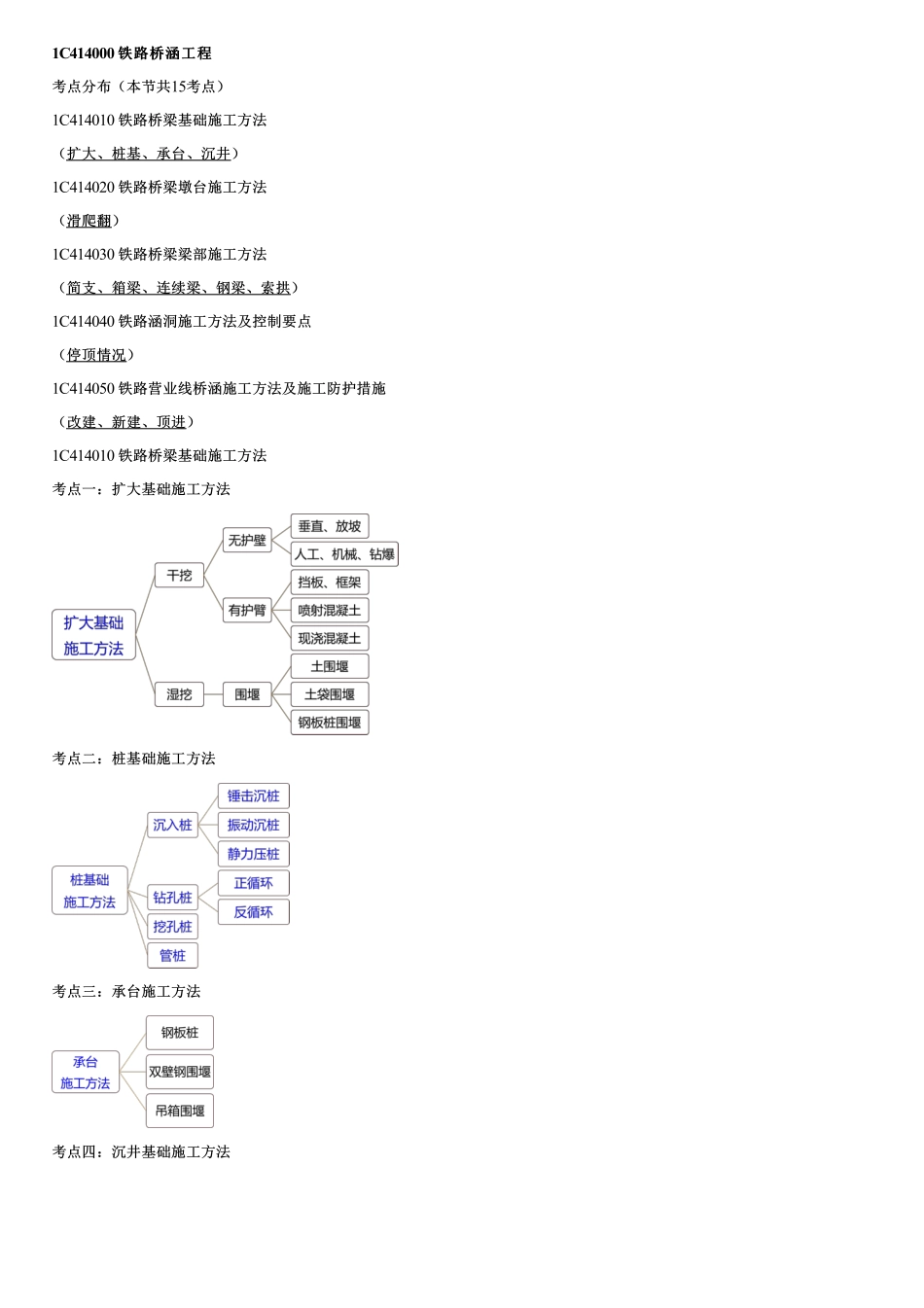

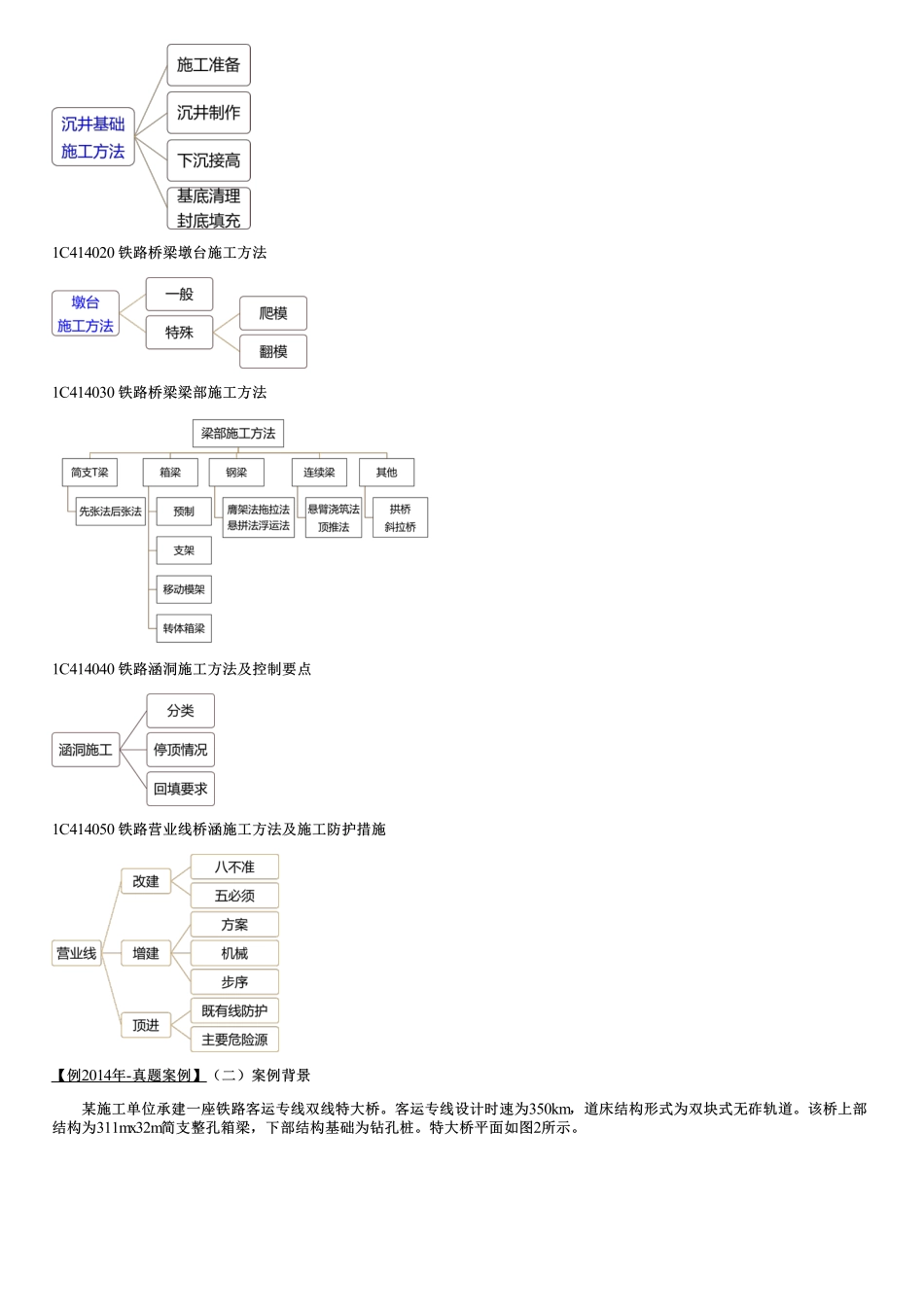

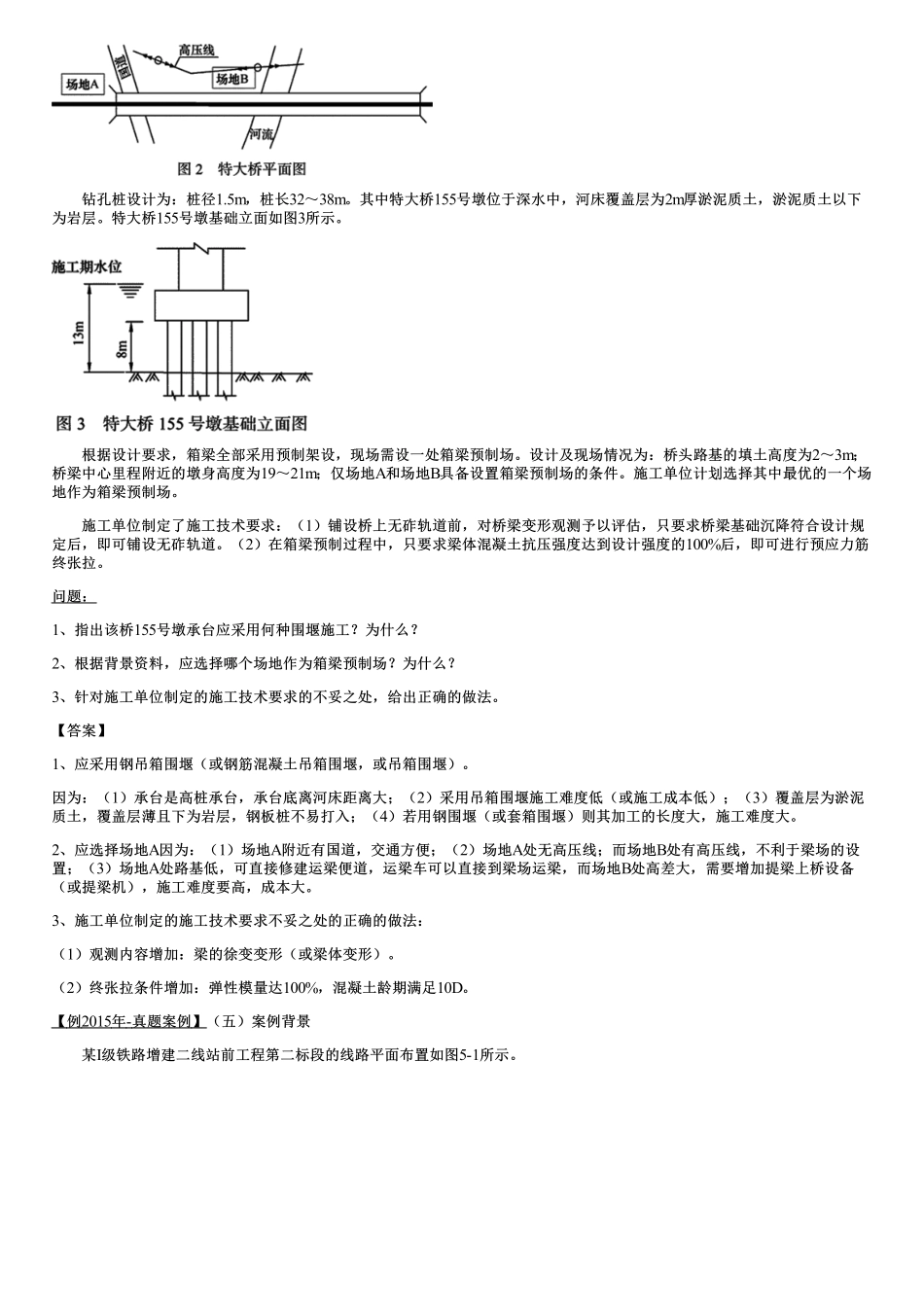

1C414000铁路桥涵工程铁路桥涵工程考点分布(本节共15考点)1C414010铁路桥梁基础施工方法(扩大、桩基、承台、沉井)1C414020铁路桥梁墩台施工方法(滑爬翻)1C414030铁路桥梁梁部施工方法(简支、箱梁、连续梁、钢梁、索拱)1C414040铁路涵洞施工方法及控制要点(停顶情况)1C414050铁路营业线桥涵施工方法及施工防护措施(改建、新建、顶进)1C414010铁路桥梁基础施工方法考点一:扩大基础施工方法考点二:桩基础施工方法考点三:承台施工方法考点四:沉井基础施工方法1C414020铁路桥梁墩台施工方法1C414030铁路桥梁梁部施工方法1C414040铁路涵洞施工方法及控制要点1C414050铁路营业线桥涵施工方法及施工防护措施【例2014年-真题案例】(二)案例背景某施工单位承建一座铁路客运专线双线特大桥。客运专线设计时速为350km,道床结构形式为双块式无砟轨道。该桥上部结构为311mx32m简支整孔箱梁,下部结构基础为钻孔桩。特大桥平面如图2所示。钻孔桩设计为:桩径1.5m,桩长32~38m。其中特大桥155号墩位于深水中,河床覆盖层为2m厚淤泥质土,淤泥质土以下为岩层。特大桥155号墩基础立面如图3所示。根据设计要求,箱梁全部采用预制架设,现场需设一处箱梁预制场。设计及现场情况为:桥头路基的填土高度为2~3m;桥梁中心里程附近的墩身高度为19~21m;仅场地A和场地B具备设置箱梁预制场的条件。施工单位计划选择其中最优的一个场地作为箱梁预制场。施工单位制定了施工技术要求:(1)铺设桥上无砟轨道前,对桥梁变形观测予以评估,只要求桥梁基础沉降符合设计规定后,即可铺设无砟轨道。(2)在箱梁预制过程中,只要求梁体混凝土抗压强度达到设计强度的100%后,即可进行预应力筋终张拉。问题:1、指出该桥155号墩承台应采用何种围堰施工?为什么?2、根据背景资料,应选择哪个场地作为箱梁预制场?为什么?3、针对施工单位制定的施工技术要求的不妥之处,给出正确的做法。【答案】1、应采用钢吊箱围堰(或钢筋混凝土吊箱围堰,或吊箱围堰)。因为:(1)承台是高桩承台,承台底离河床距离大;(2)采用吊箱围堰施工难度低(或施工成本低);(3)覆盖层为淤泥质土,覆盖层薄且下为岩层,钢板桩不易打入;(4)若用钢围堰(或套箱围堰)则其加工的长度大,施工难度大。2、应选择场地A因为:(1)场地A附近有国道,交通方便;(2)场地A处无高压线;而场地B处有高压线,不利于梁场的设置;(3)场地A处路基低,可直接修建运梁便道,运梁车可以直接到梁...
