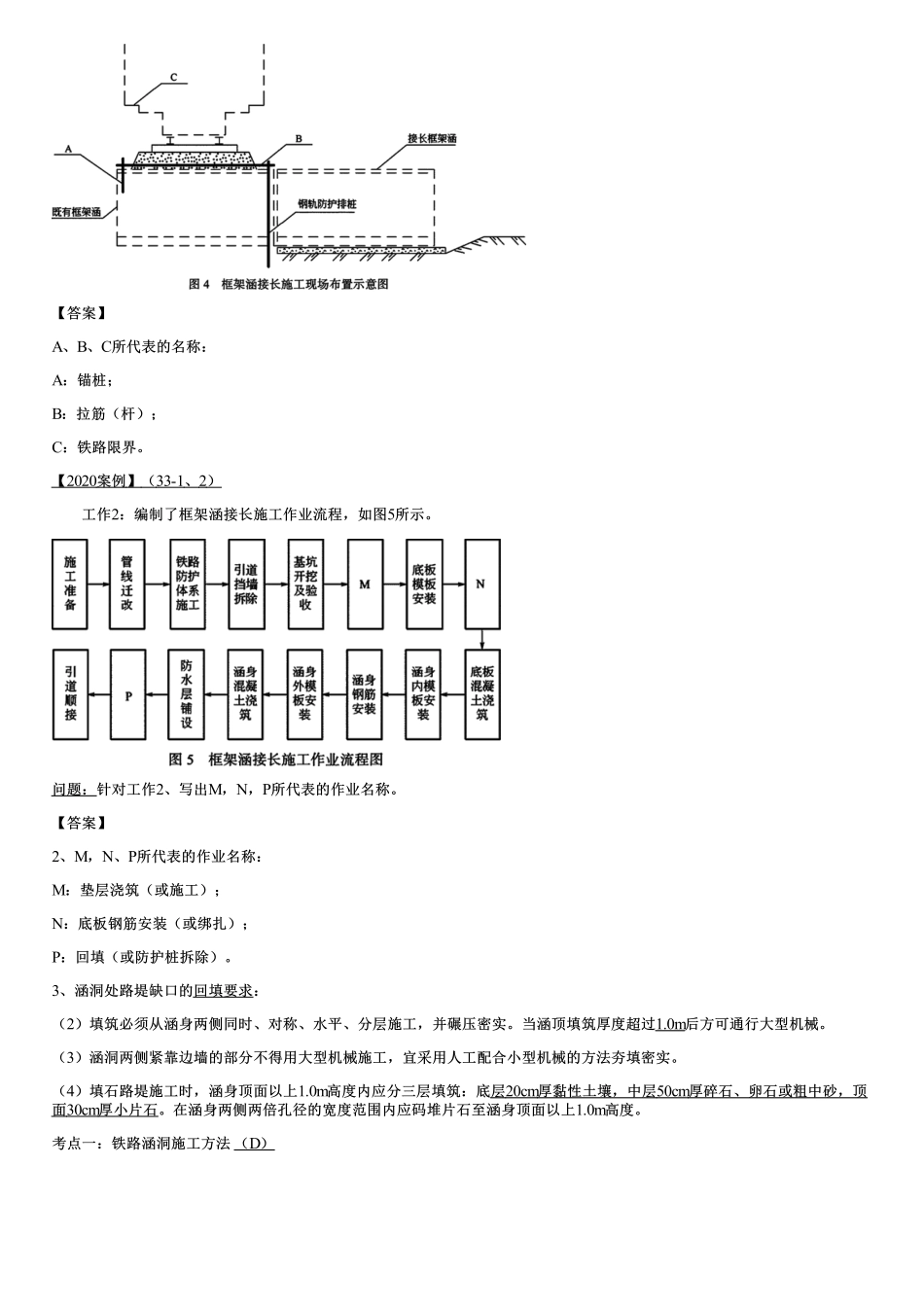

1C414040铁路涵洞施工方法及控制要点铁路涵洞施工方法及控制要点考点一:铁路涵洞施工方法考点一:铁路涵洞施工方法考核等级考核频次考核分数低频D级1/1010分铁路涵洞按照构造形式可分为圆形涵洞、拱形涵洞、盖板箱形涵洞、矩形涵洞、框架涵、渡槽和倒虹吸管等。涵洞施工动画【2020案例】(33-1、2)某电气化铁路新增二线工程,为有砟轨道,与营业线线间距为4.5m。营业线线路繁忙,行车速度80km/h。有一框架涵需要接长,框架涵宽5.5m,高5.0m。基坑设计方案为放坡开挖,临近铁路侧打设钢轨防护排桩。施工单位进场后开展了如下工作:工作1:编制了框架涵接长施工方案。施工现场布置如图4所示。问题:针对图4、写出A,B,C所代表的名称。【2020案例】(33-1)【答案】A、B、C所代表的名称:A:锚桩;B:拉筋(杆);C:铁路限界。【2020案例】(33-1、2)工作2:编制了框架涵接长施工作业流程,如图5所示。问题:针对工作2、写出M,N,P所代表的作业名称。【答案】2、M,N、P所代表的作业名称:M:垫层浇筑(或施工);N:底板钢筋安装(或绑扎);P:回填(或防护桩拆除)。3、涵洞处路堤缺口的回填要求:(2)填筑必须从涵身两侧同时、对称、水平、分层施工,并碾压密实。当涵顶填筑厚度超过1.0m后方可通行大型机械。(3)涵洞两侧紧靠边墙的部分不得用大型机械施工,宜采用人工配合小型机械的方法夯填密实。(4)填石路堤施工时,涵身顶面以上1.0m高度内应分三层填筑:底层20cm厚黏性土壤,中层50cm厚碎石、卵石或粗中砂,顶面30cm厚小片石。在涵身两侧两倍孔径的宽度范围内应码堆片石至涵身顶面以上1.0m高度。考点一:铁路涵洞施工方法(D)•习题演练【例-多选题】铁路涵洞按照构造形式可分为()。A.圆形涵洞B.拱形涵洞C.箱形涵洞D.框架涵洞E.锥形涵洞【答案】ABCD【解析】铁路涵洞按照构造形式可分为圆形涵洞、拱形涵洞、盖板箱形涵洞、矩形涵洞、框架涵、渡槽和倒虹吸管等。【例-多选题】在圆形涵洞顶进的施工过程中,发现下列情况()应及时停止顶进。A.顶管前方发生塌方或遇到障碍B.后背倾斜或严重变形C.顶进速度缓慢D.管位偏差过大E.顶柱发生扭曲【答案】ABDE【解析】停止顶进情况:●顶管前方发生塌方或遇到障碍;●后背倾斜或严重变形;●顶柱发生扭曲现象;●管位偏差过大;●顶力超过管口允许承受能力发顶柱发生扭曲生损伤。1C414050铁路营业线桥涵施工方法及施工防护措施铁路营业线桥涵施工方法及施工防护措施考点一:营业...
