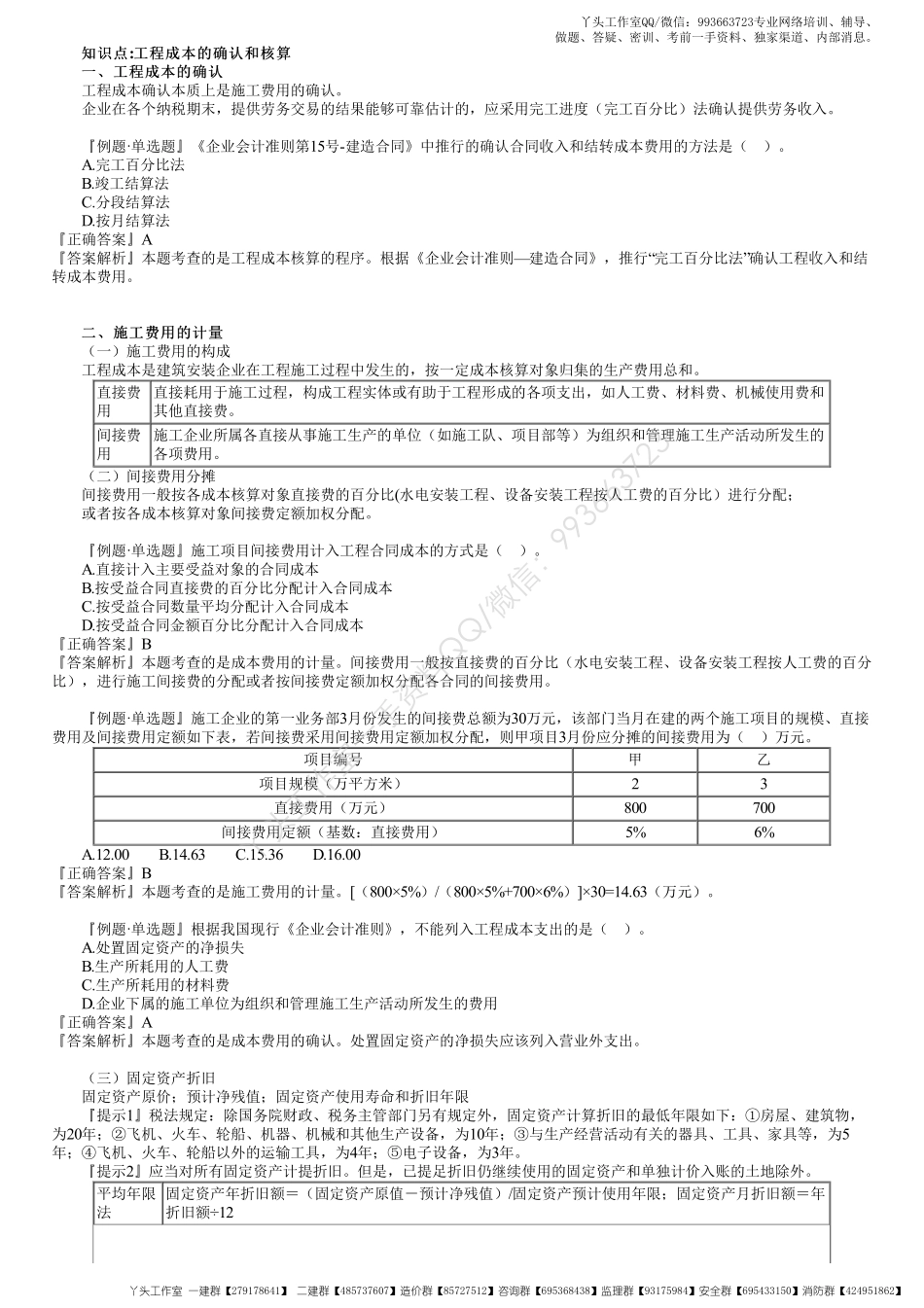

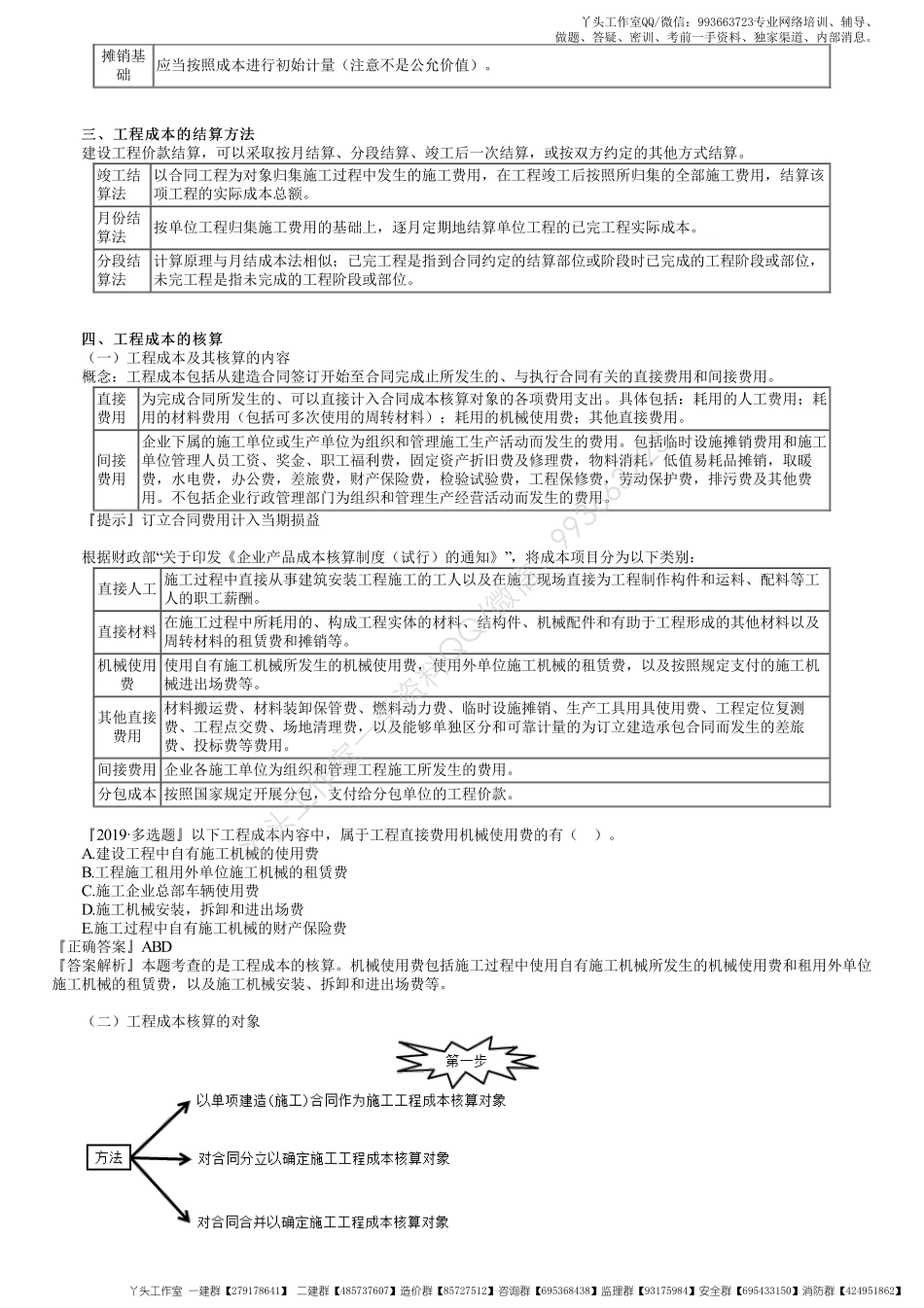

知识点知识点:工程成本的确认和核算工程成本的确认和核算一、工程成本的确认一、工程成本的确认工程成本确认本质上是施工费用的确认。企业在各个纳税期末,提供劳务交易的结果能够可靠估计的,应采用完工进度(完工百分比)法确认提供劳务收入。『例题·单选题』《企业会计准则第15号-建造合同》中推行的确认合同收入和结转成本费用的方法是()。A.完工百分比法B.竣工结算法C.分段结算法D.按月结算法『正确答案』A『答案解析』本题考查的是工程成本核算的程序。根据《企业会计准则—建造合同》,推行“完工百分比法”确认工程收入和结转成本费用。二、施工费用的计量二、施工费用的计量(一)施工费用的构成工程成本是建筑安装企业在工程施工过程中发生的,按一定成本核算对象归集的生产费用总和。直接费用直接耗用于施工过程,构成工程实体或有助于工程形成的各项支出,如人工费、材料费、机械使用费和其他直接费。间接费用施工企业所属各直接从事施工生产的单位(如施工队、项目部等)为组织和管理施工生产活动所发生的各项费用。(二)间接费用分摊间接费用一般按各成本核算对象直接费的百分比(水电安装工程、设备安装工程按人工费的百分比)进行分配;或者按各成本核算对象间接费定额加权分配。『例题·单选题』施工项目间接费用计入工程合同成本的方式是()。A.直接计入主要受益对象的合同成本B.按受益合同直接费的百分比分配计入合同成本C.按受益合同数量平均分配计入合同成本D.按受益合同金额百分比分配计入合同成本『正确答案』B『答案解析』本题考查的是成本费用的计量。间接费用一般按直接费的百分比(水电安装工程、设备安装工程按人工费的百分比),进行施工间接费的分配或者按间接费定额加权分配各合同的间接费用。『例题·单选题』施工企业的第一业务部3月份发生的间接费总额为30万元,该部门当月在建的两个施工项目的规模、直接费用及间接费用定额如下表,若间接费采用间接费用定额加权分配,则甲项目3月份应分摊的间接费用为()万元。项目编号甲乙项目规模(万平方米)23直接费用(万元)800700间接费用定额(基数:直接费用)5%6%A.12.00B.14.63C.15.36D.16.00『正确答案』B『答案解析』本题考查的是施工费用的计量。[(800×5%)/(800×5%+700×6%)]×30=14.63(万元)。『例题·单选题』根据我国现行《企业会计准则》,不能列入工程成本支出的是()。A.处置固定资产的净损失B.生产所耗用的人工费C.生产所耗用的材料费D.企...
