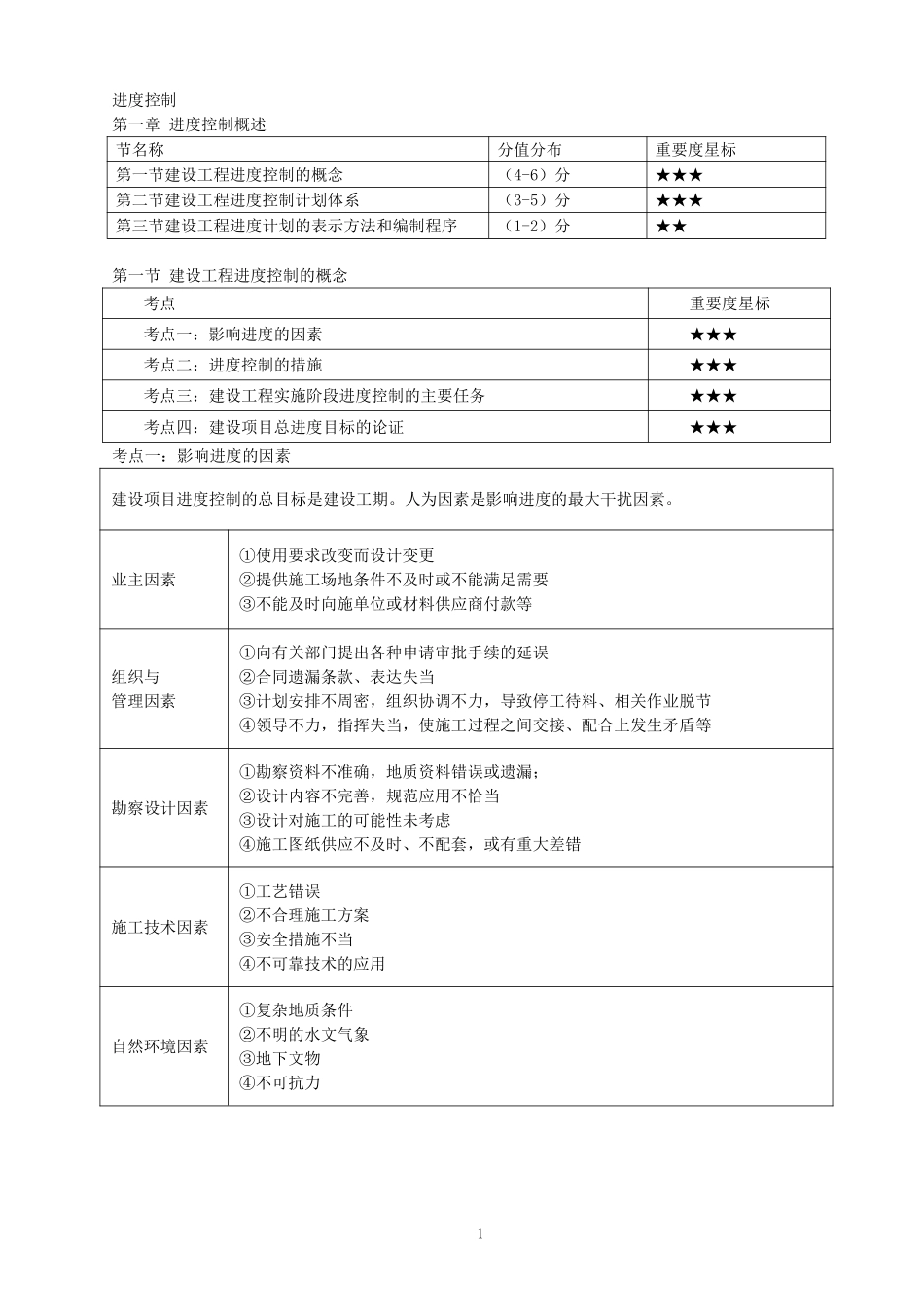

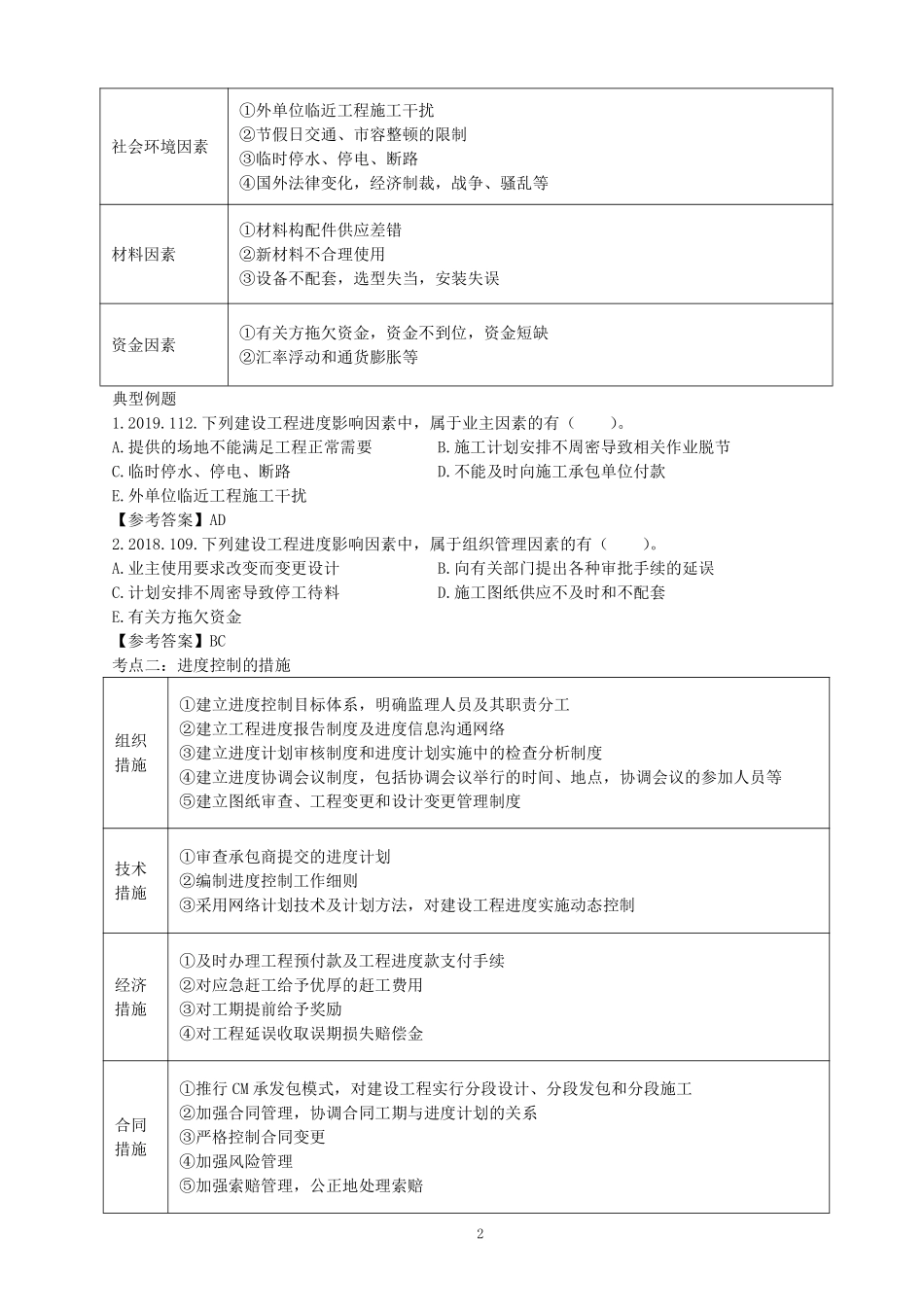

1进度控制第一章进度控制概述节名称分值分布重要度星标第一节建设工程进度控制的概念(4-6)分★★★第二节建设工程进度控制计划体系(3-5)分★★★第三节建设工程进度计划的表示方法和编制程序(1-2)分★★第一节建设工程进度控制的概念考点重要度星标考点一:影响进度的因素★★★考点二:进度控制的措施★★★考点三:建设工程实施阶段进度控制的主要任务★★★考点四:建设项目总进度目标的论证★★★考点一:影响进度的因素建设项目进度控制的总目标是建设工期。人为因素是影响进度的最大干扰因素。业主因素①使用要求改变而设计变更②提供施工场地条件不及时或不能满足需要③不能及时向施单位或材料供应商付款等组织与管理因素①向有关部门提出各种申请审批手续的延误②合同遗漏条款、表达失当③计划安排不周密,组织协调不力,导致停工待料、相关作业脱节④领导不力,指挥失当,使施工过程之间交接、配合上发生矛盾等勘察设计因素①勘察资料不准确,地质资料错误或遗漏;②设计内容不完善,规范应用不恰当③设计对施工的可能性未考虑④施工图纸供应不及时、不配套,或有重大差错施工技术因素①工艺错误②不合理施工方案③安全措施不当④不可靠技术的应用自然环境因素①复杂地质条件②不明的水文气象③地下文物④不可抗力2社会环境因素①外单位临近工程施工干扰②节假日交通、市容整顿的限制③临时停水、停电、断路④国外法律变化,经济制裁,战争、骚乱等材料因素①材料构配件供应差错②新材料不合理使用③设备不配套,选型失当,安装失误资金因素①有关方拖欠资金,资金不到位,资金短缺②汇率浮动和通货膨胀等典型例题1.2019.112.下列建设工程进度影响因素中,属于业主因素的有()。A.提供的场地不能满足工程正常需要B.施工计划安排不周密导致相关作业脱节C.临时停水、停电、断路D.不能及时向施工承包单位付款E.外单位临近工程施工干扰【参考答案】AD2.2018.109.下列建设工程进度影响因素中,属于组织管理因素的有()。A.业主使用要求改变而变更设计B.向有关部门提出各种审批手续的延误C.计划安排不周密导致停工待料D.施工图纸供应不及时和不配套E.有关方拖欠资金【参考答案】BC考点二:进度控制的措施组织措施①建立进度控制目标体系,明确监理人员及其职责分工②建立工程进度报告制度及进度信息沟通网络③建立进度计划审核制度和进度计划实施中的检查分析制度④建立进度协调会议制度,包括协调会议举行的时间、地点,协调会议的参加...
