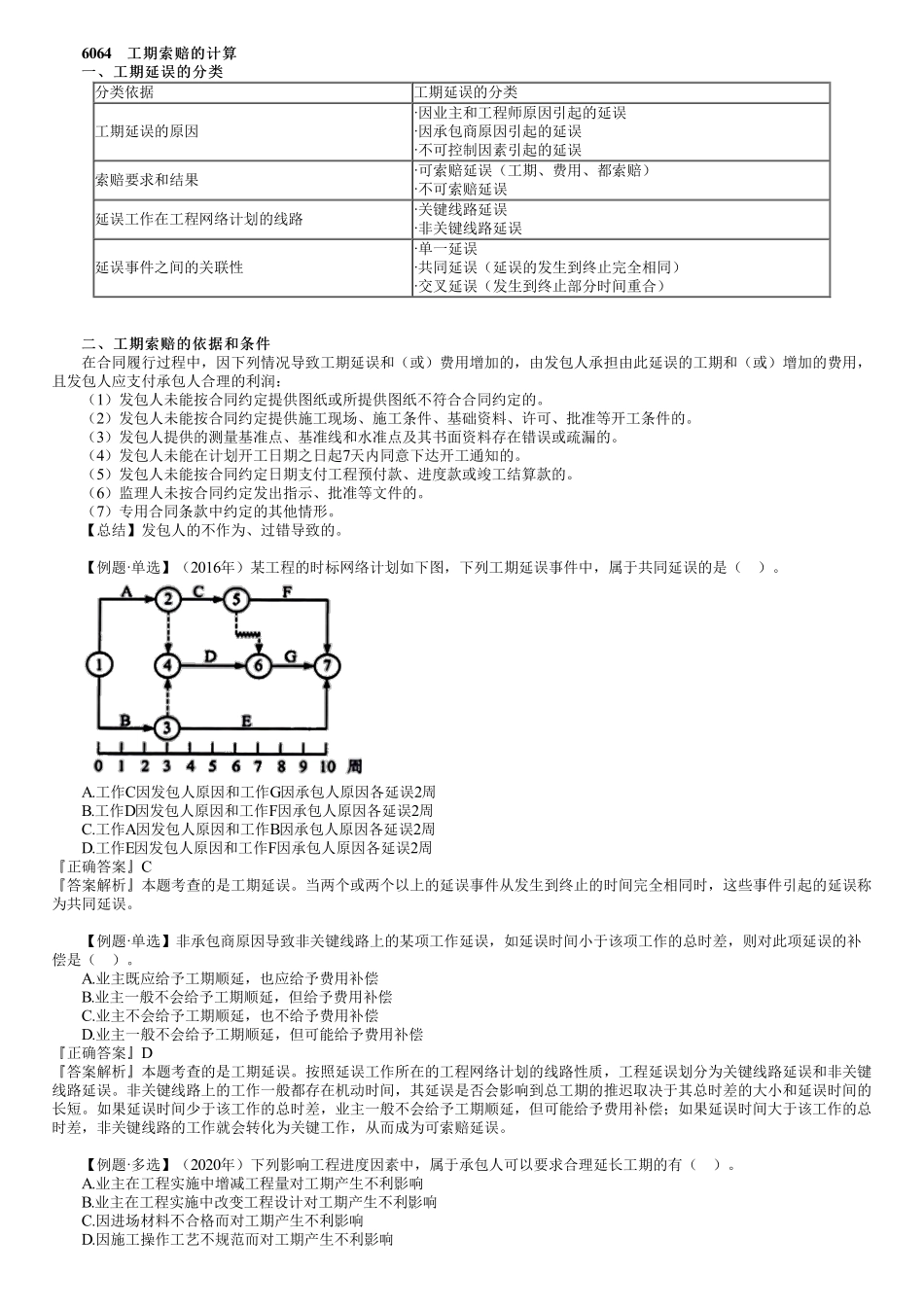

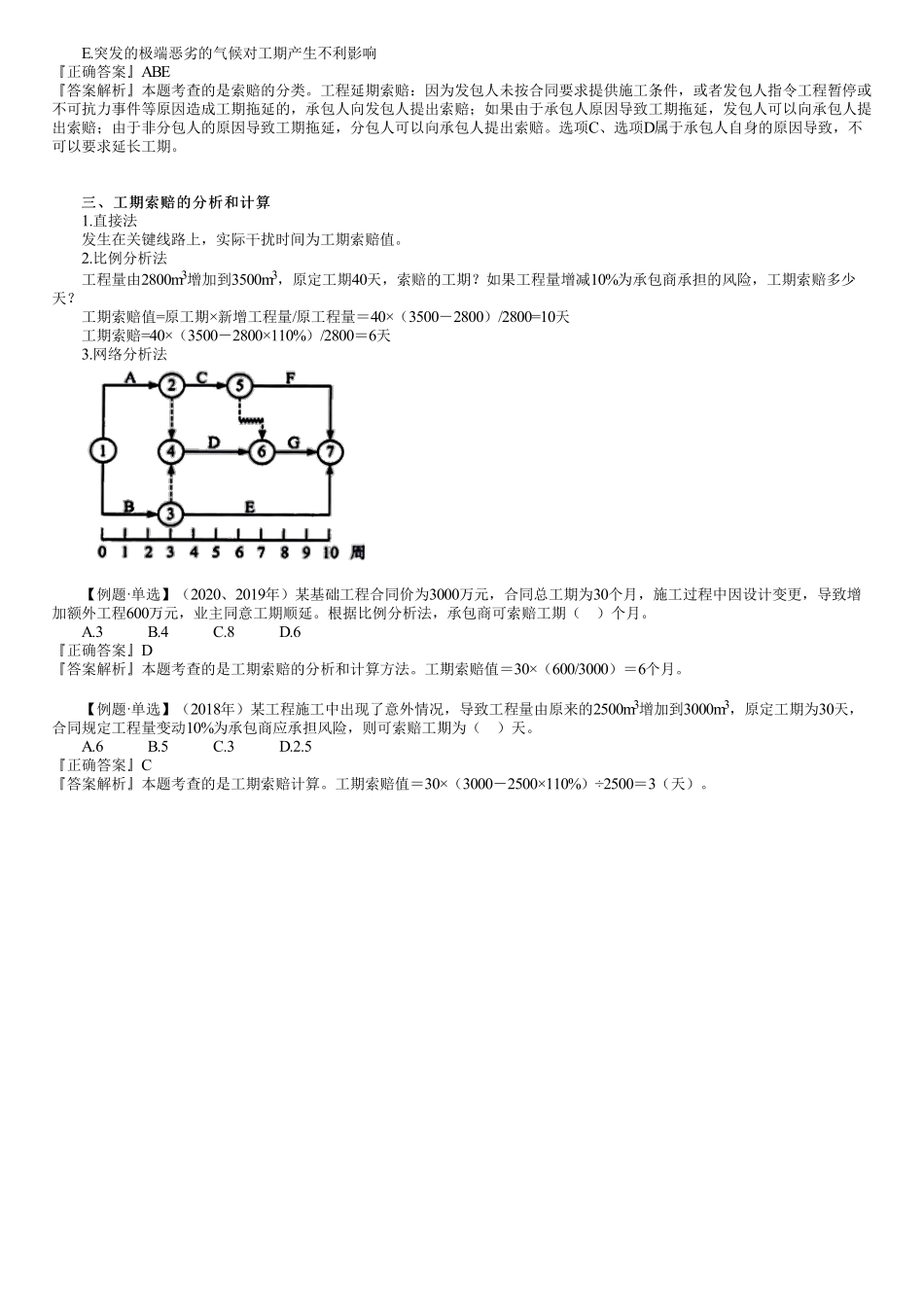

6064工期索赔的计算工期索赔的计算一、工期延误的分类一、工期延误的分类分类依据工期延误的分类工期延误的原因·因业主和工程师原因引起的延误·因承包商原因引起的延误·不可控制因素引起的延误索赔要求和结果·可索赔延误(工期、费用、都索赔)·不可索赔延误延误工作在工程网络计划的线路·关键线路延误·非关键线路延误延误事件之间的关联性·单一延误·共同延误(延误的发生到终止完全相同)·交叉延误(发生到终止部分时间重合)二、工期索赔的依据和条件二、工期索赔的依据和条件在合同履行过程中,因下列情况导致工期延误和(或)费用增加的,由发包人承担由此延误的工期和(或)增加的费用,且发包人应支付承包人合理的利润:(1)发包人未能按合同约定提供图纸或所提供图纸不符合合同约定的。(2)发包人未能按合同约定提供施工现场、施工条件、基础资料、许可、批准等开工条件的。(3)发包人提供的测量基准点、基准线和水准点及其书面资料存在错误或疏漏的。(4)发包人未能在计划开工日期之日起7天内同意下达开工通知的。(5)发包人未能按合同约定日期支付工程预付款、进度款或竣工结算款的。(6)监理人未按合同约定发出指示、批准等文件的。(7)专用合同条款中约定的其他情形。【总结】发包人的不作为、过错导致的。【例题·单选】(2016年)某工程的时标网络计划如下图,下列工期延误事件中,属于共同延误的是()。A.工作C因发包人原因和工作G因承包人原因各延误2周B.工作D因发包人原因和工作F因承包人原因各延误2周C.工作A因发包人原因和工作B因承包人原因各延误2周D.工作E因发包人原因和工作F因承包人原因各延误2周『正确答案』C『答案解析』本题考查的是工期延误。当两个或两个以上的延误事件从发生到终止的时间完全相同时,这些事件引起的延误称为共同延误。【例题·单选】非承包商原因导致非关键线路上的某项工作延误,如延误时间小于该项工作的总时差,则对此项延误的补偿是()。A.业主既应给予工期顺延,也应给予费用补偿B.业主一般不会给予工期顺延,但给予费用补偿C.业主不会给予工期顺延,也不给予费用补偿D.业主一般不会给予工期顺延,但可能给予费用补偿『正确答案』D『答案解析』本题考查的是工期延误。按照延误工作所在的工程网络计划的线路性质,工程延误划分为关键线路延误和非关键线路延误。非关键线路上的工作一般都存在机动时间,其延误是否会影响到总工期的推迟取决于其总时差的大小和延误时间的长短。...
