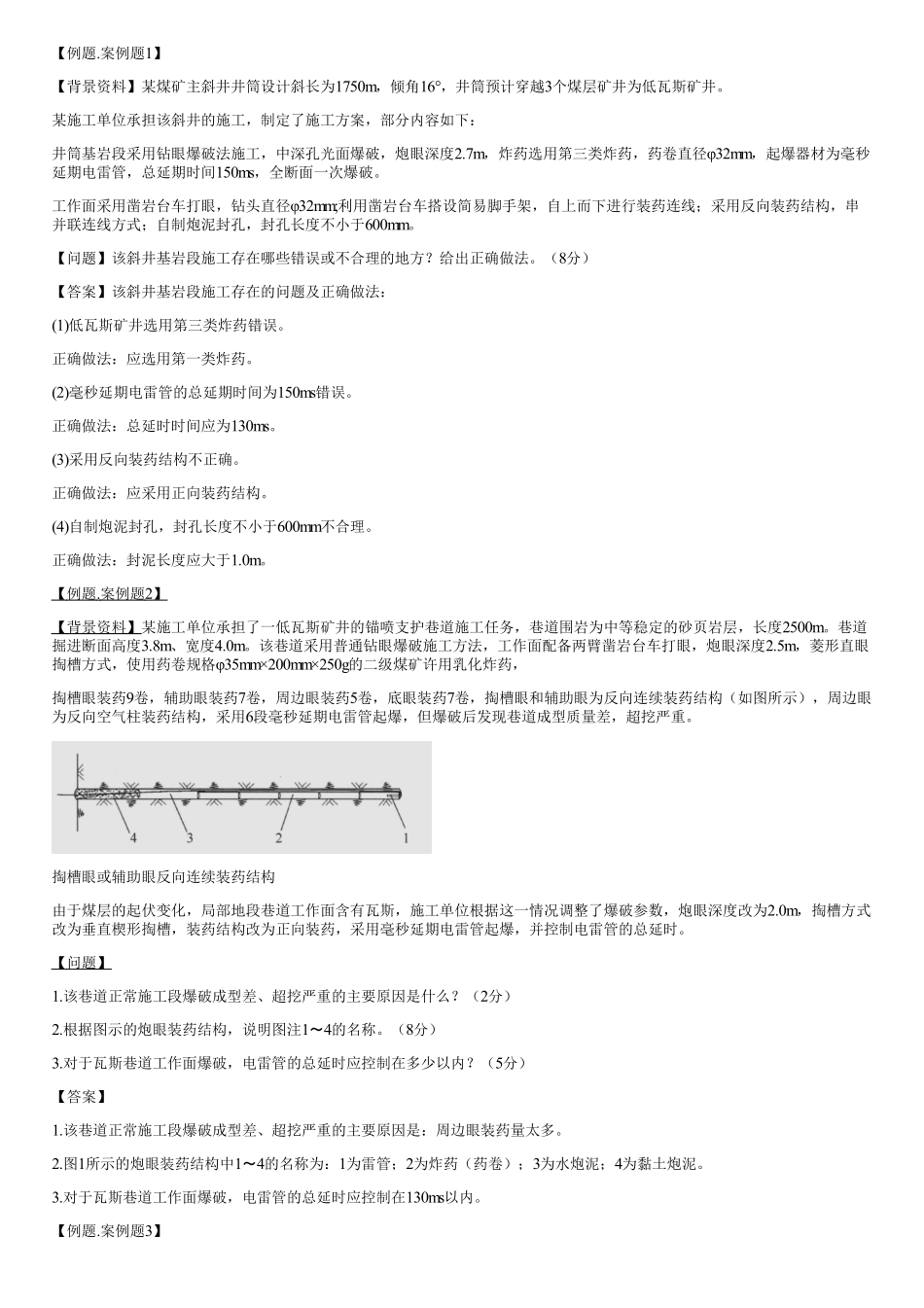

【例题.案例题1】【背景资料】某煤矿主斜井井筒设计斜长为1750m,倾角16°,井筒预计穿越3个煤层矿井为低瓦斯矿井。某施工单位承担该斜井的施工,制定了施工方案,部分内容如下:井筒基岩段采用钻眼爆破法施工,中深孔光面爆破,炮眼深度2.7m,炸药选用第三类炸药,药卷直径φ32mm,起爆器材为毫秒延期电雷管,总延期时间150ms,全断面一次爆破。工作面采用凿岩台车打眼,钻头直径φ32mm;利用凿岩台车搭设简易脚手架,自上而下进行装药连线;采用反向装药结构,串并联连线方式;自制炮泥封孔,封孔长度不小于600mm。【问题】该斜井基岩段施工存在哪些错误或不合理的地方?给出正确做法。(8分)【答案】该斜井基岩段施工存在的问题及正确做法:(1)低瓦斯矿井选用第三类炸药错误。正确做法:应选用第一类炸药。(2)毫秒延期电雷管的总延期时间为150ms错误。正确做法:总延时时间应为130ms。(3)采用反向装药结构不正确。正确做法:应采用正向装药结构。(4)自制炮泥封孔,封孔长度不小于600mm不合理。正确做法:封泥长度应大于1.0m。【例题.案例题2】【背景资料】某施工单位承担了一低瓦斯矿井的锚喷支护巷道施工任务,巷道围岩为中等稳定的砂页岩层,长度2500m。巷道掘进断面高度3.8m、宽度4.0m。该巷道采用普通钻眼爆破施工方法,工作面配备两臂凿岩台车打眼,炮眼深度2.5m,菱形直眼掏槽方式,使用药卷规格φ35mm×200mm×250g的二级煤矿许用乳化炸药,掏槽眼装药9卷,辅助眼装药7卷,周边眼装药5卷,底眼装药7卷,掏槽眼和辅助眼为反向连续装药结构(如图所示),周边眼为反向空气柱装药结构,采用6段毫秒延期电雷管起爆,但爆破后发现巷道成型质量差,超挖严重。掏槽眼或辅助眼反向连续装药结构由于煤层的起伏变化,局部地段巷道工作面含有瓦斯,施工单位根据这一情况调整了爆破参数,炮眼深度改为2.0m,掏槽方式改为垂直楔形掏槽,装药结构改为正向装药,采用毫秒延期电雷管起爆,并控制电雷管的总延时。【问题】1.该巷道正常施工段爆破成型差、超挖严重的主要原因是什么?(2分)2.根据图示的炮眼装药结构,说明图注1〜4的名称。(8分)3.对于瓦斯巷道工作面爆破,电雷管的总延时应控制在多少以内?(5分)【答案】1.该巷道正常施工段爆破成型差、超挖严重的主要原因是:周边眼装药量太多。2.图1所示的炮眼装药结构中1〜4的名称为:1为雷管;2为炸药(药卷);3为水炮泥;4为黏土炮泥。3.对于瓦斯巷道工作面爆破,电雷管的总延时应控制在130ms以...
