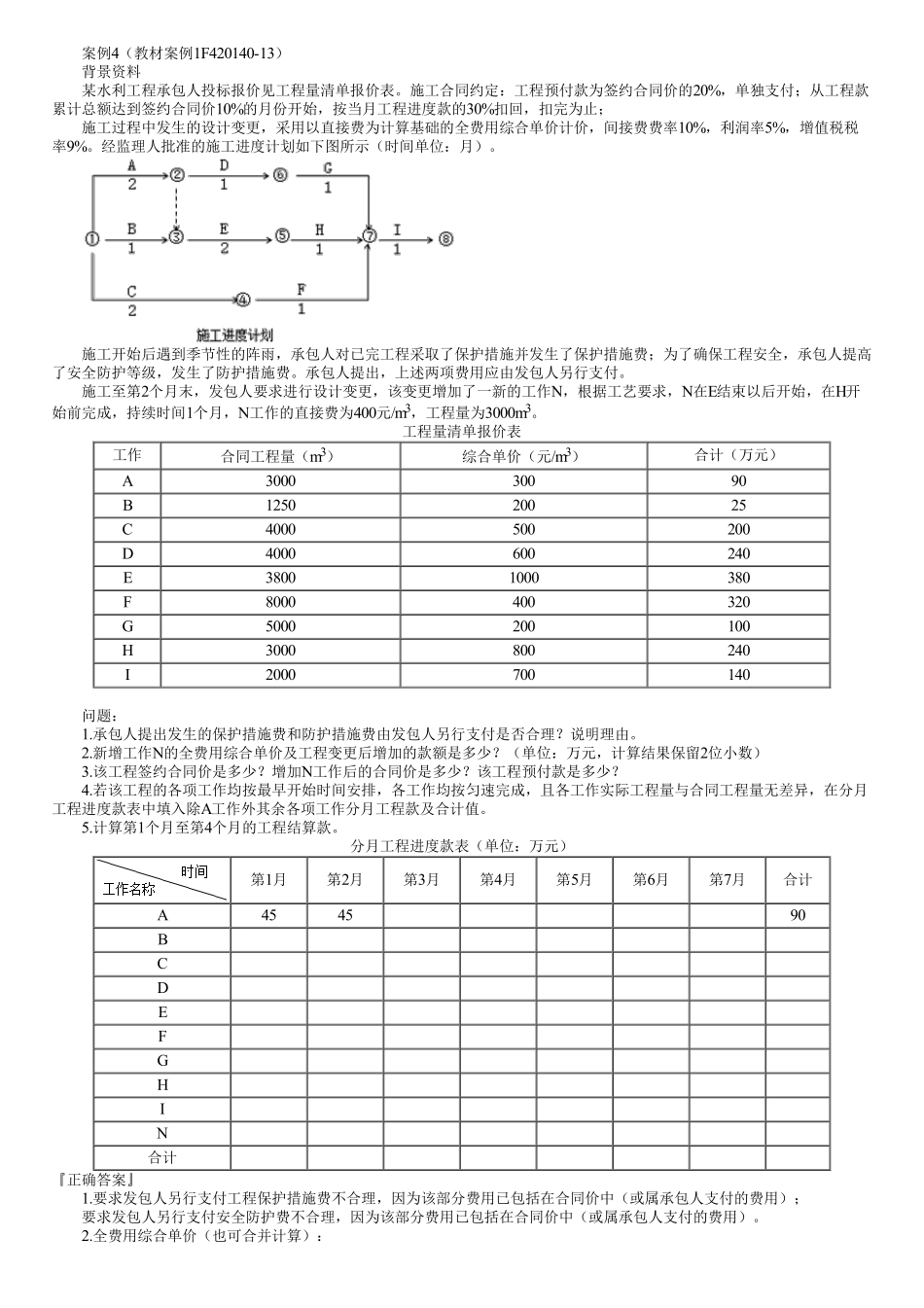

案例4(教材案例1F420140-13)背景资料某水利工程承包人投标报价见工程量清单报价表。施工合同约定:工程预付款为签约合同价的20%,单独支付;从工程款累计总额达到签约合同价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,增值税税率9%。经监理人批准的施工进度计划如下图所示(时间单位:月)。施工开始后遇到季节性的阵雨,承包人对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,承包人提高了安全防护等级,发生了防护措施费。承包人提出,上述两项费用应由发包人另行支付。施工至第2个月末,发包人要求进行设计变更,该变更增加了一新的工作N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3000m3。工程量清单报价表工作合同工程量(m3)综合单价(元/m3)合计(万元)A300030090B125020025C4000500200D4000600240E38001000380F8000400320G5000200100H3000800240I2000700140问题:1.承包人提出发生的保护措施费和防护措施费由发包人另行支付是否合理?说明理由。2.新增工作N的全费用综合单价及工程变更后增加的款额是多少?(单位:万元,计算结果保留2位小数)3.该工程签约合同价是多少?增加N工作后的合同价是多少?该工程预付款是多少?4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与合同工程量无差异,在分月工程进度款表中填入除A工作外其余各项工作分月工程款及合计值。5.计算第1个月至第4个月的工程结算款。分月工程进度款表(单位:万元)第1月第2月第3月第4月第5月第6月第7月合计A454590BCDEFGHIN合计『正确答案』1.要求发包人另行支付工程保护措施费不合理,因为该部分费用已包括在合同价中(或属承包人支付的费用);要求发包人另行支付安全防护费不合理,因为该部分费用已包括在合同价中(或属承包人支付的费用)。2.全费用综合单价(也可合并计算):①直接费=400元/m3②间接费=①×10%=400×10%=40元/m3③利润=(①+②)×5%=(400+40)×5%=22元/m3④税金=(①+②+③)×9%=(400+40+22)×9%=41.58元/m3⑤全费用综合单价=①+②+③+④=400+40+22+41.58=503.58元/m3工程变更后增加的款额=503.58×3000=151.07万元3.该工程签约合同价=90+25+200+240+380+320+100+240+...
