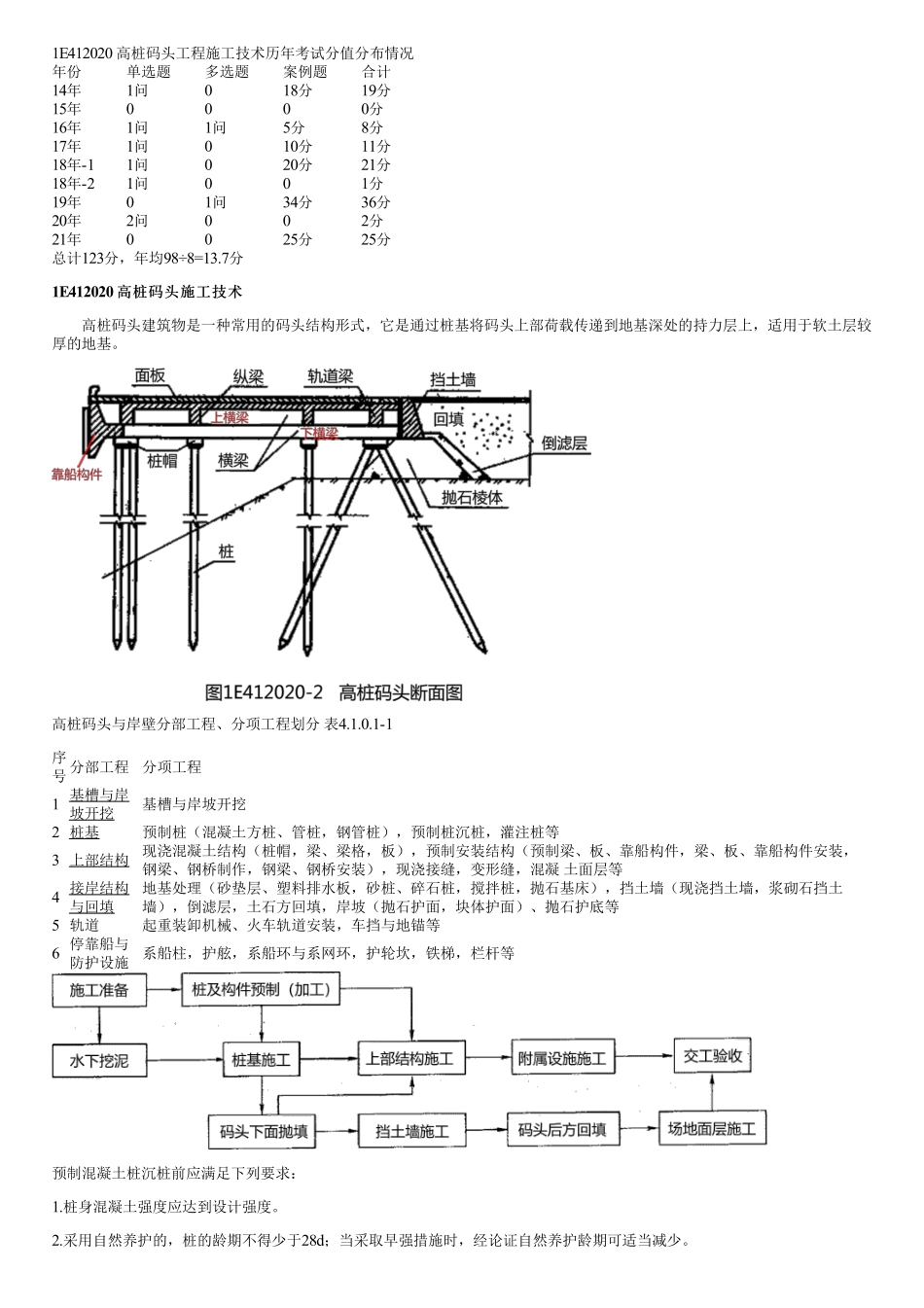

1E412020高桩码头工程施工技术历年考试分值分布情况年份单选题多选题案例题合计14年1问018分19分15年0000分16年1问1问5分8分17年1问010分11分18年-11问020分21分18年-21问001分19年01问34分36分20年2问002分21年0025分25分总计123分,年均98÷8=13.7分1E412020高桩码头施工技术高桩码头施工技术高桩码头建筑物是一种常用的码头结构形式,它是通过桩基将码头上部荷载传递到地基深处的持力层上,适用于软土层较厚的地基。高桩码头与岸壁分部工程、分项工程划分表4.1.0.1-1序号分部工程分项工程1基槽与岸坡开挖基槽与岸坡开挖2桩基预制桩(混凝土方桩、管桩,钢管桩),预制桩沉桩,灌注桩等3上部结构现浇混凝土结构(桩帽,梁、梁格,板),预制安装结构(预制梁、板、靠船构件,梁、板、靠船构件安装,钢梁、钢桥制作,钢梁、钢桥安装),现浇接缝,变形缝,混凝土面层等4接岸结构与回填地基处理(砂垫层、塑料排水板,砂桩、碎石桩,搅拌桩,抛石基床),挡土墙(现浇挡土墙,浆砌石挡土墙),倒滤层,土石方回填,岸坡(抛石护面,块体护面)、抛石护底等5轨道起重装卸机械、火车轨道安装,车挡与地锚等6停靠船与防护设施系船柱,护舷,系船环与系网环,护轮坎,铁梯,栏杆等预制混凝土桩沉桩前应满足下列要求:1.桩身混凝土强度应达到设计强度。2.采用自然养护的,桩的龄期不得少于28d;当采取早强措施时,经论证自然养护龄期可适当减少。3.混凝土管桩应在上部适当部位设置预留孔,孔径宜为50mm,数量不宜少于4个。1E412021沉桩施工(二)沉桩前应进行下列工作1.对施工区域有碍沉桩的水下管线、沉排或抛石棱体等障碍物进行处理。2.选用适当的施工船机设备。3.测量沉桩区域泥面高程,并绘制测量平面图和断面图。4.编制桩基施工顺序图,安排桩基生产制作运输计划。5.结合沉桩允许偏差,校核各桩是否相碰。6.根据设计要求,明确施工期针对打桩振动可能影响岸坡稳定和邻近建筑物安全所采取的措施。7.施工期桩基的强度应按短暂状况进行复核验算,并应符合下列规定。(1)复核验算应考虑下列工况:1)预制桩吊运和沉桩。2)悬臂单桩尚未夹桩。3)整体结构形成前桩基的其他工况。(2)复核验算应考虑下列作用:1)桩基的自重力和浮托力。2)施工期的水流、冰凌和波浪作用。3)上部结构安装过程中可能出现的偏心荷载。4)使用工程桩搭设施工平台时,平台自重力和钻岩机具等的重力及施工中机械产生的振动荷载。(三)选锤锤型的选择应根据地质、桩型、桩身结构强度、桩...
