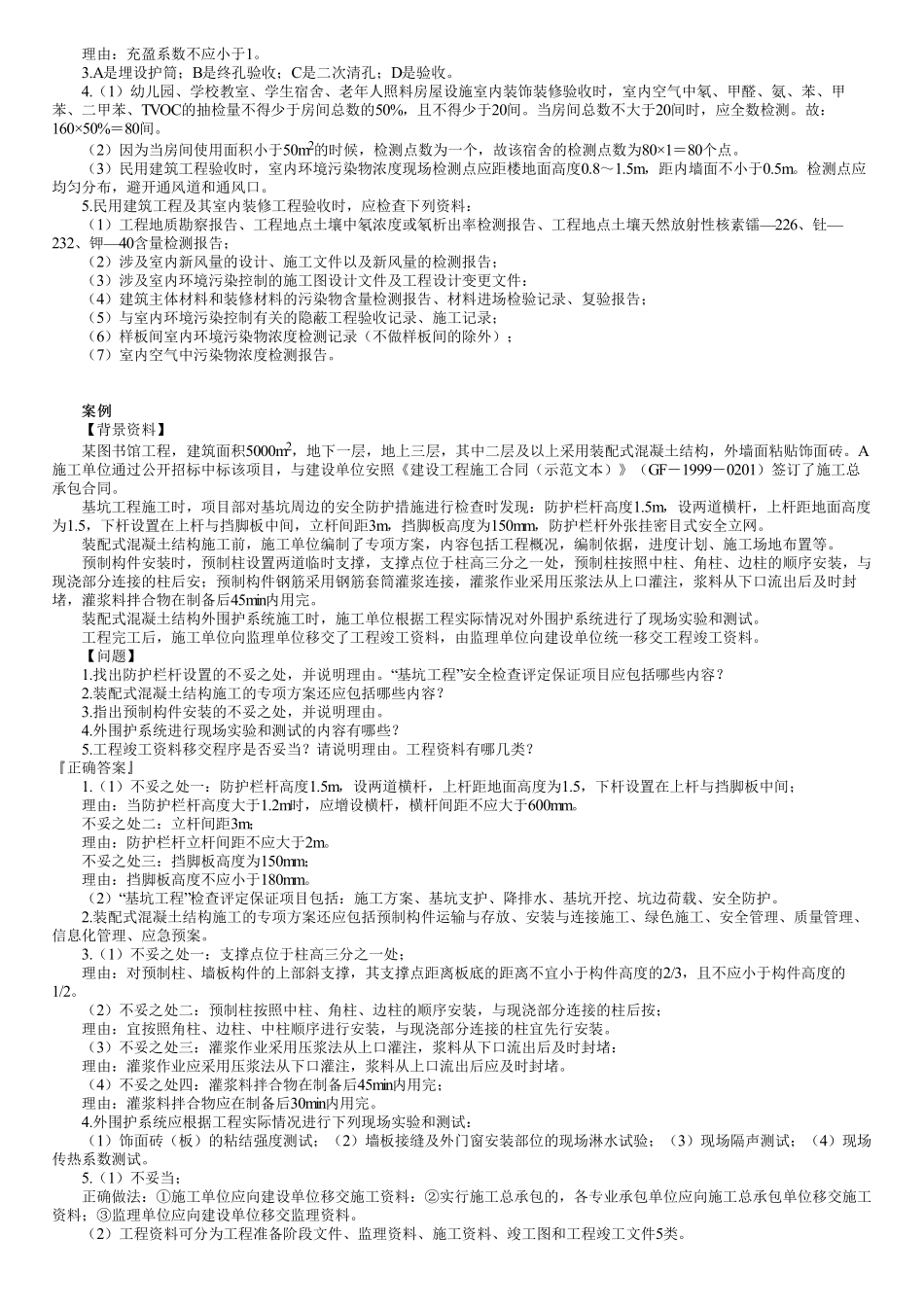

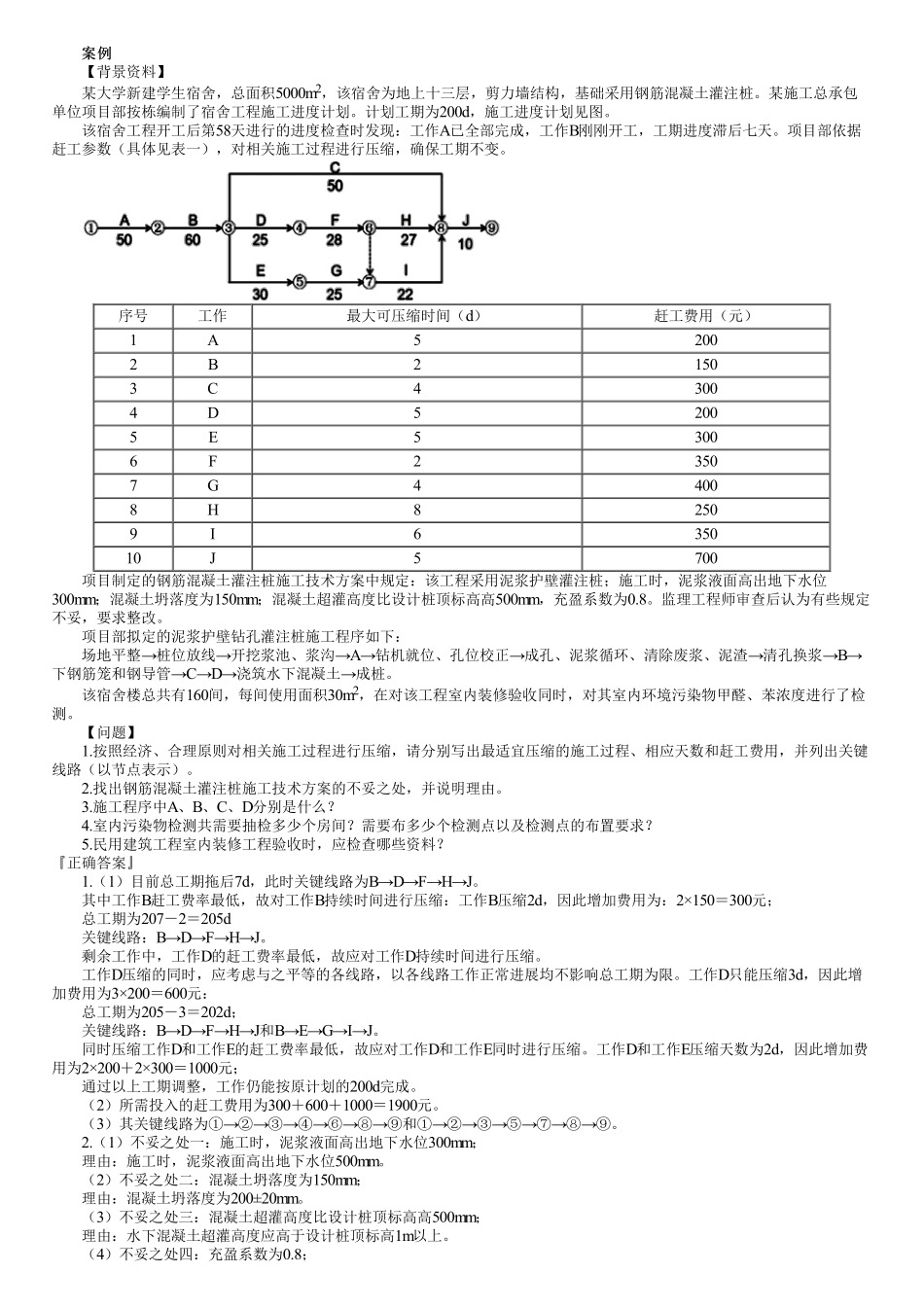

案例案例【背景资料】某大学新建学生宿舍,总面积5000m2,该宿舍为地上十三层,剪力墙结构,基础采用钢筋混凝土灌注桩。某施工总承包单位项目部按栋编制了宿舍工程施工进度计划。计划工期为200d,施工进度计划见图。该宿舍工程开工后第58天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工,工期进度滞后七天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。序号工作最大可压缩时间(d)赶工费用(元)1A52002B21503C43004D52005E53006F23507G44008H82509I635010J5700项目制定的钢筋混凝土灌注桩施工技术方案中规定:该工程采用泥浆护壁灌注桩;施工时,泥浆液面高出地下水位300mm;混凝土坍落度为150mm;混凝土超灌高度比设计桩顶标高高500mm,充盈系数为0.8。监理工程师审查后认为有些规定不妥,要求整改。项目部拟定的泥浆护壁钻孔灌注桩施工程序如下:场地平整→桩位放线→开挖浆池、浆沟→A→钻机就位、孔位校正→成孔、泥浆循环、清除废浆、泥渣→清孔换浆→B→下钢筋笼和钢导管→C→D→浇筑水下混凝土→成桩。该宿舍楼总共有160间,每间使用面积30m2,在对该工程室内装修验收同时,对其室内环境污染物甲醛、苯浓度进行了检测。【问题】1.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程、相应天数和赶工费用,并列出关键线路(以节点表示)。2.找出钢筋混凝土灌注桩施工技术方案的不妥之处,并说明理由。3.施工程序中A、B、C、D分别是什么?4.室内污染物检测共需要抽检多少个房间?需要布多少个检测点以及检测点的布置要求?5.民用建筑工程室内装修工程验收时,应检查哪些资料?『正确答案』1.(1)目前总工期拖后7d,此时关键线路为B→D→F→H→J。其中工作B赶工费率最低,故对工作B持续时间进行压缩:工作B压缩2d,因此增加费用为:2×150=300元;总工期为207-2=205d关键线路:B→D→F→H→J。剩余工作中,工作D的赶工费率最低,故应对工作D持续时间进行压缩。工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。工作D只能压缩3d,因此增加费用为3×200=600元:总工期为205-3=202d;关键线路:B→D→F→H→J和B→E→G→I→J。同时压缩工作D和工作E的赶工费率最低,故应对工作D和工作E同时进行压缩。工作D和工作E压缩天数为2d,因此增加费用为2×200+2×300=1000元;通过以上工期调整,工作仍能按原计划的200d完成。(2)所需投入...
